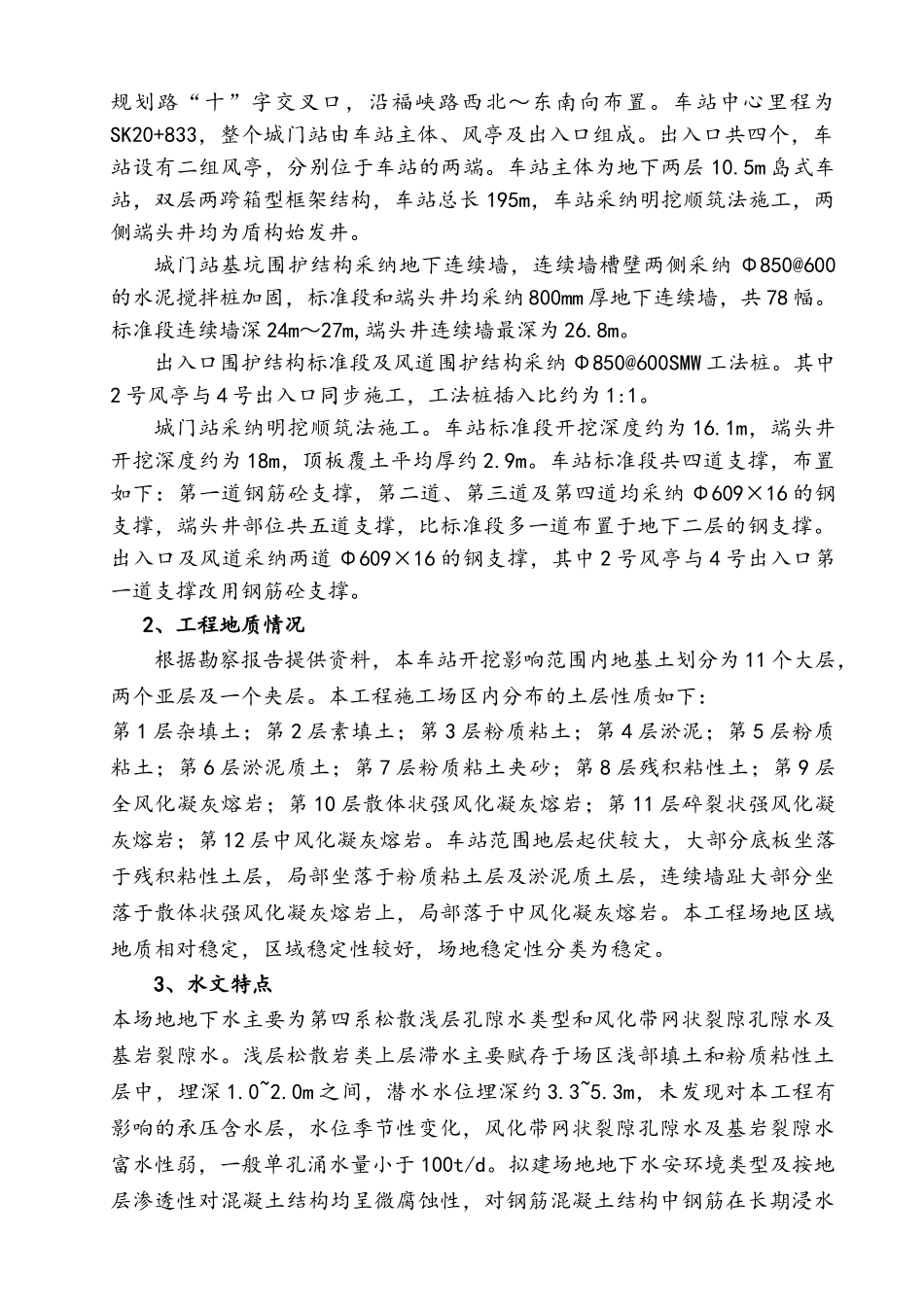

目 录 一、工程概况 二、监理依据 三、监理工作的流程 四、监理工作的控制要点及目标值 五、监理工作的方法及措施 六、监理旁站工序、内容 七、安全、 文明施工管理 地下连续墙监理实施细则一、工程概况1、工程概况福州市轨道交通 1 号线工程一期城门站位于南三环路东南侧的福峡路与规划路“十”字交叉口,沿福峡路西北~东南向布置
车站中心里程为SK20+833,整个城门站由车站主体、风亭及出入口组成
出入口共四个,车站设有二组风亭,分别位于车站的两端
车站主体为地下两层 10
5m 岛式车站,双层两跨箱型框架结构,车站总长 195m,车站采纳明挖顺筑法施工,两侧端头井均为盾构始发井
城门站基坑围护结构采纳地下连续墙,连续墙槽壁两侧采纳 Φ850@600的水泥搅拌桩加固,标准段和端头井均采纳 800mm 厚地下连续墙,共 78 幅
标准段连续墙深 24m~27m,端头井连续墙最深为 26
出入口围护结构标准段及风道围护结构采纳 Φ850@600SMW 工法桩
其中2 号风亭与 4 号出入口同步施工,工法桩插入比约为 1:1
城门站采纳明挖顺筑法施工
车站标准段开挖深度约为 16
1m,端头井开挖深度约为 18m,顶板覆土平均厚约 2
车站标准段共四道支撑,布置如下:第一道钢筋砼支撑,第二道、第三道及第四道均采纳 Φ609×16 的钢支撑,端头井部位共五道支撑,比标准段多一道布置于地下二层的钢支撑

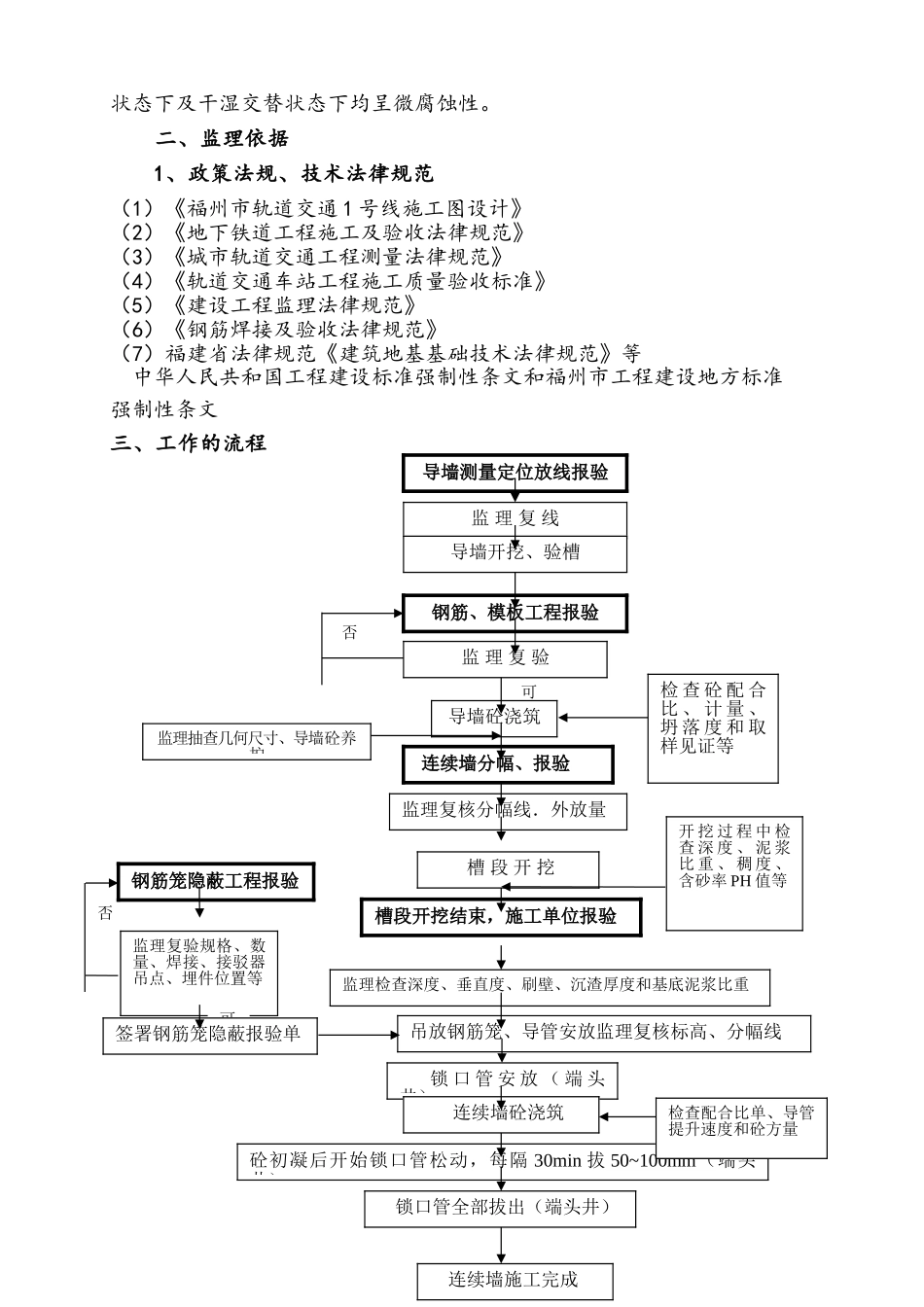

出入口及风道采纳两道 Φ609×16 的钢支撑,其中 2 号风亭与 4
