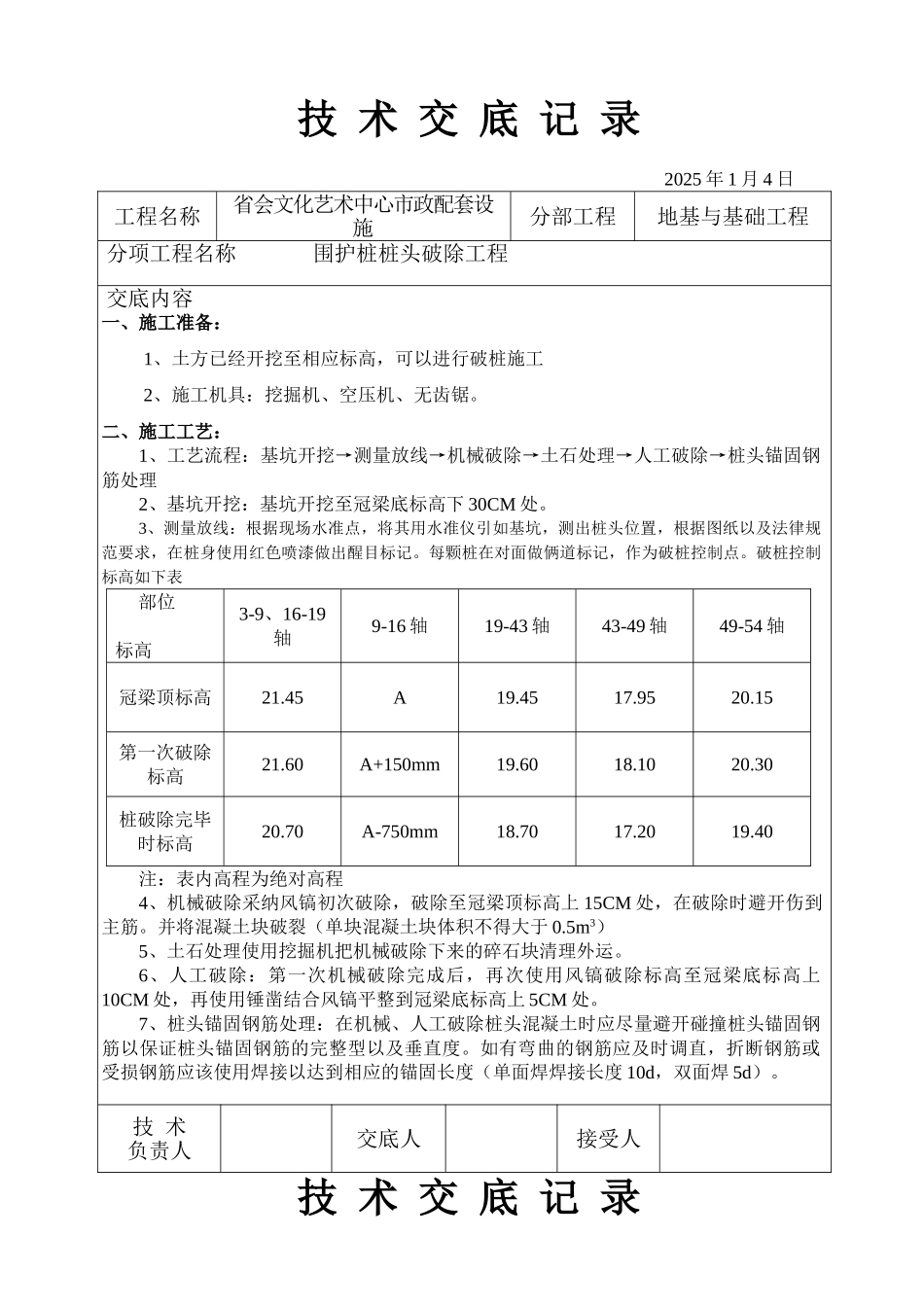

技 术 交 底 记 录2025 年 1 月 4 日工程名称省会文化艺术中心市政配套设施 分部工程地基与基础工程分项工程名称 围护桩桩头破除工程交底内容一、施工准备:1、土方已经开挖至相应标高,可以进行破桩施工2、施工机具:挖掘机、空压机、无齿锯
二、施工工艺:1、工艺流程:基坑开挖→测量放线→机械破除→土石处理→人工破除→桩头锚固钢筋处理2、基坑开挖:基坑开挖至冠梁底标高下 30CM 处
3、测量放线:根据现场水准点,将其用水准仪引如基坑,测出桩头位置,根据图纸以及法律规范要求,在桩身使用红色喷漆做出醒目标记
每颗桩在对面做俩道标记,作为破桩控制点
破桩控制标高如下表 部位标高3-9、16-19轴9-16 轴19-43 轴43-49 轴49-54 轴冠梁顶标高21
15第一次破除标高21
60A+150mm19
30桩破除完毕时标高20
70A-750mm18
40注:表内高程为绝对高程4、机械破除采纳风镐初次破除,破除至冠梁顶标高上 15CM 处,在破除时避开伤到主筋
并将混凝土块破裂(单块混凝土块体积不得大于 0
5m3)5、土石处理使用挖掘机把机械破除下来的碎石块清理外运
6、人工破除:第一次机械破除完成后,再次使用风镐破除标高至冠梁底标高上10CM 处,再使用锤凿结合风镐平整到冠梁底标高上 5CM 处
7、桩头锚固钢筋处理:在机械、人工破除桩头混凝土时应尽量避开碰撞桩头锚固钢筋以保证桩头锚固钢筋的完整型以及垂直度
如有弯曲的钢筋应及时调直,折断钢筋或受损钢筋应该使用焊接以达到相应的锚固长度(单面焊焊接长度 10d,双面焊 5d)

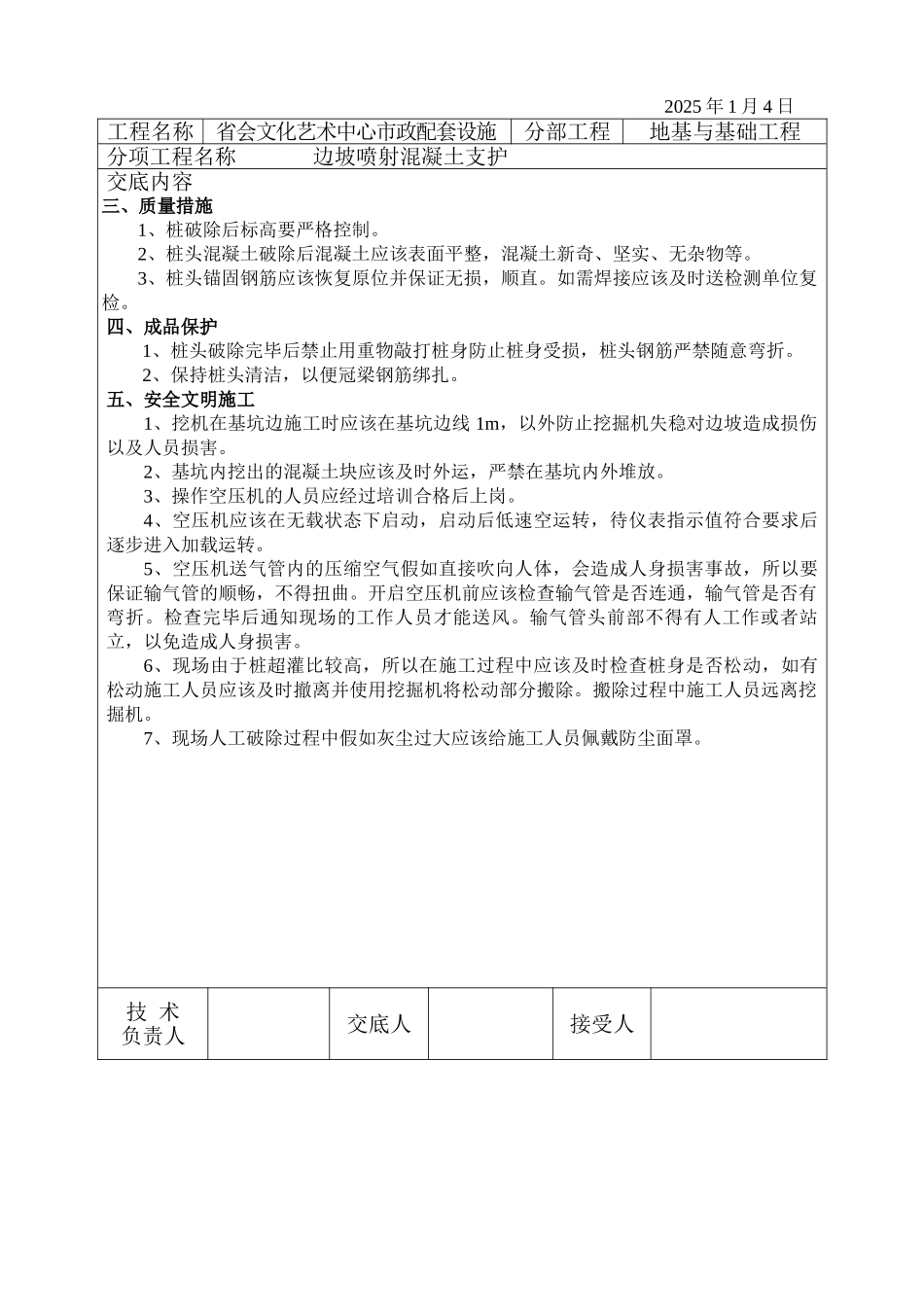

技 术负责人交底人接受人技 术 交 底 记 录2025 年 1 月 4 日工程名称省会文化艺术中心市政配套设施分部工程地基与基础工程分项工程名称 边坡喷射混凝土支护交底
