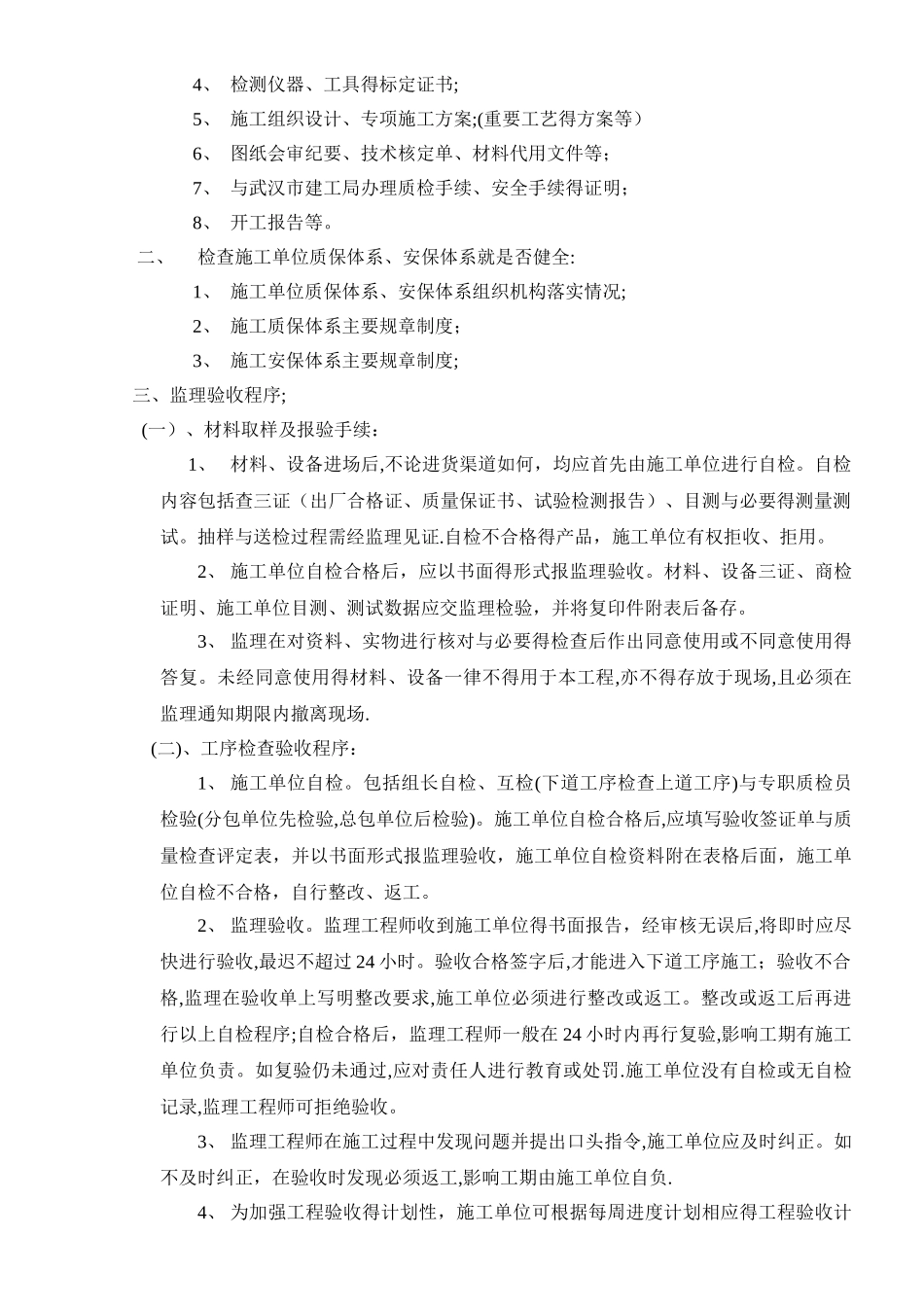

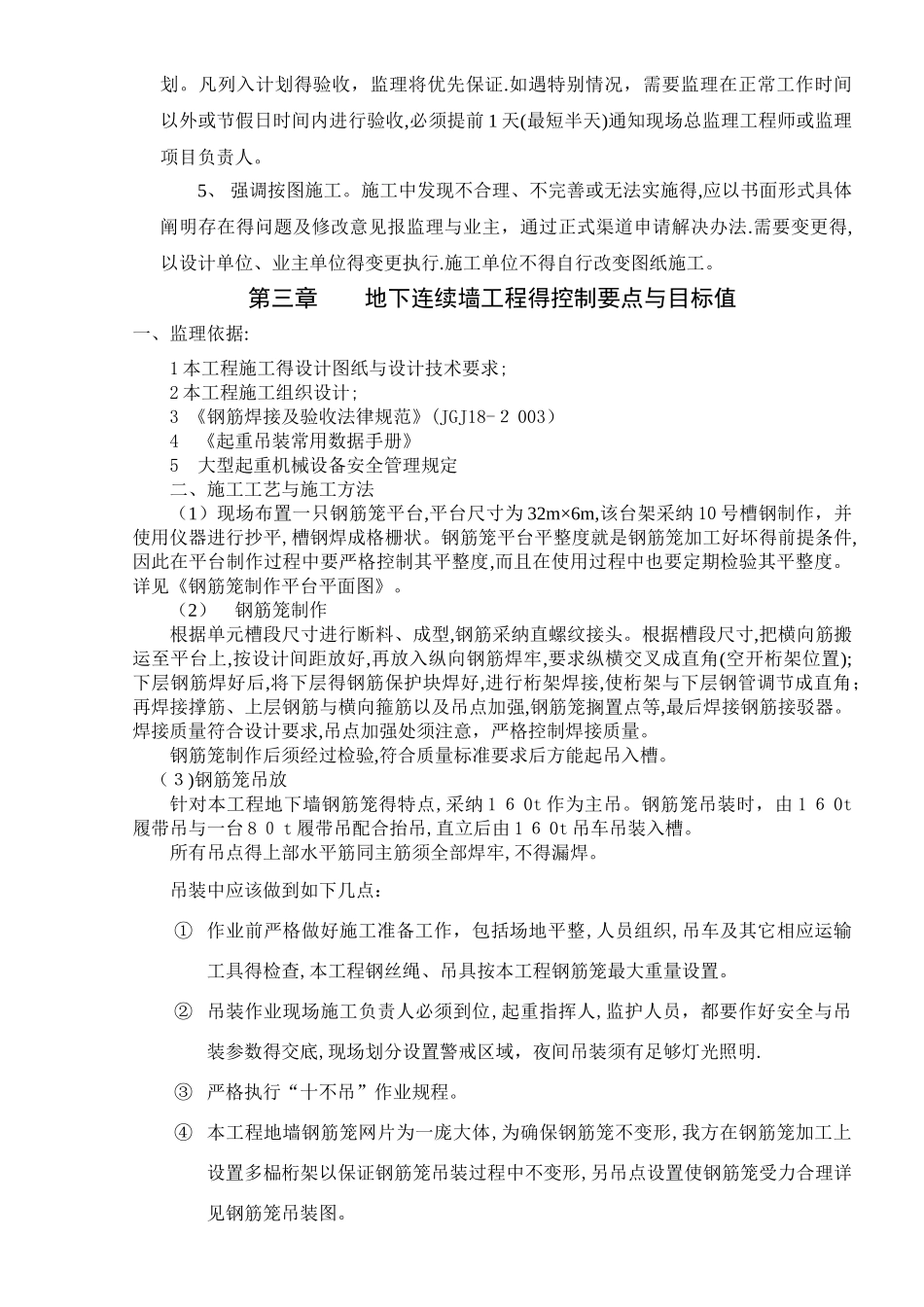

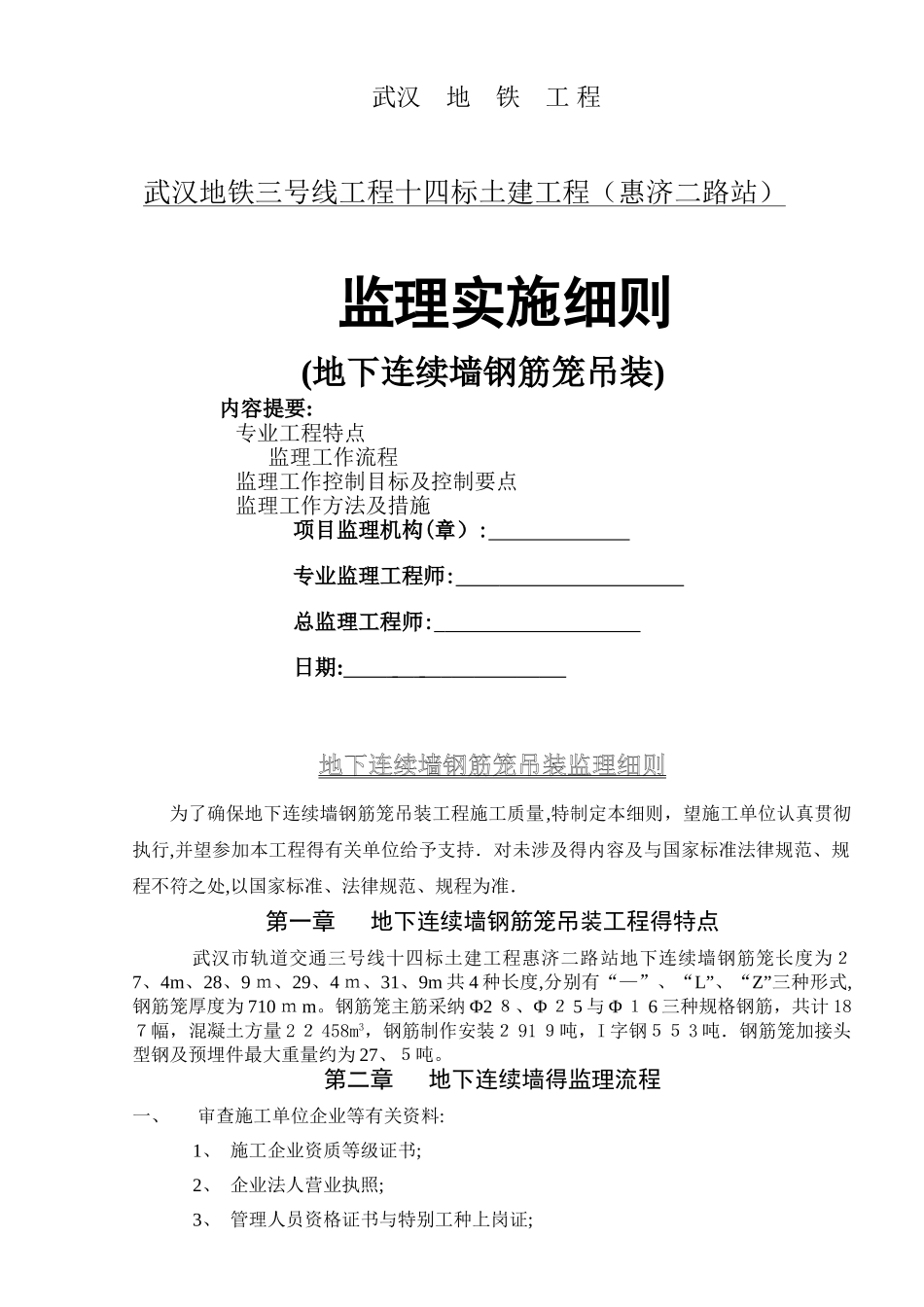

武汉 地 铁 工 程 武汉地铁三号线工程十四标土建工程(惠济二路站) 监理实施细则 (地下连续墙钢筋笼吊装) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 地下连续墙钢筋笼吊装监理细则为了确保地下连续墙钢筋笼吊装工程施工质量,特制定本细则,望施工单位认真贯彻执行,并望参加本工程得有关单位给予支持.对未涉及得内容及与国家标准法律规范、规程不符之处,以国家标准、法律规范、规程为准.第一章 地下连续墙钢筋笼吊装工程得特点 武汉市轨道交通三号线十四标土建工程惠济二路站地下连续墙钢筋笼长度为27、4m、28、9 m、29、4 m、31、9m 共 4 种长度,分别有“—”、“L”、“Z”三种形式,钢筋笼厚度为 710 m m。钢筋笼主筋采纳 Φ2 8、Φ 2 5 与 Φ 1 6 三种规格钢筋,共计 187幅,混凝土方量 2 2 458m3,钢筋制作安装2 91 9吨,I 字钢55 3 吨.钢筋笼加接头型钢及预埋件最大重量约为 27、5吨。第二章 地下连续墙得监理流程一、审查施工单位企业等有关资料:1、 施工企业资质等级证书;2、 企业法人营业执照;3、 管理人员资格证书与特别工种上岗证;4、 检测仪器、工具得标定证书;5、 施工组织设计、专项施工方案;(重要工艺得方案等)6、 图纸会审纪要、技术核定单、材料代用文件等;7、 与武汉市建工局办理质检手续、安全手续得证明;8、 开工报告等。二、检查施工单位质保体系、安保体系就是否健全:1、 施工单位质保体系、安保体系组织机构落实情况;2、 施工质保体系主要规章制度;3、 施工安保体系主要规章制度;三、监理验收程序; (一)、材料取样及报验手续:1、 材料、设备进场后,不论进货渠道如何,均应首先由施工单位进行自检。自检内容包括查三证(出厂合格证、质量保证书、试验检测报告)、目测与必要得测量测试。抽样与送检过程需经监理见证.自检不合格得产品,施工单位有权拒收、拒用。2、 施工单位自检合格后,应以书面得形式报监理验收。材料、设备三证、商检证明、施工单位目测、测试数据应交监理检验,并将复印件附表后备存。3、 监理在对资料、实物进行核对与必要得检查后作出同意使用或不同意使用得答复。未经同意使用得材料、设备一律不得用于本工程,亦不得存放于现场,且必须在监理通知期限内撤离现场. (二)、工序检查验收程序:1、 施工单位自检...
