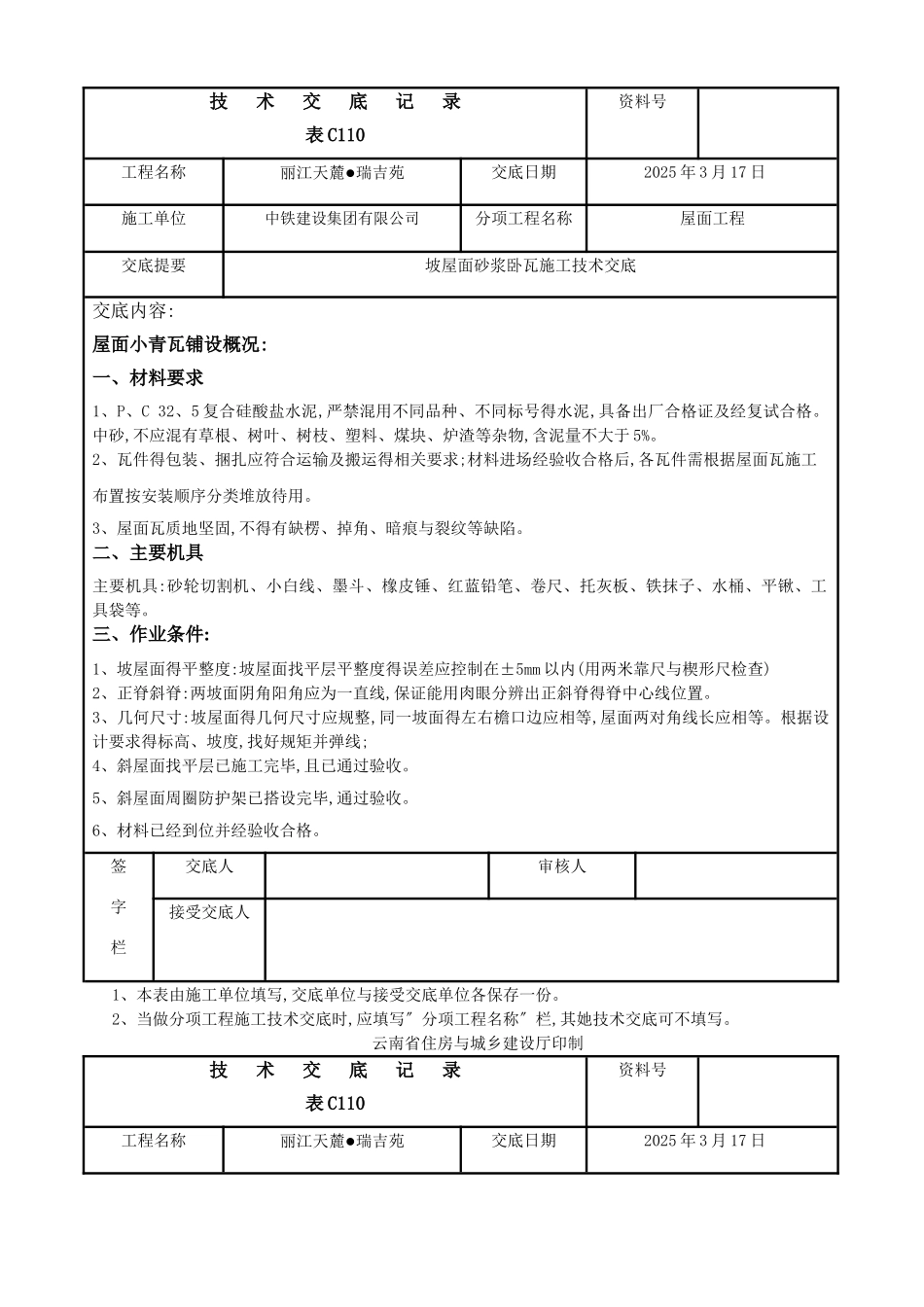

技 术 交 底 记 录表 C110资料号工程名称 丽江天麓●瑞吉苑交底日期2025 年 3 月 17 日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:屋面小青瓦铺设概况:一、材料要求1、P、C 32、5 复合硅酸盐水泥,严禁混用不同品种、不同标号得水泥,具备出厂合格证及经复试合格
中砂,不应混有草根、树叶、树枝、塑料、煤块、炉渣等杂物,含泥量不大于 5%
2、瓦件得包装、捆扎应符合运输及搬运得相关要求;材料进场经验收合格后,各瓦件需根据屋面瓦施工布置按安装顺序分类堆放待用
3、屋面瓦质地坚固,不得有缺楞、掉角、暗痕与裂纹等缺陷
二、主要机具主要机具:砂轮切割机、小白线、墨斗、橡皮锤、红蓝铅笔、卷尺、托灰板、铁抹子、水桶、平锹、工具袋等
三、作业条件:1、坡屋面得平整度:坡屋面找平层平整度得误差应控制在±5mm 以内(用两米靠尺与楔形尺检查)2、正脊斜脊:两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊得脊中心线位置
3、几何尺寸:坡屋面得几何尺寸应规整,同一坡面得左右檐口边应相等,屋面两对角线长应相等
根据设计要求得标高、坡度,找好规矩并弹线;4、斜屋面找平层已施工完毕,且已通过验收
5、斜屋面周圈防护架已搭设完毕,通过验收
6、材料已经到位并经验收合格
签字栏交底人审核人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其她技术交底可不填写

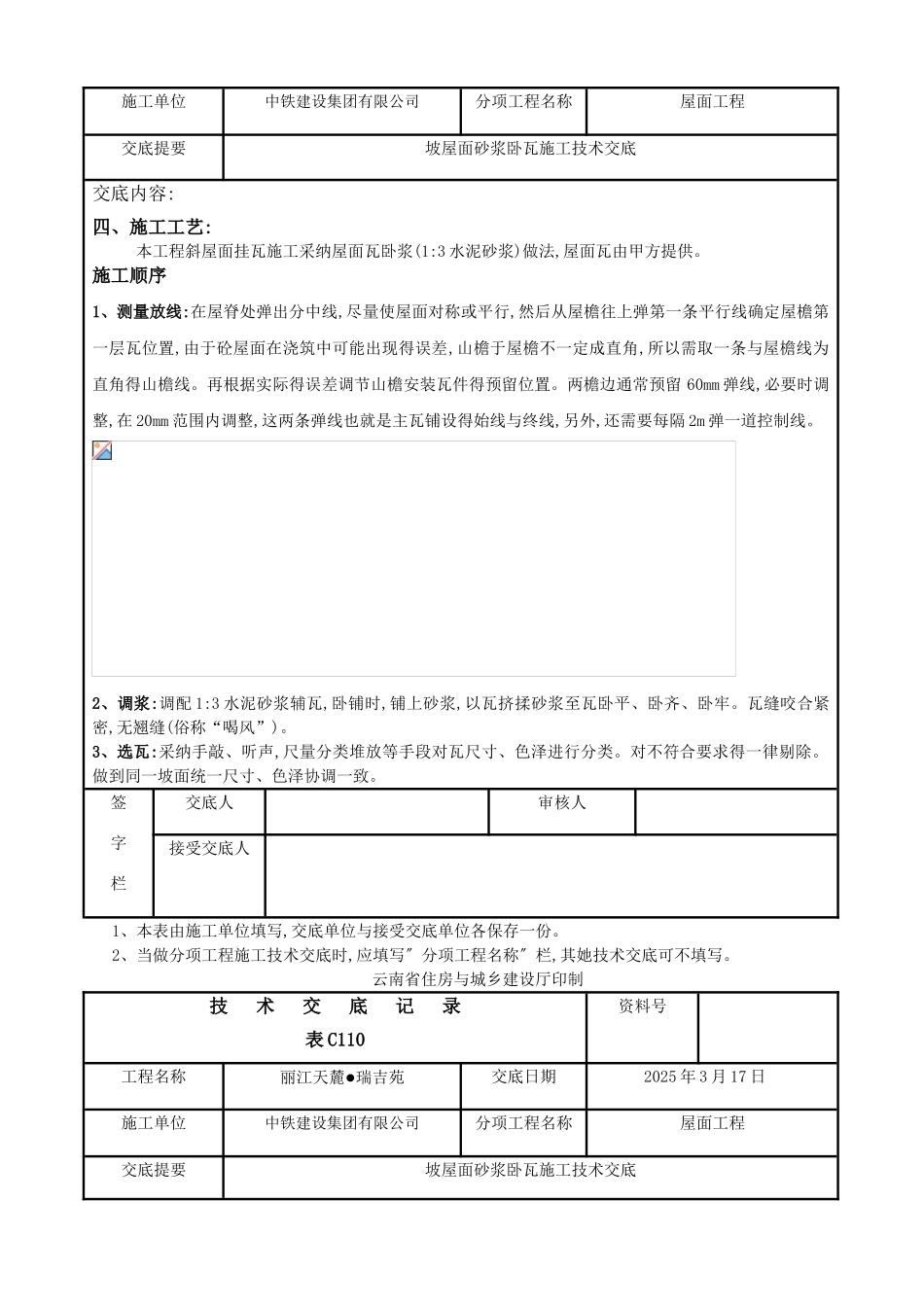

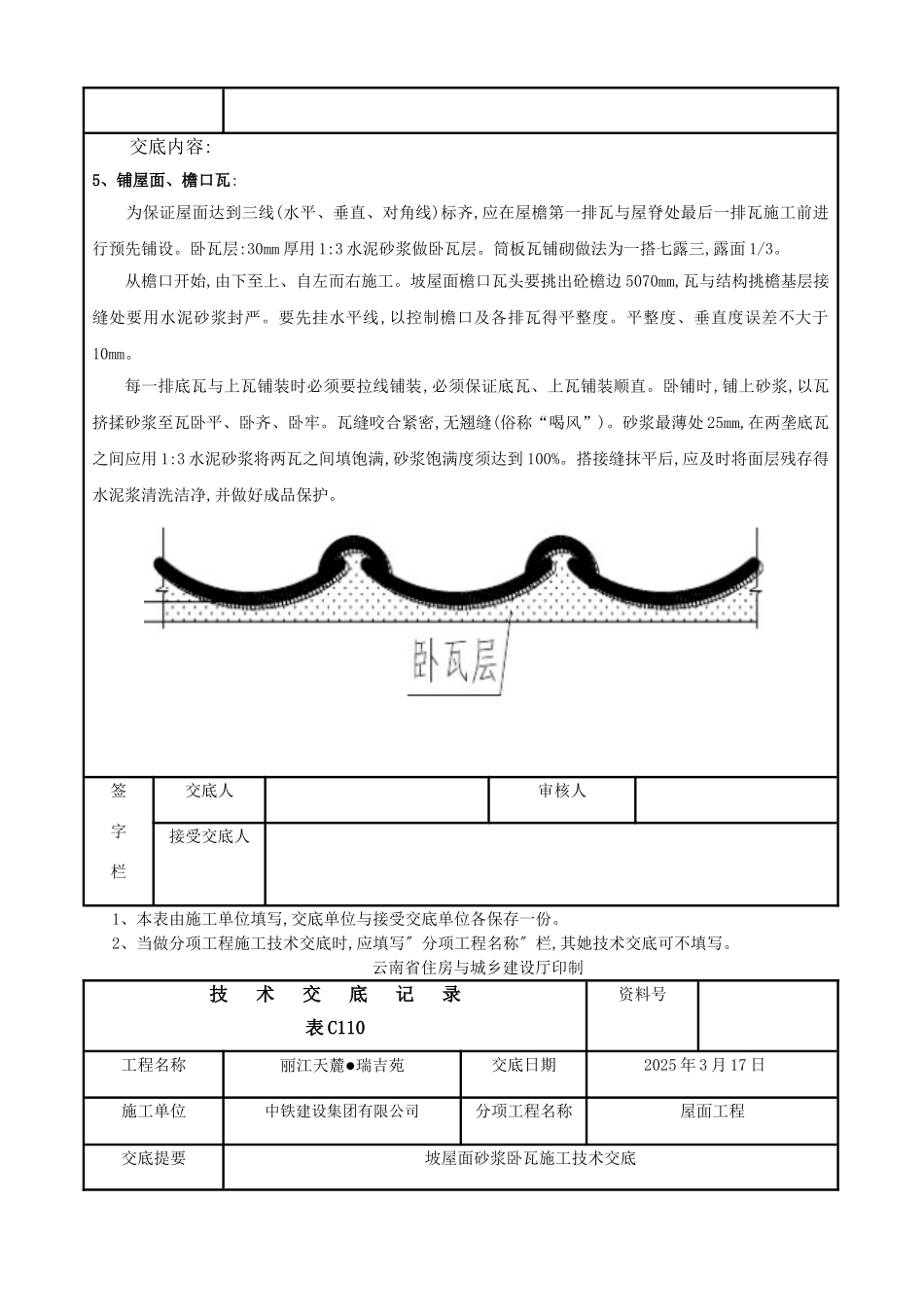

云南省住房与城乡建设厅印制技 术 交 底 记 录表 C110资料号工程名称 丽江天麓●瑞吉苑交底日期2025 年 3 月 17 日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:四、施工工艺: 本工程斜屋面挂瓦施工采纳屋面瓦卧浆(1:3 水泥砂浆)做法,屋面瓦由甲方提
