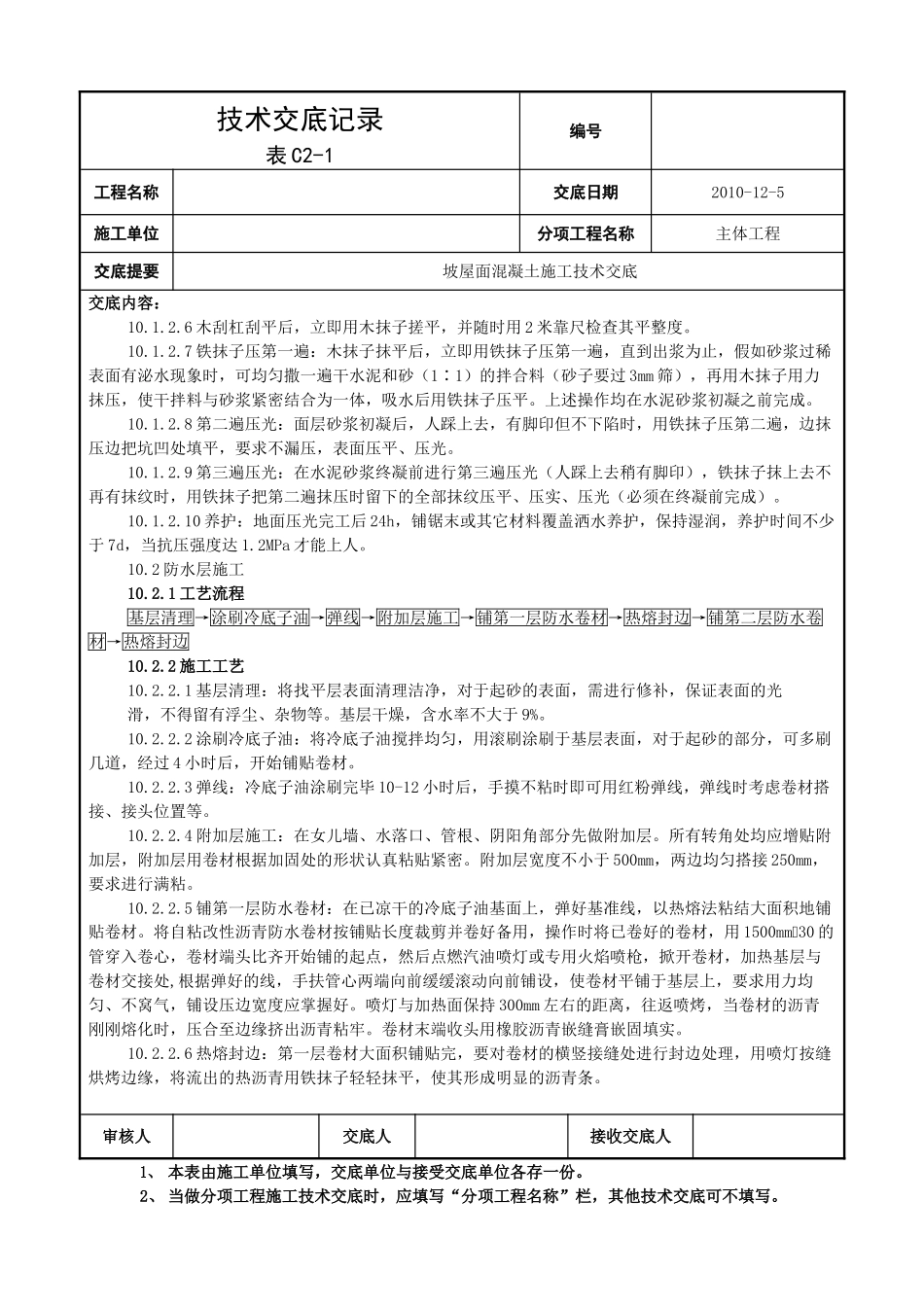

技术交底记录表 C2-1编号工程名称交底日期2010-12-5施工单位分项工程名称主体工程交底提要坡屋面混凝土施工技术交底`交底内容:一、施工准备一、施工准备:1
材料及主要机具:1.1 材料:30 厚挤塑聚乙烯泡沫保温板,使用前供货方应提供出厂合格证、材料复试报告单
1:6水泥炉渣,1:3、1:2
5 水泥砂浆,3 厚、4 厚厚自粘改性沥青防水卷材(聚脂胎等,)应符合有关标准方可使用
1.2 主要机具:砂浆搅拌机、小翻斗车、手推车、平板振捣器、平锹、尖锹、铁抹子、木抹子、美工刀等
2.作业条件: 2.1 钢筋砼板全部浇筑完毕,经检查符合设计要求,并办完隐检手续
2.2 通往屋面施工所需的斜坡通道已支搭完毕,并经检验合格
二、操作工艺1 找平层施工1
1 工艺流程基层处理→贴灰饼→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护1
2 施工工艺10
1 基层处理:将防水层上卷部位的混凝土立面上的流浆、尘土等清除洁净,将缺棱掉角、孔洞、大的缺陷之处刷水湿润,刷掺界面剂的素水泥浆一道,随后用 1:3 水泥砂浆修补平整,对露出墙面的钢筋头要用砂轮打磨平整,涂刷上防锈漆,将错台之处及模板缝用磨光机打磨平整
清修后的基层,表面应坚固、平整、光滑,平整度偏差应小于 2mm
将平面基层上的灰尘、杂物等清扫洁净
用喷壶将平面基层均匀洒水一遍
2 贴灰饼:随着找坡层的坡度拉线贴灰饼,灰饼厚度 20mm,然后根据灰饼厚度顺排水方向冲筋,冲筋的间距为 1
5m,在排水沟、雨水口处找出泛水
3 搅拌砂浆:应用搅拌机进行搅拌,保证颜色一致,砂浆配比水泥:砂子=1:3(体积比)
4 刷水泥浆结合层:在铺设水泥砂浆之前,应涂刷 1:0
4(水泥:水)水泥浆一层,不要涂刷面积过大,随刷随铺面层砂浆
