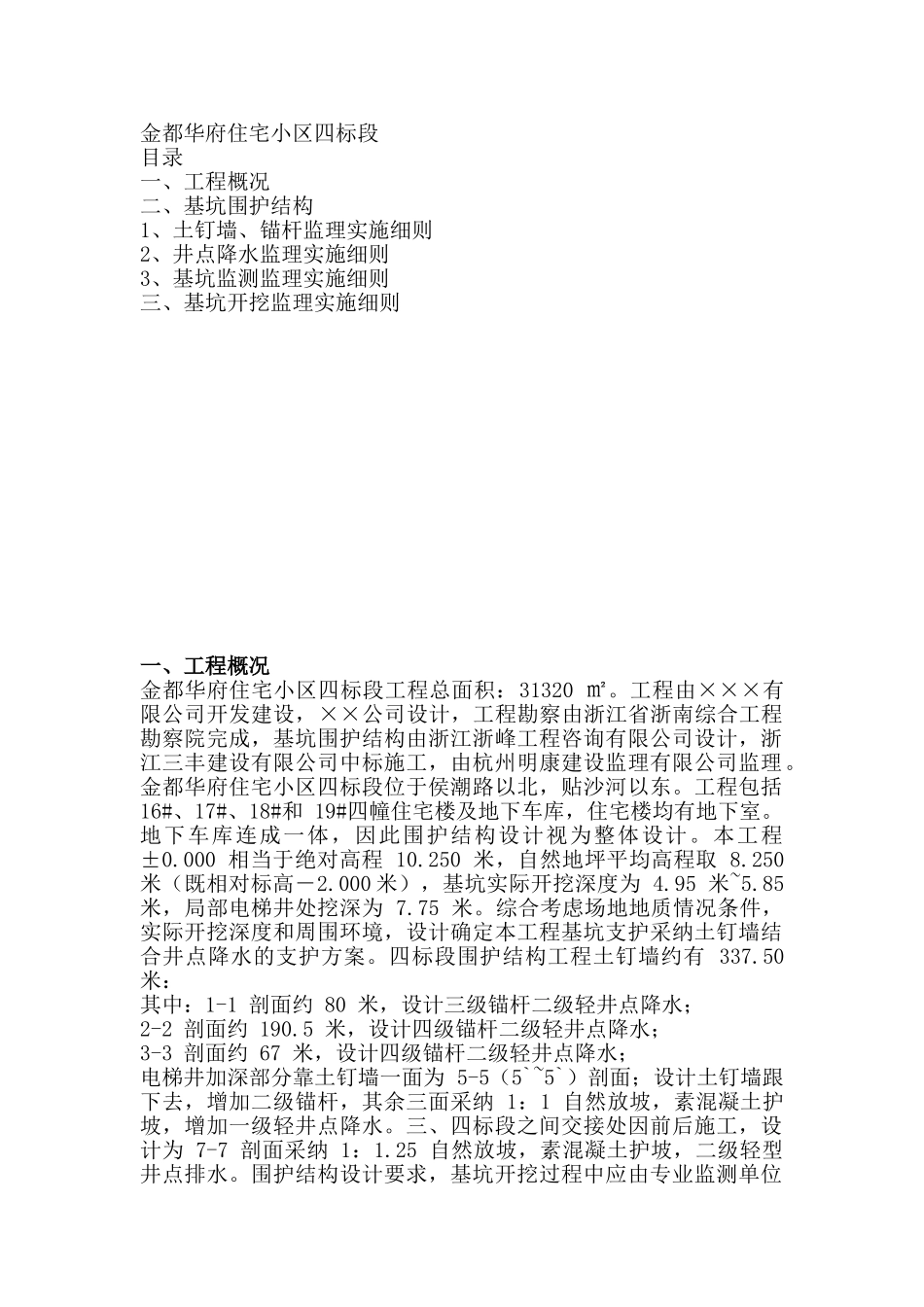

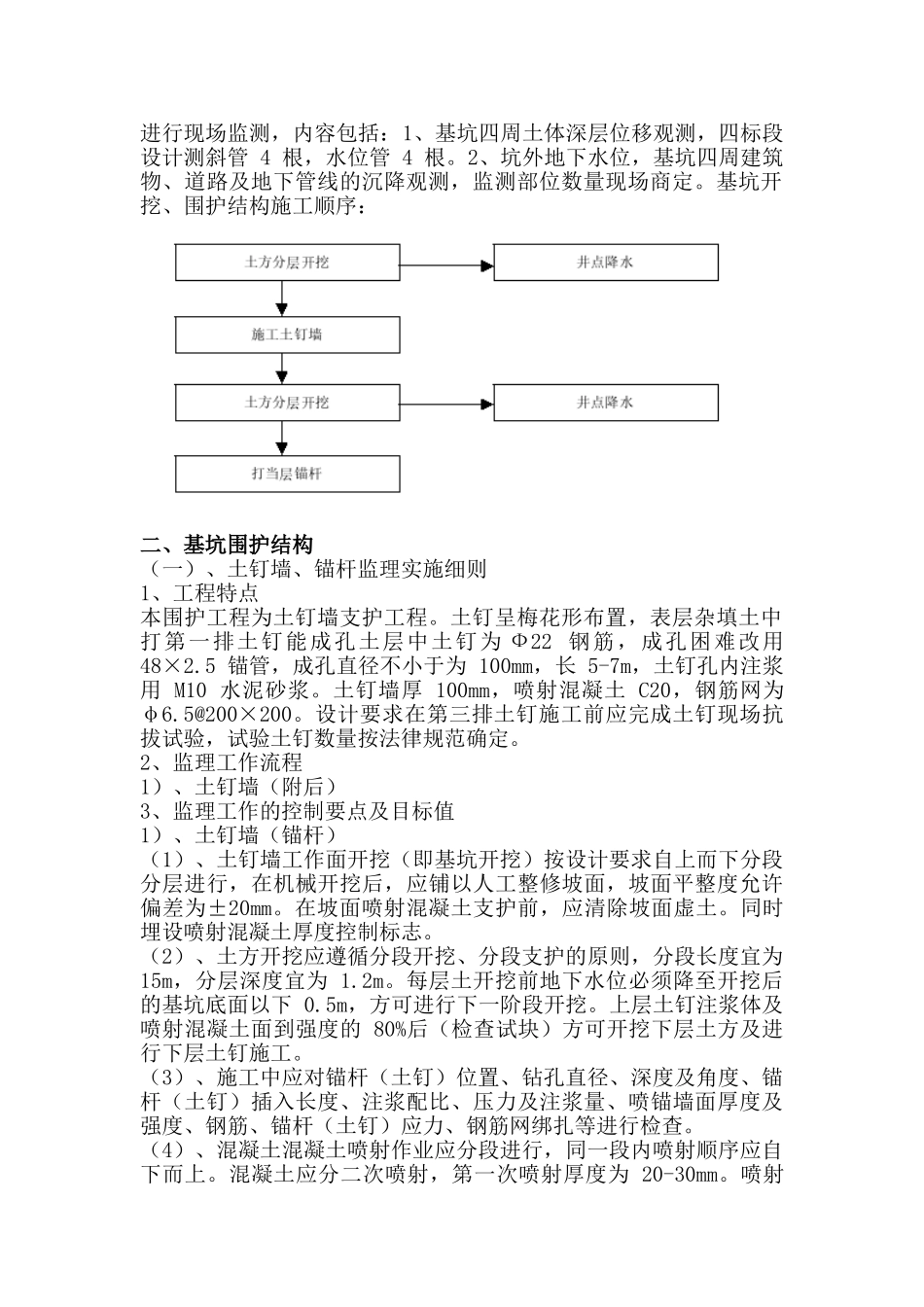

金都华府住宅小区四标段目录一、工程概况二、基坑围护结构1、土钉墙、锚杆监理实施细则2、井点降水监理实施细则3、基坑监测监理实施细则三、基坑开挖监理实施细则一、工程概况金都华府住宅小区四标段工程总面积:31320 ㎡。工程由×××有限公司开发建设,××公司设计,工程勘察由浙江省浙南综合工程勘察院完成,基坑围护结构由浙江浙峰工程咨询有限公司设计,浙江三丰建设有限公司中标施工,由杭州明康建设监理有限公司监理。金都华府住宅小区四标段位于侯潮路以北,贴沙河以东。工程包括 16#、17#、18#和 19#四幢住宅楼及地下车库,住宅楼均有地下室。地下车库连成一体,因此围护结构设计视为整体设计。本工程±0.000 相当于绝对高程 10.250 米,自然地坪平均高程取 8.250 米(既相对标高-2.000 米),基坑实际开挖深度为 4.95 米~5.85 米,局部电梯井处挖深为 7.75 米。综合考虑场地地质情况条件,实际开挖深度和周围环境,设计确定本工程基坑支护采纳土钉墙结合井点降水的支护方案。四标段围护结构工程土钉墙约有 337.50 米:其中:1-1 剖面约 80 米,设计三级锚杆二级轻井点降水;2-2 剖面约 190.5 米,设计四级锚杆二级轻井点降水;3-3 剖面约 67 米,设计四级锚杆二级轻井点降水;电梯井加深部分靠土钉墙一面为 5-5(5`~5`)剖面;设计土钉墙跟下去,增加二级锚杆,其余三面采纳 1:1 自然放坡,素混凝土护坡,增加一级轻井点降水。三、四标段之间交接处因前后施工,设计为 7-7 剖面采纳 1:1.25 自然放坡,素混凝土护坡,二级轻型井点排水。围护结构设计要求,基坑开挖过程中应由专业监测单位进行现场监测,内容包括:1、基坑四周土体深层位移观测,四标段设计测斜管 4 根,水位管 4 根。2、坑外地下水位,基坑四周建筑物、道路及地下管线的沉降观测,监测部位数量现场商定。基坑开挖、围护结构施工顺序:二、基坑围护结构(一)、土钉墙、锚杆监理实施细则1、工程特点本围护工程为土钉墙支护工程。土钉呈梅花形布置,表层杂填土中打第一排土钉能成孔土层中土钉为 Ф22 钢筋,成孔困难改用 48×2.5 锚管,成孔直径不小于为 100mm,长 5-7m,土钉孔内注浆用 M10 水泥砂浆。土钉墙厚 100mm,喷射混凝土 C20,钢筋网为φ6.5@200×200。设计要求在第三排土钉施工前应完成土钉现场抗拔试验,试验土钉数量按法律规范确定。2、监理工作流程1)、土钉墙(附后)3、监理工作的控制要点及目标值1)...
