交底内容:本交底适用于顺义平各庄限价商品住房 4#标项目塔吊基础施工
一、材料要求 钢筋:C25、C 12,混凝土:C15、C3 5,塔吊预埋件等
二、主要机具 铁锹、挖土机、钢筋弯曲机、钢筋切断机等 三、施工工艺 工艺流程:测量放线→土方开挖→垫层施工→项目测量员验收→支模→钢筋绑扎→塔吊 预埋件安装、调平、对中、固定→混凝土浇筑→防水层施工1、测量放线 塔吊基础施工前,根据基础定位图纸(塔吊基础定位图),将塔吊基础中心线、塔吊基础边线、土方开挖线定于-4、5 5 m(4#塔吊基础)与—15、0 10m(1#、2#、3#塔吊基础)土层上,经项目部测量员验收后,方可进行土方开挖
2、土方开挖 本工程 1#、2#、3#塔吊基础埋于基础底板以下,塔吊基础顶标高同筏板底标高
开挖时先用机械开挖,每边留出 1m 工作面,开挖过程中注意基坑得防护,机械分别开挖至-4、45m(1#塔吊基础)与-14、910m,后采纳人工清 100mm 到塔吊基础垫层标高
在开挖得过程中,施工队测量员要常常检查,若发现土质问题及时向项目部报告,并经项目处理后,方可进行下道工序,基坑挖完毕后必须上报项目部测量员验收合格后方可进行下到工序
3、垫层施工 塔吊基础下做 10 0 mm 厚素混凝土垫层,混凝土标号 C15
4、测量放线 待防水保护层施工完毕后,由施工队测量员放塔吊基础轴线与边线,并报项目部进行验收,验收合格后方可进行塔吊基础支模
5、支模 待测量放线验收合格后,根据塔吊基础边线进行模板支设
6、钢筋绑扎 钢筋全部采纳整料施工,由上下两层双排双向钢筋组成,塔吊基础配筋上下铁HRB400 直径 25,拉筋H RB400 直径 12 钢筋,其中上铁钢筋末端做 90°弯钩,长度 15d,下铁钢筋末端做 90°弯钩,长度 1 2 d,并绑扎牢固

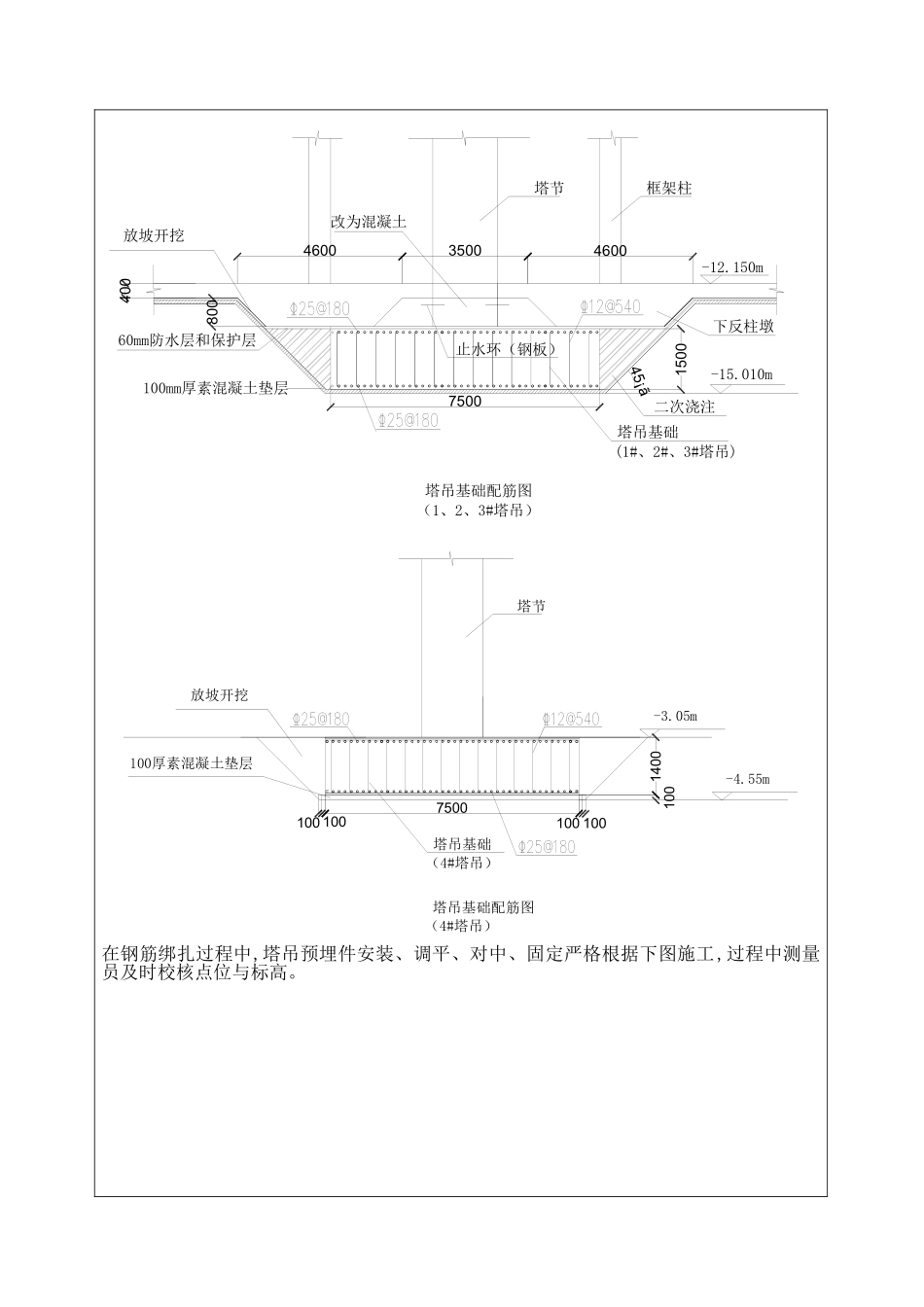

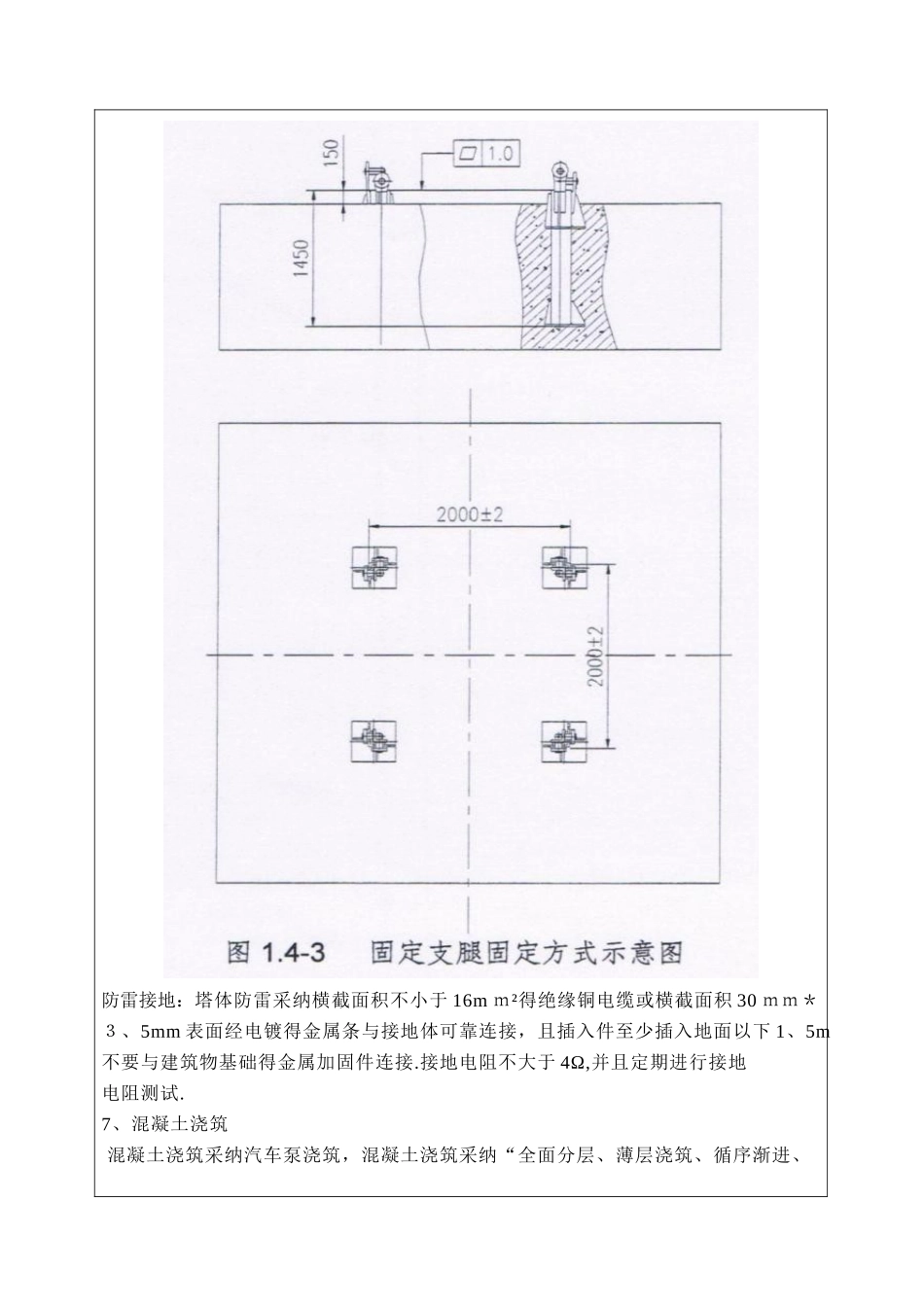

基础截面与配筋见下图:350046001500750
