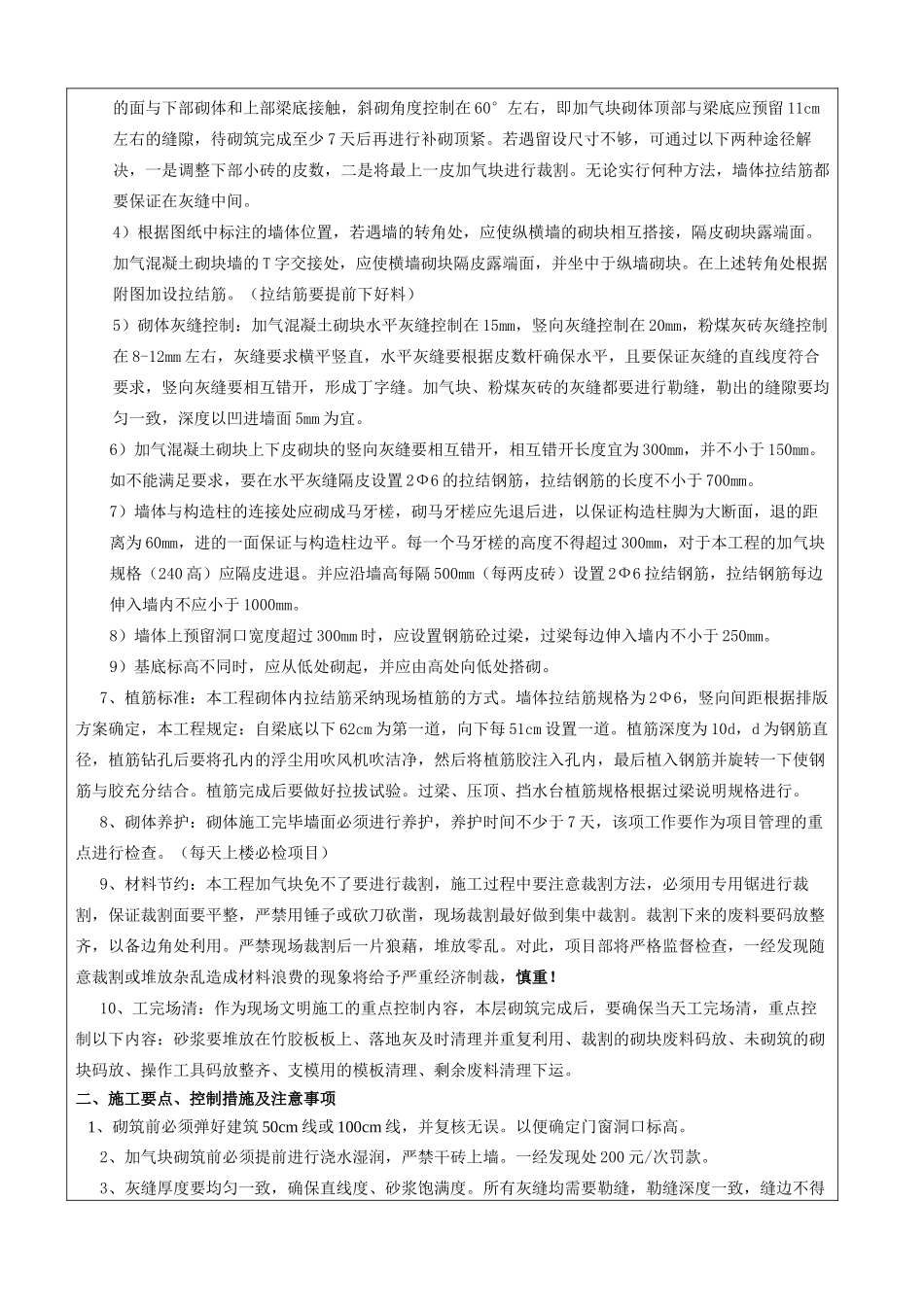

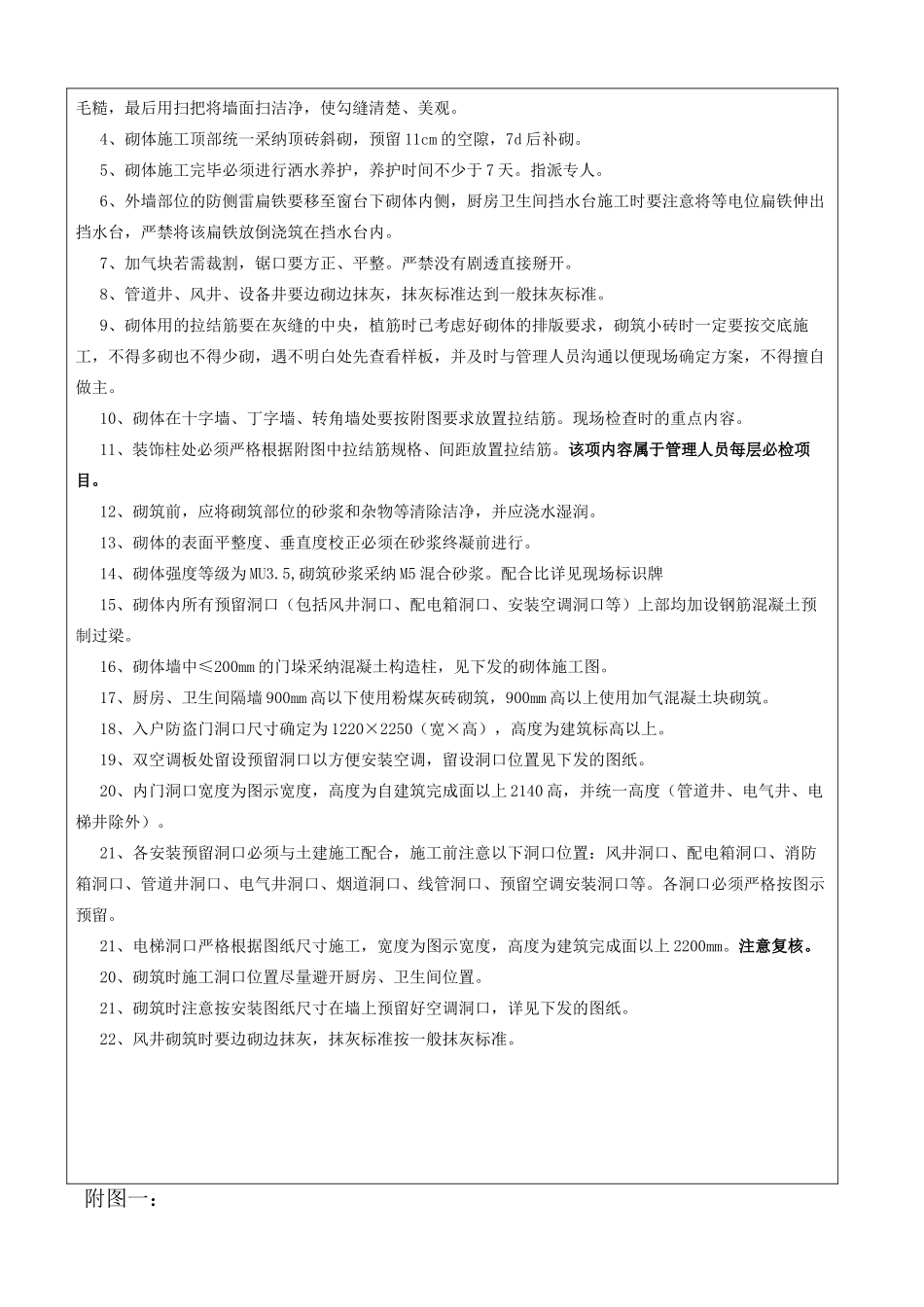

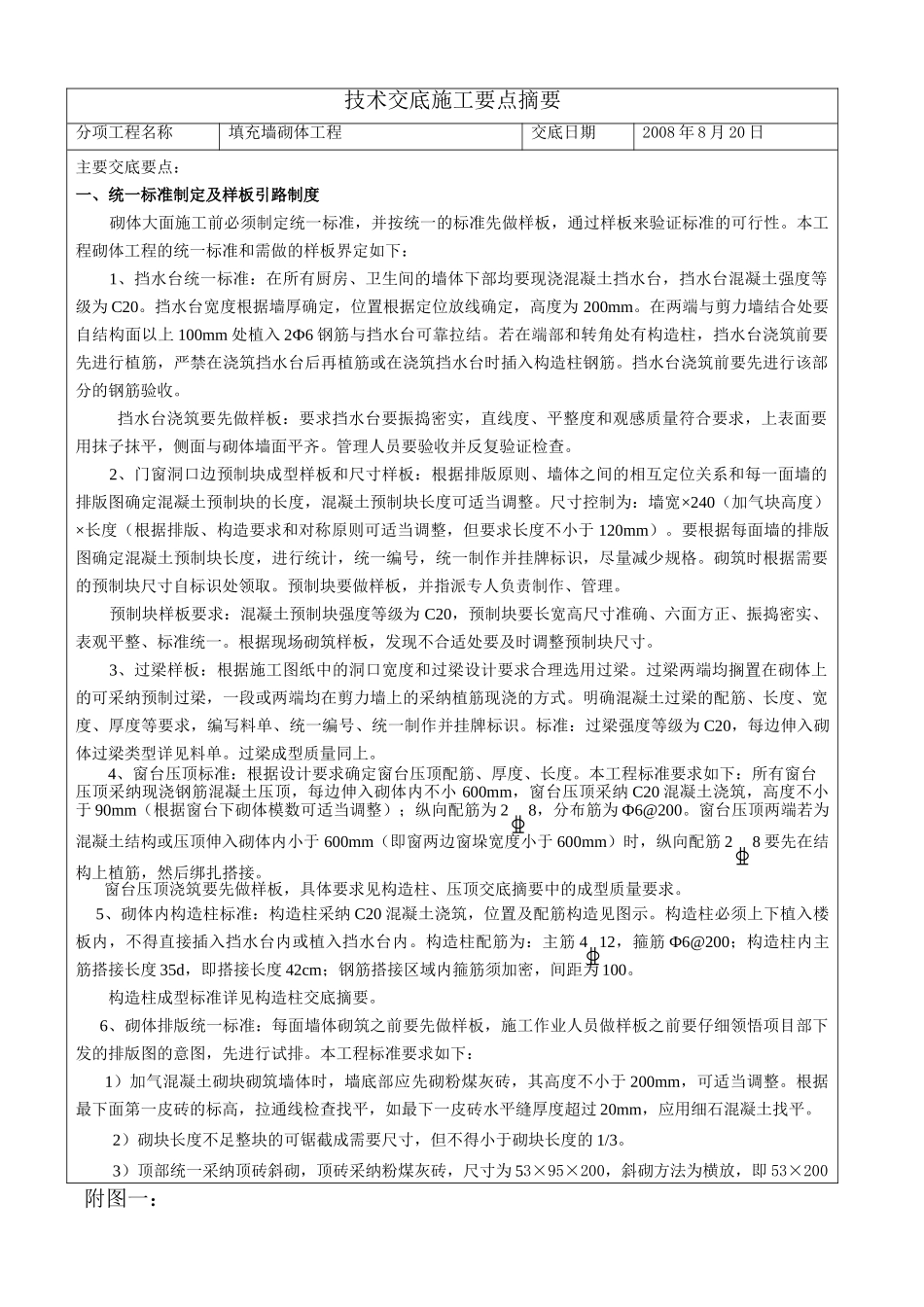

附图一:技术交底施工要点摘要分项工程名称填充墙砌体工程交底日期2008 年 8 月 20 日主要交底要点:一、统一标准制定及样板引路制度砌体大面施工前必须制定统一标准,并按统一的标准先做样板,通过样板来验证标准的可行性。本工程砌体工程的统一标准和需做的样板界定如下:1、挡水台统一标准:在所有厨房、卫生间的墙体下部均要现浇混凝土挡水台,挡水台混凝土强度等级为 C20。挡水台宽度根据墙厚确定,位置根据定位放线确定,高度为 200mm。在两端与剪力墙结合处要自结构面以上 100mm 处植入 2Ф6 钢筋与挡水台可靠拉结。若在端部和转角处有构造柱,挡水台浇筑前要先进行植筋,严禁在浇筑挡水台后再植筋或在浇筑挡水台时插入构造柱钢筋。挡水台浇筑前要先进行该部分的钢筋验收。挡水台浇筑要先做样板:要求挡水台要振捣密实,直线度、平整度和观感质量符合要求,上表面要用抹子抹平,侧面与砌体墙面平齐。管理人员要验收并反复验证检查。2、门窗洞口边预制块成型样板和尺寸样板:根据排版原则、墙体之间的相互定位关系和每一面墙的排版图确定混凝土预制块的长度,混凝土预制块长度可适当调整。尺寸控制为:墙宽×240(加气块高度)×长度(根据排版、构造要求和对称原则可适当调整,但要求长度不小于 120mm)。要根据每面墙的排版图确定混凝土预制块长度,进行统计,统一编号,统一制作并挂牌标识,尽量减少规格。砌筑时根据需要的预制块尺寸自标识处领取。预制块要做样板,并指派专人负责制作、管理。预制块样板要求:混凝土预制块强度等级为 C20,预制块要长宽高尺寸准确、六面方正、振捣密实、表观平整、标准统一。根据现场砌筑样板,发现不合适处要及时调整预制块尺寸。3、过梁样板:根据施工图纸中的洞口宽度和过梁设计要求合理选用过梁。过梁两端均搁置在砌体上的可采纳预制过梁,一段或两端均在剪力墙上的采纳植筋现浇的方式。明确混凝土过梁的配筋、长度、宽度、厚度等要求,编写料单、统一编号、统一制作并挂牌标识。标准:过梁强度等级为 C20,每边伸入砌体过梁类型详见料单。过梁成型质量同上。4、窗台压顶标准:根据设计要求确定窗台压顶配筋、厚度、长度。本工程标准要求如下:所有窗台压顶采纳现浇钢筋混凝土压顶,每边伸入砌体内不小 600mm,窗台压顶采纳 C20 混凝土浇筑,高度不小于 90mm(根据窗台下砌体模数可适当调整);纵向配筋为 2 8,分布筋为 Ф6@200。窗台压顶两端若为混凝土结构或压顶伸入砌体内...
