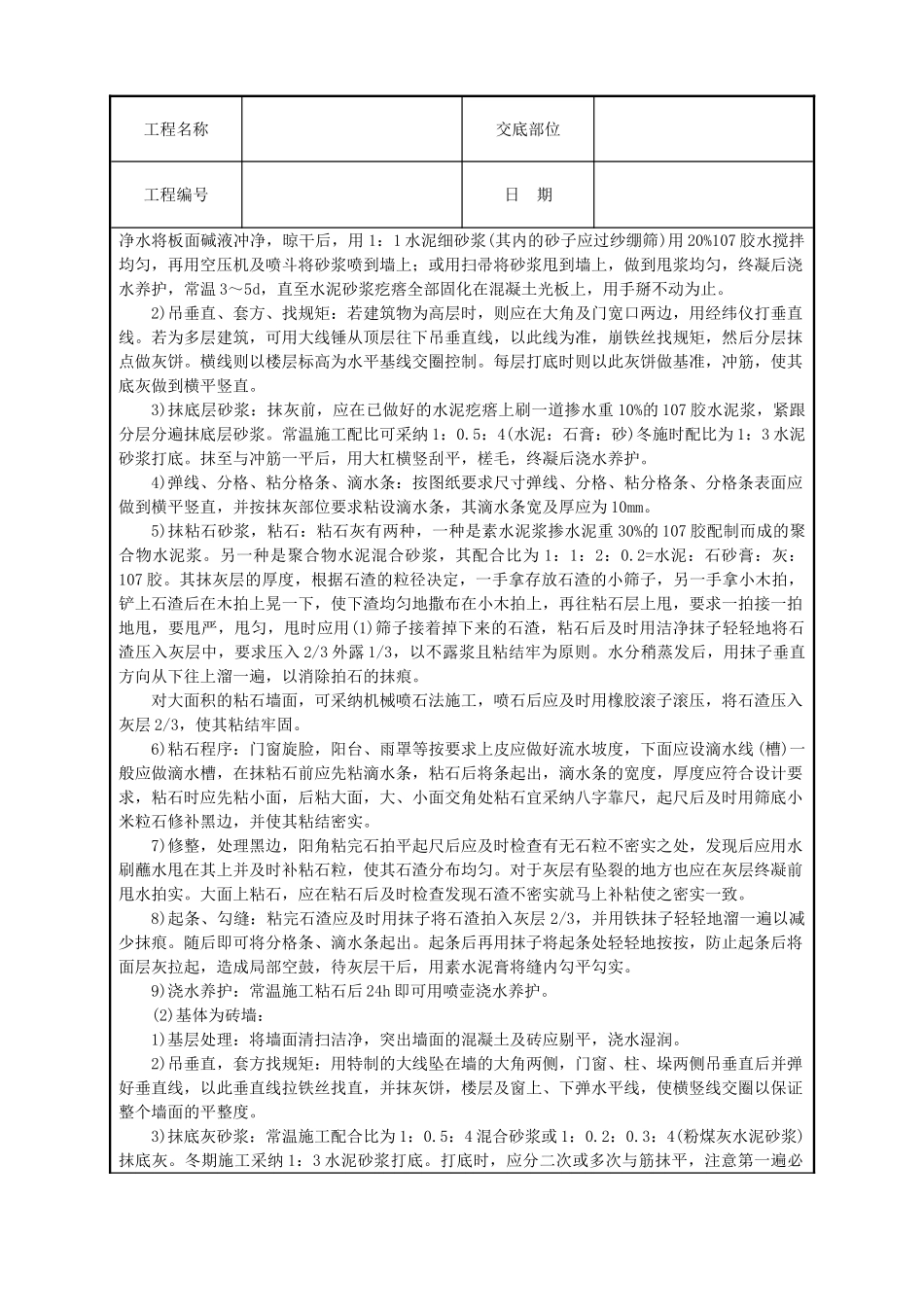

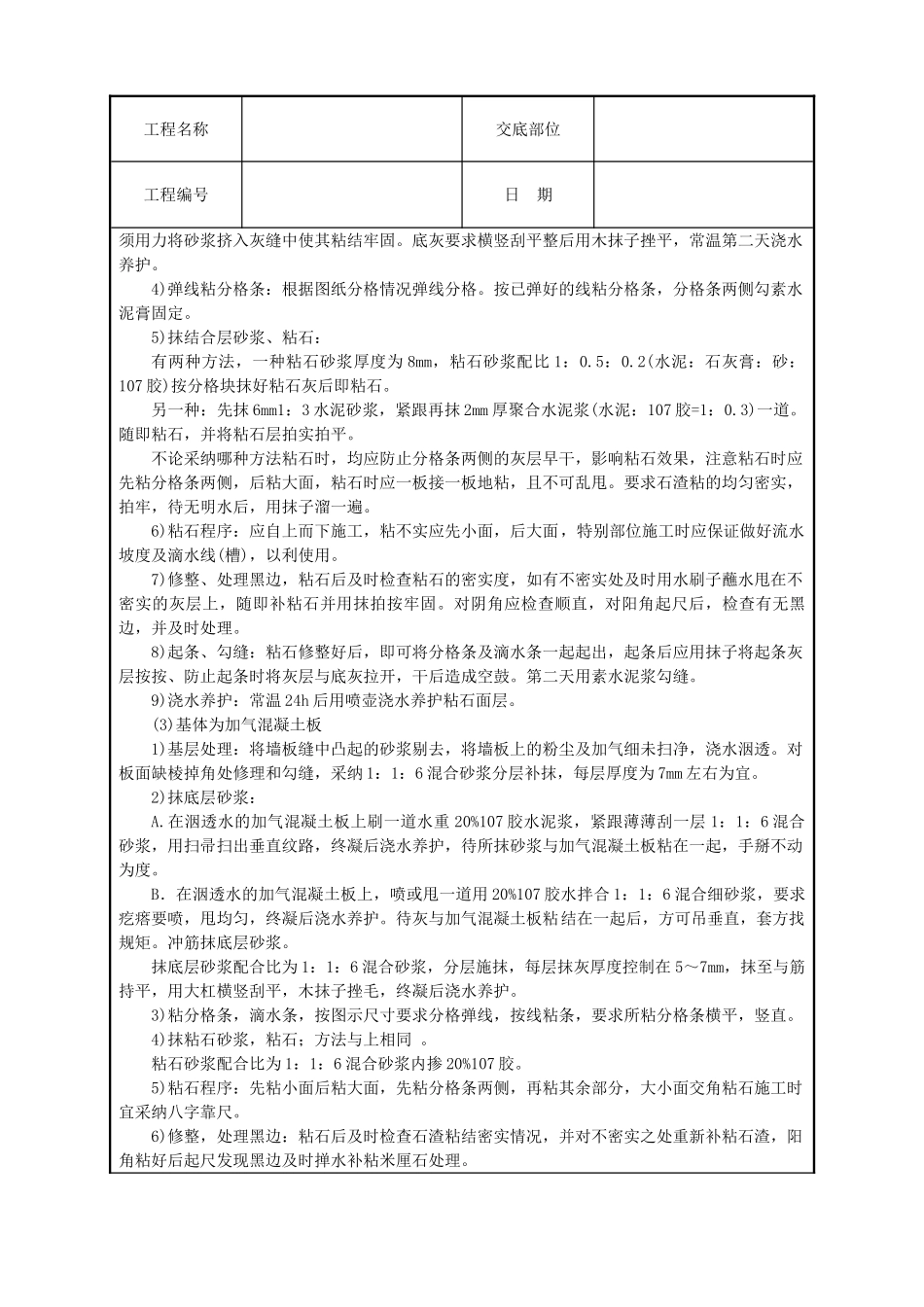

工程名称交底部位工程编号日 期交底内容:墙面干粘石本技术交底适用于一般工业与民用建筑墙面干粘石施工
1.材料要求
(1)水泥:325 号及其以上矿渣水泥或普通硅酸盐水泥,颜色一致,宜采纳同一批产品
(2)砂:中砂
使用前过 5mm 孔径的筛子,或根据需要过纱绷筛,筛好备用
(3)石渣:颗粒坚硬,不含粘土等有害物质
其规格的选配应符合设计要求,中八厘颗粒为6mm,小八厘粒径为 4mm,使用前应过筛,使其规格大小符合上述要求,并筛除粉尘,然后用净水冲洗洁净后晾干,按颜色规格分类存放,上面用苫布遮盖好
(4)石灰膏:使用前一个月将生石灰焖透,过 3mm 孔径的筛子,冲淋在石灰膏,使用时灰膏内不得含有未熟化的颗粒和杂质
(5)磨细生石灰粉:使用前一周用水将其焖透,不得含有未熟化的颗粒
(6)粉煤灰,107 胶等
2.主要机具拌灰铁盘,大、小平锹,铁桶、计量器具、靠尺、大小杠、抹灰工一般操作工具,小筛子(35×50cm),大筛子(50×100cm)粘石板数块,分格条、粉线包等
3.作业条件(1)外架子提前支搭好,最好选用双排外架子或桥式架子,若采纳双排外架子时,其横竖杆及拉杆,支杆等应离开门窗口角 150~200mm,架子的步高应满足施工要求
(2)预留孔洞应按图纸要求留好,预埋件等应提前安装并固定好
门窗口应安装好并用 1:3水泥砂浆将缝隙堵塞严密,铝合金门窗框边应提前粘好保护膜,框边缝隙按图纸要求嵌塞密实
(3)墙面基层清理洁净,脚手眼堵好,混凝土过梁,圈梁,柱等将其表面清理洁净,突出墙面的混凝土剔平,凹进部分应浇水阴透后,用含水重 20%的 107 胶拌制成 1:3 水泥砂浆分层补抹平
对加气混凝土板凹槽处修补应用掺 20%107 胶水拌成 1:1:6 混合砂浆分层抹平,板缝也应同时勾平,勾严
预制混凝土外墙板防水接缝应处理完毕,经淋水试验,无渗漏
(4)确定施工工艺,向操作者
