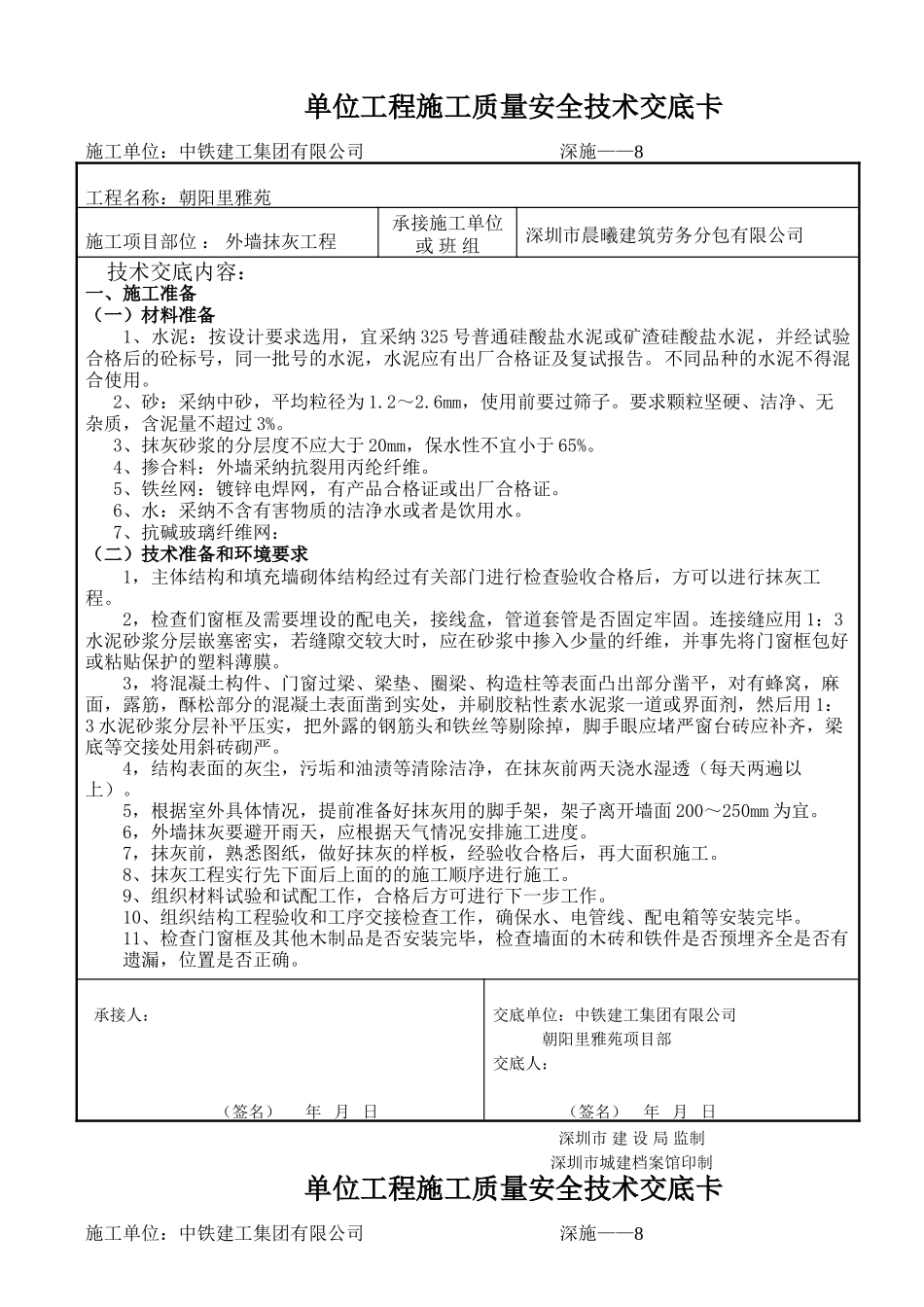

单位工程施工质量安全技术交底卡 施工单位:中铁建工集团有限公司 深施——8工程名称:朝阳里雅苑施工项目部位 : 外墙抹灰工程承接施工单位或 班 组深圳市晨曦建筑劳务分包有限公司技术交底内容:一、施工准备(一)材料准备1、水泥:按设计要求选用,宜采纳 325 号普通硅酸盐水泥或矿渣硅酸盐水泥,并经试验合格后的砼标号,同一批号的水泥,水泥应有出厂合格证及复试报告
不同品种的水泥不得混合使用
2、砂:采纳中砂,平均粒径为 1
6mm,使用前要过筛子
要求颗粒坚硬、洁净、无杂质,含泥量不超过 3%
3、抹灰砂浆的分层度不应大于 20mm,保水性不宜小于 65%
4、掺合料:外墙采纳抗裂用丙纶纤维
5、铁丝网:镀锌电焊网,有产品合格证或出厂合格证
6、水:采纳不含有害物质的洁净水或者是饮用水
7、抗碱玻璃纤维网:(二)技术准备和环境要求1,主体结构和填充墙砌体结构经过有关部门进行检查验收合格后,方可以进行抹灰工程
2,检查们窗框及需要埋设的配电关,接线盒,管道套管是否固定牢固
连接缝应用 1:3水泥砂浆分层嵌塞密实,若缝隙交较大时,应在砂浆中掺入少量的纤维,并事先将门窗框包好或粘贴保护的塑料薄膜
3,将混凝土构件、门窗过梁、梁垫、圈梁、构造柱等表面凸出部分凿平,对有蜂窝,麻面,露筋,酥松部分的混凝土表面凿到实处,并刷胶粘性素水泥浆一道或界面剂,然后用 1:3 水泥砂浆分层补平压实,把外露的钢筋头和铁丝等剔除掉,脚手眼应堵严窗台砖应补齐,梁底等交接处用斜砖砌严
4,结构表面的灰尘,污垢和油渍等清除洁净,在抹灰前两天浇水湿透(每天两遍以上)
5,根据室外具体情况,提前准备好抹灰用的脚手架,架子离开墙面 200~250mm 为宜
6,外墙抹灰要避开雨天,应根据天气情况安排施工进度
7,抹灰前,熟悉图纸,做好抹灰的样板,经验收合格后,再大面积施工

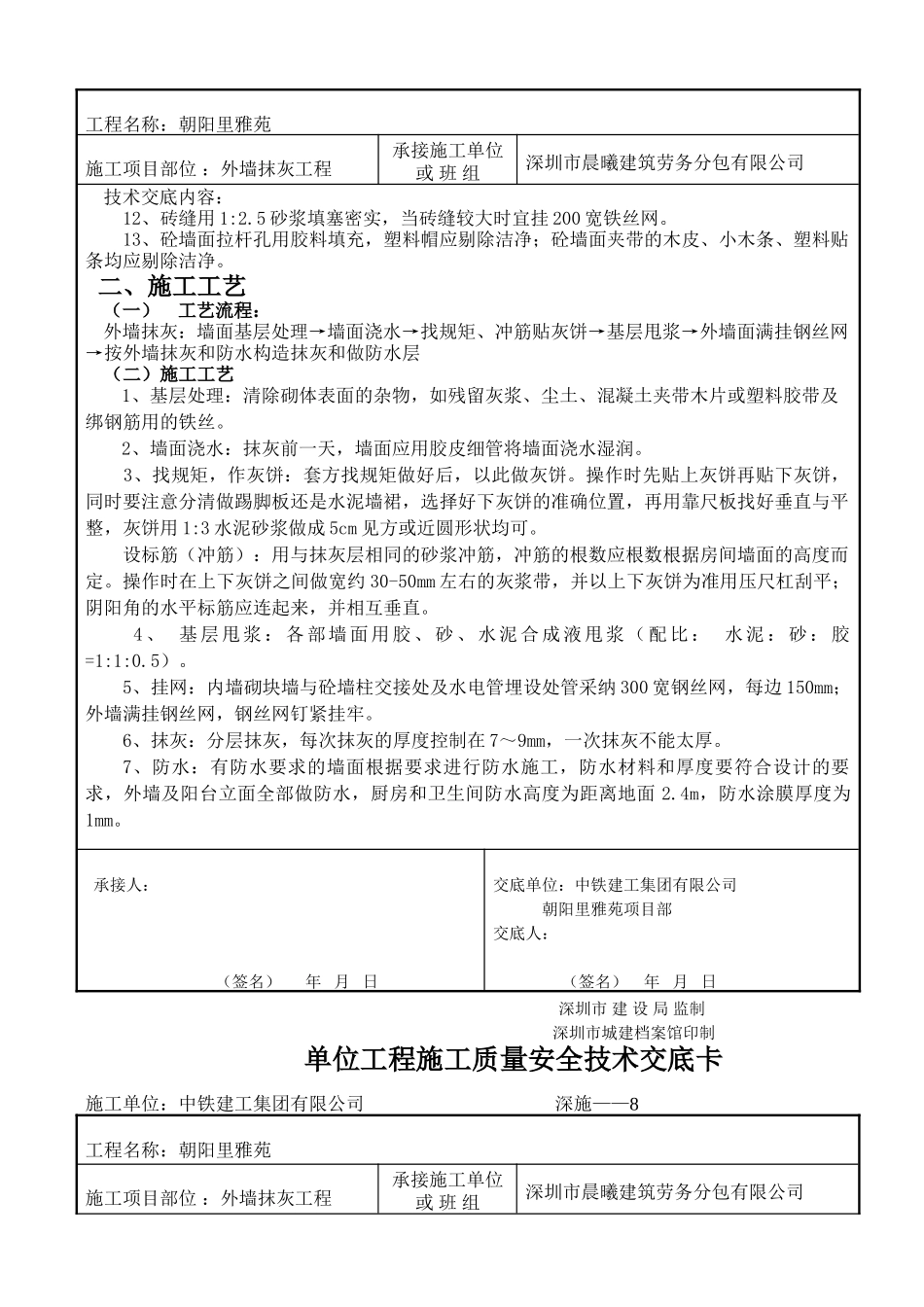

8、抹灰工程实行先下面后上
