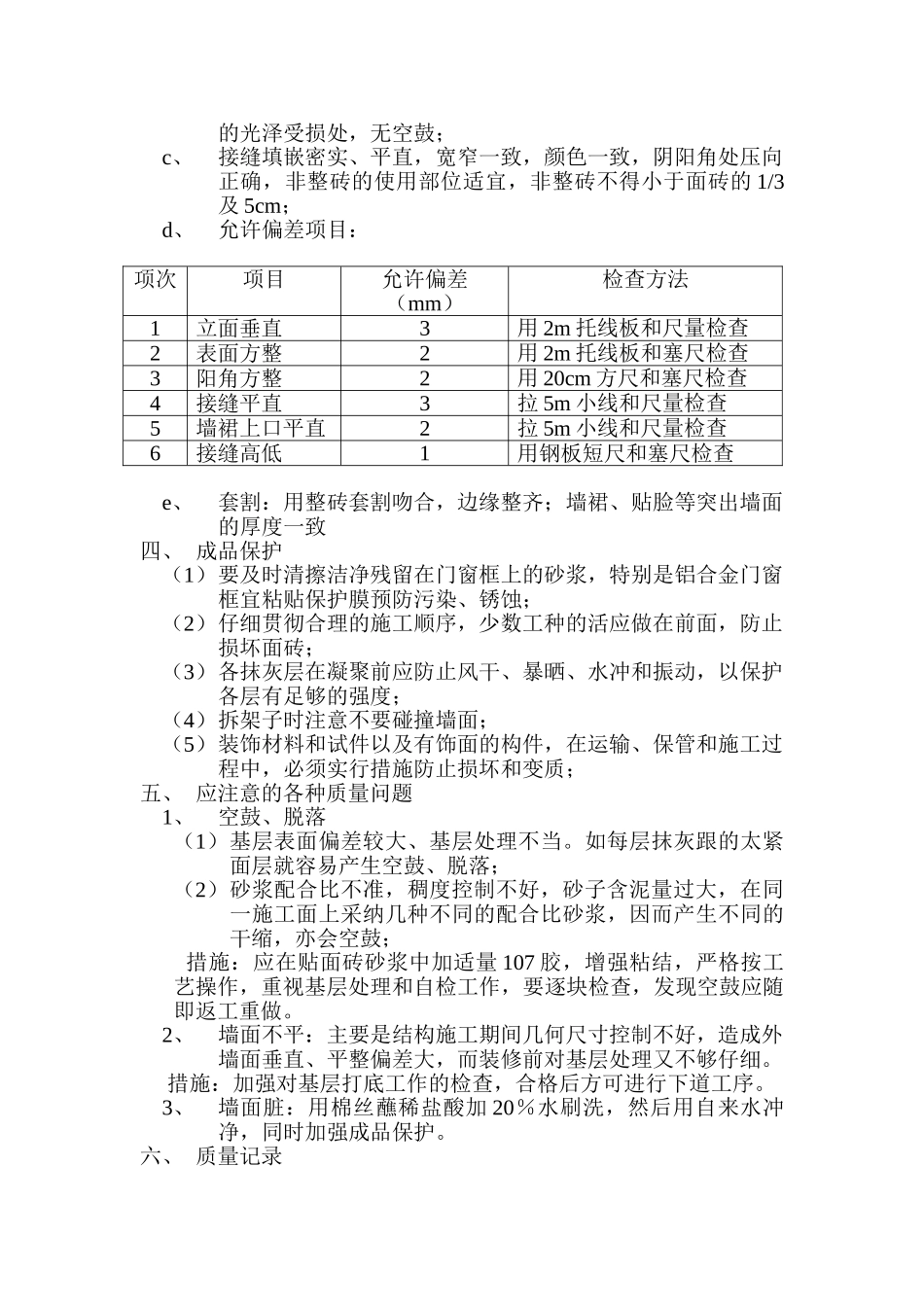

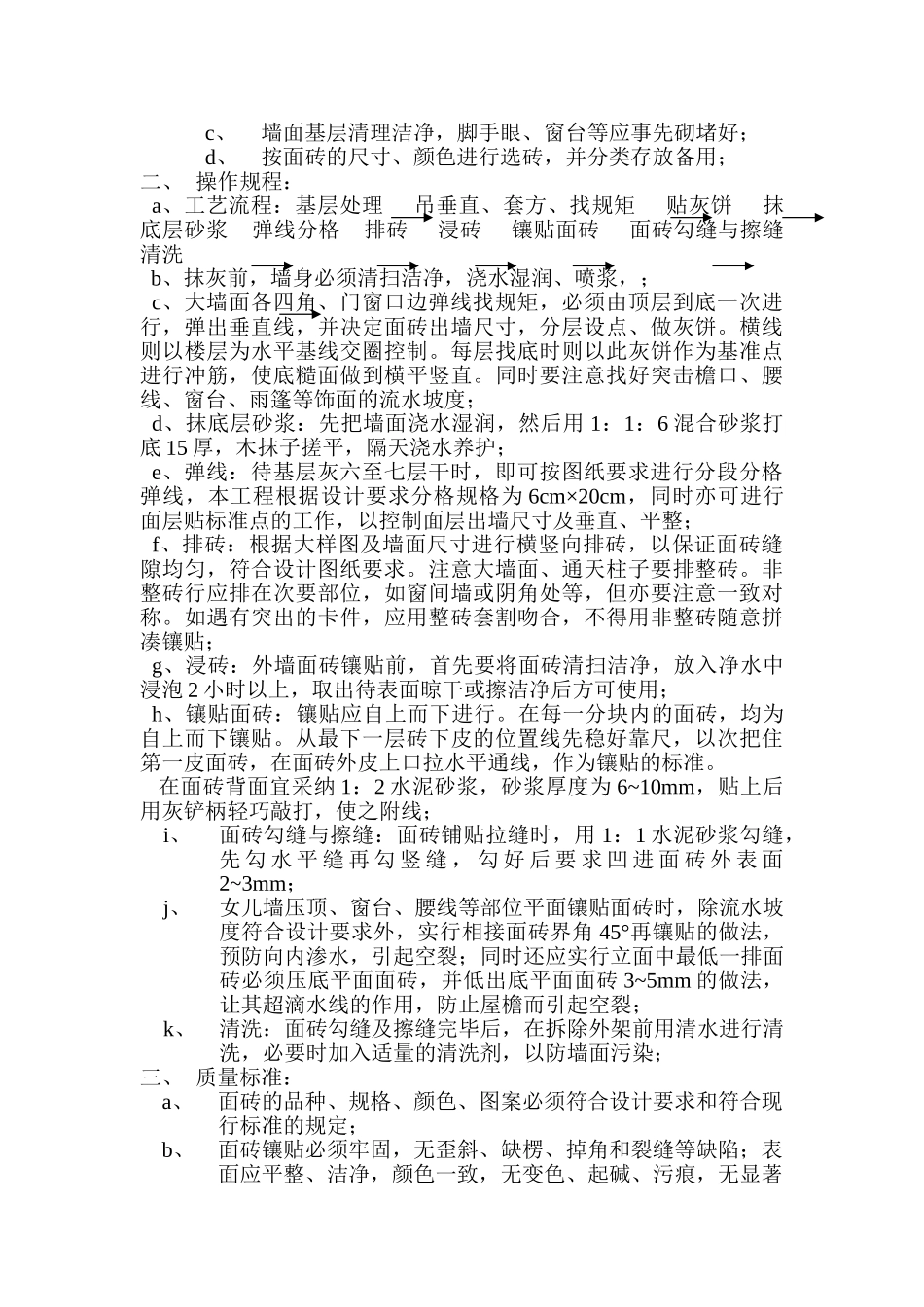

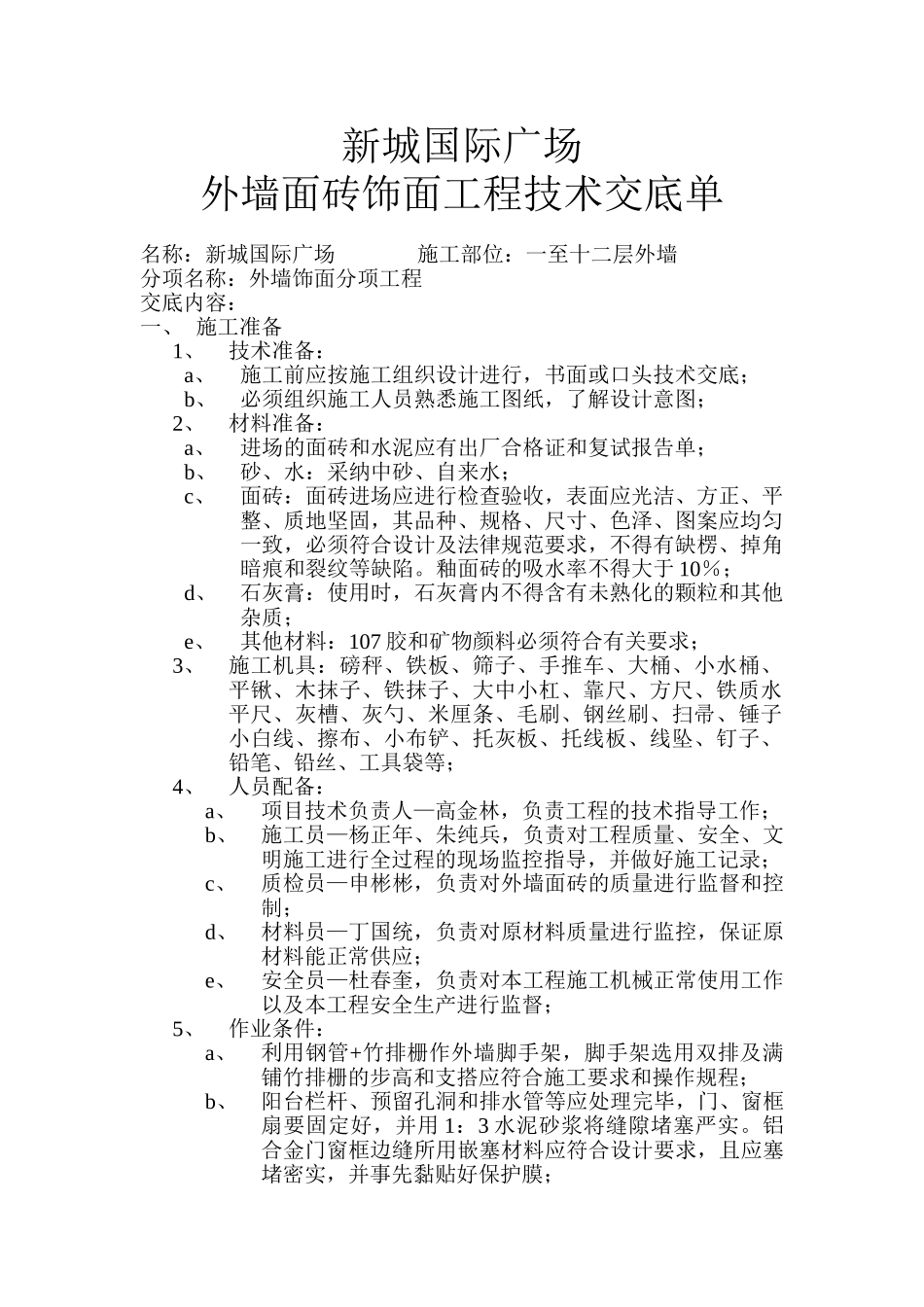

新城国际广场外墙面砖饰面工程技术交底单名称:新城国际广场 施工部位:一至十二层外墙分项名称:外墙饰面分项工程交底内容:一、 施工准备1、技术准备:a、施工前应按施工组织设计进行,书面或口头技术交底;b、必须组织施工人员熟悉施工图纸,了解设计意图;2、材料准备:a、进场的面砖和水泥应有出厂合格证和复试报告单;b、砂、水:采纳中砂、自来水;c、面砖:面砖进场应进行检查验收,表面应光洁、方正、平整、质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计及法律规范要求,不得有缺楞、掉角暗痕和裂纹等缺陷。釉面砖的吸水率不得大于 10%;d、石灰膏:使用时,石灰膏内不得含有未熟化的颗粒和其他杂质;e、其他材料:107 胶和矿物颜料必须符合有关要求;3、施工机具:磅秤、铁板、筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大中小杠、靠尺、方尺、铁质水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、扫帚、锤子小白线、擦布、小布铲、托灰板、托线板、线坠、钉子、铅笔、铅丝、工具袋等;4、人员配备:a、项目技术负责人—高金林,负责工程的技术指导工作;b、施工员—杨正年、朱纯兵,负责对工程质量、安全、文明施工进行全过程的现场监控指导,并做好施工记录;c、质检员—申彬彬,负责对外墙面砖的质量进行监督和控制;d、材料员—丁国统,负责对原材料质量进行监控,保证原材料能正常供应;e、安全员—杜春奎,负责对本工程施工机械正常使用工作以及本工程安全生产进行监督;5、作业条件:a、利用钢管+竹排栅作外墙脚手架,脚手架选用双排及满铺竹排栅的步高和支搭应符合施工要求和操作规程;b、阳台栏杆、预留孔洞和排水管等应处理完毕,门、窗框扇要固定好,并用 1:3 水泥砂浆将缝隙堵塞严实。铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先黏贴好保护膜;c、墙面基层清理洁净,脚手眼、窗台等应事先砌堵好;d、按面砖的尺寸、颜色进行选砖,并分类存放备用;二、 操作规程: a、工艺流程:基层处理 吊垂直、套方、找规矩 贴灰饼 抹底层砂浆 弹线分格 排砖 浸砖 镶贴面砖 面砖勾缝与擦缝 清洗 b、抹灰前,墙身必须清扫洁净,浇水湿润、喷浆,; c、大墙面各四角、门窗口边弹线找规矩,必须由顶层到底一次进行,弹出垂直线,并决定面砖出墙尺寸,分层设点、做灰饼。横线则以楼层为水平基线交圈控制。每层找底时则以此灰饼作为基准点进行冲筋,使底糙面做到横平...
