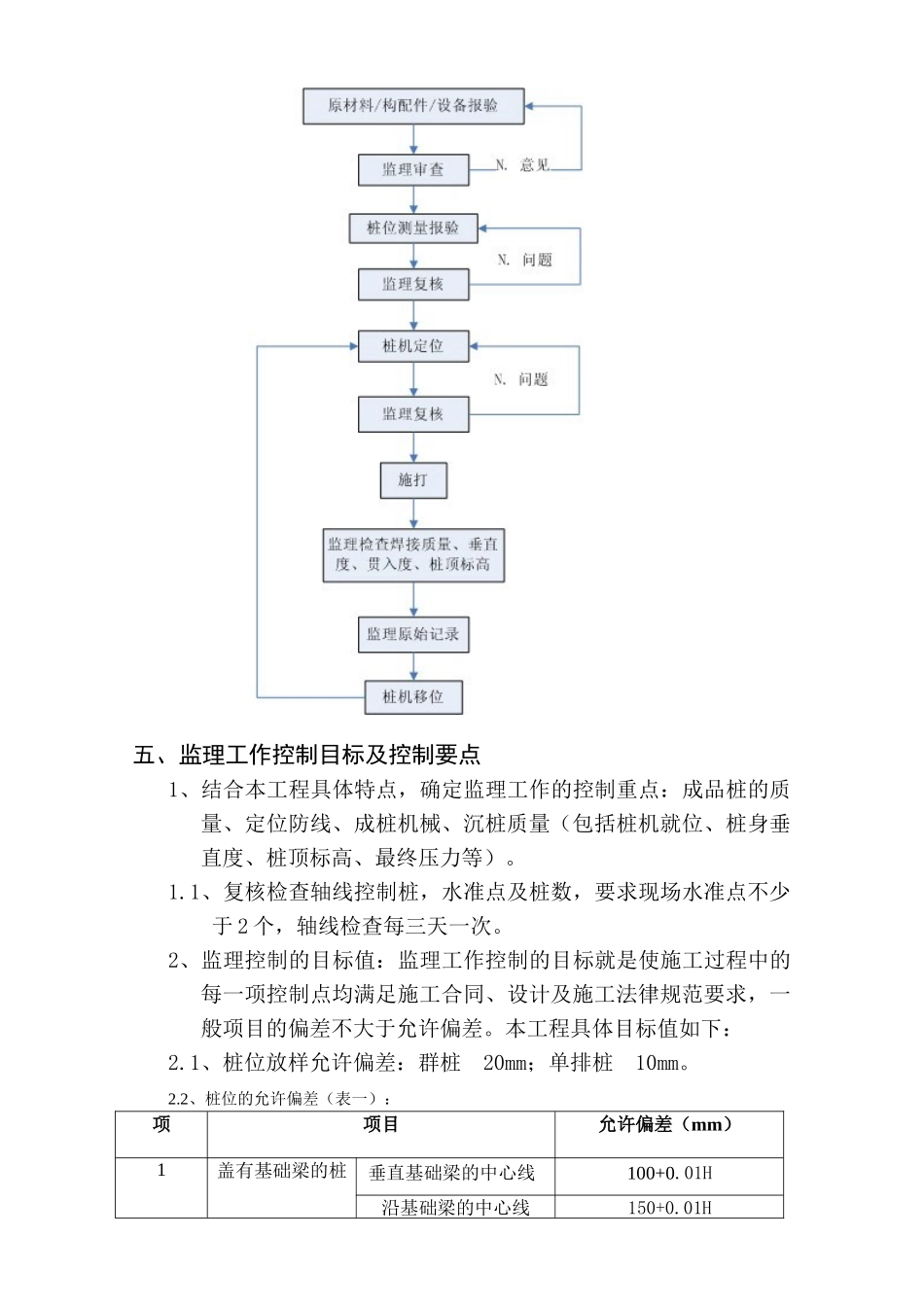

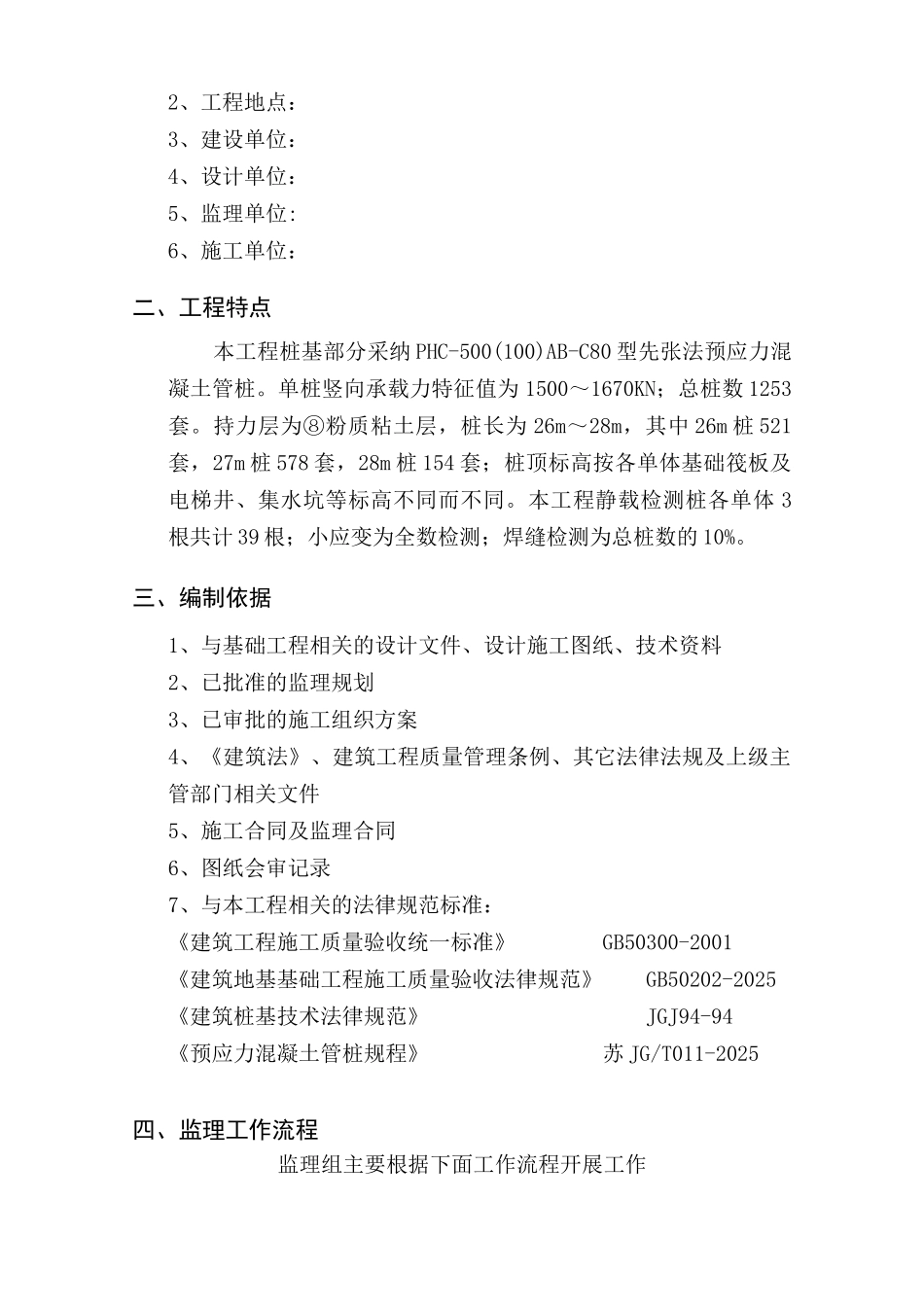

大丰城东新区湿地公园服务房 工程监 理 实 施 细 则监 理 实 施 细 则(桩基工程)内容提要:工程概况工程特点编制依据监理工作流程监理工作控制目标及控制要点监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总 监 理工程师: 日 期: 一、工程概况:1、工程名称:2、工程地点:3、建设单位:4、设计单位:5、监理单位: 6、施工单位:二、工程特点 本工程桩基部分采纳 PHC-500(100)AB-C80 型先张法预应力混凝土管桩。单桩竖向承载力特征值为 1500~1670KN;总桩数 1253套。持力层为⑧粉质粘土层,桩长为 26m~28m,其中 26m 桩 521套,27m 桩 578 套,28m 桩 154 套;桩顶标高按各单体基础筏板及电梯井、集水坑等标高不同而不同。本工程静载检测桩各单体 3根共计 39 根;小应变为全数检测;焊缝检测为总桩数的 10%。三、编制依据1、与基础工程相关的设计文件、设计施工图纸、技术资料2、已批准的监理规划3、已审批的施工组织方案4、《建筑法》、建筑工程质量管理条例、其它法律法规及上级主管部门相关文件5、施工合同及监理合同6、图纸会审记录7、与本工程相关的法律规范标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地基基础工程施工质量验收法律规范》 GB50202-2025《建筑桩基技术法律规范》 JGJ94-94《预应力混凝土管桩规程》 苏 JG/T011-2025四、监理工作流程监理组主要根据下面工作流程开展工作五、监理工作控制目标及控制要点1、结合本工程具体特点,确定监理工作的控制重点:成品桩的质量、定位防线、成桩机械、沉桩质量(包括桩机就位、桩身垂直度、桩顶标高、最终压力等)。1.1、复核检查轴线控制桩,水准点及桩数,要求现场水准点不少于 2 个,轴线检查每三天一次。2、监理控制的目标值:监理工作控制的目标就是使施工过程中的每一项控制点均满足施工合同、设计及施工法律规范要求,一般项目的偏差不大于允许偏差。本工程具体目标值如下:2.1、桩位放样允许偏差:群桩 20mm;单排桩 10mm。2.2、桩位的允许偏差(表一):项项目允许偏差(mm)1盖有基础梁的桩垂直基础梁的中心线100+0.01H沿基础梁的中心线150+0.01H2桩数为 1~3 根桩基中的桩1003桩数为 4~16 根桩基中的桩1/2 桩径或边长4桩数大于 16 根桩基中的桩:最外边的桩1/3 桩径中间桩1/2 桩径注:表中 H 为施工现2.3 先张法预应力混凝土管桩质量验收标准(表二):项序检查项目允许偏差或允许...
