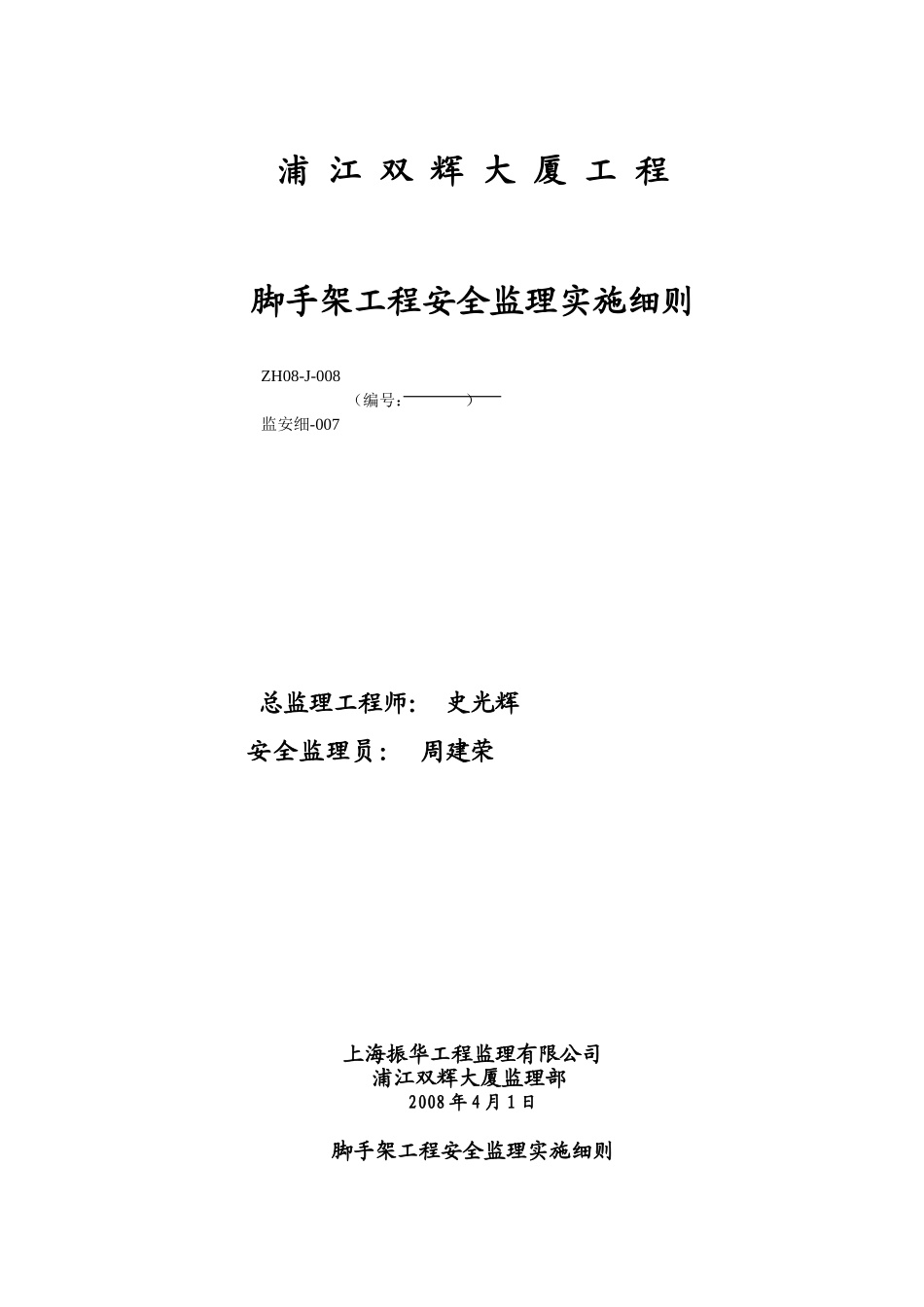

浦 江 双 辉 大 厦 工 程脚手架工程安全监理实施细则 ZH08-J-008(编号: ) 监安细-007 总监理工程师: 史光辉 安全监理员: 周建荣 上海振华工程监理有限公司浦江双辉大厦监理部2008 年 4 月 1 日脚手架工程安全监理实施细则一、工程概况(与脚手架工程安全有关的内容描述)本监理实施细则适用于浦江双辉大厦施工阶段。本工程由二幢办公楼组成,基地面积为 26290m2,总建筑面积为 291152m2 ,其中,地上部分总建筑面积 200066m2 ,层数为 49 层,建筑高度为 218.60M。地下部分总建筑面积为 91086m2 ,(含 2E2-1 地下部分 179m2 ,2E2-4 地下部分 1329m2 ),层数为 4 层。基坑开挖深度为:裙房区 17.4m,塔楼区 19.7m,电梯井 23.9m。二、监理依据 1、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001(2025 年局部修订); 2、中华人民共和国工程建设标准强制性条文中房屋子建筑(施工)部分第九篇施工安全第 4 部分脚手架; 3、脚手架施工组织设计、施工方案、安全技术措施; 4、《建筑安装安全技术规程》;5、《普通脚手架安全技术规程》;6、上海市《建筑施工附着升降脚手架技术规程》;7、建设部《建筑施工附着升降脚手架管理暂行规定》建[2000]230 号8、建设部《建筑施工安全检查标准》JGJ59-99三、安全监理工作内容 1、脚手架搭设前的监理工作: 1)审核承包单位提供的脚手架施工组织设计、施工方案和其安全措施等; 2)审核脚手架搭设管理人员及施工人员的岗位合格证书,并要求持证上岗; 3)假如是专业的脚手架搭设施工单位施工,则要审查其单位的安全生产资质; 4)督促总、分包单位按有关要求进行技术交底; 5)对搭设脚手架的有关设备、机具、材料按规定进行检查验收; 6)审核脚手架安全施工应急抢险方案。2、脚手架搭设过程中的监理工作:1)附着升降脚手架⑴、附着升降脚手架所用各种材料、工具和设备应具有质量合格证;⑵、附着升降脚手架在每次升降以及拆卸前检查施工单位根据专项施工组织设计要求对施工人员进行安全技术交底的情况;⑶、整体式附着升降脚手架的控制中心专人负责操作,禁止其他人操作;⑷、附着升降脚手架在首层组装前应设置安装平台,安装平台应有保障施工人员安全的防护措施;⑸、附着升降脚手架组装完毕必须经过以下检查合格后方可进行升降操作:(5-1)、工程结构混凝土强度应达到附着支撑对其附加荷载的要求;(5-2)、全部附着支撑点的安...
