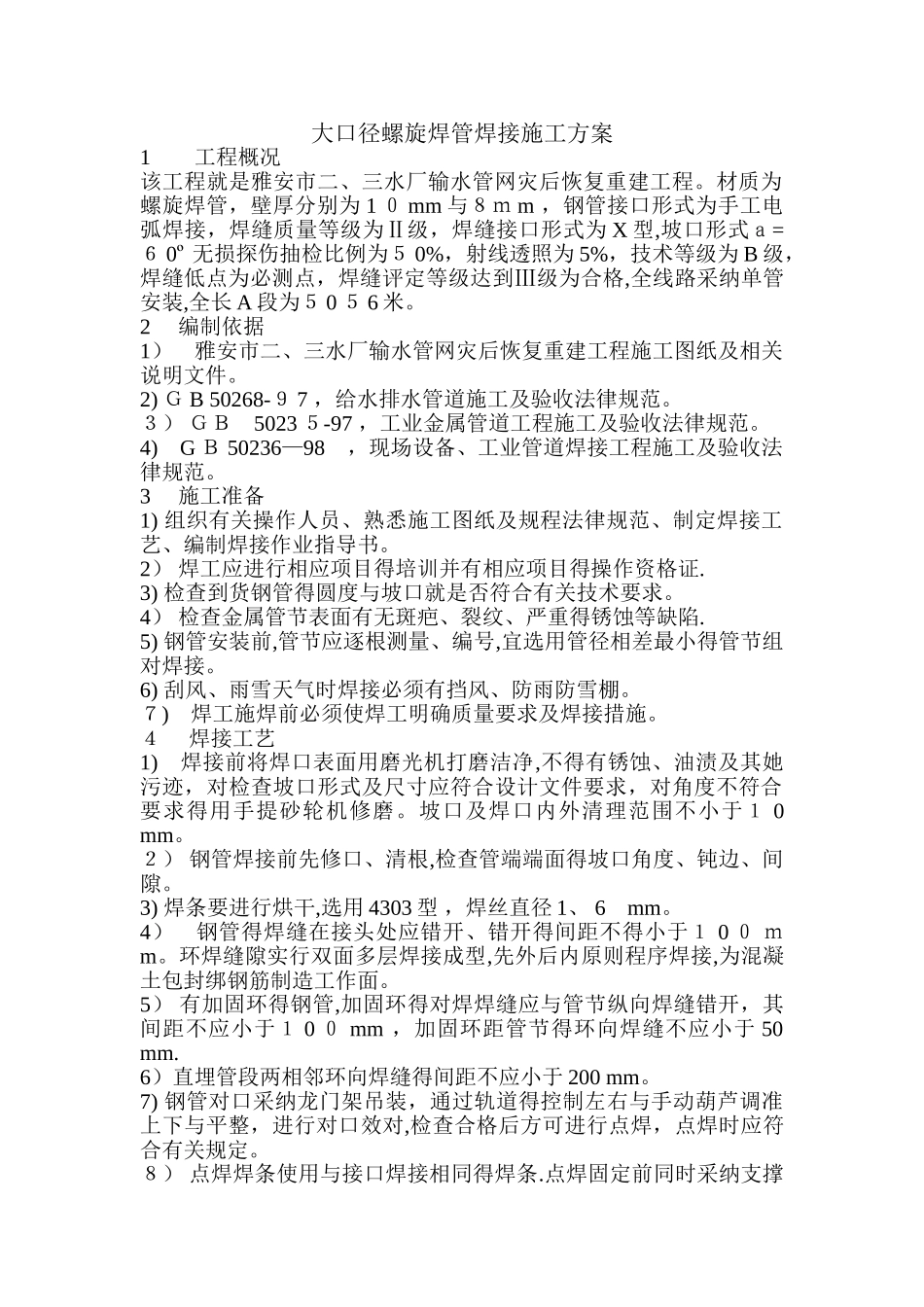

大口径螺旋焊管焊接施工方案1 工程概况该工程就是雅安市二、三水厂输水管网灾后恢复重建工程
材质为螺旋焊管,壁厚分别为 1 0 mm 与8m m ,钢管接口形式为手工电弧焊接,焊缝质量等级为Ⅱ级,焊缝接口形式为 X 型,坡口形式a=6 0º 无损探伤抽检比例为5 0%,射线透照为 5%,技术等级为 B 级,焊缝低点为必测点,焊缝评定等级达到Ⅲ级为合格,全线路采纳单管安装,全长 A 段为5 0 5 6 米
2 编制依据1) 雅安市二、三水厂输水管网灾后恢复重建工程施工图纸及相关说明文件
2) G B 50268-9 7 ,给水排水管道施工及验收法律规范
3) GB 5023 5-97 ,工业金属管道工程施工及验收法律规范
4) G B 50236—98 ,现场设备、工业管道焊接工程施工及验收法律规范
3 施工准备1) 组织有关操作人员、熟悉施工图纸及规程法律规范、制定焊接工艺、编制焊接作业指导书
2) 焊工应进行相应项目得培训并有相应项目得操作资格证
3) 检查到货钢管得圆度与坡口就是否符合有关技术要求
4) 检查金属管节表面有无斑疤、裂纹、严重得锈蚀等缺陷
5) 钢管安装前,管节应逐根测量、编号,宜选用管径相差最小得管节组对焊接
6) 刮风、雨雪天气时焊接必须有挡风、防雨防雪棚
7) 焊工施焊前必须使焊工明确质量要求及焊接措施

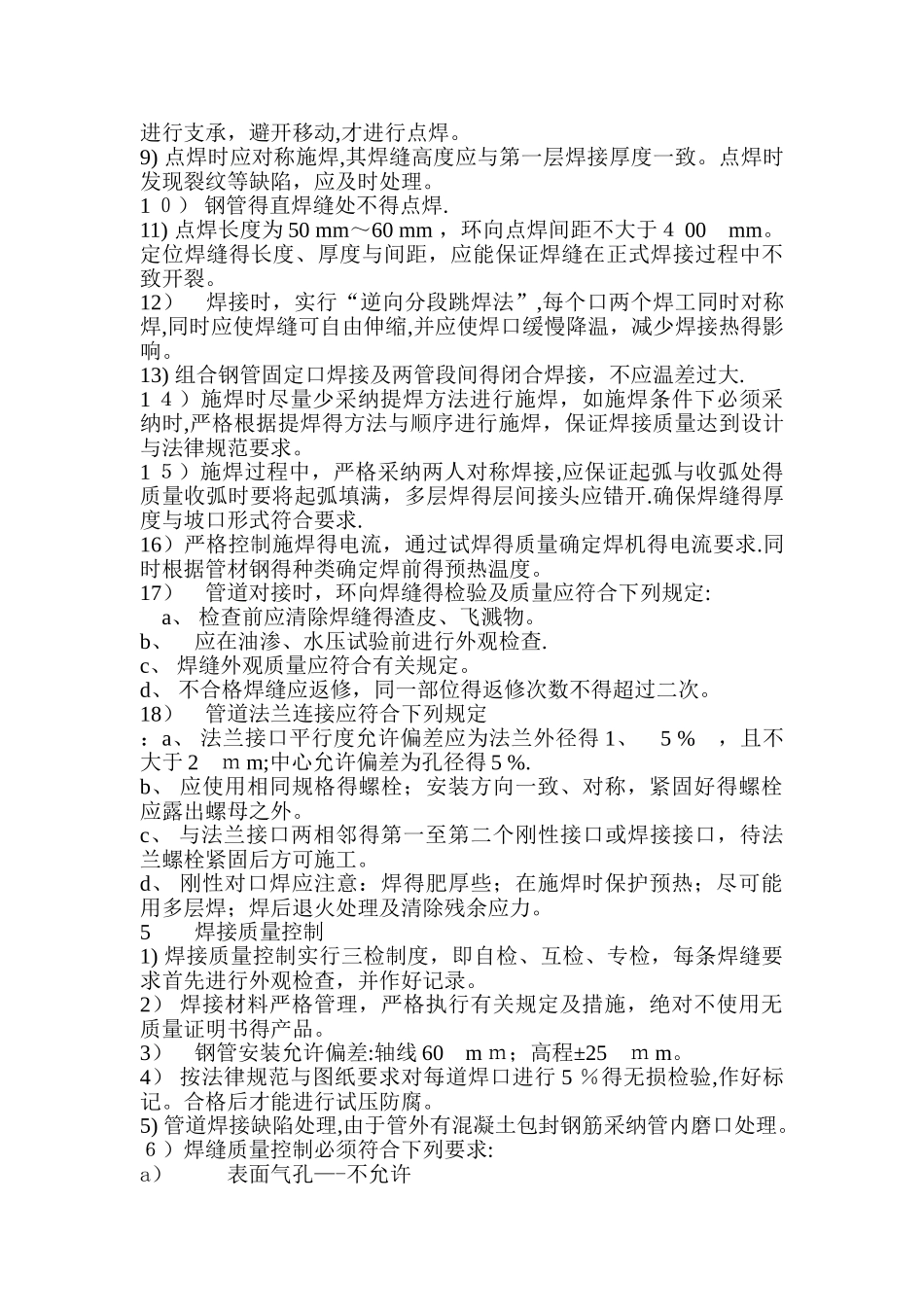

4 焊接工艺1) 焊接前将焊口表面用磨光机打磨洁净,不得有锈蚀、油渍及其她污迹,对检查坡口形式及尺寸应符合设计文件要求,对角度不符合要求得用手提砂轮机修磨
坡口及焊口内外清理范围不小于1 0 mm
2) 钢管焊接前先修口、清根,检查管端端面得坡口角度、钝边、间隙
3) 焊条要进行烘干,选用 4303 型 ,焊丝直径 1、 6 mm
4) 钢管得焊缝在接头处应错开、错开得间距不得小于1 0 0 mm

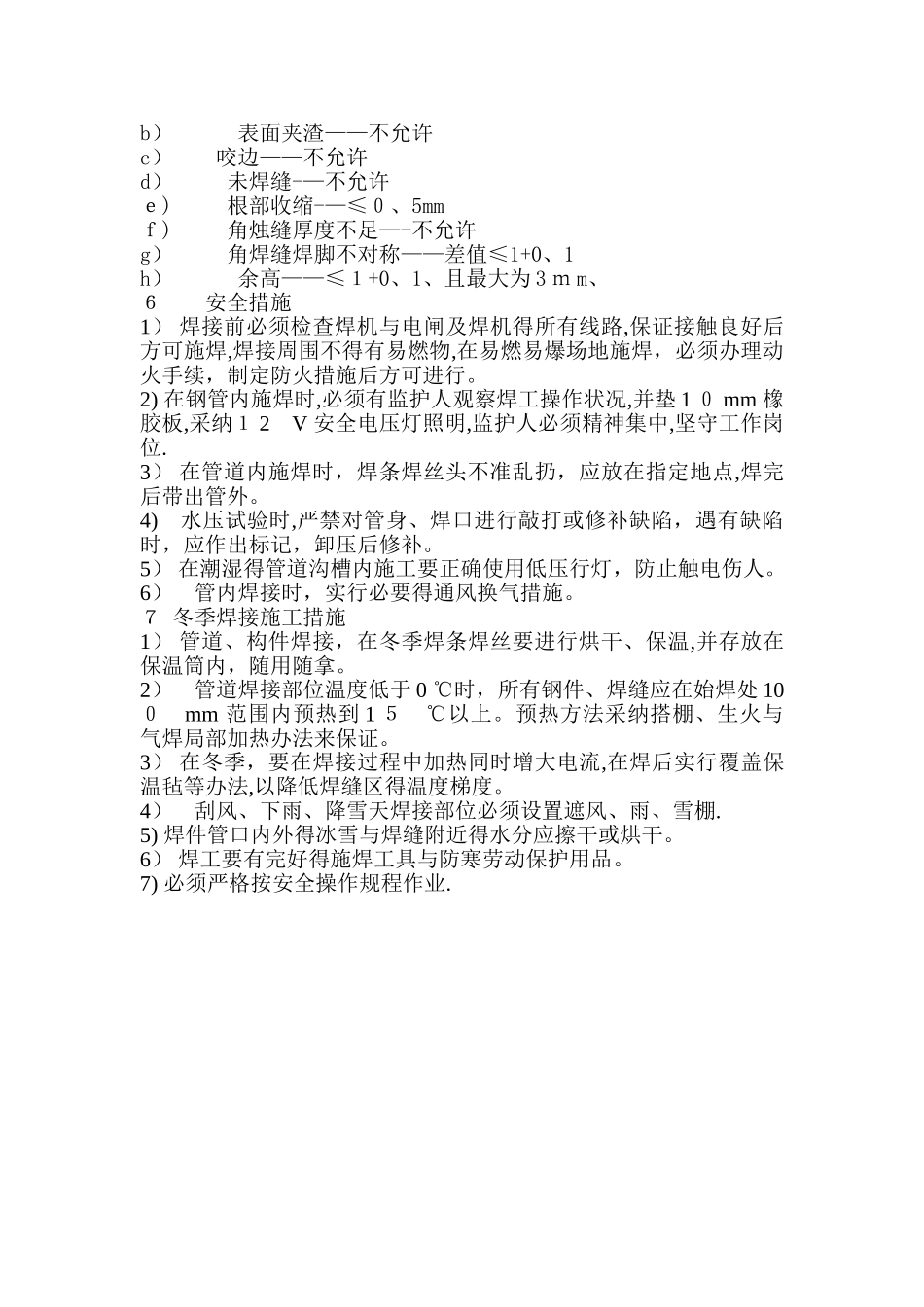

环焊缝隙实行双面多层焊接成型,先外后内原则程序焊接,为
