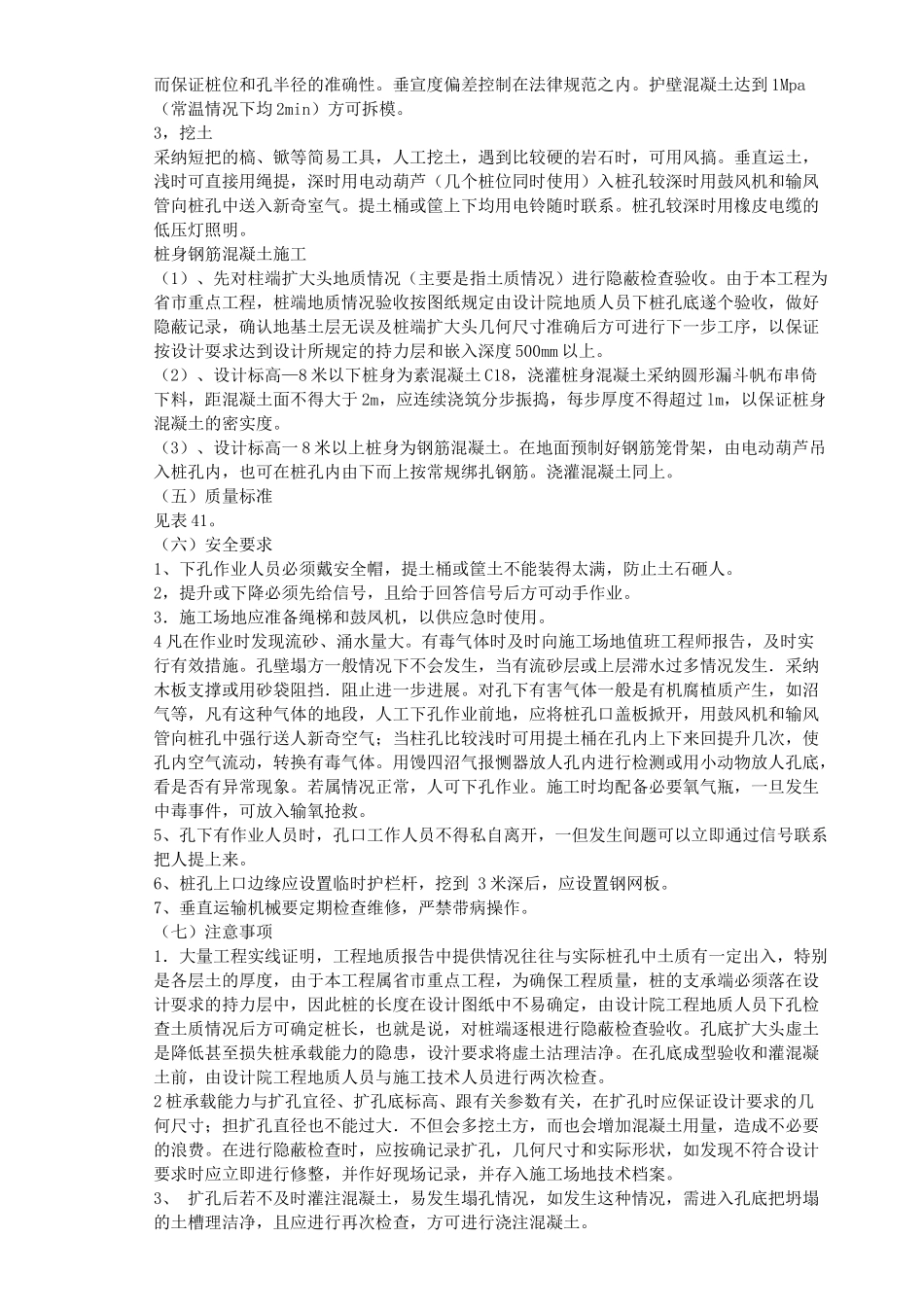

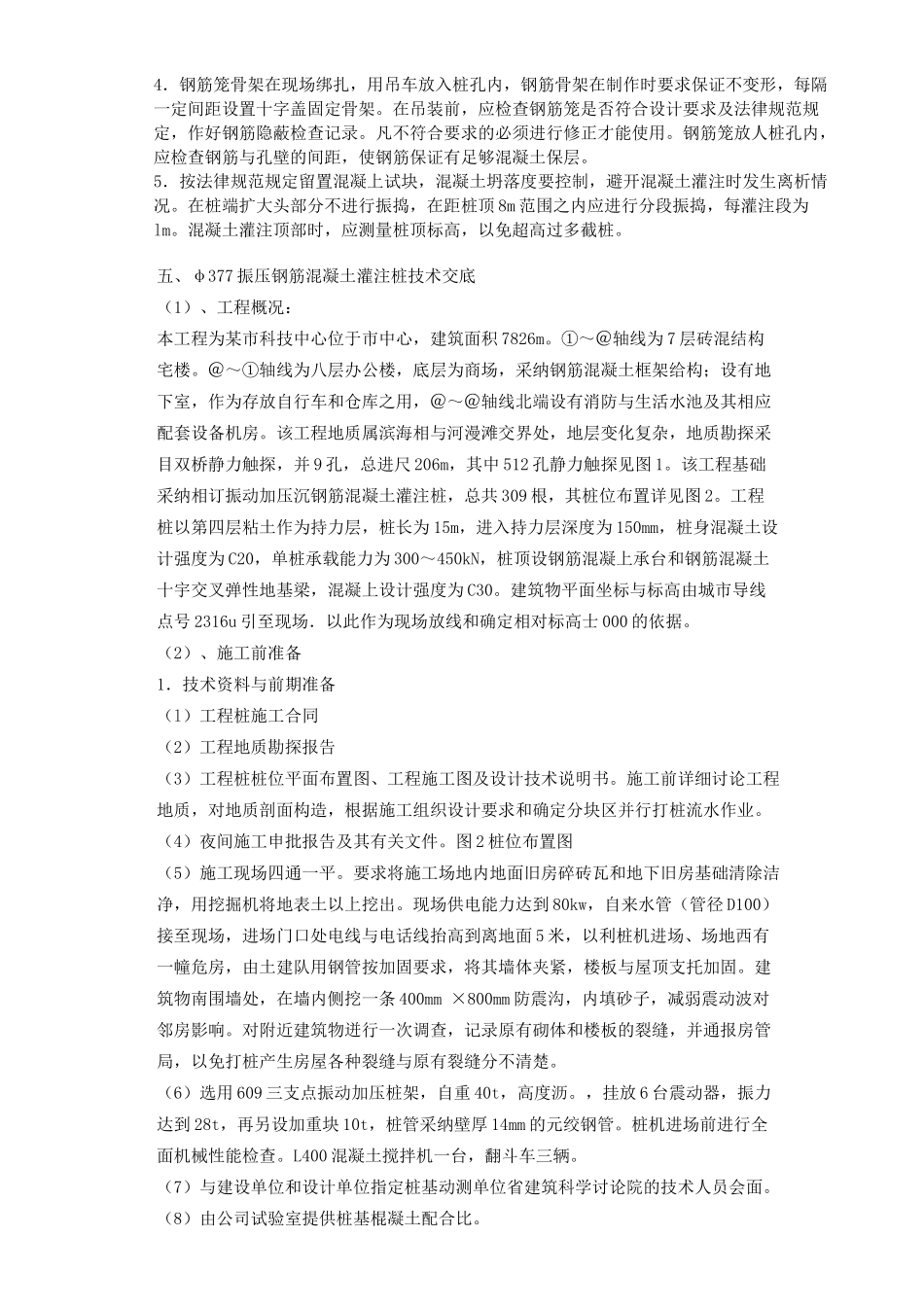

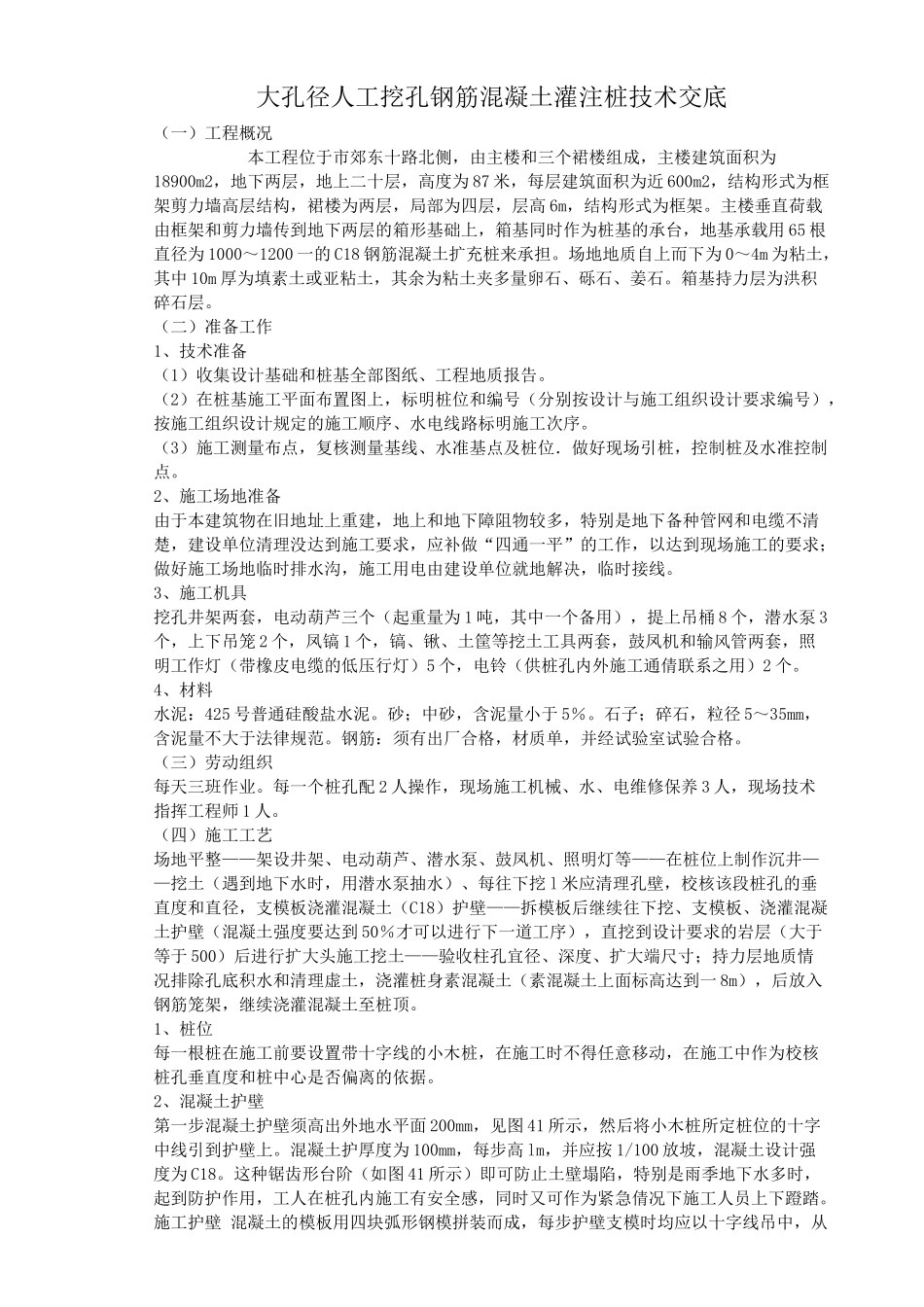

大孔径人工挖孔钢筋混凝土灌注桩技术交底(一)工程概况 本工程位于市郊东十路北侧,由主楼和三个裙楼组成,主楼建筑面积为18900m2,地下两层,地上二十层,高度为 87 米,每层建筑面积为近 600m2,结构形式为框架剪力墙高层结构,裙楼为两层,局部为四层,层高 6m,结构形式为框架。主楼垂直荷载由框架和剪力墙传到地下两层的箱形基础上,箱基同时作为桩基的承台,地基承载用 65 根直径为 1000~1200 一的 C18 钢筋混凝土扩充桩来承担。场地地质自上而下为 0~4m 为粘土,其中 10m 厚为填素土或亚粘土,其余为粘土夹多量卵石、砾石、姜石。箱基持力层为洪积碎石层。(二)准备工作1、技术准备(1)收集设计基础和桩基全部图纸、工程地质报告。(2)在桩基施工平面布置图上,标明桩位和编号(分别按设计与施工组织设计要求编号),按施工组织设计规定的施工顺序、水电线路标明施工次序。(3)施工测量布点,复核测量基线、水准基点及桩位.做好现场引桩,控制桩及水准控制点。2、施工场地准备由于本建筑物在旧地址上重建,地上和地下障阻物较多,特别是地下备种管网和电缆不清楚,建设单位清理没达到施工要求,应补做“四通一平”的工作,以达到现场施工的要求;做好施工场地临时排水沟,施工用电由建设单位就地解决,临时接线。3、施工机具挖孔井架两套,电动葫芦三个(起重量为 1 吨,其中一个备用),提上吊桶 8 个,潜水泵 3个,上下吊笼 2 个,凤镐 1 个,镐、锹、土筐等挖土工具两套,鼓凤机和输风管两套,照明工作灯(带橡皮电缆的低压行灯)5 个,电铃(供桩孔内外施工通倩联系之用)2 个。4、材料水泥:425 号普通硅酸盐水泥。砂;中砂,含泥量小于 5%。石子;碎石,粒径 5~35mm,含泥量不大于法律规范。钢筋:须有出厂合格,材质单,并经试验室试验合格。(三)劳动组织每天三班作业。每一个桩孔配 2 人操作,现场施工机械、水、电维修保养 3 人,现场技术指挥工程师 1 人。(四)施工工艺场地平整——架设井架、电动葫芦、潜水泵、鼓凤机、照明灯等——在桩位上制作沉井——挖土(遇到地下水时,用潜水泵抽水)、每往下挖 l 米应清理孔壁,校核该段桩孔的垂直度和直径,支模板浇灌混凝土(C18)护壁——拆模板后继续往下挖、支模板、浇灌混凝土护壁(混凝土强度要达到 50%才可以进行下一道工序),直挖到设计要求的岩层(大于等于 500)后进行扩大头施工挖土——验收柱孔宜径、深度、扩大端...
