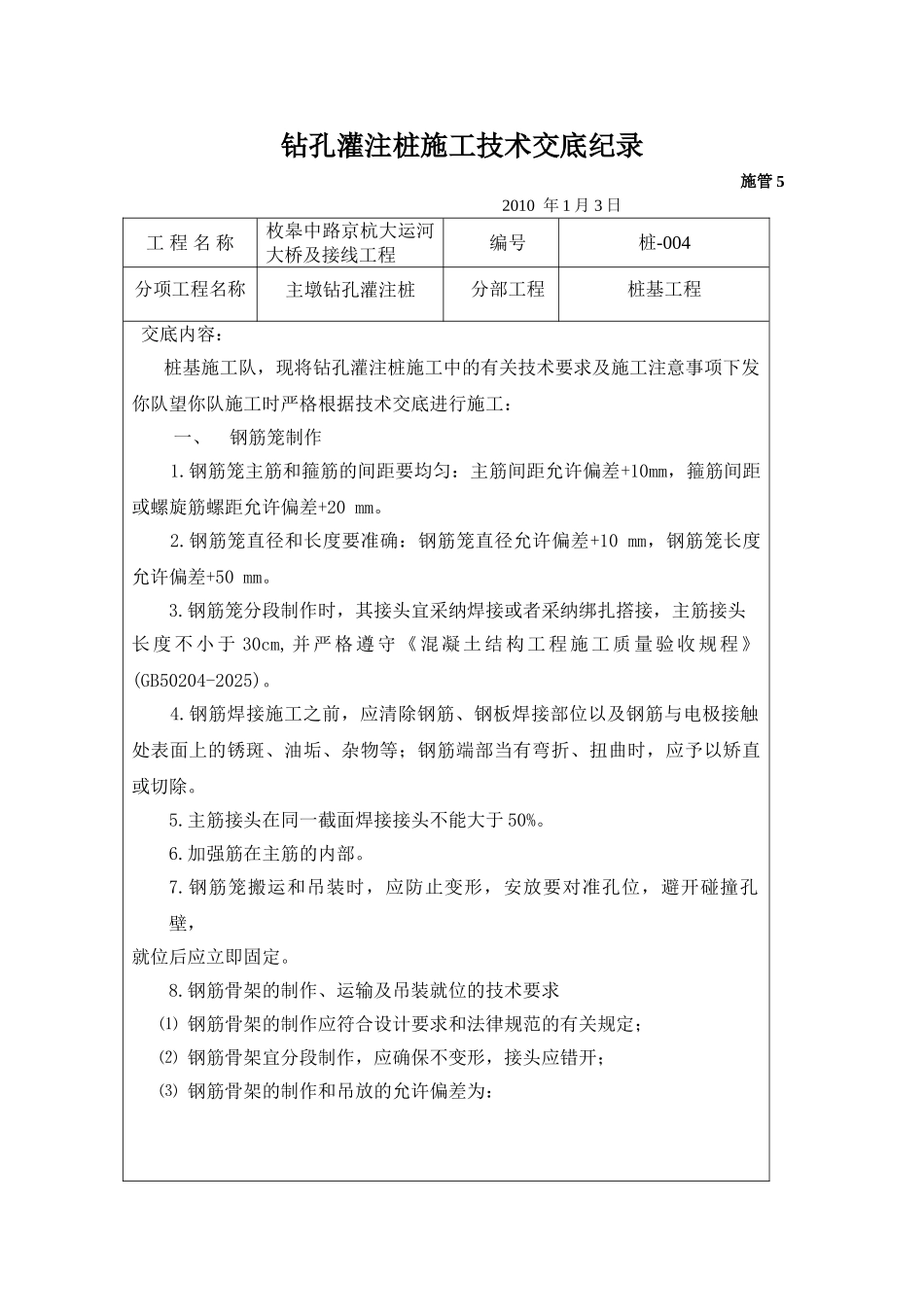

钻孔灌注桩施工技术交底纪录 施管 5 2010 年 1 月 3 日工 程 名 称枚皋中路京杭大运河大桥及接线工程编号桩-004分项工程名称主墩钻孔灌注桩分部工程桩基工程 交底内容:桩基施工队,现将钻孔灌注桩施工中的有关技术要求及施工注意事项下发你队望你队施工时严格根据技术交底进行施工:一、钢筋笼制作1
钢筋笼主筋和箍筋的间距要均匀:主筋间距允许偏差+10mm,箍筋间距或螺旋筋螺距允许偏差+20 mm
钢筋笼直径和长度要准确:钢筋笼直径允许偏差+10 mm,钢筋笼长度允许偏差+50 mm
钢筋笼分段制作时,其接头宜采纳焊接或者采纳绑扎撘接,主筋接头长度不小于 30cm, 并严格遵守《混凝土结构工程施工质量验收规程》(GB50204-2025)
钢筋焊接施工之前,应清除钢筋、钢板焊接部位以及钢筋与电极接触处表面上的锈斑、油垢、杂物等;钢筋端部当有弯折、扭曲时,应予以矫直或切除
主筋接头在同一截面焊接接头不能大于 50%
加强筋在主筋的内部
钢筋笼搬运和吊装时,应防止变形,安放要对准孔位,避开碰撞孔壁,就位后应立即固定

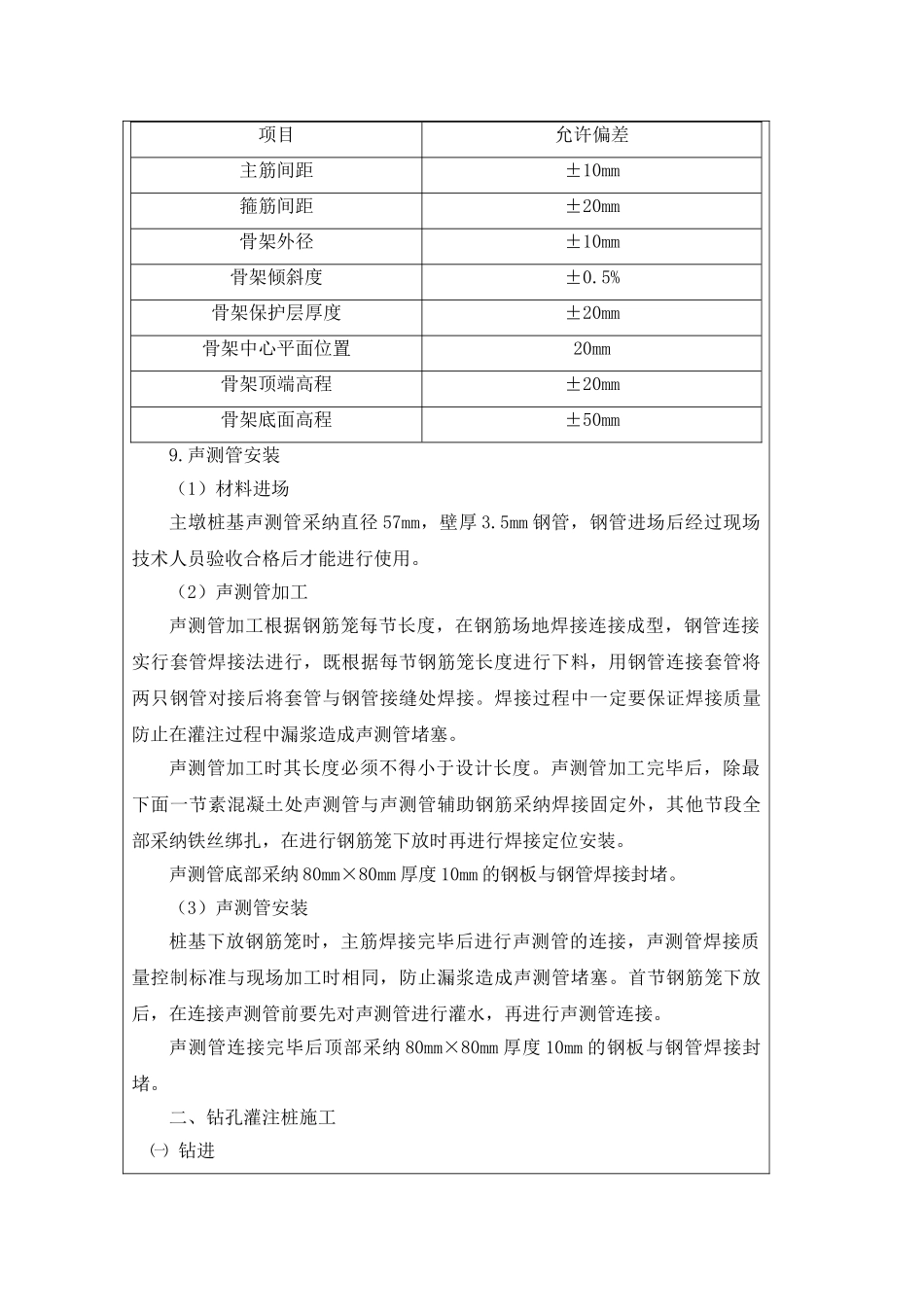

钢筋骨架的制作、运输及吊装就位的技术要求 ⑴ 钢筋骨架的制作应符合设计要求和法律规范的有关规定;⑵ 钢筋骨架宜分段制作,应确保不变形,接头应错开;⑶ 钢筋骨架的制作和吊放的允许偏差为:项目允许偏差主筋间距±10mm箍筋间距±20mm骨架外径±10mm骨架倾斜度±0
5%骨架保护层厚度±20mm骨架中心平面位置20mm骨架顶端高程±20mm骨架底面高程±50mm9
声测管安装(1)材料进场主墩桩基声测管采纳直径 57mm,壁厚 3
5mm 钢管,钢管进场后经过现场技术人员验收合格后才能进行使用

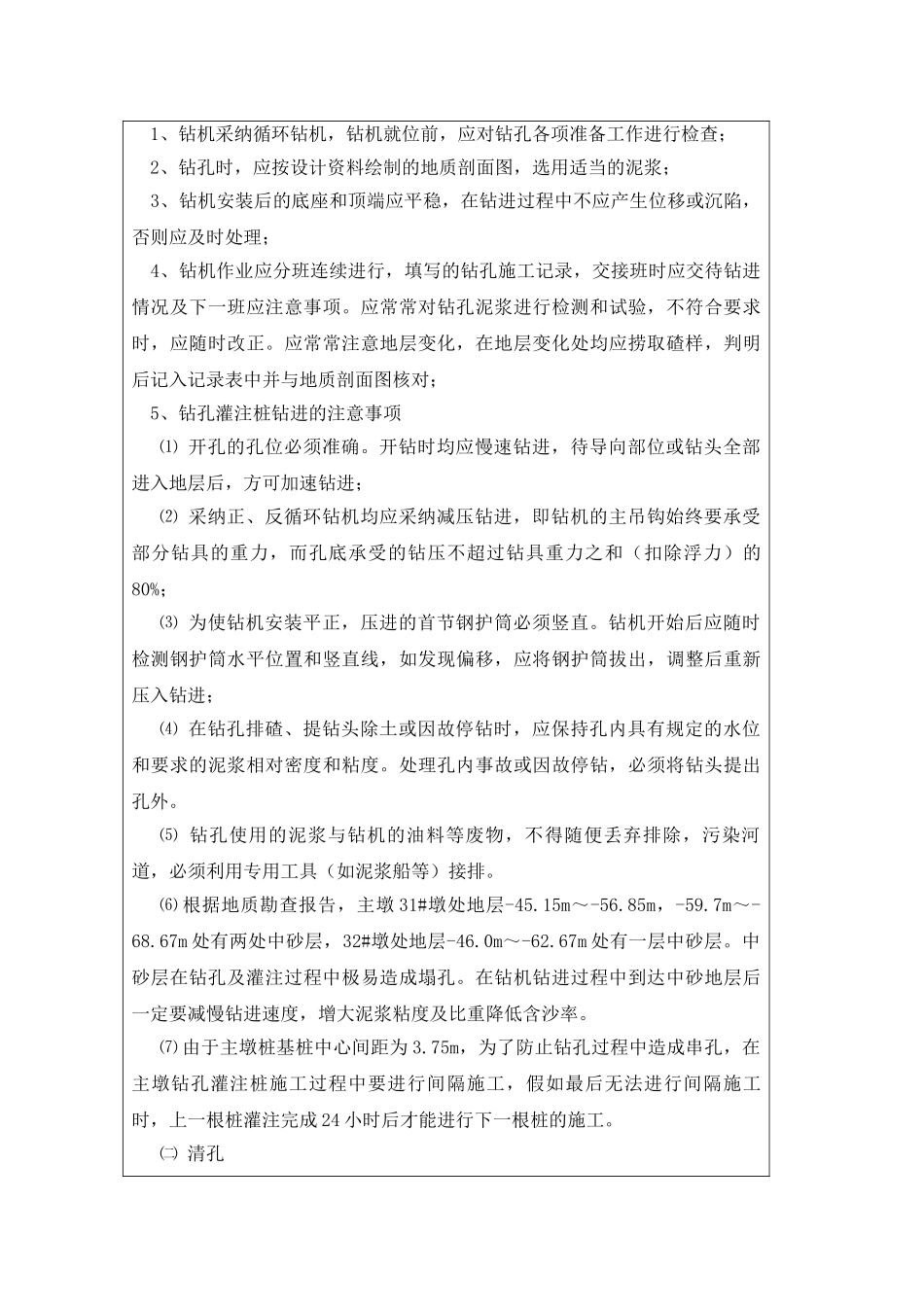

(2)声测管加工声测管加工根据钢筋笼每节长度,在钢筋场地焊接连接成型,钢管连接实行套管焊接法进行,既根据每节钢筋笼长度进行下料,用钢管连接套管将两
