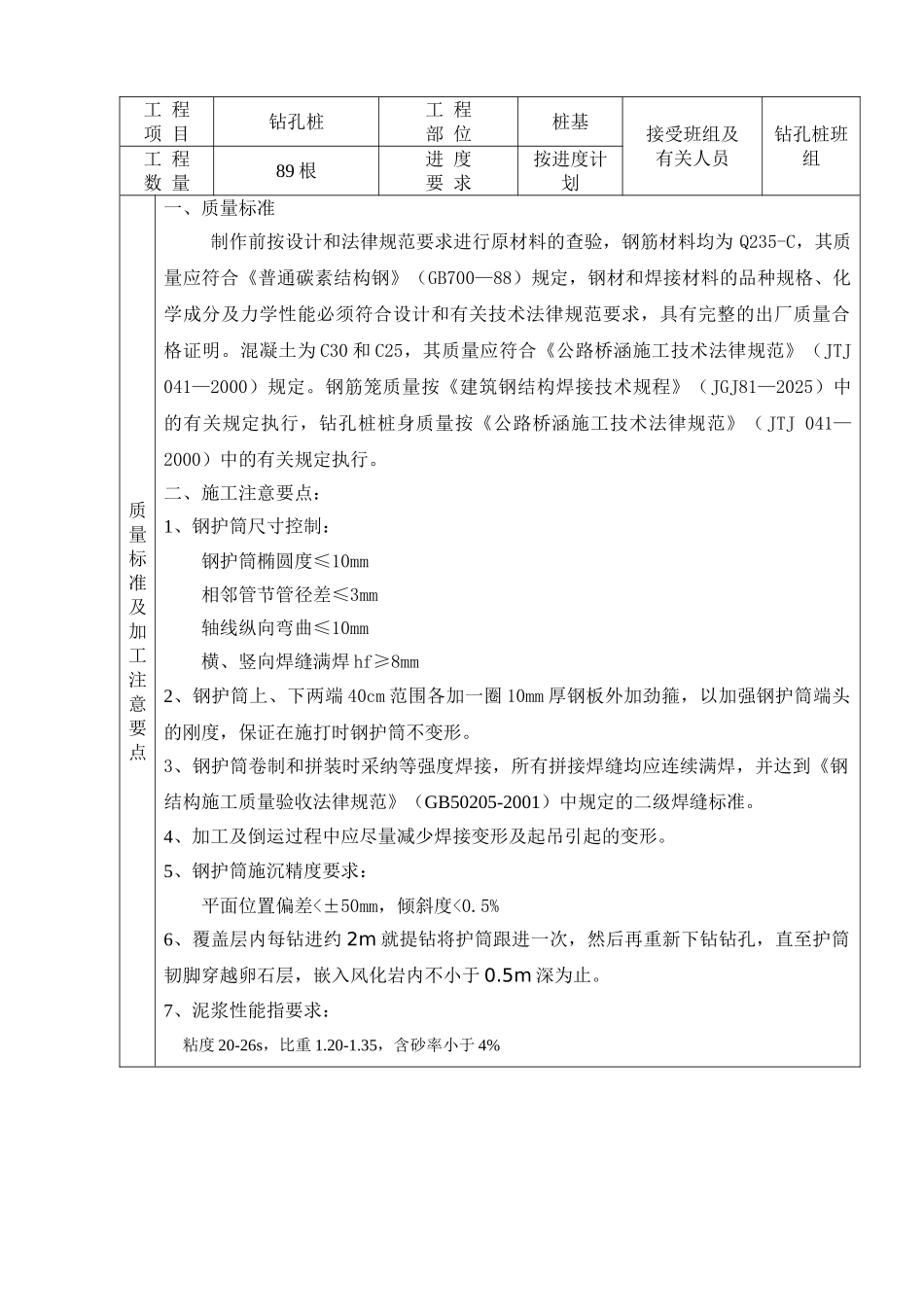

中交二航局洋溪大桥工程项目洋溪大桥桩基工程施工技术交底编制: 审核: 施工单位:中交第二航务工程局有限公司编制日期:二 O 一 O 年七月二十 0 日技术交底通知书单位工程名称:建德市洋溪大桥工程 2025 年 7 月 20 日 工 程项 目钻孔桩工 程部 位桩基接受班组及有关人员钻孔桩班组工 程数 量89 根进 度要 求按进度计划质量标准及加工注意要点一、质量标准制作前按设计和法律规范要求进行原材料的查验,钢筋材料均为 Q235-C,其质量应符合《普通碳素结构钢》(GB700—88)规定,钢材和焊接材料的品种规格、化学成分及力学性能必须符合设计和有关技术法律规范要求,具有完整的出厂质量合格证明
混凝土为 C30 和 C25,其质量应符合《公路桥涵施工技术法律规范》(JTJ 041—2000)规定
钢筋笼质量按《建筑钢结构焊接技术规程》(JGJ81—2025)中的有关规定执行,钻孔桩桩身质量按《公路桥涵施工技术法律规范》( JTJ 041—2000)中的有关规定执行
二、施工注意要点:1、钢护筒尺寸控制:钢护筒椭圆度≤10mm相邻管节管径差≤3mm轴线纵向弯曲≤10mm横、竖向焊缝满焊 hf≥8mm 2、钢护筒上、下两端 40cm 范围各加一圈 10mm 厚钢板外加劲箍,以加强钢护筒端头的刚度,保证在施打时钢护筒不变形
3、钢护筒卷制和拼装时采纳等强度焊接,所有拼接焊缝均应连续满焊,并达到《钢结构施工质量验收法律规范》(GB50205-2001)中规定的二级焊缝标准
4、加工及倒运过程中应尽量减少焊接变形及起吊引起的变形
5、钢护筒施沉精度要求:平面位置偏差
