技术交底书承建单位:******* 主送单位****大桥作业队编 号工程名称**特大桥**墩**桩钻孔桩日 期年月日 ****特大桥作业队为进行***特大桥**墩**桩钻孔桩砼浇筑施工,进行如下交底
交底内容和范围:钻孔桩基础水下砼浇筑一、工程概况:本墩桩基共*根,本桩设计桩径 *m,设计桩长*m
混凝土方量为 **m3
二、砼浇筑1、经项目部质检员检查(孔深、孔位、沉渣厚度、泥浆比重、含砂率、粘稠度等),监理工程师检查签认后再进行施工
2、导管安装2
1 导管:采纳丝扣式连接的钢导管,不得采纳法兰盘式连接的导管,内径为 Φ300mm,壁厚不得小于 5mm,导管内壁应光滑、顺直、光洁和无局部突起
2 导管用吊车分节吊装,丝扣式连接且要有防松装置
导管要位于钻孔中央,在混凝土浇筑前,先进行升降试验
吊车的提升能力要与全部导管充满混凝土后的总重量和摩阻力相适应,并有一定的安全储备
3 灌注料斗:导管顶部设置料斗,采纳 5mm~6mm 厚的钢板焊接拼制而成,底部应制成圆锥或棱锥形,上部为圆形或矩形截面均可
隔水球采纳硬质塑料球或篮球,隔水球直径要较导管内径小 3~5mm,先将隔水球放入导管中后再安装储料斗
根据技术标准的要求,准备封底用的大料斗和正常灌注时的小料斗,封底用的大料斗的容积应满足混凝土初灌量满足导管初次埋置深度(不小于 1m)的需要(本桩要求大料斗的容量约为 2m3),且下端采纳丝扣和导管进行连接,而且丝扣处设防松装置
3、水下混凝土灌注混凝土由拌合站集中进行拌制,坍落度控制在 180~220mm,砼搅拌运输车运输,将混凝土送进储料斗,当料斗内混凝土数量满足封底要求时方可开启斗门进行封底
混凝土浇筑支架用型钢制作,用于支撑悬吊导管,吊挂钢筋笼,上部放置混凝土漏斗

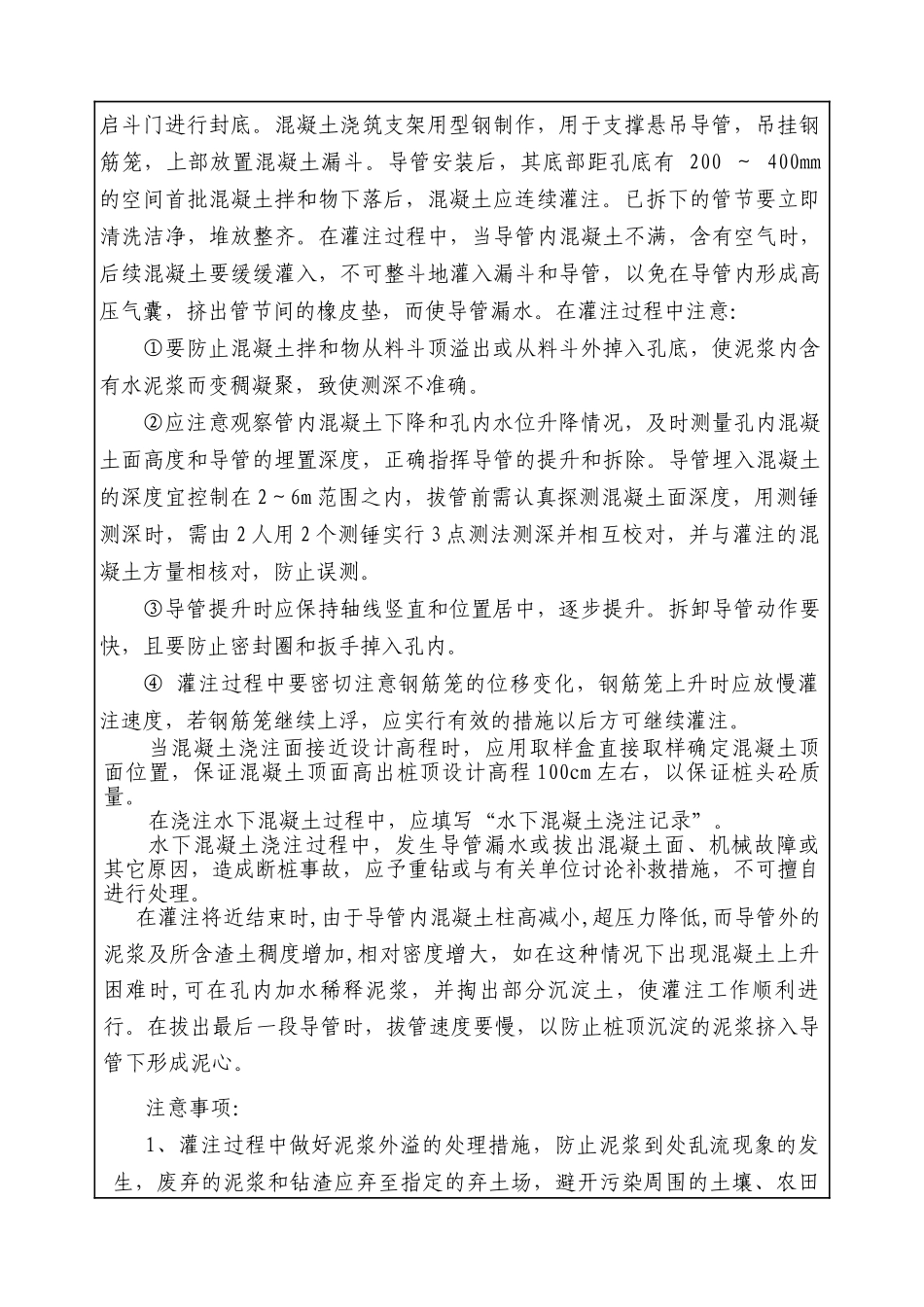

导管安装后,其底部距孔底有 200 ~ 400mm 的空间首批混凝土拌和物下落后,混凝土应连续灌注
