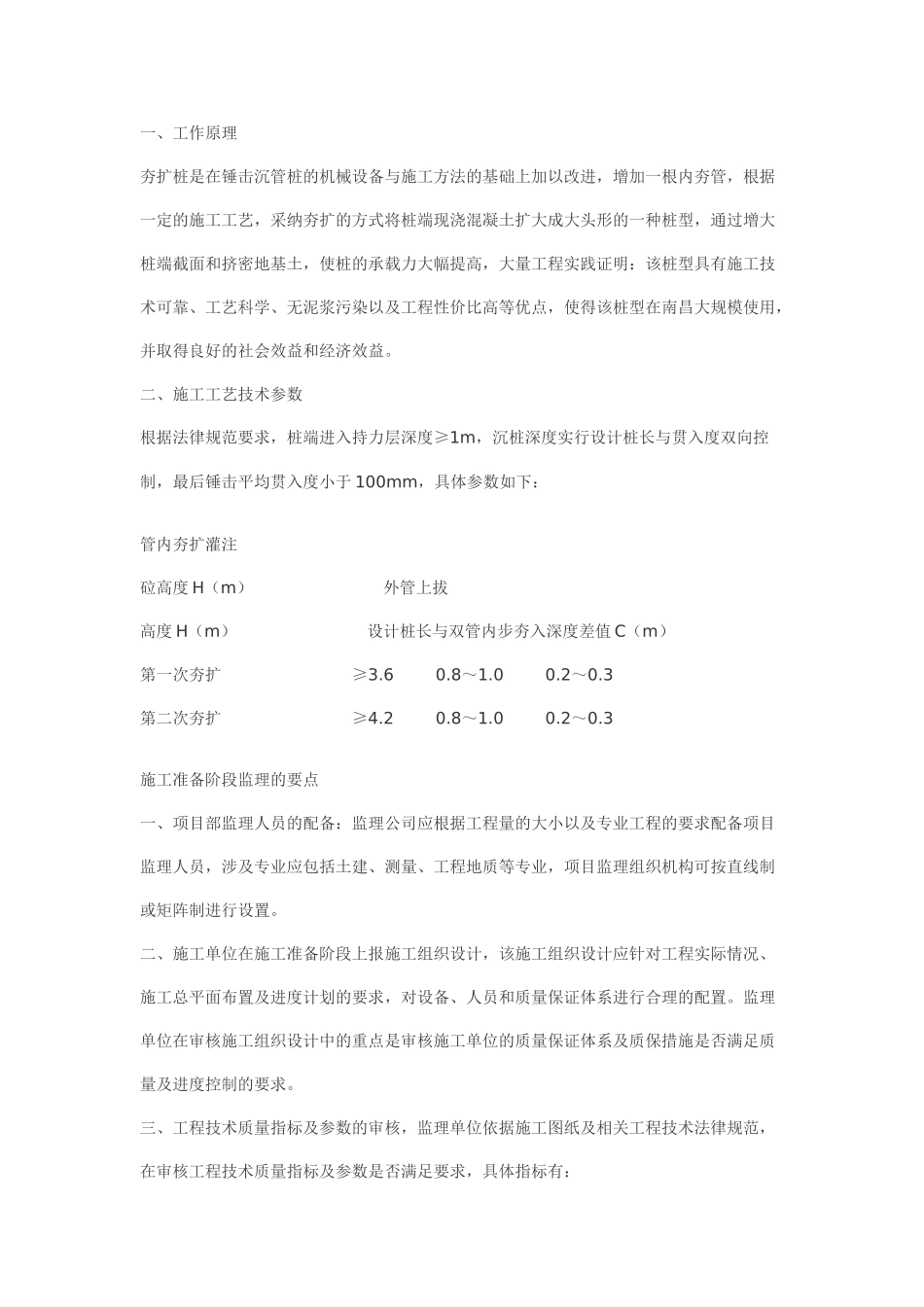

一、工作原理夯扩桩是在锤击沉管桩的机械设备与施工方法的基础上加以改进,增加一根内夯管,根据一定的施工工艺,采纳夯扩的方式将桩端现浇混凝土扩大成大头形的一种桩型,通过增大桩端截面和挤密地基土,使桩的承载力大幅提高,大量工程实践证明:该桩型具有施工技术可靠、工艺科学、无泥浆污染以及工程性价比高等优点,使得该桩型在南昌大规模使用,并取得良好的社会效益和经济效益
二、施工工艺技术参数根据法律规范要求,桩端进入持力层深度≥1m,沉桩深度实行设计桩长与贯入度双向控制,最后锤击平均贯入度小于 100mm,具体参数如下: 管内夯扩灌注砬高度 H(m) 外管上拔高度 H(m) 设计桩长与双管内步夯入深度差值 C(m)第一次夯扩 ≥3
3第二次夯扩 ≥4
3施工准备阶段监理的要点一、项目部监理人员的配备:监理公司应根据工程量的大小以及专业工程的要求配备项目监理人员,涉及专业应包括土建、测量、工程地质等专业,项目监理组织机构可按直线制或矩阵制进行设置
二、施工单位在施工准备阶段上报施工组织设计,该施工组织设计应针对工程实际情况、施工总平面布置及进度计划的要求,对设备、人员和质量保证体系进行合理的配置
监理单位在审核施工组织设计中的重点是审核施工单位的质量保证体系及质保措施是否满足质量及进度控制的要求

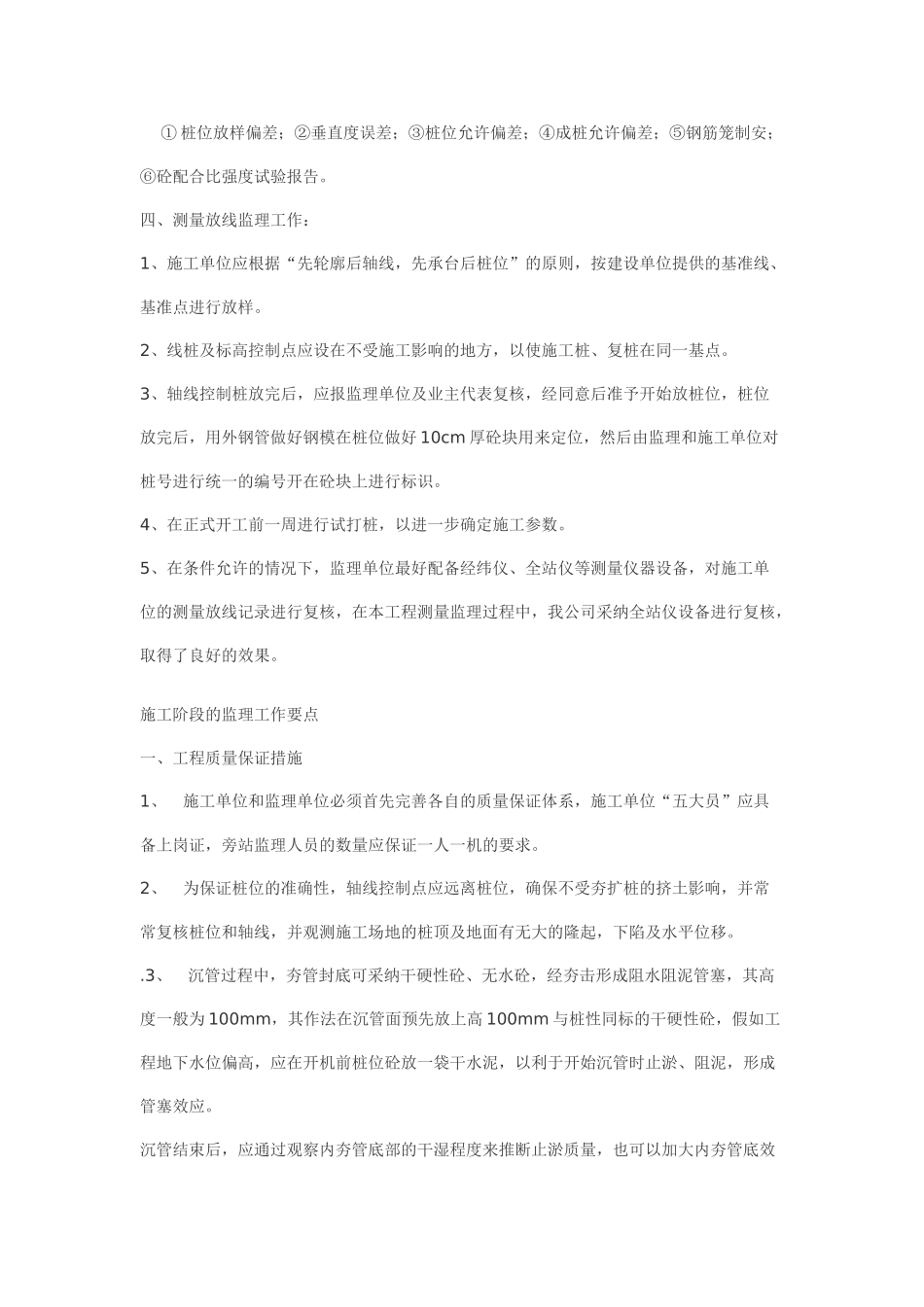

三、工程技术质量指标及参数的审核,监理单位依据施工图纸及相关工程技术法律规范,在审核工程技术质量指标及参数是否满足要求,具体指标有: ① 桩位放样偏差;②垂直度误差;③桩位允许偏差;④成桩允许偏差;⑤钢筋笼制安;⑥砼配合比强度试验报告
四、测量放线监理工作:1、施工单位应根据“先轮廓后轴线,先承台后桩位”的原则,按建设单位提供的基准线、基准点进行放样
2、线桩及标高控制点应设在不受施工影响的地方,以使施工桩、复桩在同一基点
3、轴线控制
