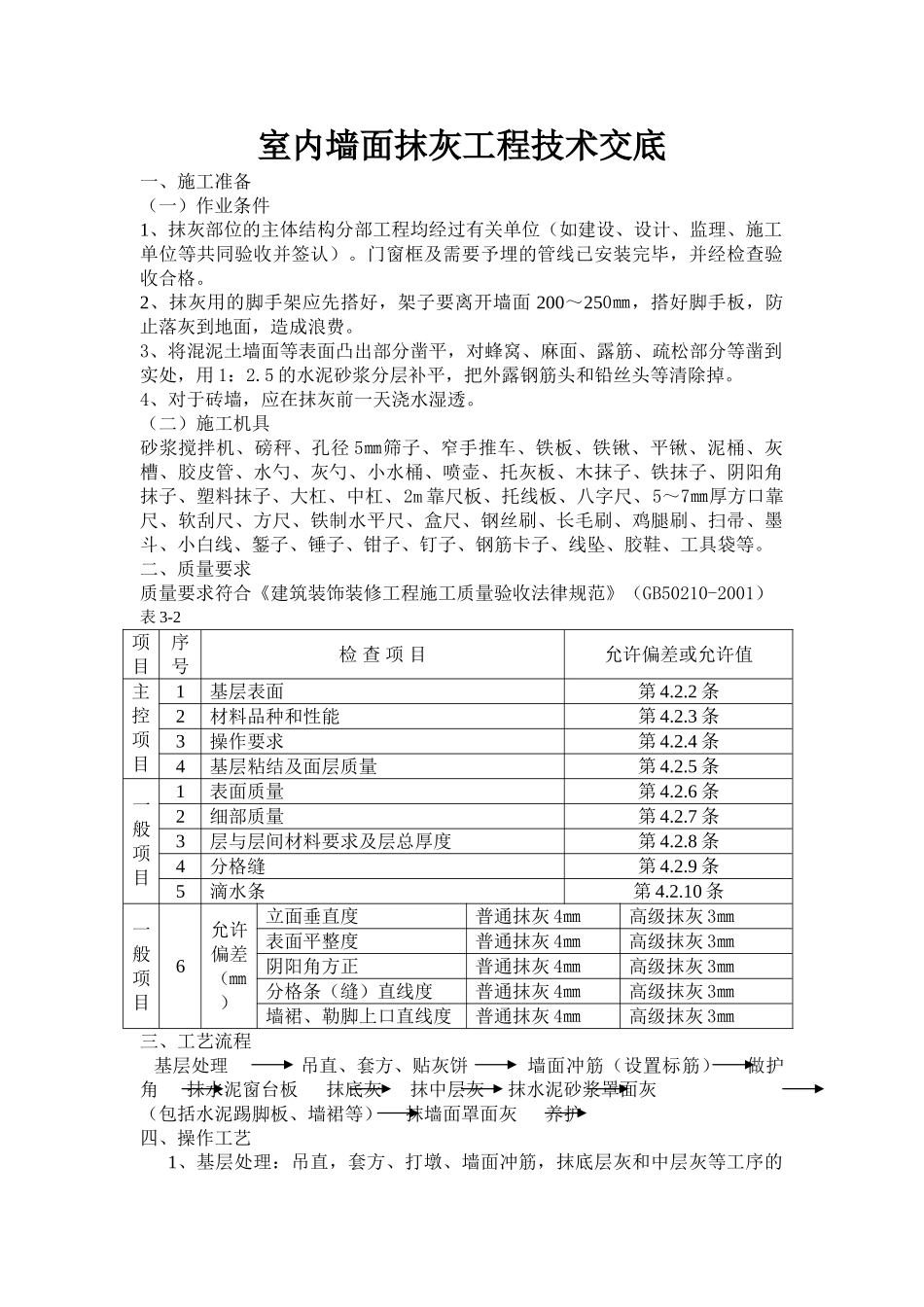

室内墙面抹灰工程技术交底一、施工准备(一)作业条件1、抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收并签认)。门窗框及需要予埋的管线已安装完毕,并经检查验收合格。2、抹灰用的脚手架应先搭好,架子要离开墙面 200~250㎜,搭好脚手板,防止落灰到地面,造成浪费。3、将混泥土墙面等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用 1:2.5 的水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉。4、对于砖墙,应在抹灰前一天浇水湿透。(二)施工机具砂浆搅拌机、磅秤、孔径 5㎜筛子、窄手推车、铁板、铁锹、平锹、泥桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴阳角抹子、塑料抹子、大杠、中杠、2m 靠尺板、托线板、八字尺、5~7㎜厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、扫帚、墨斗、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。二、质量要求质量要求符合《建筑装饰装修工程施工质量验收法律规范》(GB50210-2001)表 3-2项目序号检 查 项 目允许偏差或允许值主控项目1基层表面第 4.2.2 条2材料品种和性能第 4.2.3 条3操作要求第 4.2.4 条4基层粘结及面层质量第 4.2.5 条一般项目1表面质量第 4.2.6 条2细部质量第 4.2.7 条3层与层间材料要求及层总厚度第 4.2.8 条4分格缝第 4.2.9 条5滴水条第 4.2.10 条一般项目6允许偏差(㎜)立面垂直度普通抹灰 4㎜高级抹灰 3㎜表面平整度普通抹灰 4㎜高级抹灰 3㎜阴阳角方正普通抹灰 4㎜高级抹灰 3㎜分格条(缝)直线度普通抹灰 4㎜高级抹灰 3㎜墙裙、勒脚上口直线度普通抹灰 4㎜高级抹灰 3㎜三、工艺流程 基层处理吊直、套方、贴灰饼墙面冲筋(设置标筋) 做护角 抹水泥窗台板 抹底灰 抹中层灰 抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等) 抹墙面罩面灰 养护四、操作工艺1、基层处理:吊直,套方、打墩、墙面冲筋,抹底层灰和中层灰等工序的做法与墙面抹纸筋灰浆时相同,但底灰和中层灰 1:2.5 水泥砂浆或水泥混合砂浆涂抹,并用磨板搓平带毛面。在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。2、抹水泥砂浆面层:中层砂浆抹后第二天,用 1:2.5 水泥砂浆或按设计要求的水泥混合砂浆抹面层,厚度为 5~8㎜。操作时先将墙面湿润,然后用砂浆薄刮一遍使其与中层灰粘牢,紧跟着抹第二遍...
