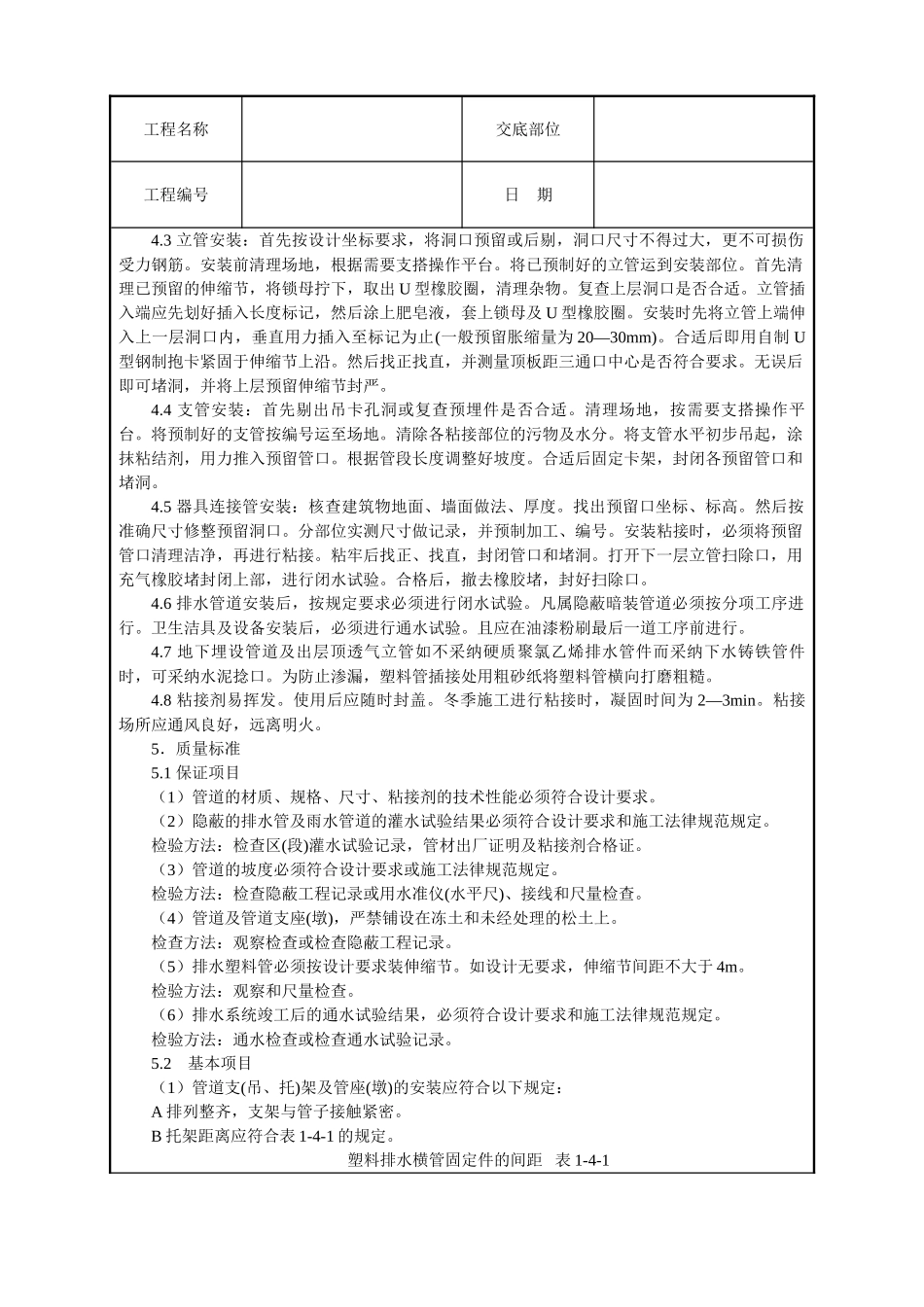

工程名称交底部位工程编号日 期交底内容:室内塑料排水管道安装本章适用于民用及一般工业建筑室内生活排水、雨水及有酸碱性的排水管道安装
1.材料要求1
1 管材为硬质聚氯乙烯(UPVC)
所用粘结剂应是同一厂家配套产品,应与卫生洁具连接相适宜,并有产品合格证及说明书
2 管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致
直管段挠度不大于1%
管件造型应规矩、光滑、无毛剌
承口应有梢度,并与插口配套
3 其它材料:粘结剂、型钢、圆钢、卡件、螺栓、螺母、肥皂等
2.主要机具2
1 手电钻、冲击钻、手锯、铣口器、钢刮板、活板手、手锤、水平尺、套丝板、毛刷、棉布、线坠等
3.作业条件3
1 埋设管道,应挖好槽沟,槽沟要平直,必须有坡度,沟底夯实
2 暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾
预留孔洞、预埋件已配合完成
土建模板已拆除,操作场地清理洁净,安装高度超过3
5 米应搭好架子
3 室内明装管道要与结构进度相隔二层的条件下进行安装
室内地平线应弹好,粗装修抹灰工程已完成
安装场地无障碍物
4.操作工艺 工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→→闭水试验→ 通水试验4
1 预制加工:根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图
根据草图量好管道尺寸,进行断管
断口要平齐,用铣刀或刮刀除掉断口内外飞剌,外棱铣出 15度角
粘结前应对承插口先插入试验,不得全部插入,一般为承口的 3/4 深度
试插合格后,用棉布将承插口需粘结部位的水分、灰尘擦拭洁净
如有油污需用丙酮除掉
用毛刷涂抹粘结剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘结时将插口稍作转动,以利粘结剂分布均匀,约 30 秒至一分钟即可粘结牢固
粘牢后立即将溢出的粘结剂擦拭洁净
多口粘连时应注意预留
