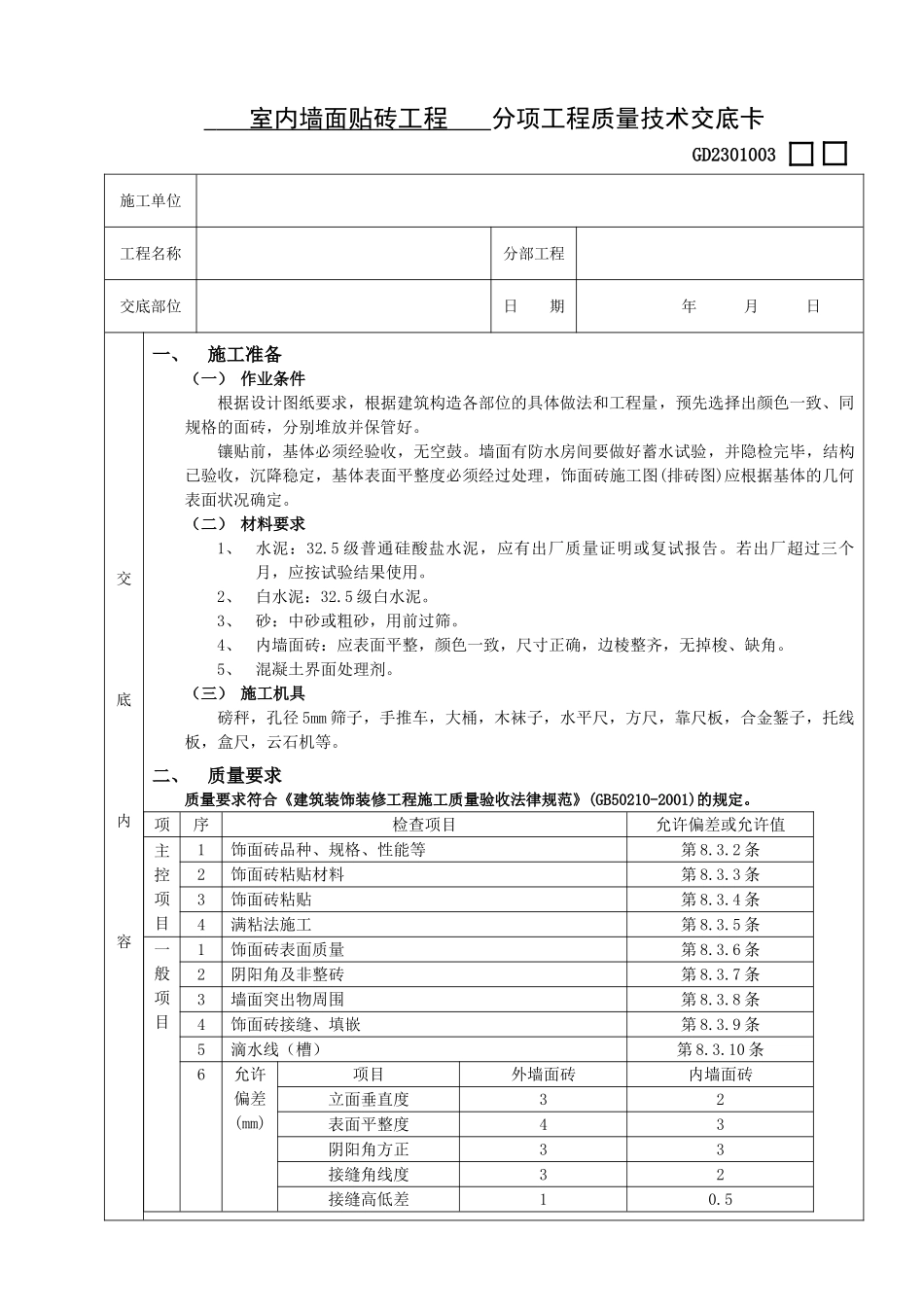

室内墙面贴砖工程 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一) 作业条件根据设计图纸要求,根据建筑构造各部位的具体做法和工程量,预先选择出颜色一致、同规格的面砖,分别堆放并保管好
镶贴前,基体必须经验收,无空鼓
墙面有防水房间要做好蓄水试验,并隐检完毕,结构已验收,沉降稳定,基体表面平整度必须经过处理,饰面砖施工图(排砖图)应根据基体的几何表面状况确定
(二) 材料要求1、水泥:32
5 级普通硅酸盐水泥,应有出厂质量证明或复试报告
若出厂超过三个月,应按试验结果使用
2、白水泥:32
5 级白水泥
3、砂:中砂或粗砂,用前过筛
4、内墙面砖:应表面平整,颜色一致,尺寸正确,边棱整齐,无掉梭、缺角
5、混凝土界面处理剂
(三) 施工机具磅秤,孔径 5mm 筛子,手推车,大桶,木袜子,水平尺,方尺,靠尺板,合金錾子,托线板,盒尺,云石机等
二、质量要求质量要求符合《建筑装饰装修工程施工质量验收法律规范》(GB50210-2001)的规定
项序检查项目允许偏差或允许值主控项目1饰面砖品种、规格、性能等第 8
2 条2饰面砖粘贴材料第 8
3 条3饰面砖粘贴第 8
4 条4满粘法施工第 8
5 条一般项目1饰面砖表面质量第 8
6 条2阴阳角及非整砖第 8
7 条3墙面突出物周围第 8
8 条4饰面砖接缝、填嵌第 8
9 条5滴水线(槽)第 8
10 条6允许偏差(mm)项目外墙面砖内墙面砖立面垂直度32表面平整度43阴阳角方正33接缝角线度32接缝高低差10

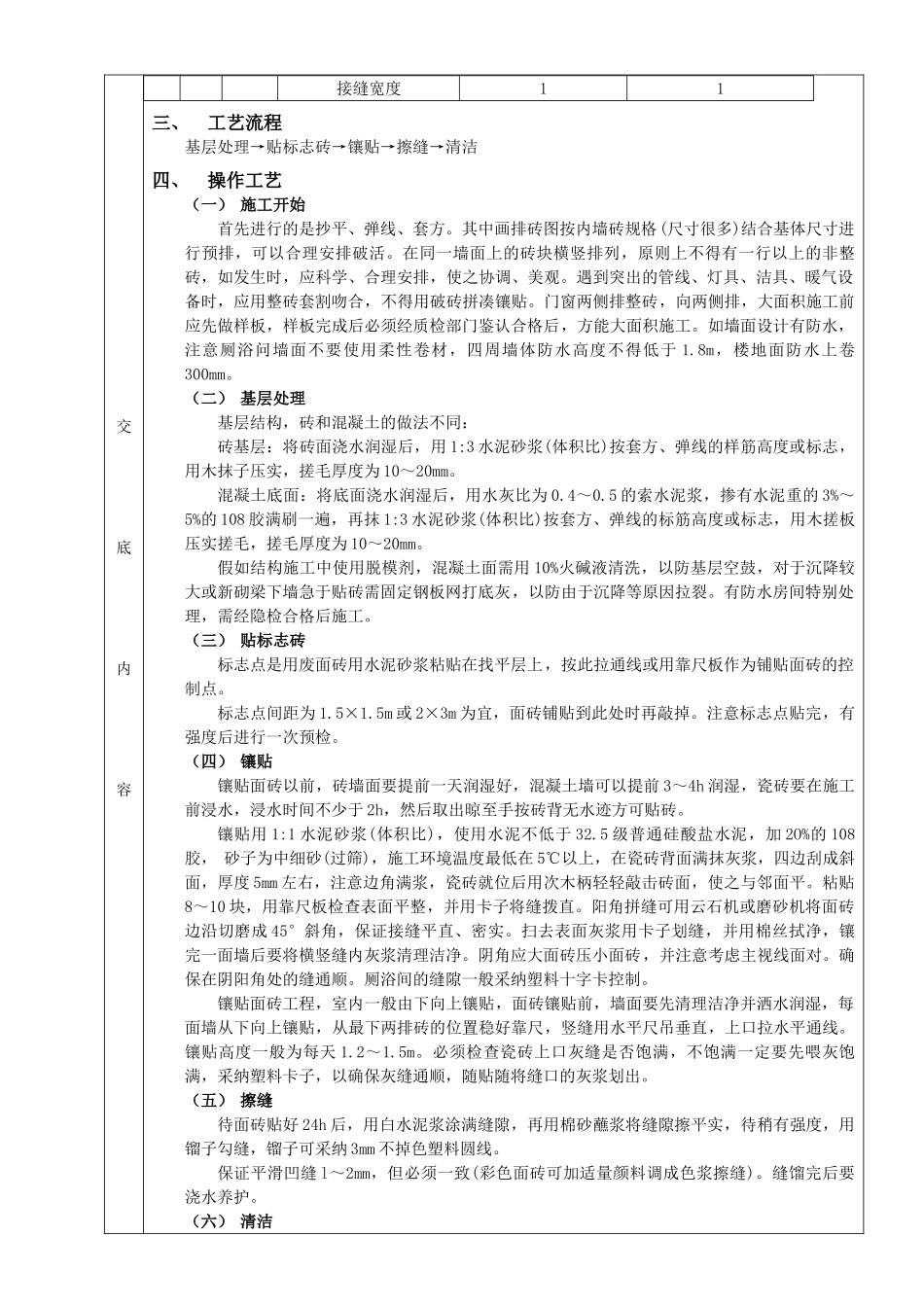

5交底内容接缝宽度11三、工艺流程基层处理→贴标志砖→镶贴→擦缝→清洁四、操作工艺(一) 施工开始 首先进行的是抄平、弹线、套方

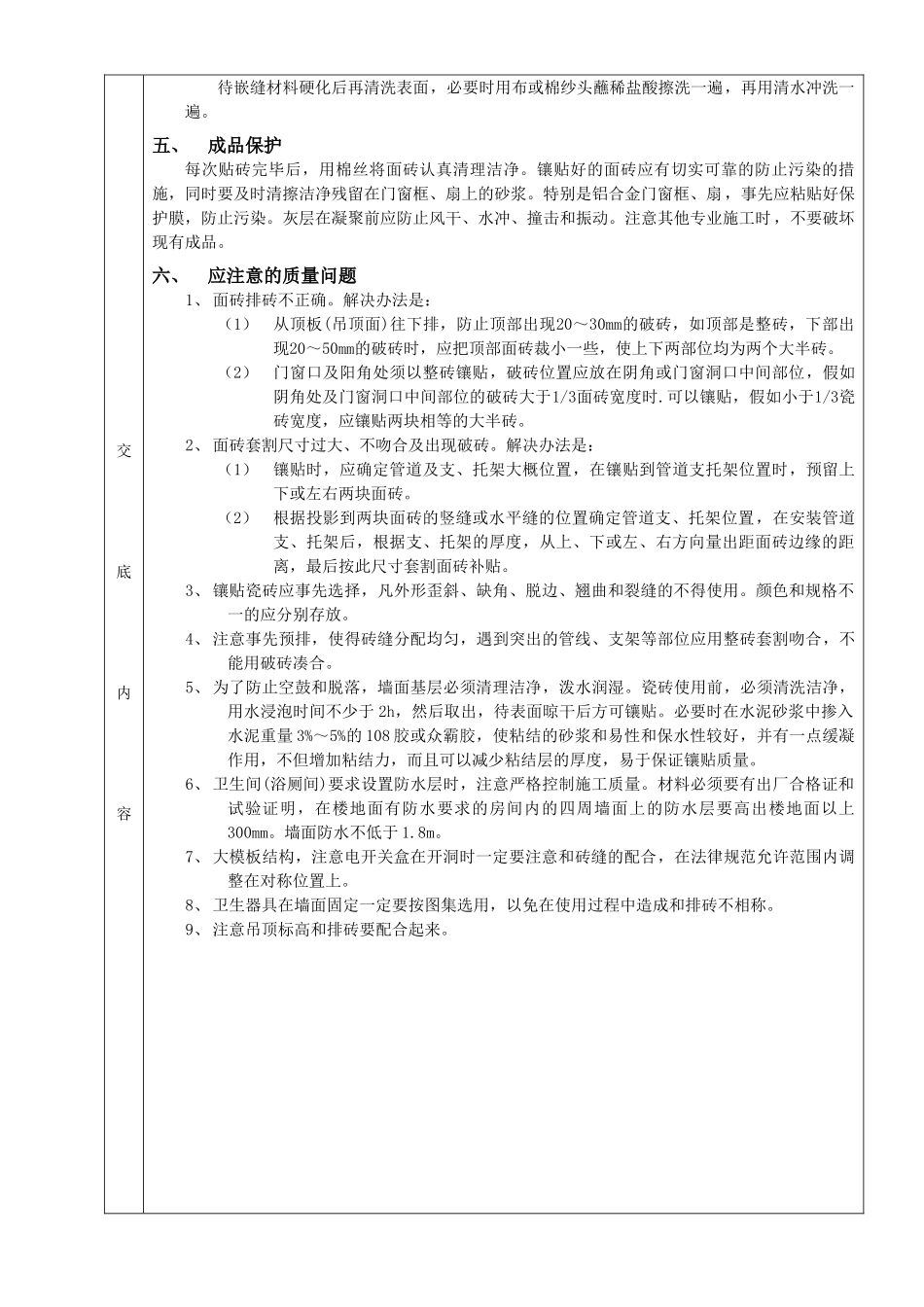

其中画排砖图按内墙砖规格(尺寸很多)结合基体尺寸进行预排,可以合理安排破活
