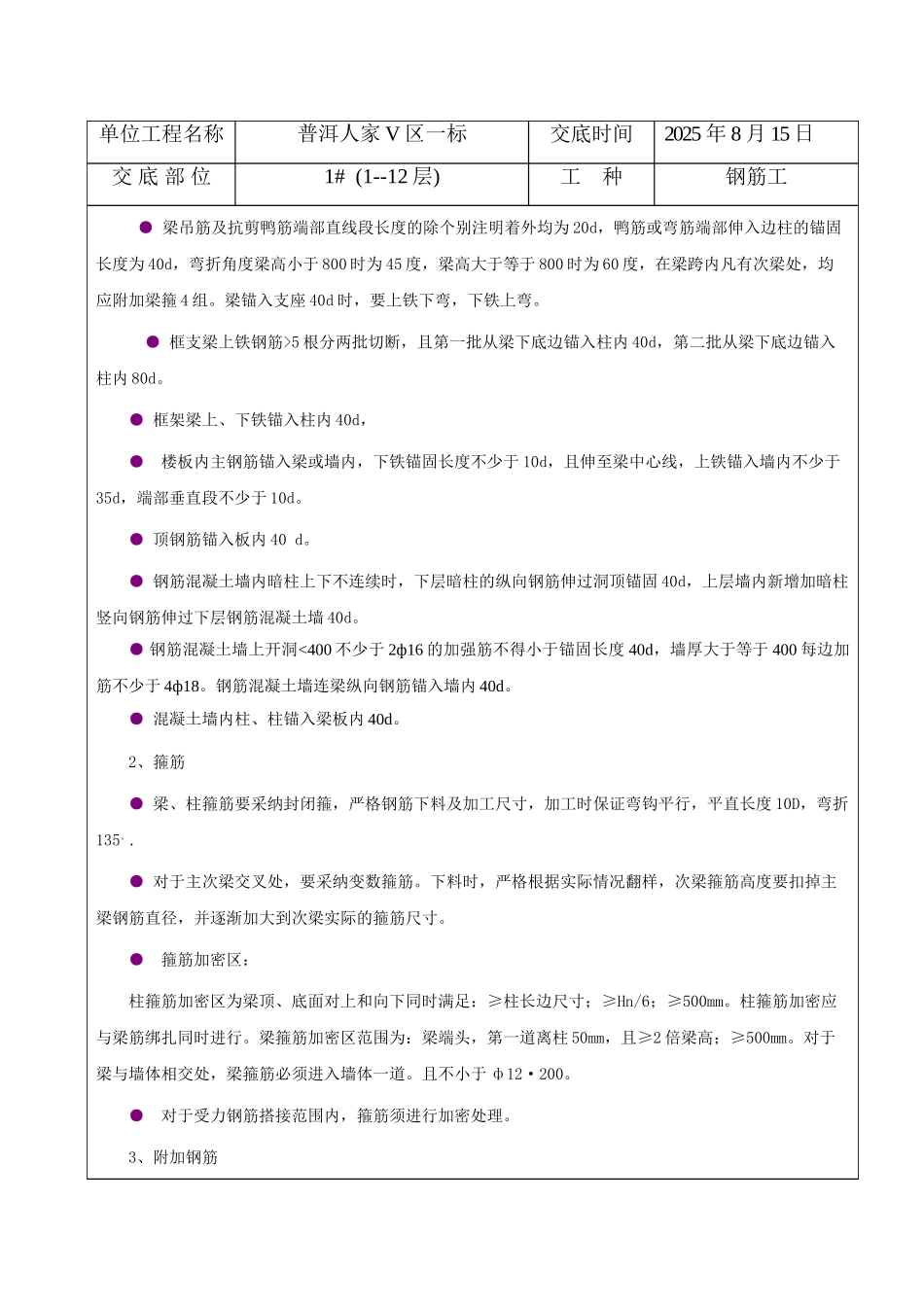

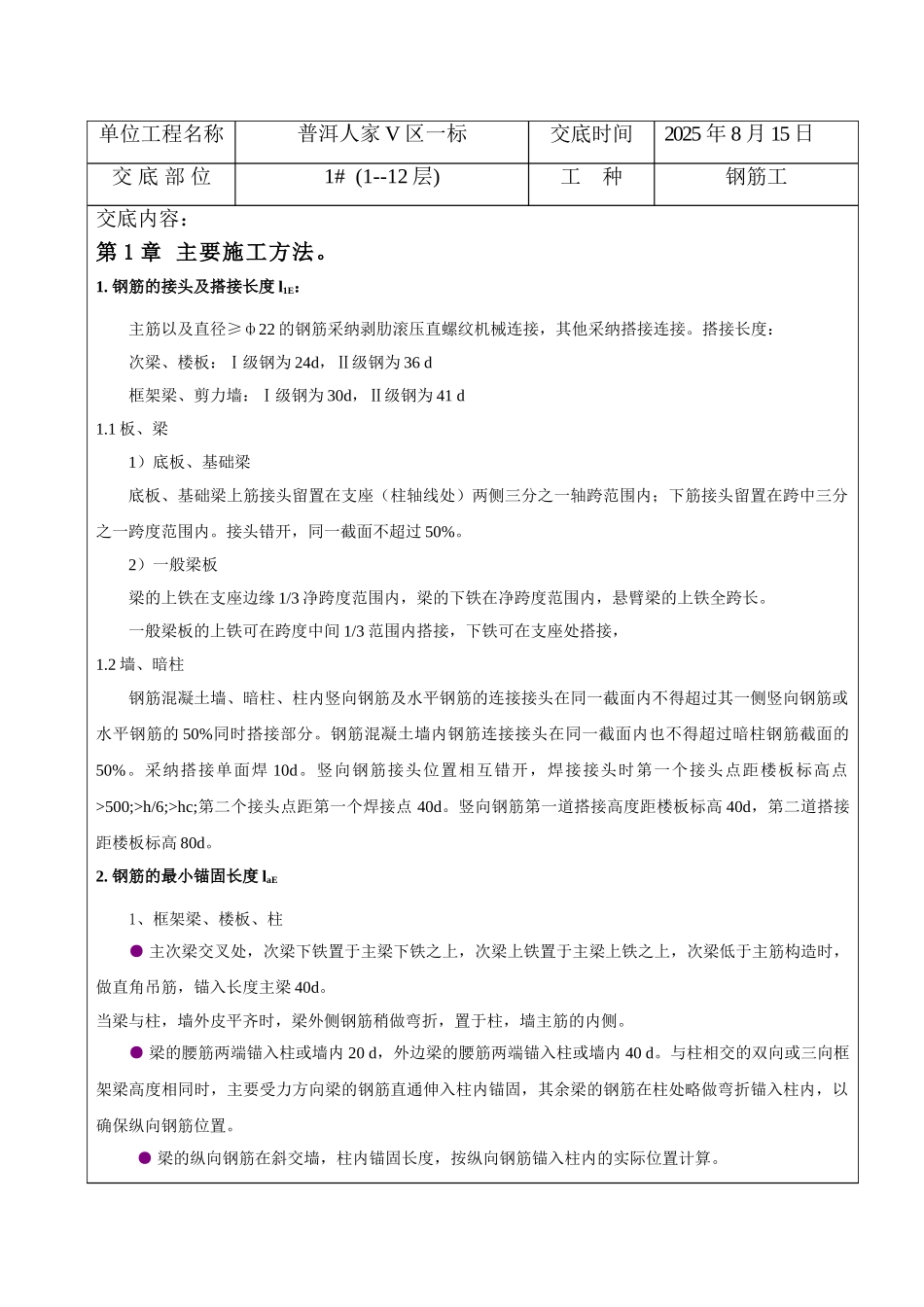

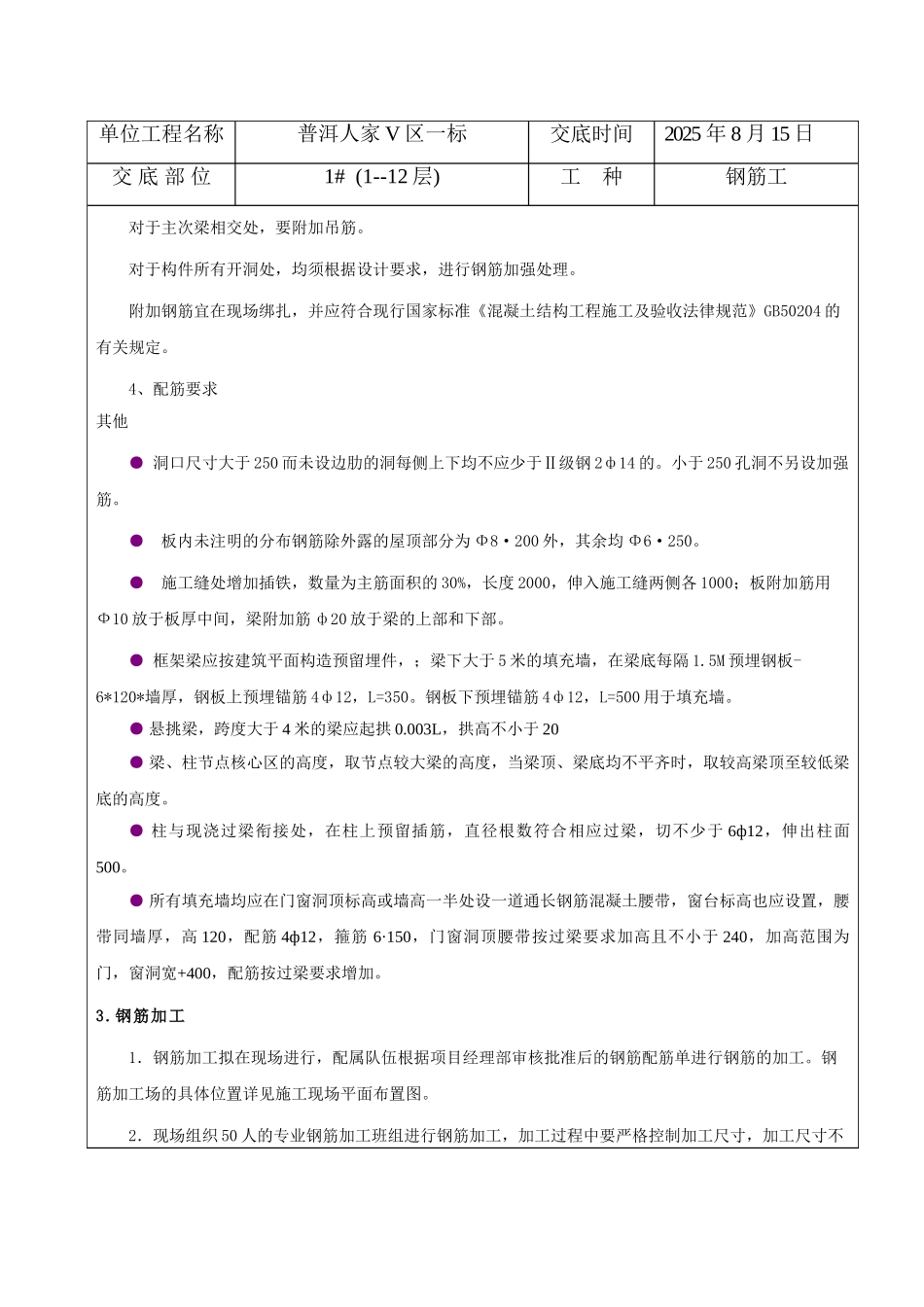

单位工程名称普洱人家 V 区一标交底时间2025 年 8 月 15 日交 底 部 位1# (1--12 层)工 种钢筋工交底内容:第 1 章 主要施工方法。1. 钢筋的接头及搭接长度 l1E:主筋以及直径≥ф22 的钢筋采纳剥肋滚压直螺纹机械连接,其他采纳搭接连接。搭接长度:次梁、楼板:Ⅰ级钢为 24d,Ⅱ级钢为 36 d框架梁、剪力墙:Ⅰ级钢为 30d,Ⅱ级钢为 41 d1.1 板、梁1)底板、基础梁底板、基础梁上筋接头留置在支座(柱轴线处)两侧三分之一轴跨范围内;下筋接头留置在跨中三分之一跨度范围内。接头错开,同一截面不超过 50%。2)一般梁板梁的上铁在支座边缘 1/3 净跨度范围内,梁的下铁在净跨度范围内,悬臂梁的上铁全跨长。一般梁板的上铁可在跨度中间 1/3 范围内搭接,下铁可在支座处搭接,1.2 墙、暗柱钢筋混凝土墙、暗柱、柱内竖向钢筋及水平钢筋的连接接头在同一截面内不得超过其一侧竖向钢筋或水平钢筋的 50%同时搭接部分。钢筋混凝土墙内钢筋连接接头在同一截面内也不得超过暗柱钢筋截面的50%。采纳搭接单面焊 10d。竖向钢筋接头位置相互错开,焊接接头时第一个接头点距楼板标高点>500;>h/6;>hc;第二个接头点距第一个焊接点 40d。竖向钢筋第一道搭接高度距楼板标高 40d,第二道搭接距楼板标高 80d。2. 钢筋的最小锚固长度 laE1、框架梁、楼板、柱● 主次梁交叉处,次梁下铁置于主梁下铁之上,次梁上铁置于主梁上铁之上,次梁低于主筋构造时,做直角吊筋,锚入长度主梁 40d。当梁与柱,墙外皮平齐时,梁外侧钢筋稍做弯折,置于柱,墙主筋的内侧。● 梁的腰筋两端锚入柱或墙内 20 d,外边梁的腰筋两端锚入柱或墙内 40 d。与柱相交的双向或三向框架梁高度相同时,主要受力方向梁的钢筋直通伸入柱内锚固,其余梁的钢筋在柱处略做弯折锚入柱内,以确保纵向钢筋位置。● 梁的纵向钢筋在斜交墙,柱内锚固长度,按纵向钢筋锚入柱内的实际位置计算。单位工程名称普洱人家 V 区一标交底时间2025 年 8 月 15 日交 底 部 位1# (1--12 层)工 种钢筋工● 梁吊筋及抗剪鸭筋端部直线段长度的除个别注明着外均为 20d,鸭筋或弯筋端部伸入边柱的锚固长度为 40d,弯折角度梁高小于 800 时为 45 度,梁高大于等于 800 时为 60 度,在梁跨内凡有次梁处,均应附加梁箍 4 组。梁锚入支座 40d 时,要上铁下弯,下铁上弯。● 框支梁上铁钢筋>5 根分两批切断,且第一批从梁下底边锚入柱内 40d,第二批...
