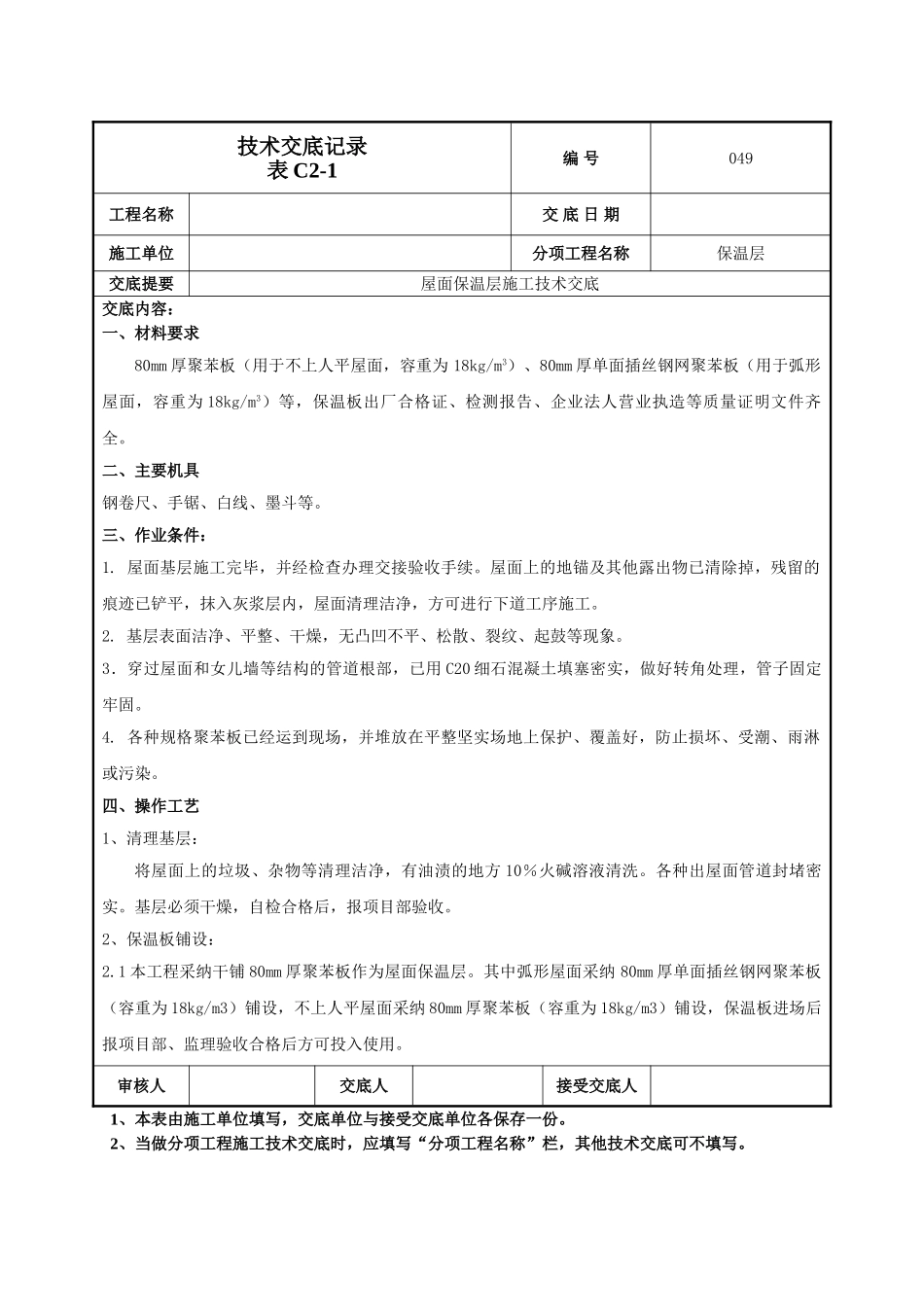

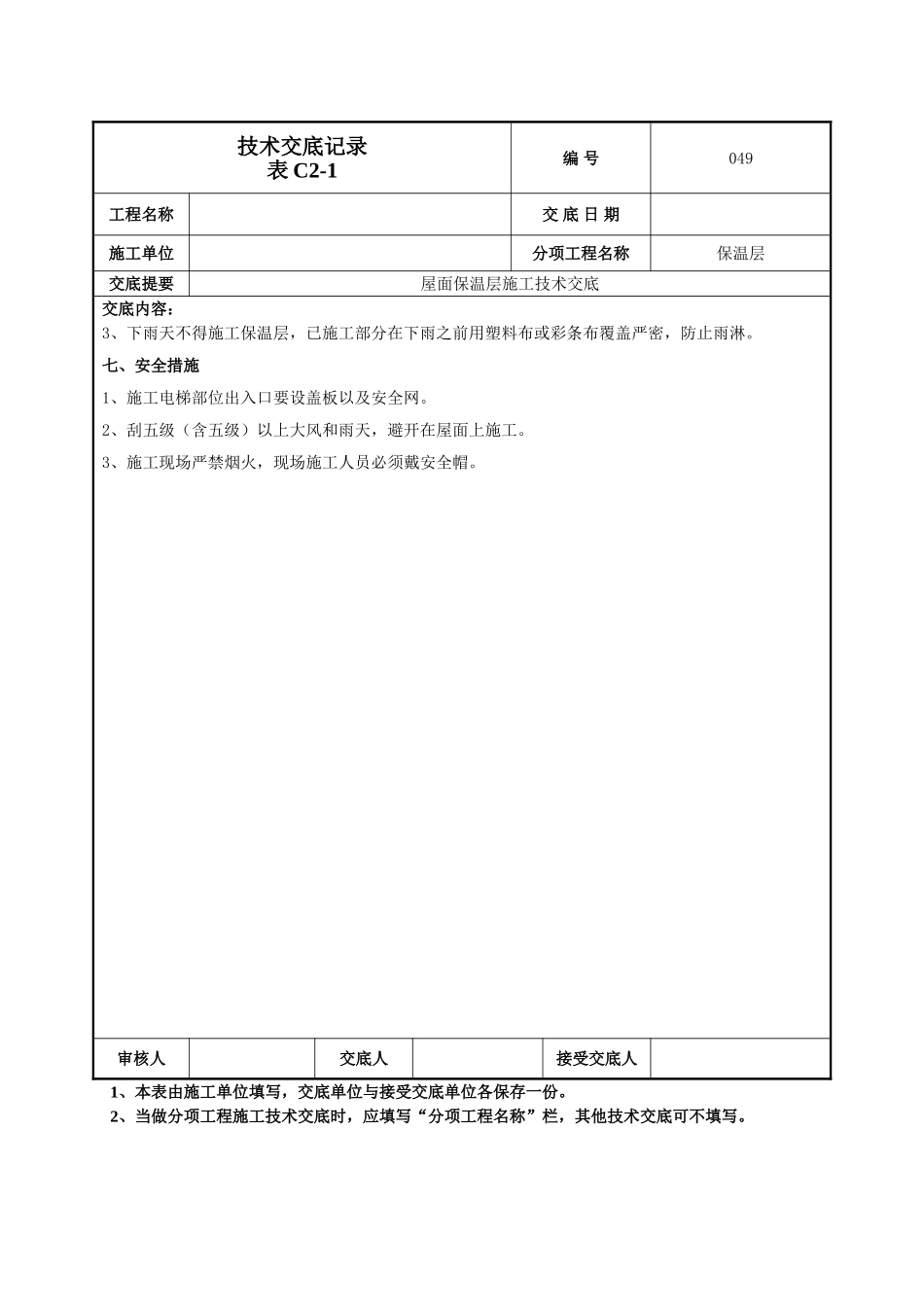

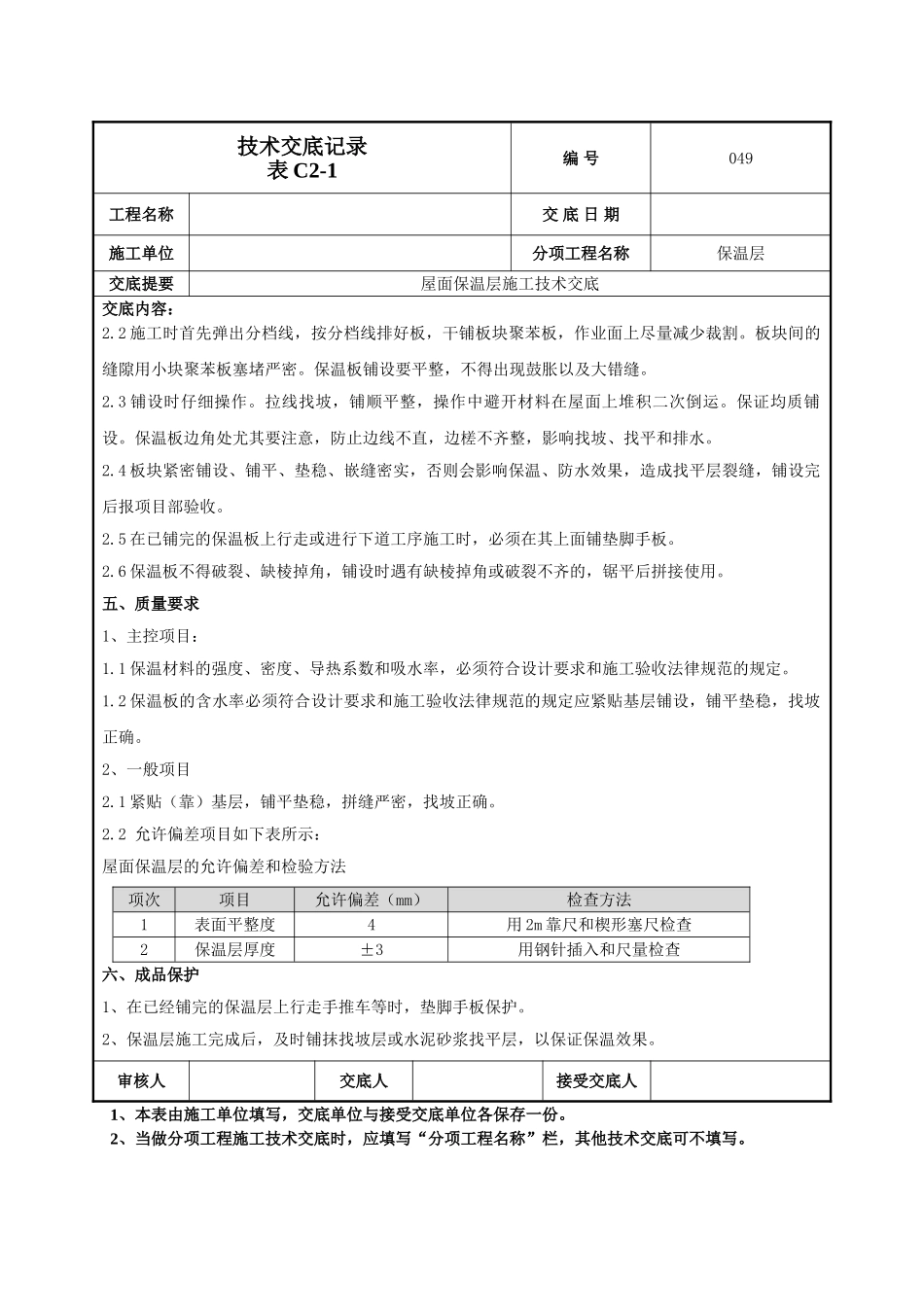

技术交底记录表 C2-1编 号049工程名称交 底 日 期施工单位分项工程名称保温层交底提要屋面保温层施工技术交底交底内容: 一、材料要求80mm 厚聚苯板(用于不上人平屋面,容重为 18kg/m3)、80mm 厚单面插丝钢网聚苯板(用于弧形屋面,容重为 18kg/m3)等,保温板出厂合格证、检测报告、企业法人营业执造等质量证明文件齐全。二、主要机具钢卷尺、手锯、白线、墨斗等。三、作业条件:1. 屋面基层施工完毕,并经检查办理交接验收手续。屋面上的地锚及其他露出物已清除掉,残留的痕迹已铲平,抹入灰浆层内,屋面清理洁净,方可进行下道工序施工。2. 基层表面洁净、平整、干燥,无凸凹不平、松散、裂纹、起鼓等现象。3.穿过屋面和女儿墙等结构的管道根部,已用 C20 细石混凝土填塞密实,做好转角处理,管子固定牢固。4. 各种规格聚苯板已经运到现场,并堆放在平整坚实场地上保护、覆盖好,防止损坏、受潮、雨淋或污染。四、操作工艺1、清理基层:将屋面上的垃圾、杂物等清理洁净,有油渍的地方 10%火碱溶液清洗。各种出屋面管道封堵密实。基层必须干燥,自检合格后,报项目部验收。2、保温板铺设:2.1 本工程采纳干铺 80mm 厚聚苯板作为屋面保温层。其中弧形屋面采纳 80mm 厚单面插丝钢网聚苯板(容重为 18kg/m3)铺设,不上人平屋面采纳 80mm 厚聚苯板(容重为 18kg/m3)铺设,保温板进场后报项目部、监理验收合格后方可投入使用。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编 号049工程名称交 底 日 期施工单位分项工程名称保温层交底提要屋面保温层施工技术交底交底内容: 2.2 施工时首先弹出分档线,按分档线排好板,干铺板块聚苯板,作业面上尽量减少裁割。板块间的缝隙用小块聚苯板塞堵严密。保温板铺设要平整,不得出现鼓胀以及大错缝。2.3 铺设时仔细操作。拉线找坡,铺顺平整,操作中避开材料在屋面上堆积二次倒运。保证均质铺设。保温板边角处尤其要注意,防止边线不直,边槎不齐整,影响找坡、找平和排水。2.4 板块紧密铺设、铺平、垫稳、嵌缝密实,否则会影响保温、防水效果,造成找平层裂缝,铺设完后报项目部验收。2.5 在已铺完的保温板上行走或进行下道工序施工时,必须在其上面铺垫脚手板。2.6 保温板不得破裂、缺棱掉角,铺设时遇有缺棱掉角或破...
