屋面保温系统施工交底书青岛科瑞新型环保材料有限公司 技术交底记录 鲁 JJ-005工程名称施工单位001交底部位屋面工序名称屋面保温交底提要:屋面保温的相关材料、机具准备、质量要求及施工工艺

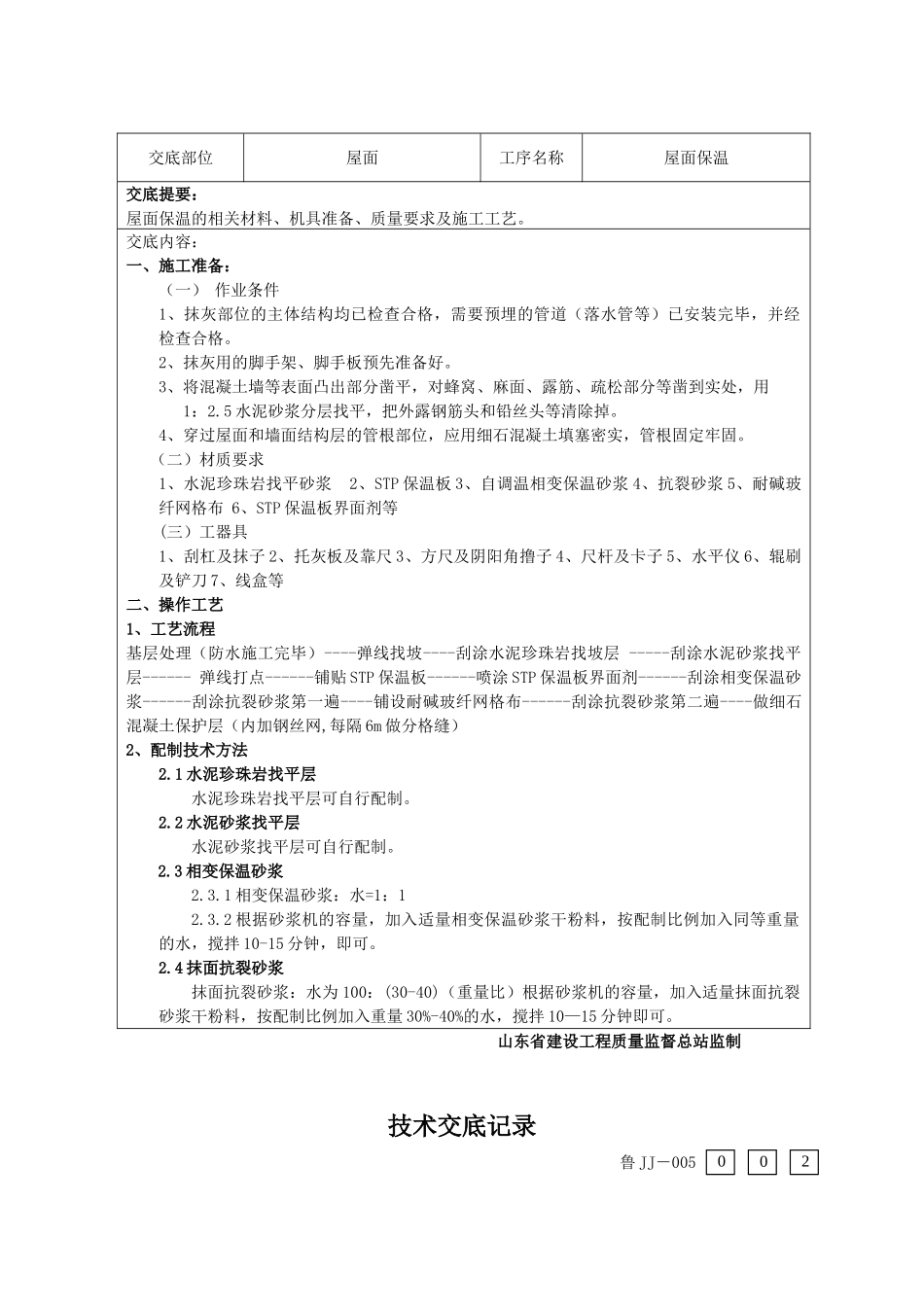

交底内容:一、施工准备:(一) 作业条件1、抹灰部位的主体结构均已检查合格,需要预埋的管道(落水管等)已安装完毕,并经检查合格
2、抹灰用的脚手架、脚手板预先准备好
3、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2
5 水泥砂浆分层找平,把外露钢筋头和铅丝头等清除掉
4、穿过屋面和墙面结构层的管根部位,应用细石混凝土填塞密实,管根固定牢固
(二)材质要求1、水泥珍珠岩找平砂浆 2、STP 保温板 3、自调温相变保温砂浆 4、抗裂砂浆 5、耐碱玻纤网格布 6、STP 保温板界面剂等(三)工器具1、刮杠及抹子 2、托灰板及靠尺 3、方尺及阴阳角撸子 4、尺杆及卡子 5、水平仪 6、辊刷及铲刀 7、线盒等二、操作工艺1、工艺流程基层处理(防水施工完毕)----弹线找坡----刮涂水泥珍珠岩找坡层 -----刮涂水泥砂浆找平层------ 弹线打点------铺贴 STP 保温板------喷涂 STP 保温板界面剂------刮涂相变保温砂浆------刮涂抗裂砂浆第一遍----铺设耐碱玻纤网格布------刮涂抗裂砂浆第二遍----做细石混凝土保护层(内加钢丝网,每隔 6m 做分格缝)2、配制技术方法2
1 水泥珍珠岩找平层水泥珍珠岩找平层可自行配制
2 水泥砂浆找平层水泥砂浆找平层可自行配制

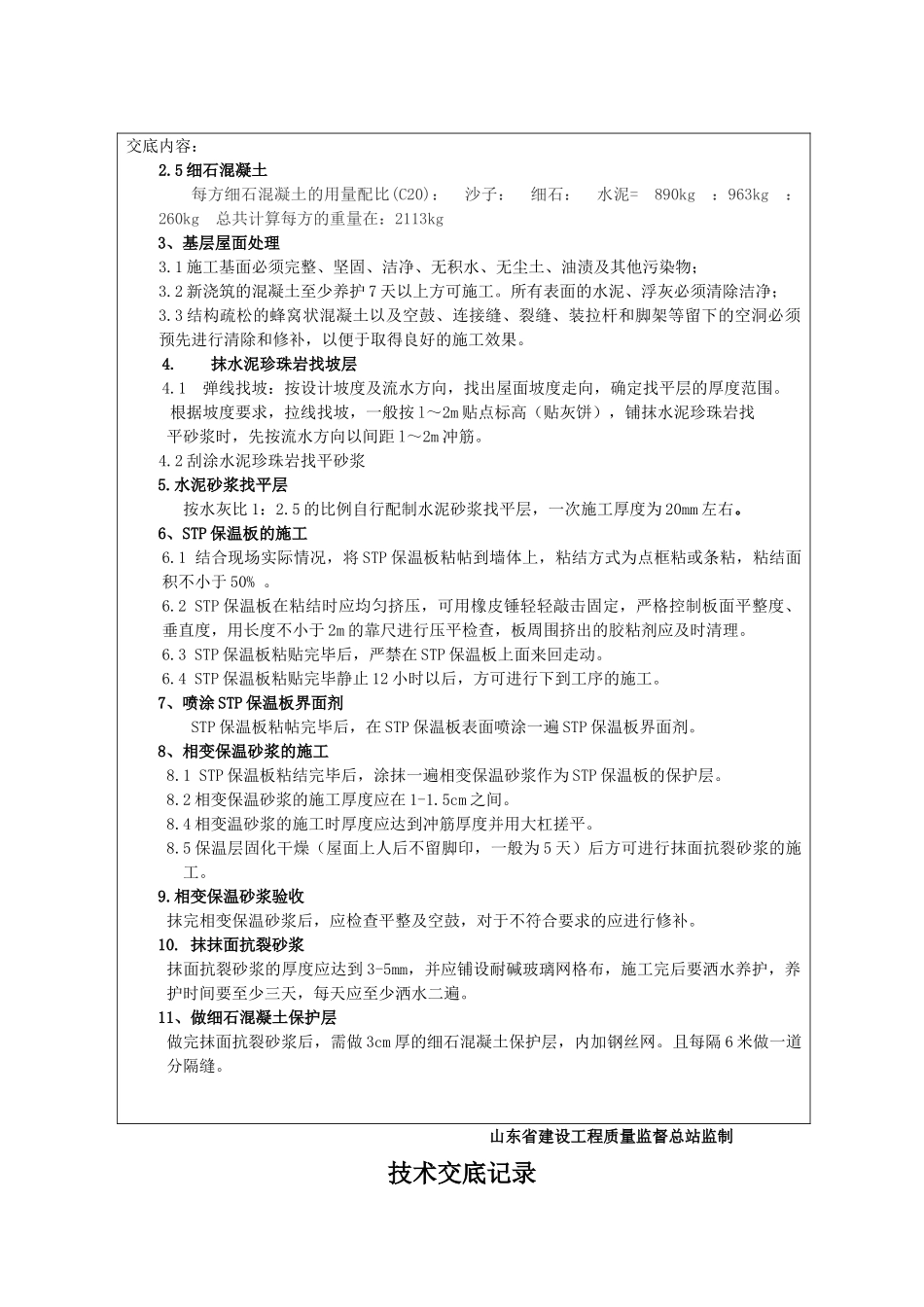

3 相变保温砂浆2
1 相变保温砂浆:水=1:12
2 根据砂浆机的容量,加入适量相变保温砂浆干粉料,按配制比例加入同等重量的水,搅拌 10-15 分钟,即可
4 抹面抗裂砂浆抹面抗裂砂浆:水为 100:(30-40)(重量比)根据砂浆机的容
