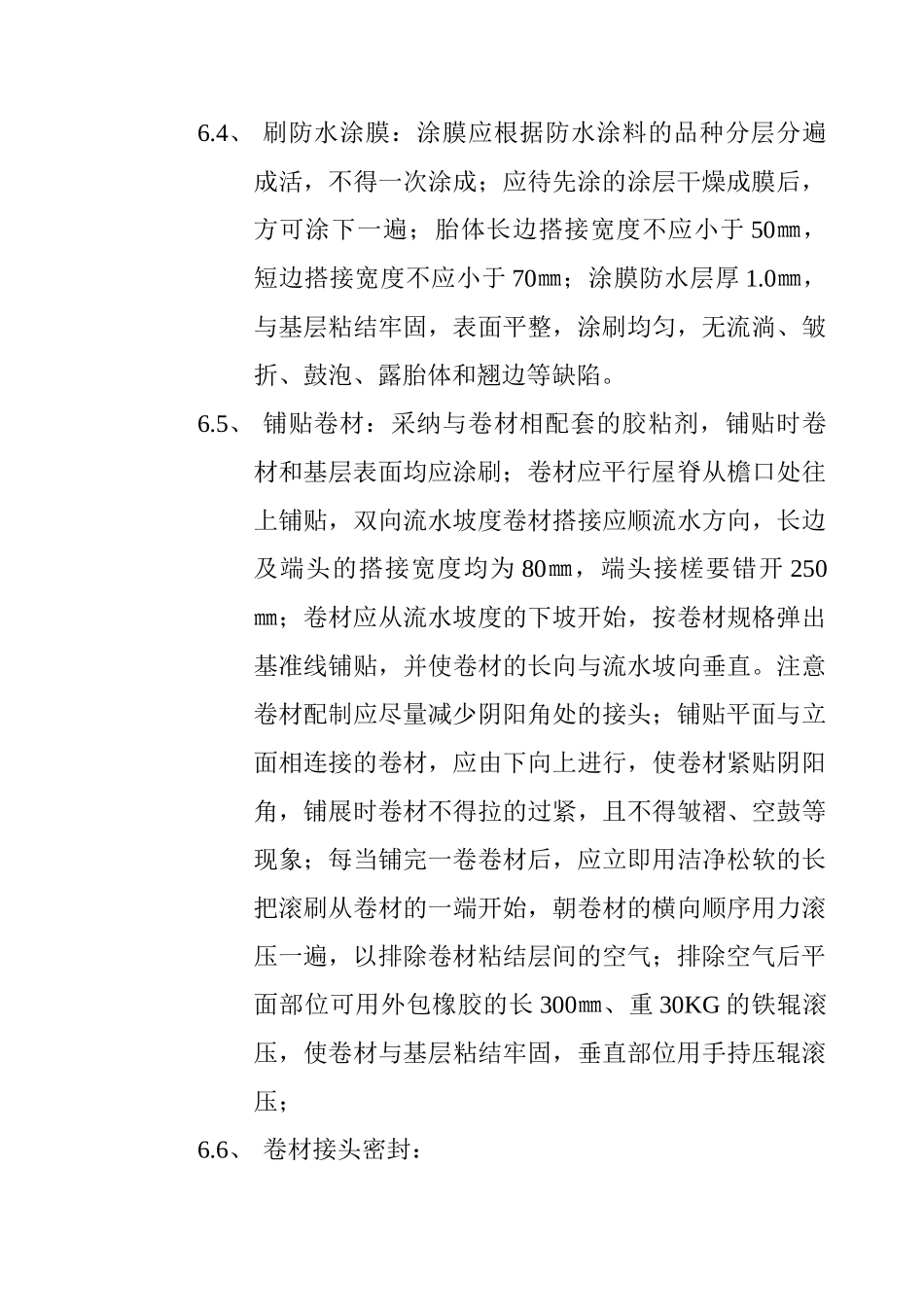

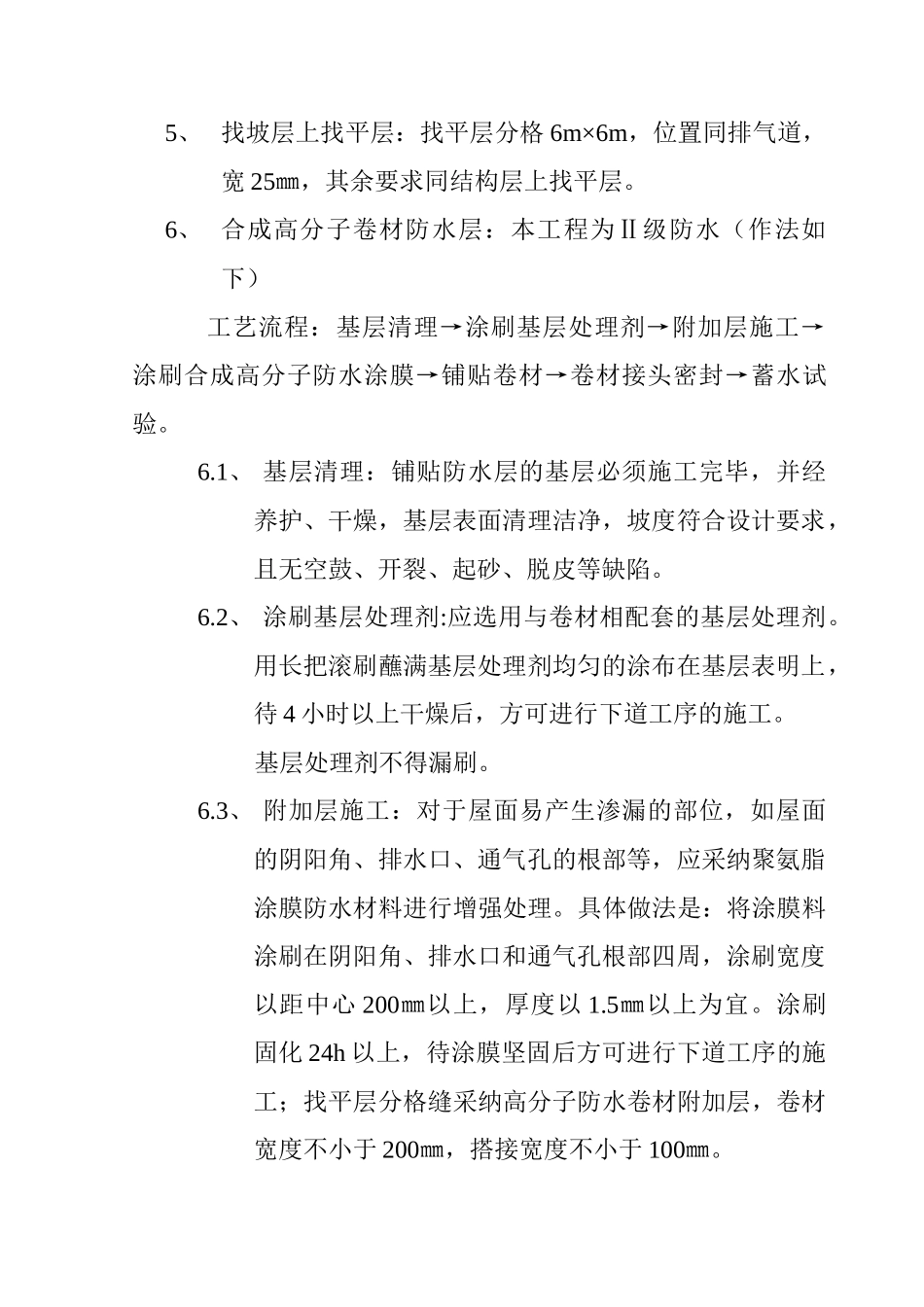

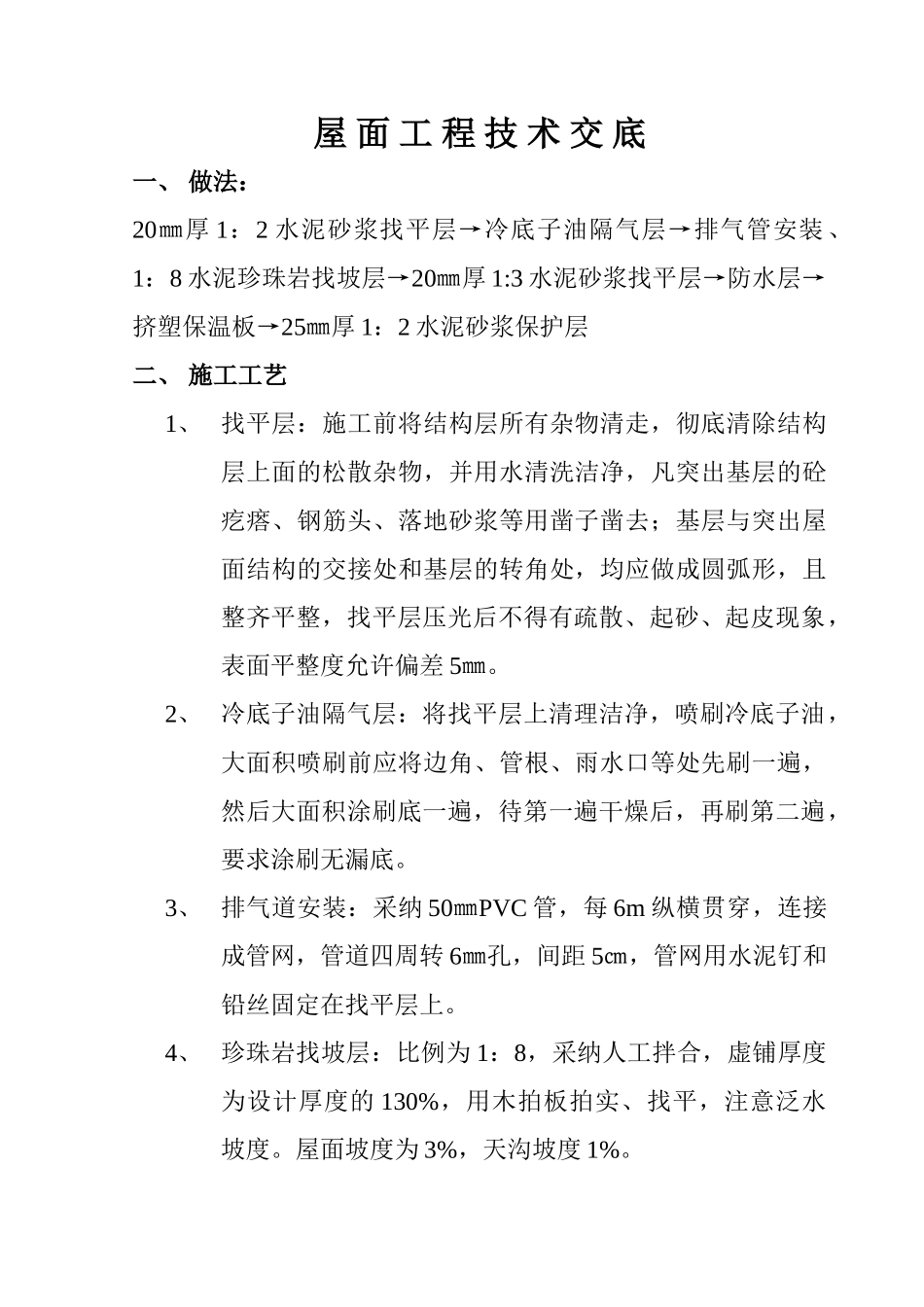

屋 面 工 程 技 术 交 底一、 做法:20㎜厚 1:2 水泥砂浆找平层→冷底子油隔气层→排气管安装、1:8 水泥珍珠岩找坡层→20㎜厚 1:3 水泥砂浆找平层→防水层→挤塑保温板→25㎜厚 1:2 水泥砂浆保护层二、 施工工艺1、 找平层:施工前将结构层所有杂物清走,彻底清除结构层上面的松散杂物,并用水清洗洁净,凡突出基层的砼疙瘩、钢筋头、落地砂浆等用凿子凿去;基层与突出屋面结构的交接处和基层的转角处,均应做成圆弧形,且整齐平整,找平层压光后不得有疏散、起砂、起皮现象,表面平整度允许偏差 5㎜。2、 冷底子油隔气层:将找平层上清理洁净,喷刷冷底子油,大面积喷刷前应将边角、管根、雨水口等处先刷一遍,然后大面积涂刷底一遍,待第一遍干燥后,再刷第二遍,要求涂刷无漏底。3、 排气道安装:采纳 50㎜PVC 管,每 6m 纵横贯穿,连接成管网,管道四周转 6㎜孔,间距 5㎝,管网用水泥钉和铅丝固定在找平层上。4、 珍珠岩找坡层:比例为 1:8,采纳人工拌合,虚铺厚度为设计厚度的 130%,用木拍板拍实、找平,注意泛水坡度。屋面坡度为 3%,天沟坡度 1%。5、 找坡层上找平层:找平层分格 6m×6m,位置同排气道,宽 25㎜,其余要求同结构层上找平层。6、 合成高分子卷材防水层:本工程为Ⅱ级防水(作法如下)工艺流程:基层清理→涂刷基层处理剂→附加层施工→涂刷合成高分子防水涂膜→铺贴卷材→卷材接头密封→蓄水试验。6.1、 基层清理:铺贴防水层的基层必须施工完毕,并经养护、干燥,基层表面清理洁净,坡度符合设计要求,且无空鼓、开裂、起砂、脱皮等缺陷。6.2、 涂刷基层处理剂:应选用与卷材相配套的基层处理剂。用长把滚刷蘸满基层处理剂均匀的涂布在基层表明上,待 4 小时以上干燥后,方可进行下道工序的施工。基层处理剂不得漏刷。6.3、 附加层施工:对于屋面易产生渗漏的部位,如屋面的阴阳角、排水口、通气孔的根部等,应采纳聚氨脂涂膜防水材料进行增强处理。具体做法是:将涂膜料涂刷在阴阳角、排水口和通气孔根部四周,涂刷宽度以距中心 200㎜以上,厚度以 1.5㎜以上为宜。涂刷固化 24h 以上,待涂膜坚固后方可进行下道工序的施工;找平层分格缝采纳高分子防水卷材附加层,卷材宽度不小于 200㎜,搭接宽度不小于 100㎜。6.4、 刷防水涂膜:涂膜应根据防水涂料的品种分层分遍成活,不得一次涂成;应待先涂的涂层干燥成膜后,方可涂下一遍;胎体长边搭接宽度不应小于 50㎜,...
