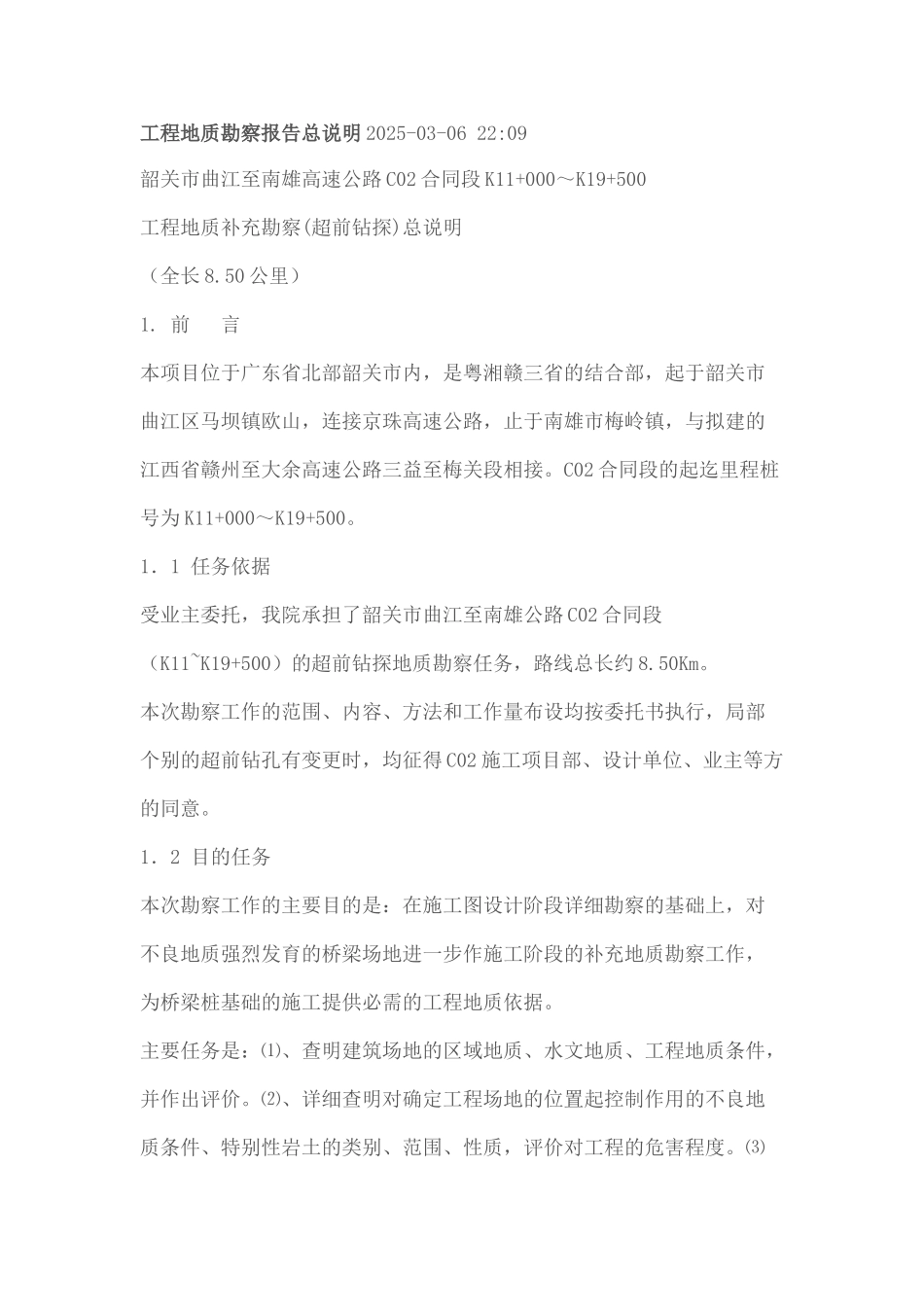

工程地质勘察报告总说明 2025-03-06 22:09韶关市曲江至南雄高速公路 C02 合同段 K11+000~K19+500工程地质补充勘察(超前钻探)总说明(全长 8
50 公里)1
前 言本项目位于广东省北部韶关市内,是粤湘赣三省的结合部,起于韶关市曲江区马坝镇欧山,连接京珠高速公路,止于南雄市梅岭镇,与拟建的江西省赣州至大余高速公路三益至梅关段相接
C02 合同段的起迄里程桩号为 K11+000~K19+500
1.1 任务依据受业主委托,我院承担了韶关市曲江至南雄公路 C02 合同段(K11~K19+500)的超前钻探地质勘察任务,路线总长约 8
本次勘察工作的范围、内容、方法和工作量布设均按委托书执行,局部个别的超前钻孔有变更时,均征得 C02 施工项目部、设计单位、业主等方的同意
1.2 目的任务本次勘察工作的主要目的是:在施工图设计阶段详细勘察的基础上,对不良地质强烈发育的桥梁场地进一步作施工阶段的补充地质勘察工作,为桥梁桩基础的施工提供必需的工程地质依据
主要任务是:⑴、查明建筑场地的区域地质、水文地质、工程地质条件,并作出评价
⑵、详细查明对确定工程场地的位置起控制作用的不良地质条件、特别性岩土的类别、范围、性质,评价对工程的危害程度

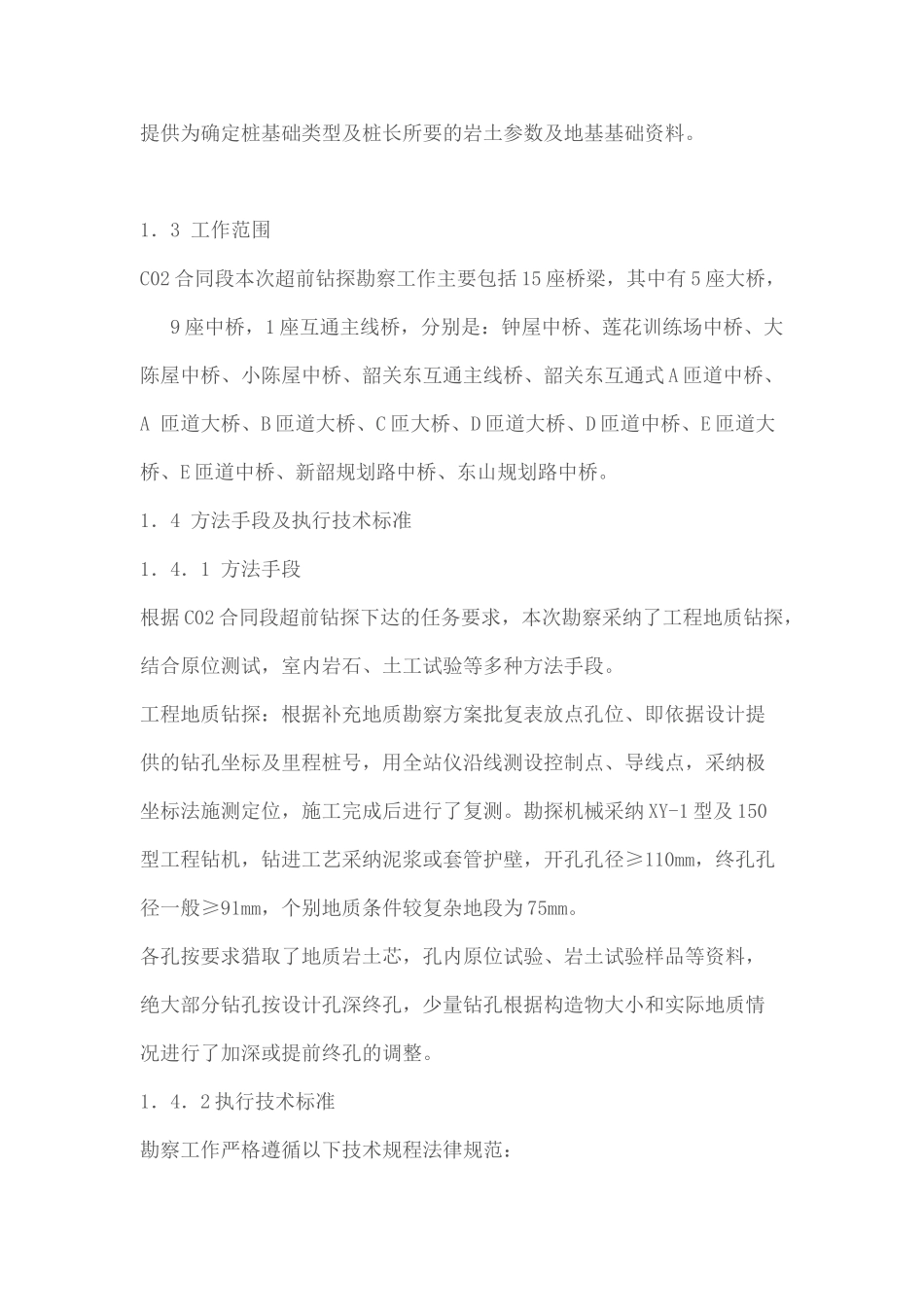

⑶提供为确定桩基础类型及桩长所要的岩土参数及地基基础资料
1.3 工作范围C02 合同段本次超前钻探勘察工作主要包括 15 座桥梁,其中有 5 座大桥, 9 座中桥,1 座互通主线桥,分别是:钟屋中桥、莲花训练场中桥、大陈屋中桥、小陈屋中桥、韶关东互通主线桥、韶关东互通式 A 匝道中桥、A 匝道大桥、B 匝道大桥、C 匝大桥、D 匝道大桥、D 匝道中桥、E 匝道大桥、E 匝道中桥、新韶规划路中桥、东山规划路中桥
1.4 方法手段及执行技术标准1.4.1 方法手段根据 C02 合同段超前钻探下达的任务要求,本次
