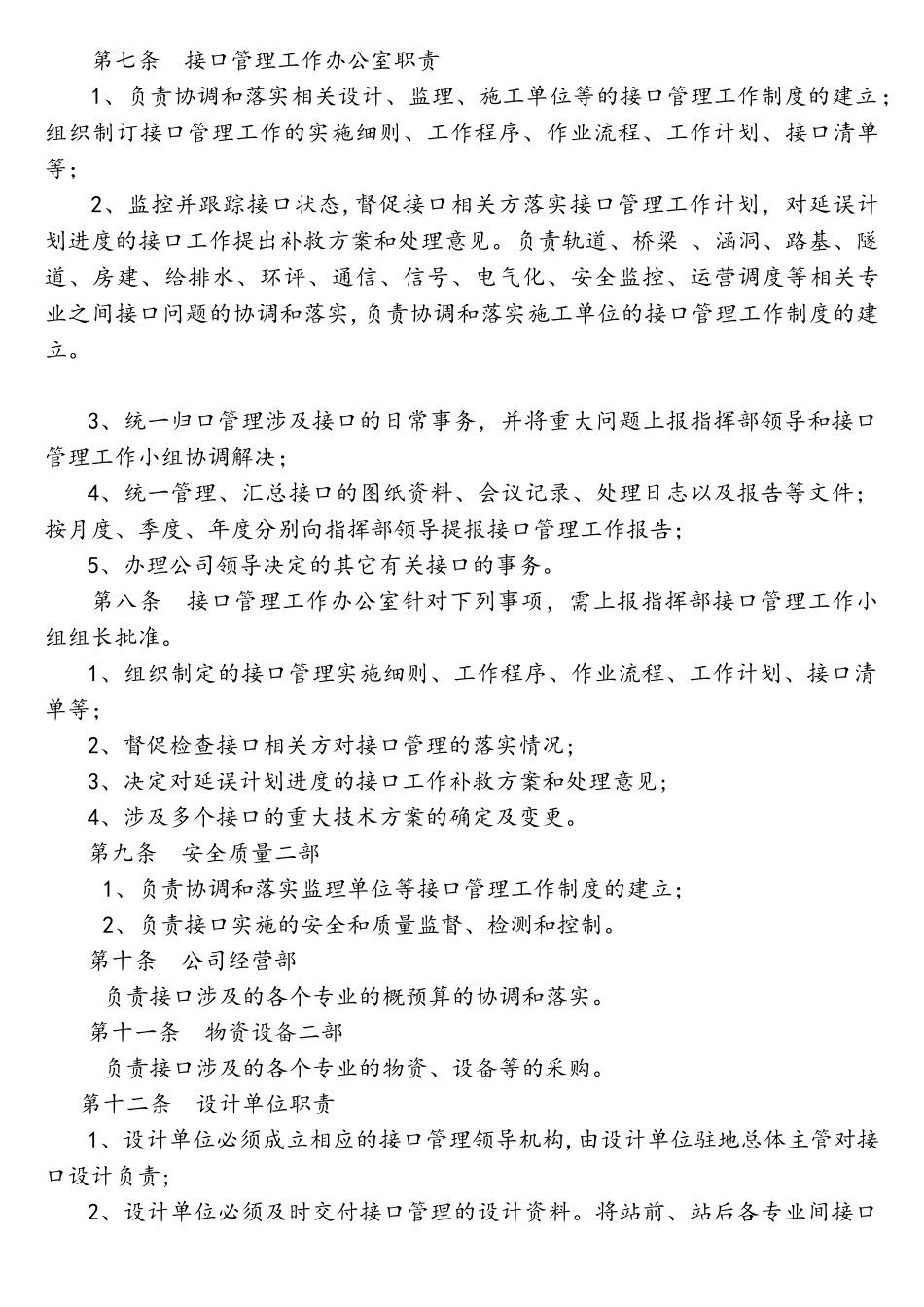

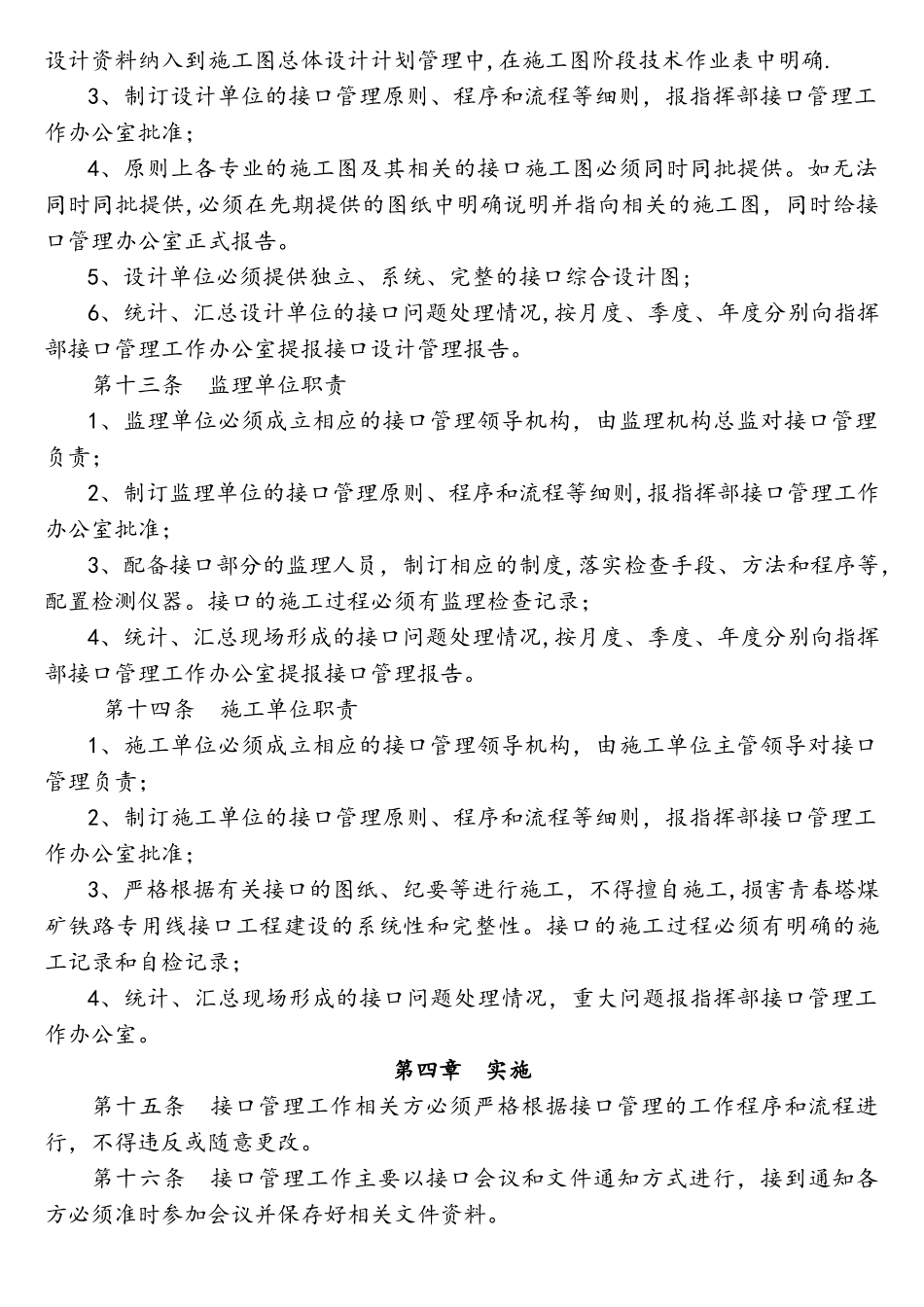

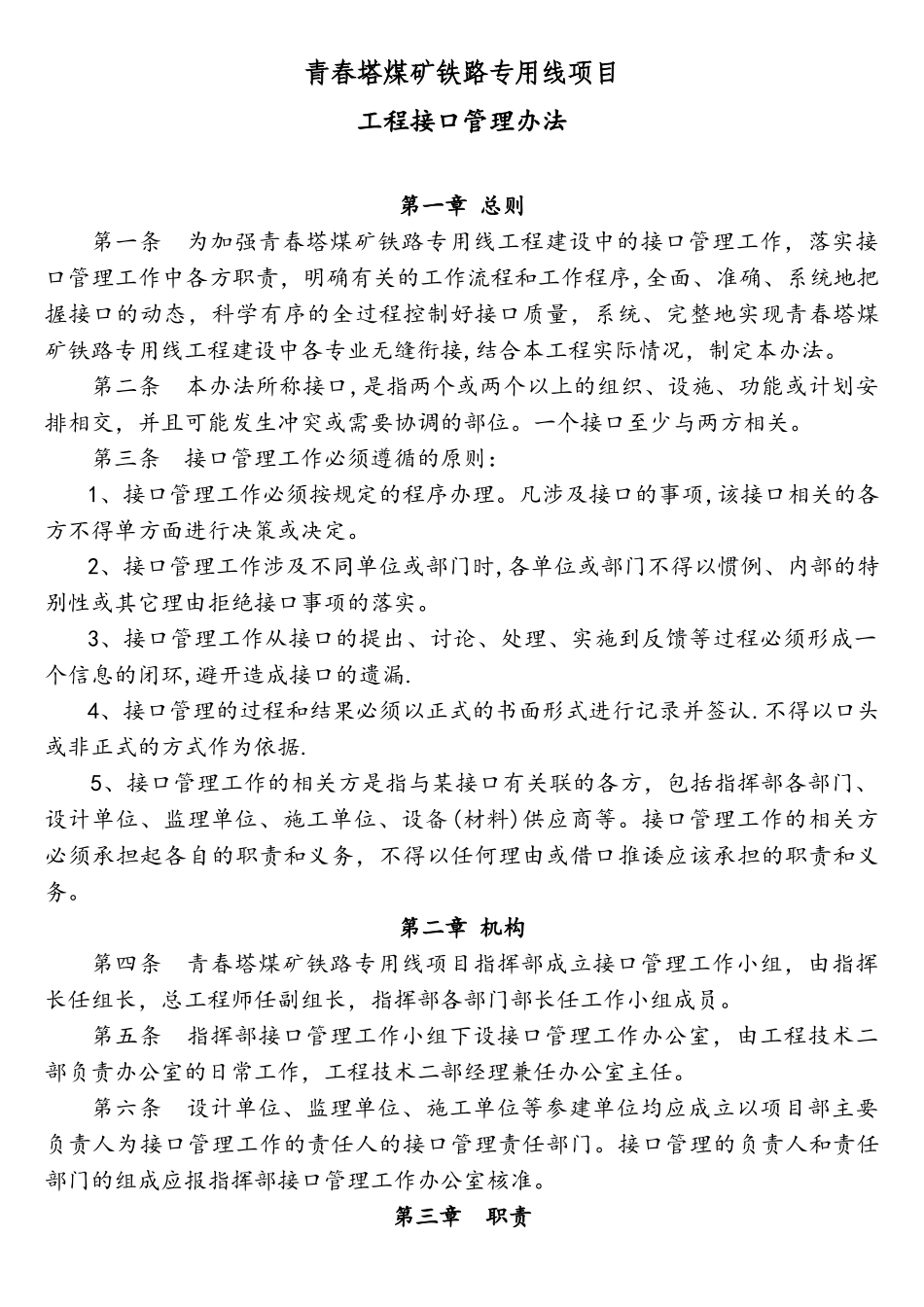

青春塔煤矿铁路专用线项目工程接口管理办法第一章 总则第一条 为加强青春塔煤矿铁路专用线工程建设中的接口管理工作,落实接口管理工作中各方职责,明确有关的工作流程和工作程序,全面、准确、系统地把握接口的动态,科学有序的全过程控制好接口质量,系统、完整地实现青春塔煤矿铁路专用线工程建设中各专业无缝衔接,结合本工程实际情况,制定本办法。第二条 本办法所称接口,是指两个或两个以上的组织、设施、功能或计划安排相交,并且可能发生冲突或需要协调的部位。一个接口至少与两方相关。第三条 接口管理工作必须遵循的原则:1、接口管理工作必须按规定的程序办理。凡涉及接口的事项,该接口相关的各方不得单方面进行决策或决定。2、接口管理工作涉及不同单位或部门时,各单位或部门不得以惯例、内部的特别性或其它理由拒绝接口事项的落实。3、接口管理工作从接口的提出、讨论、处理、实施到反馈等过程必须形成一个信息的闭环,避开造成接口的遗漏.4、接口管理的过程和结果必须以正式的书面形式进行记录并签认.不得以口头或非正式的方式作为依据.5、接口管理工作的相关方是指与某接口有关联的各方,包括指挥部各部门、设计单位、监理单位、施工单位、设备(材料)供应商等。接口管理工作的相关方必须承担起各自的职责和义务,不得以任何理由或借口推诿应该承担的职责和义务。第二章 机构第四条 青春塔煤矿铁路专用线项目指挥部成立接口管理工作小组,由指挥长任组长,总工程师任副组长,指挥部各部门部长任工作小组成员。第五条 指挥部接口管理工作小组下设接口管理工作办公室,由工程技术二部负责办公室的日常工作,工程技术二部经理兼任办公室主任。第六条 设计单位、监理单位、施工单位等参建单位均应成立以项目部主要负责人为接口管理工作的责任人的接口管理责任部门。接口管理的负责人和责任部门的组成应报指挥部接口管理工作办公室核准。第三章 职责第七条 接口管理工作办公室职责1、负责协调和落实相关设计、监理、施工单位等的接口管理工作制度的建立;组织制订接口管理工作的实施细则、工作程序、作业流程、工作计划、接口清单等;2、监控并跟踪接口状态,督促接口相关方落实接口管理工作计划,对延误计划进度的接口工作提出补救方案和处理意见。负责轨道、桥梁 、涵洞、路基、隧道、房建、给排水、环评、通信、信号、电气化、安全监控、运营调度等相关专业之间接口问题的协调和落实,负责协调和落实施工单位的接口管理工作制度...
