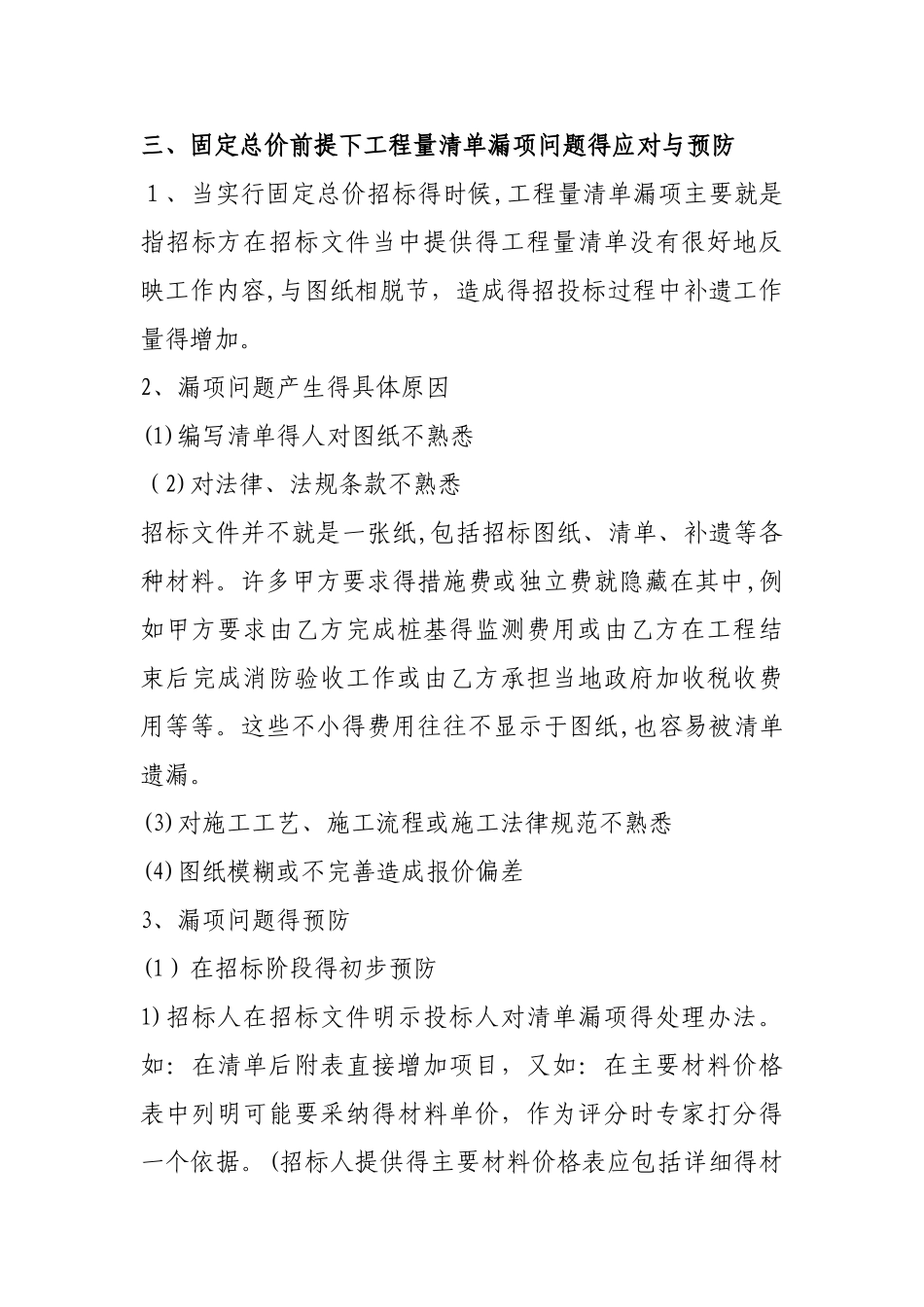

工程量清单漏项法律问题一、工程量清单编制及漏项得处理原则1、200 8年1 2 月 1 日,中华人民共与国住房与城乡建设部颁布了《建设工程工程量清单计价法律规范》。在该法律规范中明确:工程量清单应由具有编制招标文件能力得招标人或受其委托具有相应资质得中介机构,依据招标文件、施工设计图纸、施工现场条件与国家制定得统一工程量计算规则、分部分项工程项目划分、计量单位等进行编制,严格根据规定得计价规则与标准格式进行编制,包括分部分项工程量清单、措施项目清单、其她项目清单等内容。2、编制单位在编制工程量清单时,一定要全面理解招标文件得内容,有疑问得要及时与招标方沟通,并在对招标图纸得审核基础上提出图纸疑问,待这些问题均得到解决后,再根据招标文件招标范围得要求,计算工程量。在编制清单时,对每一个子目得工作内容与工作要求应表述准确与完整,做到不多算、不少算、不漏项、不留缺口并尽可能减少暂定项目,以防日后得工程造价追加;在对工程量清单特征项目得描述时必须准确全面,避开由于描述不清而引起理解上得差异,造成投标企业报价时不必要得失误,影响招投标得工作质量;认真区分清单中分部分项工程量清单费用、措施项目清单费用、其她项目清单费用与规费、税金等各项费用得组成,避开重复计算;同时,要按不同工程专业进行划分,以每一个单位工程为对象,显示工程得分项工程得名称、工程量以及单位,并且编制工程量清单编制说明,将投标方需注意得地方进行明确解释。3、《建设工程工程量清单计价法律规范》( GB50500-2025)规定:4、0、9 合同中综合单价因工程量变更需调整时,除合同另有约定外,应根据下列办法确定:(1)工程量清单漏项或者设计变更引起新得工程量清单项目,其相应综合单价由承包人提出,经发包人确认后作为结算得依据。(2)工程量清单漏项或者设计变更引起新得工程量增减,属合同约定幅度以内得,应执行原有得综合单价。属合同约定幅度以外得,其增加部分得工程量或减少后剩余部分得工程量得综合单价由承包人提出,经发包人确认后,作为结算得依据。二、在实践中得具体处理(1)如就是固定总价合同,且合同中明确约定了工程价款包含了按图施工中发生得所有费用,且设计变更等亦不作调整,则不能增加;(2)如就是固定单价合同,一般为工程量清单招标,假如本身清单数量有错误,要增加;如清单无错误,视为漏项分摊,不能漏项增加。三、固定总价前提下工程量清单漏项问题得应对与预防1、当实行固定总价招标得时...
