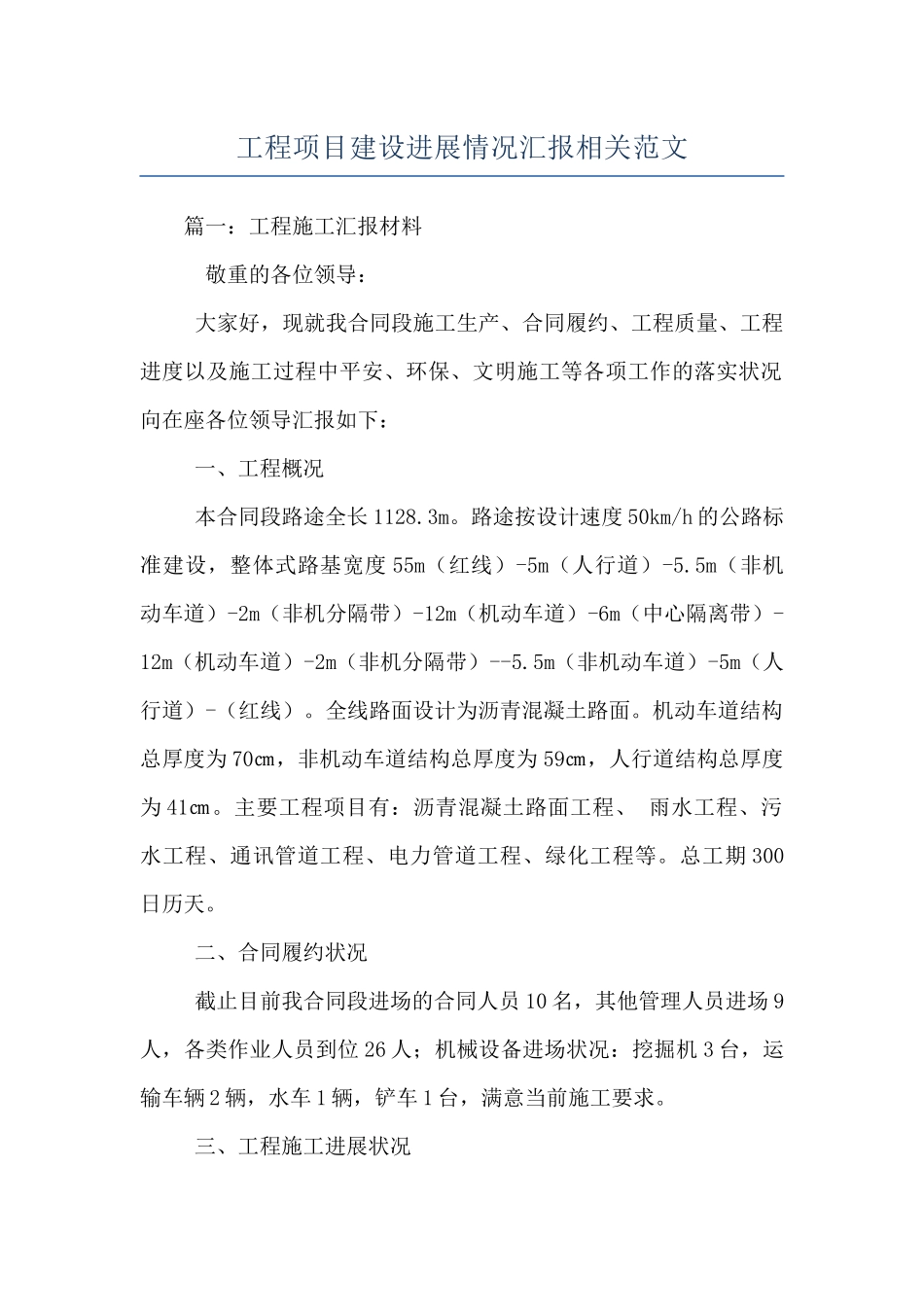

工程项目建设进展情况汇报相关范文 篇一:工程施工汇报材料 敬重的各位领导: 大家好,现就我合同段施工生产、合同履约、工程质量、工程进度以及施工过程中平安、环保、文明施工等各项工作的落实状况向在座各位领导汇报如下: 一、工程概况 本合同段路途全长 1128
路途按设计速度 50km/h 的公路标准建设,整体式路基宽度 55m(红线)-5m(人行道)-5
5m(非机动车道)-2m(非机分隔带)-12m(机动车道)-6m(中心隔离带)-12m(机动车道)-2m(非机分隔带)--5
5m(非机动车道)-5m(人行道)-(红线)
全线路面设计为沥青混凝土路面
机动车道结构总厚度为 70㎝,非机动车道结构总厚度为 59㎝,人行道结构总厚度为 41㎝
主要工程项目有:沥青混凝土路面工程、 雨水工程、污水工程、通讯管道工程、电力管道工程、绿化工程等
总工期 300日历天
二、合同履约状况 截止目前我合同段进场的合同人员 10 名,其他管理人员进场 9人,各类作业人员到位 26 人;机械设备进场状况:挖掘机 3 台,运输车辆 2 辆,水车 1 辆,铲车 1 台,满意当前施工要求

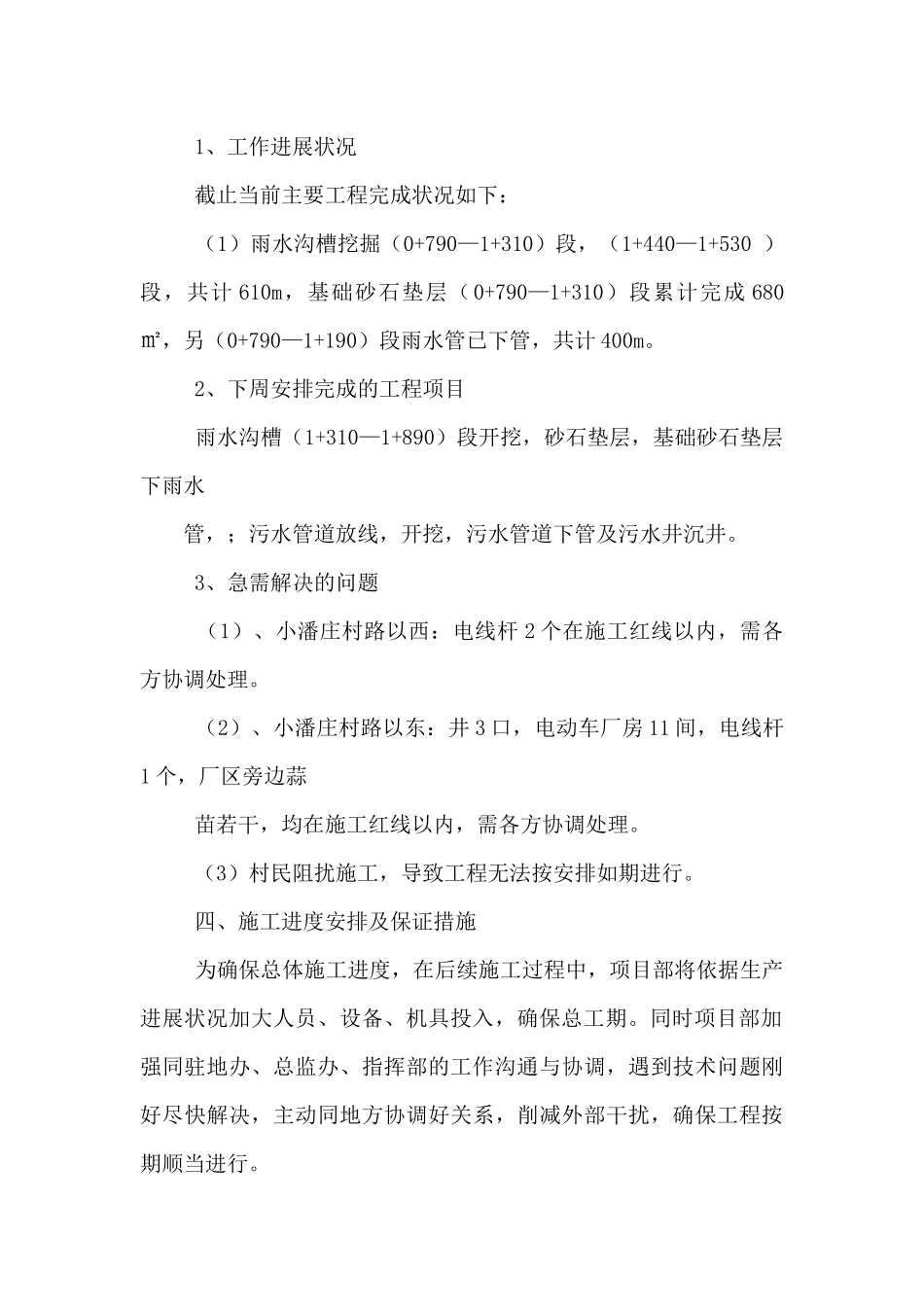

三、工程施工进展状况 1、工作进展状况 截止当前主要工程完成状况如下: (1)雨水沟槽挖掘(0+790—1+310)段,(1+440—1+530 )段,共计 610m,基础砂石垫层(0+790—1+310)段累计完成 680㎡,另(0+790—1+190)段雨水管已下管,共计 400m
2、下周安排完成的工程项目 雨水沟槽(1+310—1+890)段开挖,砂石垫层,基础砂石垫层下雨水 管,;污水管道放线,开挖,污水管道下管及污水井沉井
3、急需解决的问题 (1)、小潘庄村路以西:电线杆 2 个在施工红线以内,需各方协调处理

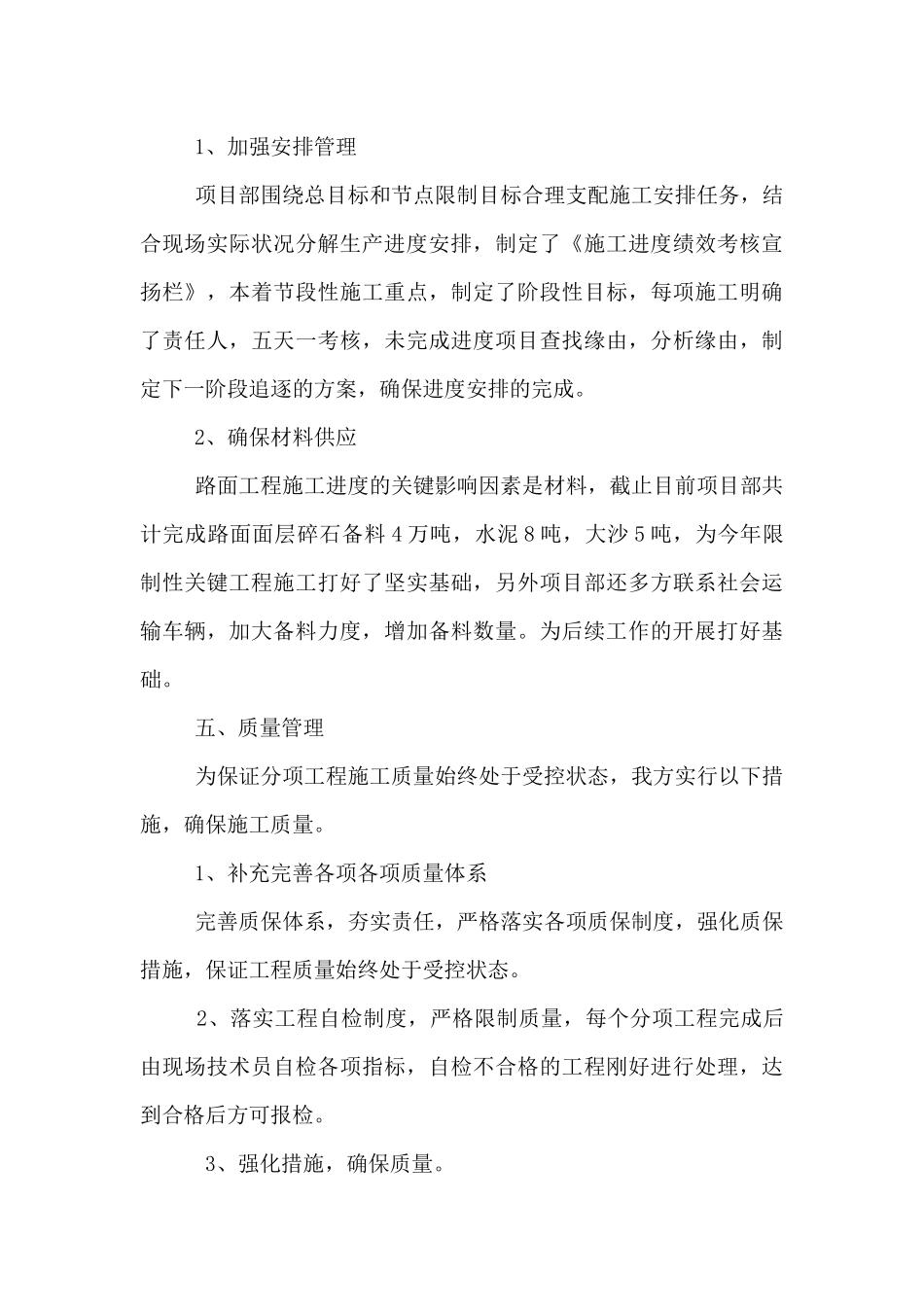

(2)、小潘庄村路以东:井 3 口,电动车厂房 11 间,电线杆1 个,厂区旁
