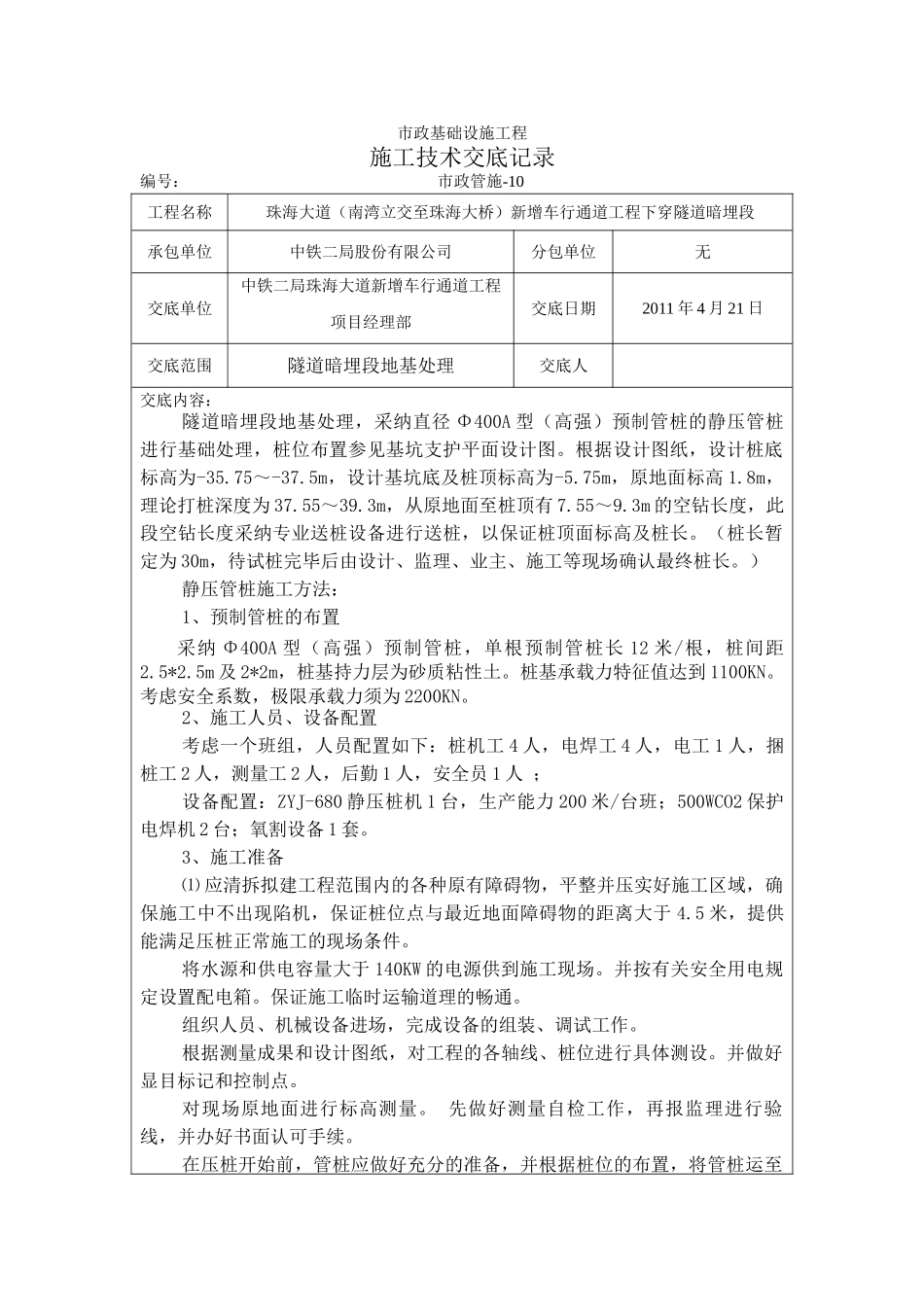

市政基础设施工程施工技术交底记录编号: 市政管施-10工程名称珠海大道(南湾立交至珠海大桥)新增车行通道工程下穿隧道暗埋段承包单位中铁二局股份有限公司分包单位无交底单位中铁二局珠海大道新增车行通道工程项目经理部交底日期2011 年 4 月 21 日交底范围隧道暗埋段地基处理交底人交底内容:隧道暗埋段地基处理,采纳直径 Φ400A 型(高强)预制管桩的静压管桩进行基础处理,桩位布置参见基坑支护平面设计图
根据设计图纸,设计桩底标高为-35
75~-37
5m,设计基坑底及桩顶标高为-5
75m,原地面标高 1
8m,理论打桩深度为 37
3m,从原地面至桩顶有 7
3m 的空钻长度,此段空钻长度采纳专业送桩设备进行送桩,以保证桩顶面标高及桩长
(桩长暂定为 30m,待试桩完毕后由设计、监理、业主、施工等现场确认最终桩长
)静压管桩施工方法: 1、预制管桩的布置采纳 Φ400A 型(高强)预制管桩,单根预制管桩长 12 米/根,桩间距2
5m 及 2*2m,桩基持力层为砂质粘性土
桩基承载力特征值达到 1100KN
考虑安全系数,极限承载力须为 2200KN
2、施工人员、设备配置考虑一个班组,人员配置如下:桩机工 4 人,电焊工 4 人,电工 1 人,捆桩工 2 人,测量工 2 人,后勤 1 人,安全员 1 人 ;设备配置:ZYJ-680 静压桩机 1 台,生产能力 200 米/台班;500WCO2 保护电焊机 2 台;氧割设备 1 套

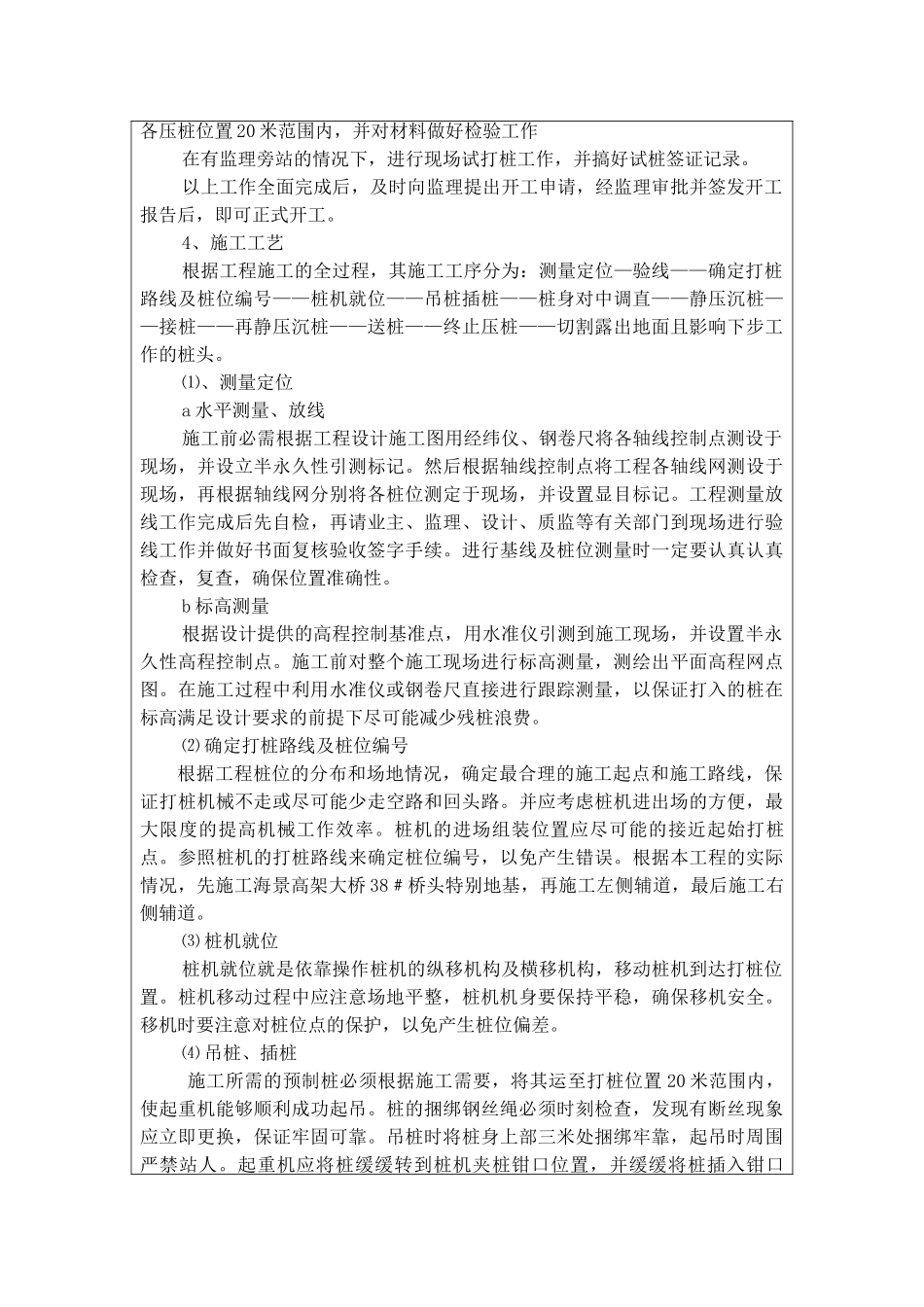

3、施工准备⑴ 应清拆拟建工程范围内的各种原有障碍物,平整并压实好施工区域,确保施工中不出现陷机,保证桩位点与最近地面障碍物的距离大于 4
5 米,提供能满足压桩正常施工的现场条件
将水源和供电容量大于 140KW 的电源供到施工现场
并按有关安全用电规定设置配电箱
保证施工临时运输道理的畅通

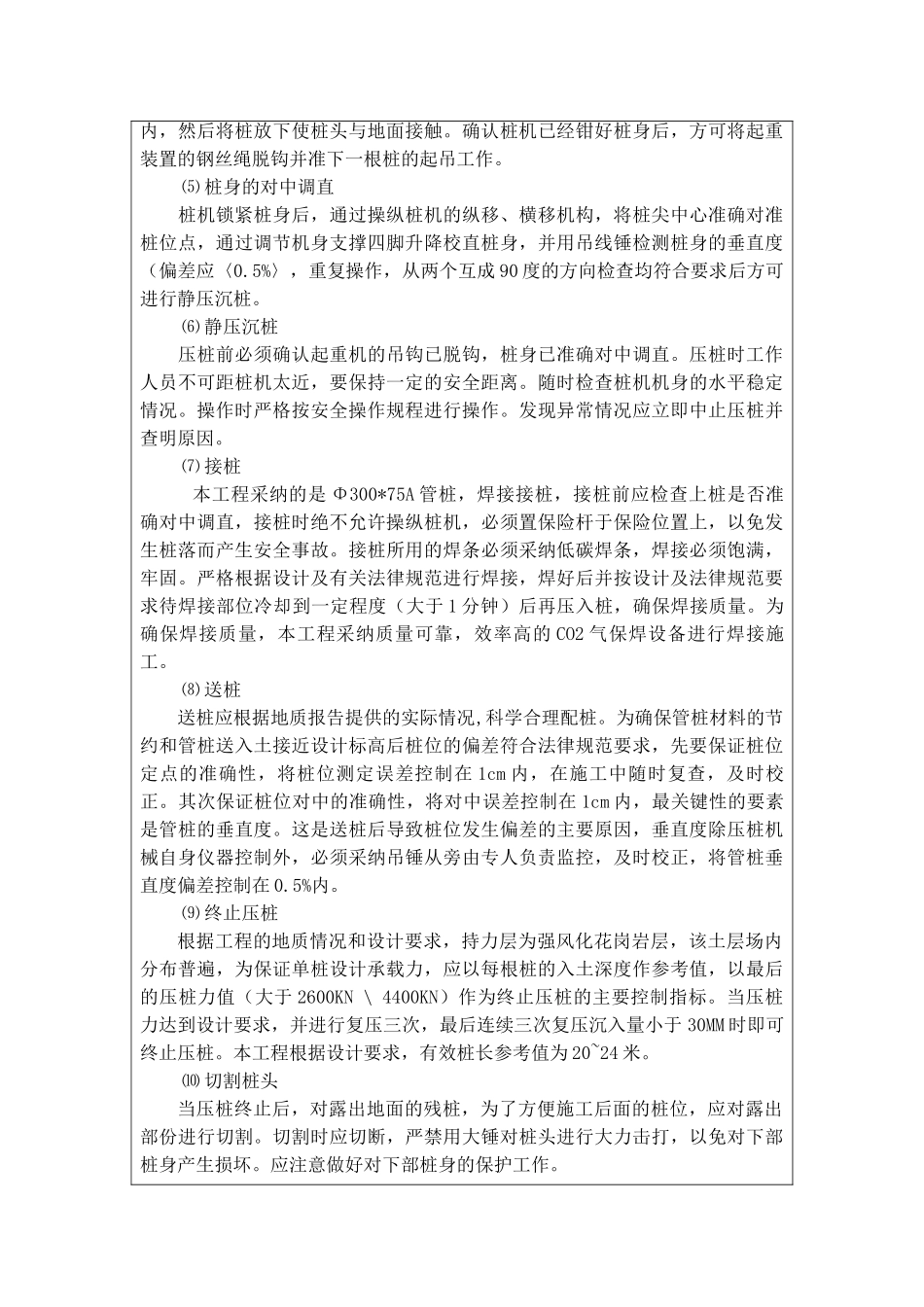

组织人员、机械设
