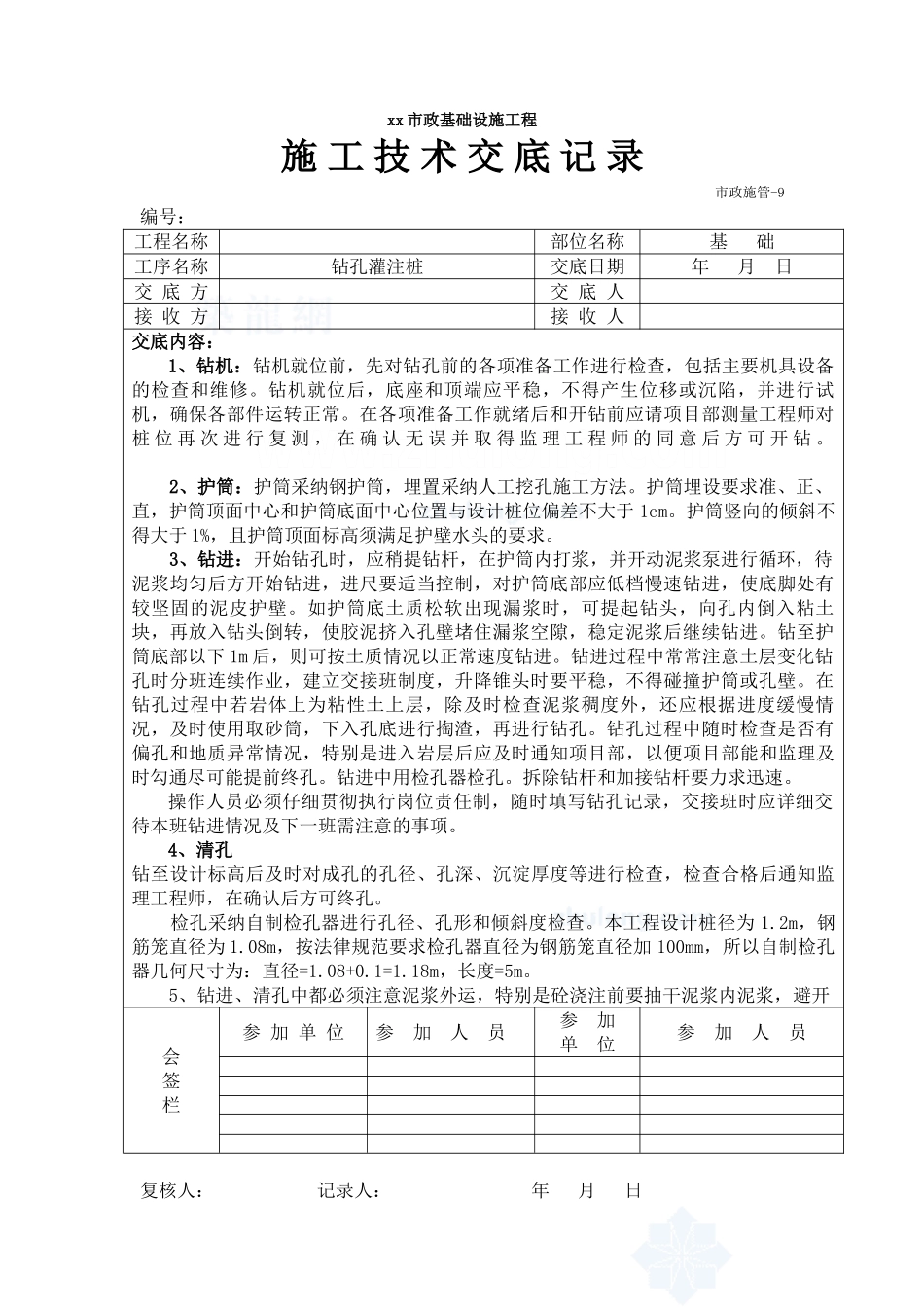

xx 市政基础设施工程施 工 技 术 交 底 记 录市政施管-9编号:工程名称部位名称基 础工序名称钻孔灌注桩交底日期年 月 日交 底 方交 底 人接 收 方接 收 人交底内容:1、钻机:钻机就位前,先对钻孔前的各项准备工作进行检查,包括主要机具设备的检查和维修
钻机就位后,底座和顶端应平稳,不得产生位移或沉陷,并进行试机,确保各部件运转正常
在各项准备工作就绪后和开钻前应请项目部测量工程师对桩 位 再 次 进 行 复 测 , 在 确 认 无 误 并 取 得 监 理 工 程 师 的 同 意 后 方 可 开 钻
2、护筒:护筒采纳钢护筒,埋置采纳人工挖孔施工方法
护筒埋设要求准、正、直,护筒顶面中心和护筒底面中心位置与设计桩位偏差不大于 1cm
护筒竖向的倾斜不得大于 1%,且护筒顶面标高须满足护壁水头的要求
3、钻进:开始钻孔时,应稍提钻杆,在护筒内打浆,并开动泥浆泵进行循环,待泥浆均匀后方开始钻进,进尺要适当控制,对护筒底部应低档慢速钻进,使底脚处有较坚固的泥皮护壁
如护筒底土质松软出现漏浆时,可提起钻头,向孔内倒入粘土块,再放入钻头倒转,使胶泥挤入孔壁堵住漏浆空隙,稳定泥浆后继续钻进
钻至护筒底部以下 1m 后,则可按土质情况以正常速度钻进
钻进过程中常常注意土层变化钻孔时分班连续作业,建立交接班制度,升降锥头时要平稳,不得碰撞护筒或孔壁
在钻孔过程中若岩体上为粘性土上层,除及时检查泥浆稠度外,还应根据进度缓慢情况,及时使用取砂筒,下入孔底进行掏渣,再进行钻孔
钻孔过程中随时检查是否有偏孔和地质异常情况,特别是进入岩层后应及时通知项目部,以便项目部能和监理及时勾通尽可能提前终孔
钻进中用检孔器检孔
拆除钻杆和加接钻杆要力求迅速
操作人员必须仔细贯彻执行岗位责任制,随时填写钻孔记录,交接班时应详细交待本班钻进情况及下一班需注意的事项
4、清孔钻至设计标高后及时对成孔
