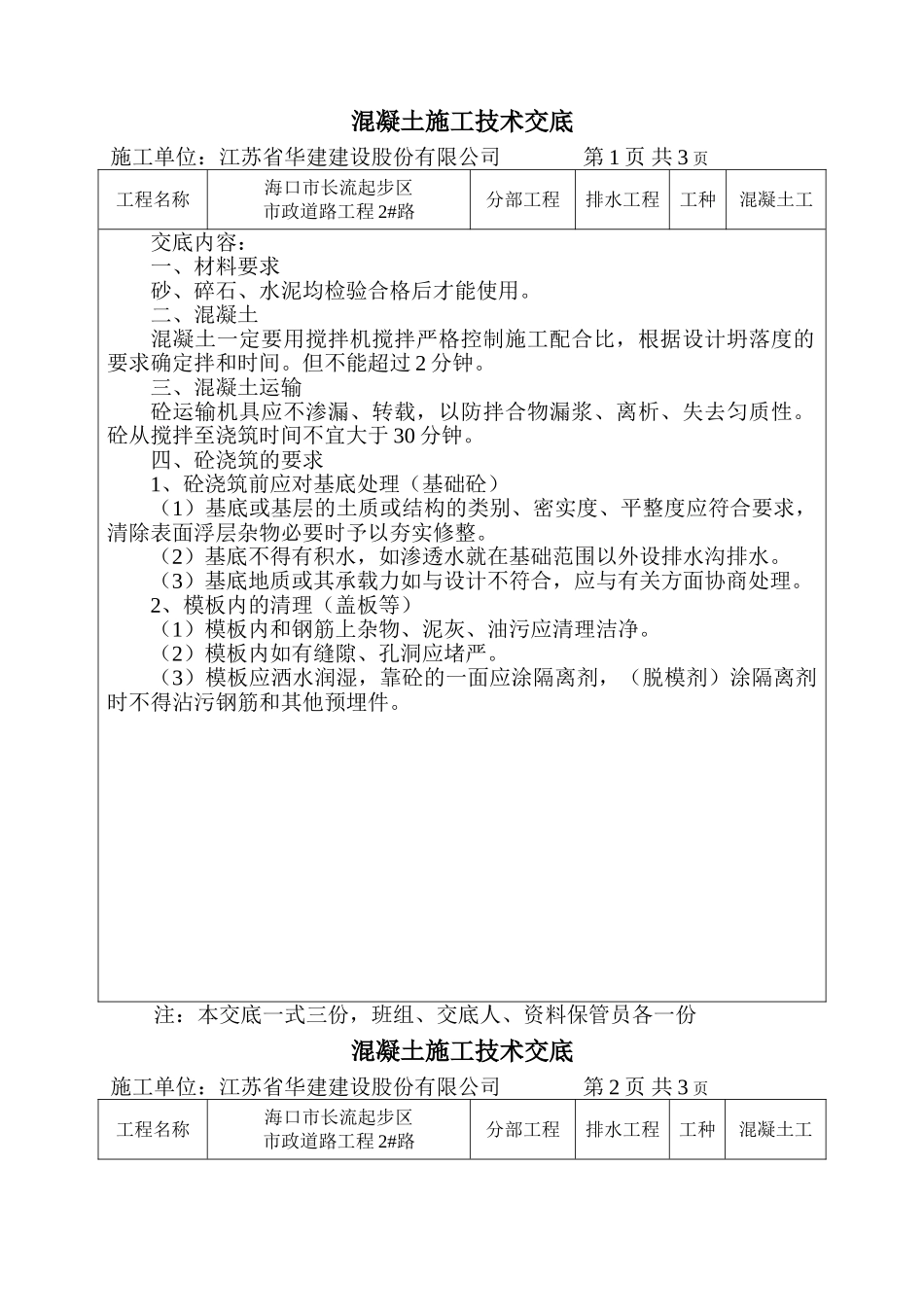

混凝土施工技术交底施工单位:江苏省华建建设股份有限公司 第 1 页 共 3 页工程名称海口市长流起步区市政道路工程 2#路分部工程排水工程工种混凝土工交底内容:一、材料要求砂、碎石、水泥均检验合格后才能使用
二、混凝土混凝土一定要用搅拌机搅拌严格控制施工配合比,根据设计坍落度的要求确定拌和时间
但不能超过 2 分钟
三、混凝土运输砼运输机具应不渗漏、转载,以防拌合物漏浆、离析、失去匀质性
砼从搅拌至浇筑时间不宜大于 30 分钟
四、砼浇筑的要求1、砼浇筑前应对基底处理(基础砼)(1)基底或基层的土质或结构的类别、密实度、平整度应符合要求,清除表面浮层杂物必要时予以夯实修整
(2)基底不得有积水,如渗透水就在基础范围以外设排水沟排水
(3)基底地质或其承载力如与设计不符合,应与有关方面协商处理
2、模板内的清理(盖板等)(1)模板内和钢筋上杂物、泥灰、油污应清理洁净
(2)模板内如有缝隙、孔洞应堵严
(3)模板应洒水润湿,靠砼的一面应涂隔离剂,(脱模剂)涂隔离剂时不得沾污钢筋和其他预埋件

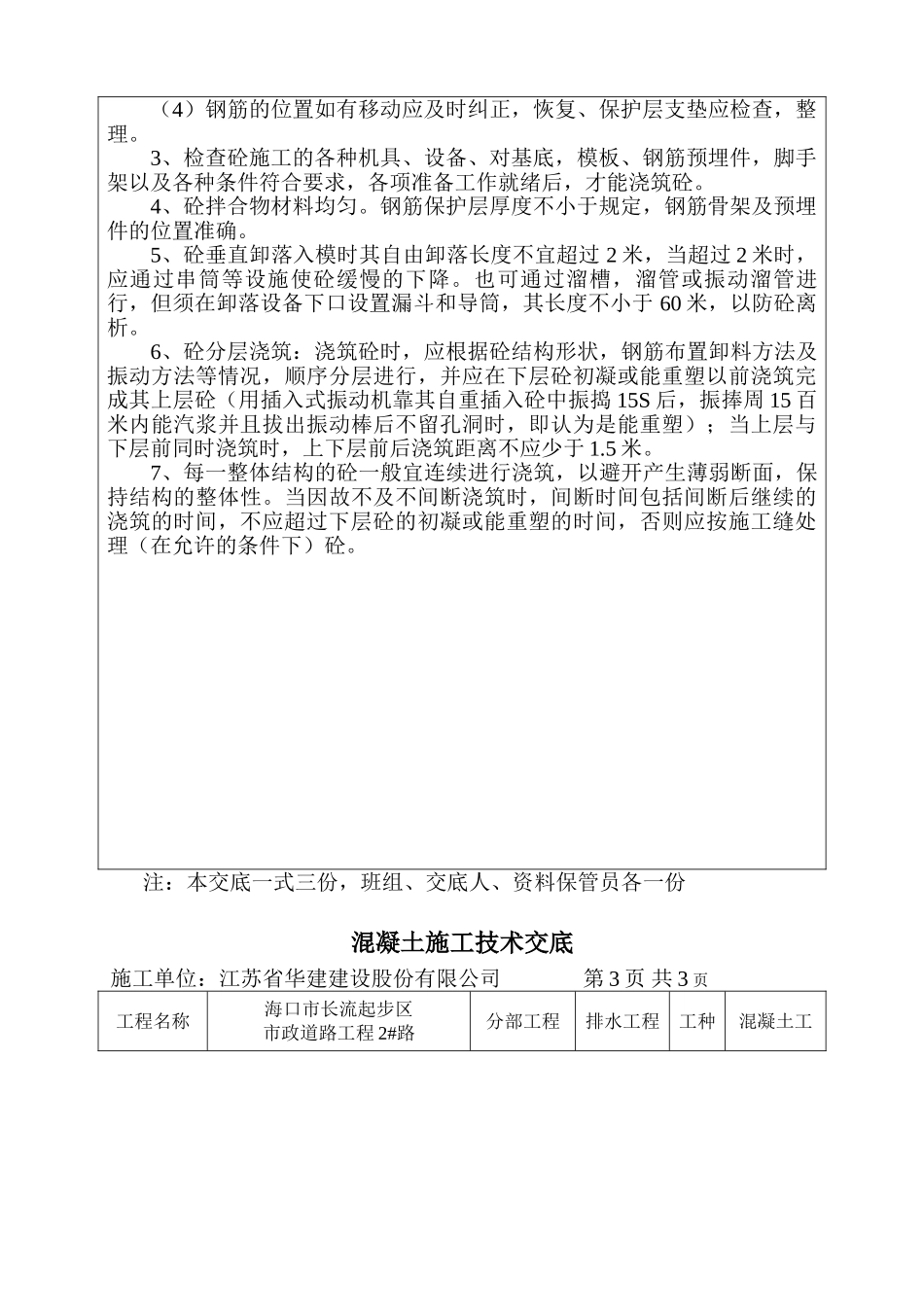

注:本交底一式三份,班组、交底人、资料保管员各一份混凝土施工技术交底施工单位:江苏省华建建设股份有限公司 第 2 页 共 3 页工程名称海口市长流起步区市政道路工程 2#路分部工程排水工程工种混凝土工(4)钢筋的位置如有移动应及时纠正,恢复、保护层支垫应检查,整理
3、检查砼施工的各种机具、设备、对基底,模板、钢筋预埋件,脚手架以及各种条件符合要求,各项准备工作就绪后,才能浇筑砼
4、砼拌合物材料均匀
钢筋保护层厚度不小于规定,钢筋骨架及预埋件的位置准确
5、砼垂直卸落入模时其自由卸落长度不宜超过 2 米,当超过 2 米时,应通过串筒等设施使砼缓慢的下降
也可通过溜槽,溜管或振动溜管进行,但须在卸落设备下口设置漏斗和导筒,其长度不小于 60 米,以防砼离析

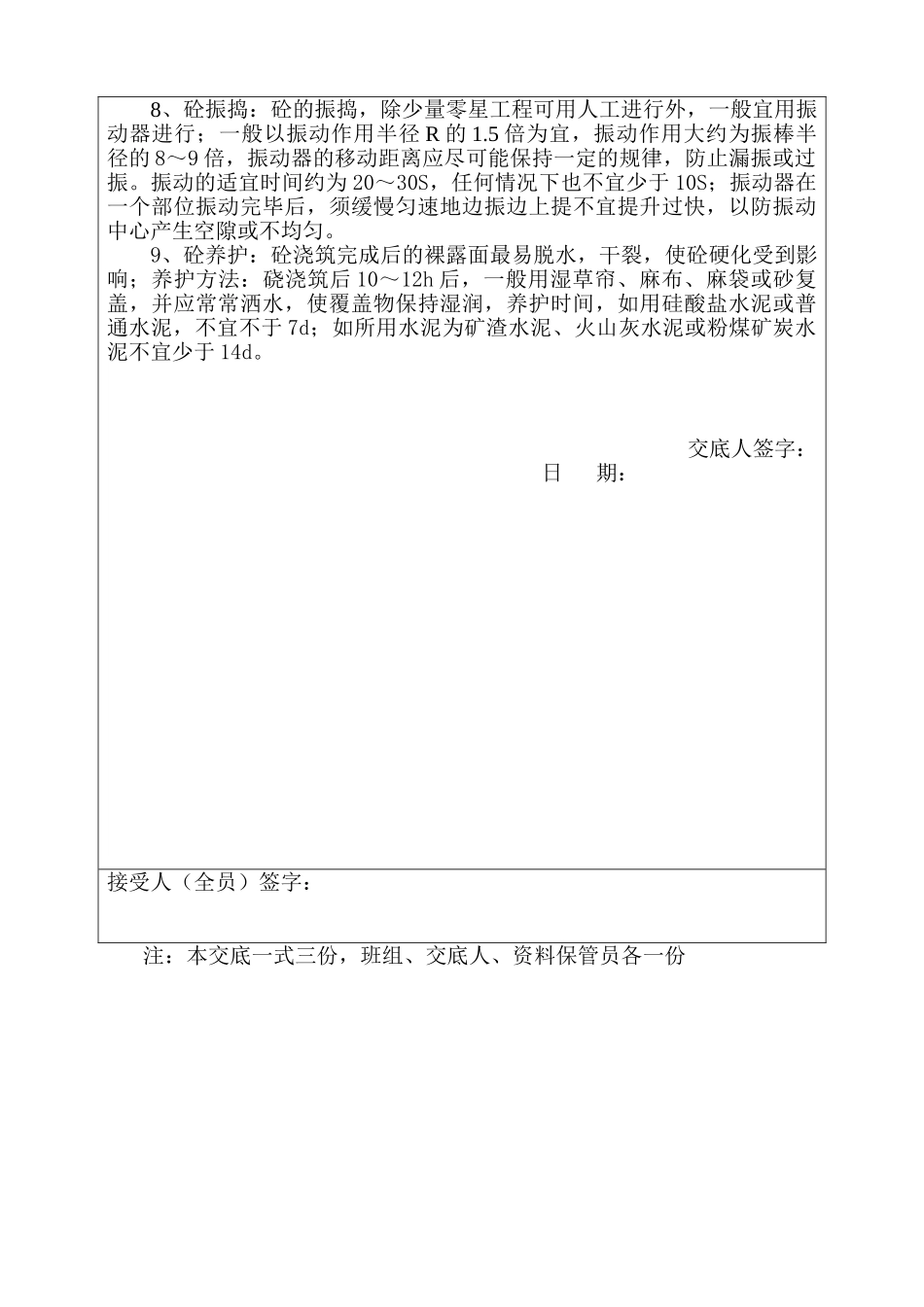

6、砼分层浇筑:浇筑砼时,应根据砼
