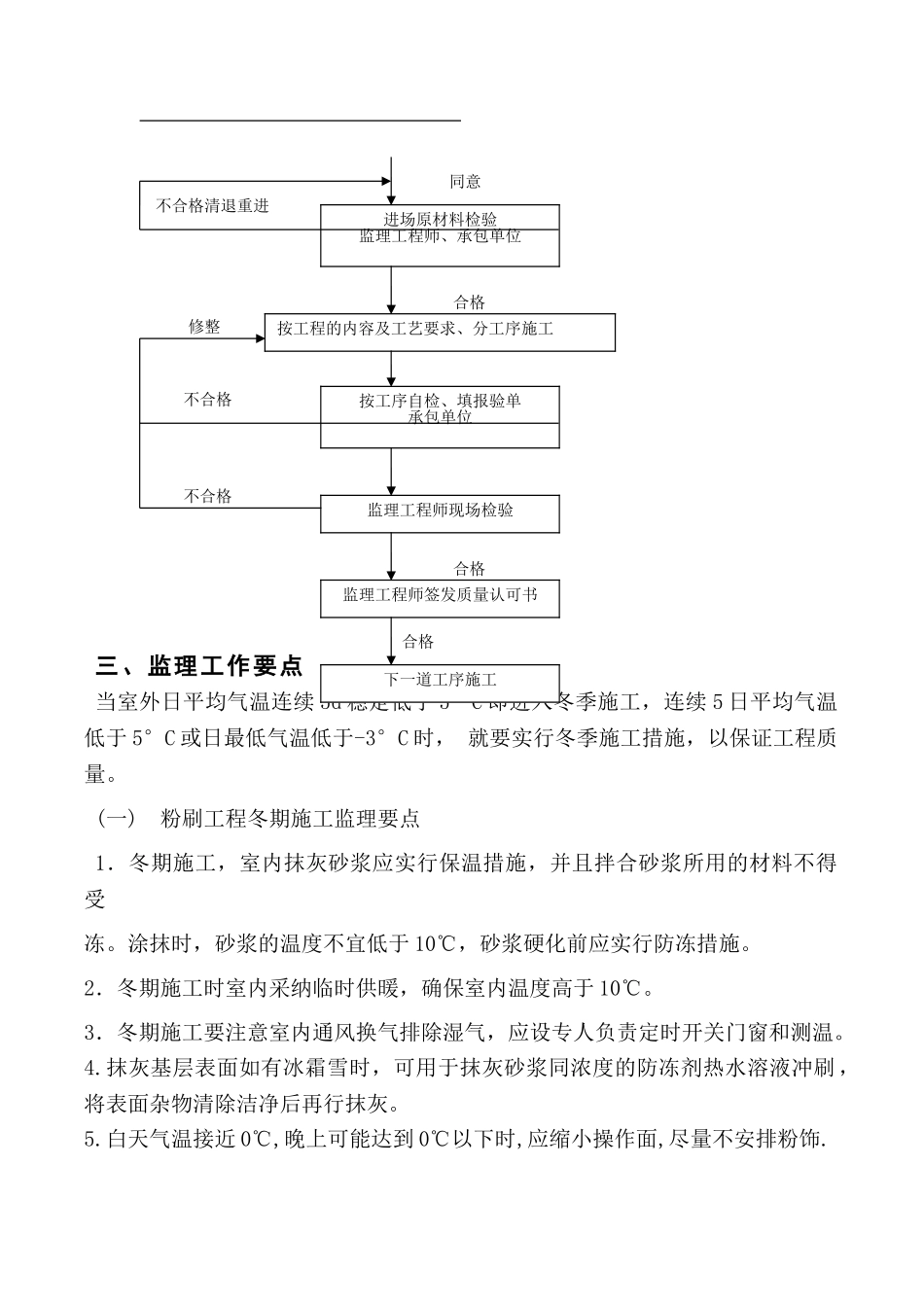

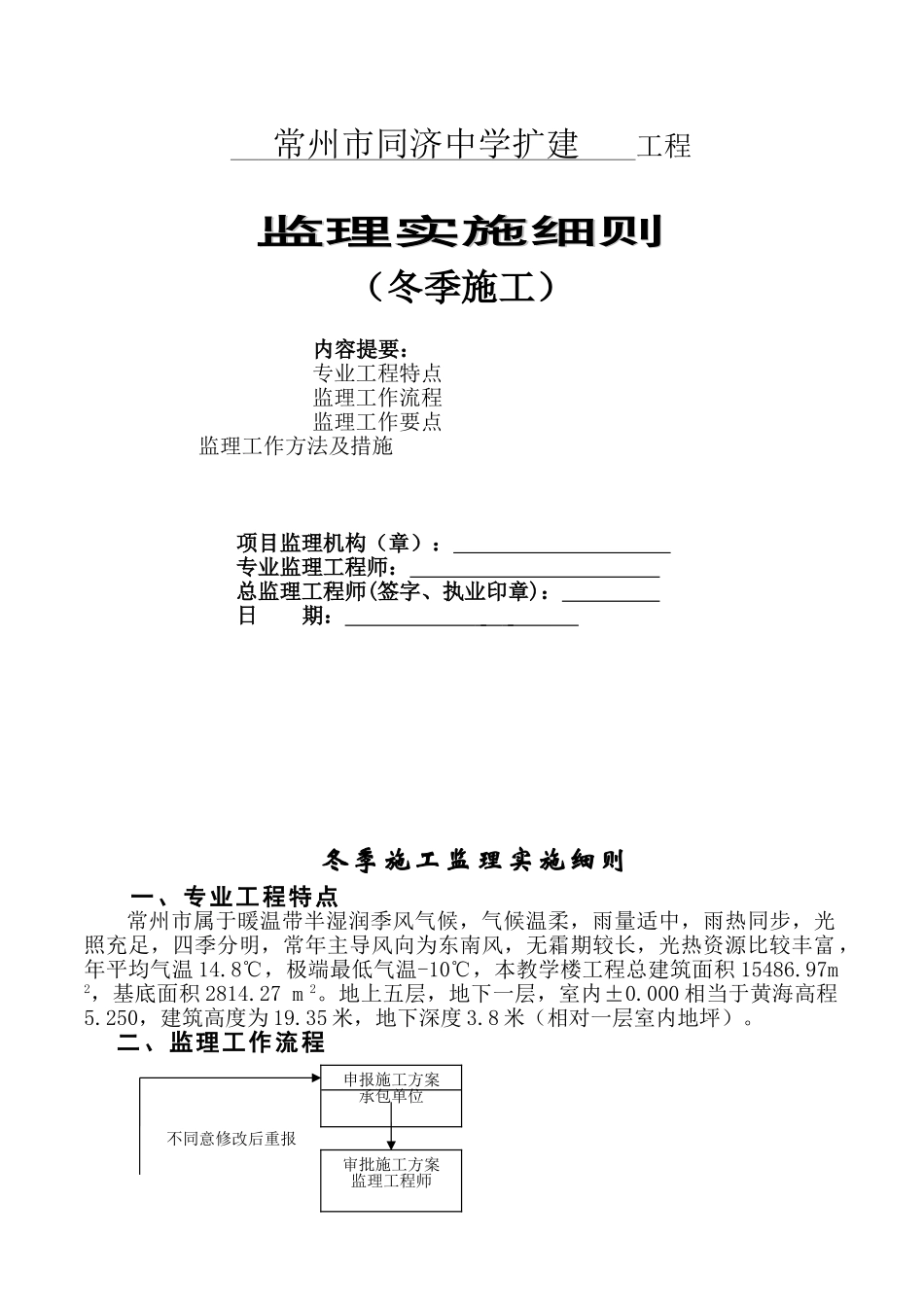

常州市同济中学扩建 工程监理实施细则监理实施细则(冬季施工)内容提要:专业工程特点监理工作流程监理工作要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师(签字、执业印章): 日 期: 冬季施工监理实施细则一、专业工程特点 常州市属于暖温带半湿润季风气候,气候温柔,雨量适中,雨热同步,光照充足,四季分明,常年主导风向为东南风,无霜期较长,光热资源比较丰富 ,年平均气温 14.8℃,极端最低气温-10℃,本教学楼工程总建筑面积 15486.97m 2,基底面积 2814.27 m 2。地上五层,地下一层,室内±0.000 相当于黄海高程5.250,建筑高度为 19.35 米,地下深度 3.8 米(相对一层室内地坪)。二、监理工作流程不同意修改后重报申报施工方案承包单位审批施工方案监理工程师 同意不合格清退重进 合格修整不合格 不合格 合格 合格三、监理工作要点当室外日平均气温连续 5d 稳定低于 5°C 即进入冬季施工,连续 5 日平均气温低于 5°C 或日最低气温低于-3°C 时, 就要实行冬季施工措施,以保证工程质量。(一) 粉刷工程冬期施工监理要点1.冬期施工,室内抹灰砂浆应实行保温措施,并且拌合砂浆所用的材料不得受冻。涂抹时,砂浆的温度不宜低于 10℃,砂浆硬化前应实行防冻措施。2.冬期施工时室内采纳临时供暖,确保室内温度高于 10℃。 3.冬期施工要注意室内通风换气排除湿气,应设专人负责定时开关门窗和测温。4.抹灰基层表面如有冰霜雪时,可用于抹灰砂浆同浓度的防冻剂热水溶液冲刷 ,将表面杂物清除洁净后再行抹灰。 5.白天气温接近 0℃,晚上可能达到 0℃以下时,应缩小操作面,尽量不安排粉饰. 进场原材料检验监理工程师、承包单位按工程的内容及工艺要求、分工序施工按工序自检、填报验单承包单位监理工程师现场检验监理工程师签发质量认可书下一道工序施工 6.室外抹灰宜在晴天正温下操作,在室外温度低于-10℃时,不宜进行室外抹灰,0℃以下时假如必须外粉时,脚手架应挂双层草帘封闭挡风,并根据室外气温选择用盐及掺量。 7.0℃以下时,如必须抢做粉刷时,施工单位必须编制相应的施工方案,并实行相应的措施。8.工人作业时间控制在早上 8 点到下午 3 点,避开粉刷层因温度低而受冻。 (二) 涂料工程冬期施工监理要点1.冬季涂料工程的施工应在采暖条件下进行,室内温度保持均衡,不得突然变化.室内相对湿度不大于 80%,以防止产生凝聚水.刷油质涂料时,环境温...
