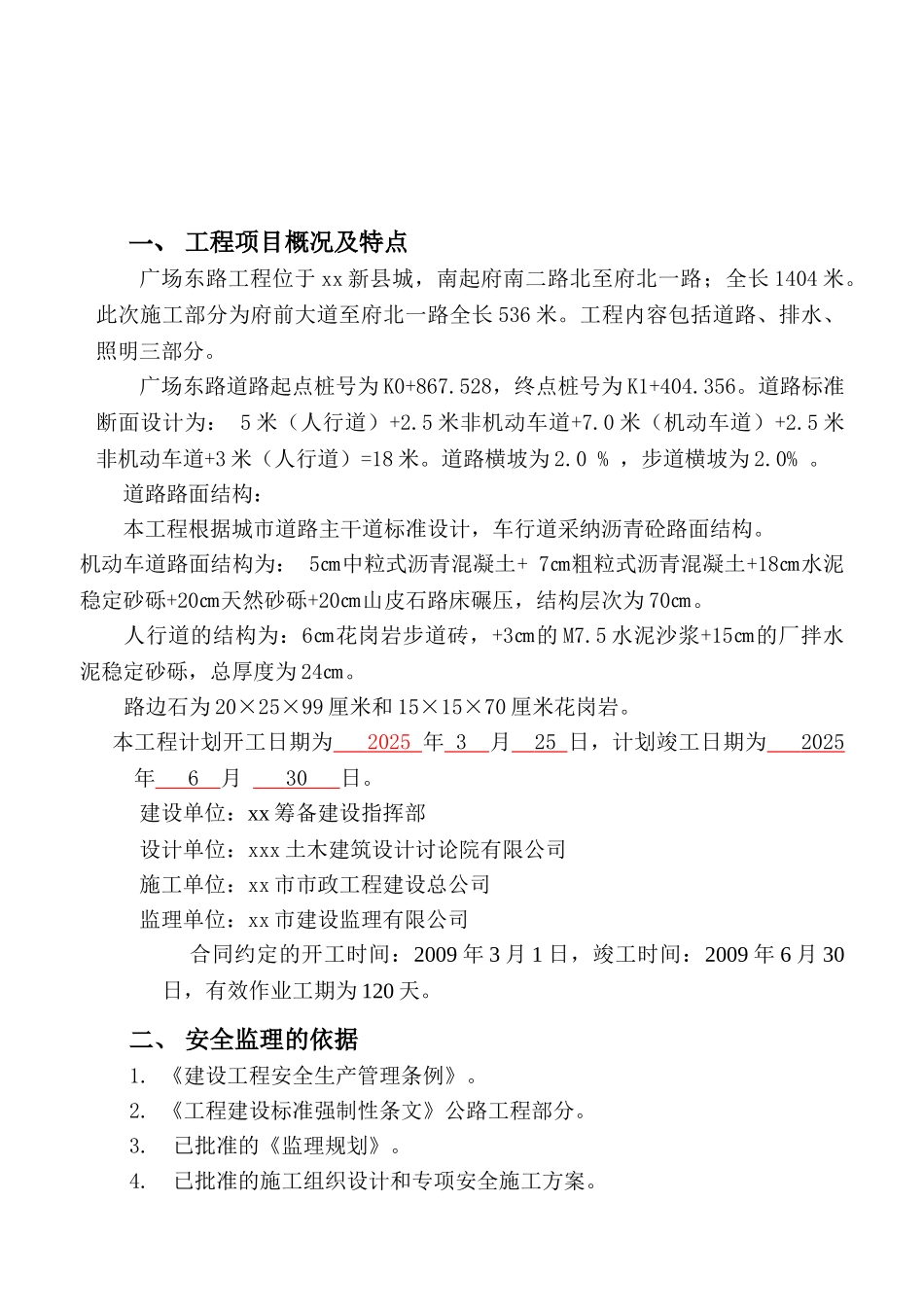

广场东路工程监 理 安 全 规 划编制人:审批人:盘锦市建设监理有限公司2009 年 3 月 1 日目 录一、工程项目概况及特点二、安全监理的依据三、安全监理的具体工作程序四、施工阶段安全监理的程序五、现场安全施工监理控制要点六、安全施工监理手段七、安全施工监理措施八、注意事项一、 工程项目概况及特点广场东路工程位于 xx 新县城,南起府南二路北至府北一路;全长 1404 米
此次施工部分为府前大道至府北一路全长 536 米
工程内容包括道路、排水、照明三部分
广场东路道路起点桩号为 K0+867
528,终点桩号为 K1+404
道路标准断面设计为: 5 米(人行道)+2
5 米非机动车道+7
0 米(机动车道)+2
5 米非机动车道+3 米(人行道)=18 米
道路横坡为 2
0 % ,步道横坡为 2
道路路面结构:本工程根据城市道路主干道标准设计,车行道采纳沥青砼路面结构
机动车道路面结构为: 5㎝中粒式沥青混凝土+ 7㎝粗粒式沥青混凝土+18㎝水泥稳定砂砾+20㎝天然砂砾+20㎝山皮石路床碾压,结构层次为 70㎝
人行道的结构为:6㎝花岗岩步道砖,+3㎝的 M7
5 水泥沙浆+15㎝的厂拌水泥稳定砂砾,总厚度为 24㎝
路边石为 20×25×99 厘米和 15×15×70 厘米花岗岩
本工程计划开工日期为 2025 年 3 月 25 日,计划竣工日期为 2025 年 6 月 30 日
建设单位:xx 筹备建设指挥部设计单位:xxx 土木建筑设计讨论院有限公司施工单位:xx 市市政工程建设总公司监理单位:xx 市建设监理有限公司合同约定的开工时间:2009 年 3 月 1 日,竣工时间:2009 年 6 月 30日,有效作业工期为 120 天
二、 安全监理的依据1
《建设工程安全生产管理条例》
《工程建设标准强制性条文》公路工程部分
