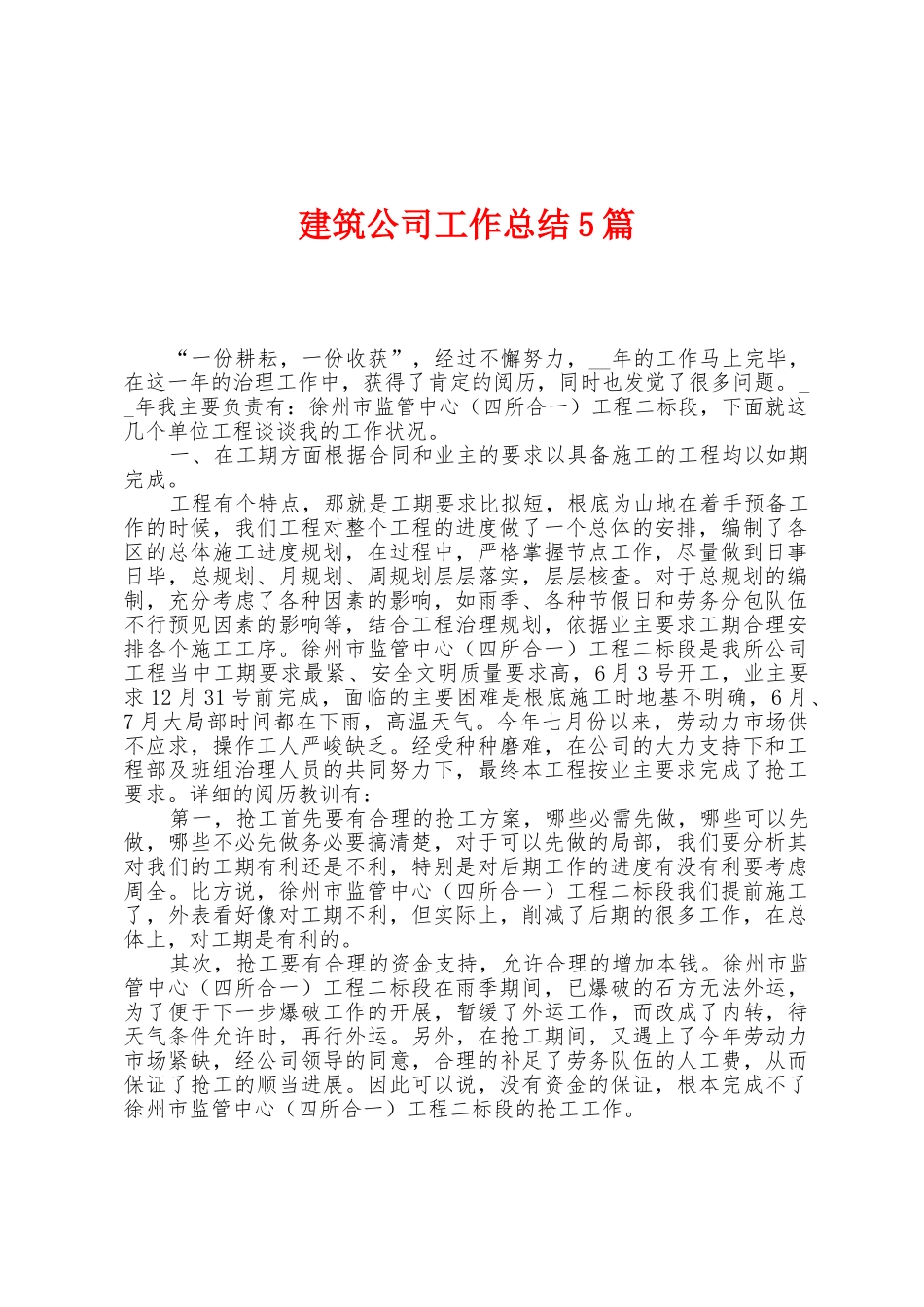

建筑公司工作总结 5 篇 “一份耕耘,一份收获”,经过不懈努力,__年的工作马上完毕,在这一年的治理工作中,获得了肯定的阅历,同时也发觉了很多问题
__年我主要负责有:徐州市监管中心(四所合一)工程二标段,下面就这几个单位工程谈谈我的工作状况
一、在工期方面根据合同和业主的要求以具备施工的工程均以如期完成
工程有个特点,那就是工期要求比拟短,根底为山地在着手预备工作的时候,我们工程对整个工程的进度做了一个总体的安排,编制了各区的总体施工进度规划,在过程中,严格掌握节点工作,尽量做到日事日毕,总规划、月规划、周规划层层落实,层层核查
对于总规划的编制,充分考虑了各种因素的影响,如雨季、各种节假日和劳务分包队伍不行预见因素的影响等,结合工程治理规划,依据业主要求工期合理安排各个施工工序
徐州市监管中心(四所合一)工程二标段是我所公司工程当中工期要求最紧、安全文明质量要求高,6 月 3 号开工,业主要求 12 月 31 号前完成,面临的主要困难是根底施工时地基不明确,6 月、7 月大局部时间都在下雨,高温天气
今年七月份以来,劳动力市场供不应求,操作工人严峻缺乏
经受种种磨难,在公司的大力支持下和工程部及班组治理人员的共同努力下,最终本工程按业主要求完成了抢工要求
详细的阅历教训有: 第一,抢工首先要有合理的抢工方案,哪些必需先做,哪些可以先做,哪些不必先做务必要搞清楚,对于可以先做的局部,我们要分析其对我们的工期有利还是不利,特别是对后期工作的进度有没有利要考虑周全
比方说,徐州市监管中心(四所合一)工程二标段我们提前施工了,外表看好像对工期不利,但实际上,削减了后期的很多工作,在总体上,对工期是有利的
其次,抢工要有合理的资金支持,允许合理的增加本钱

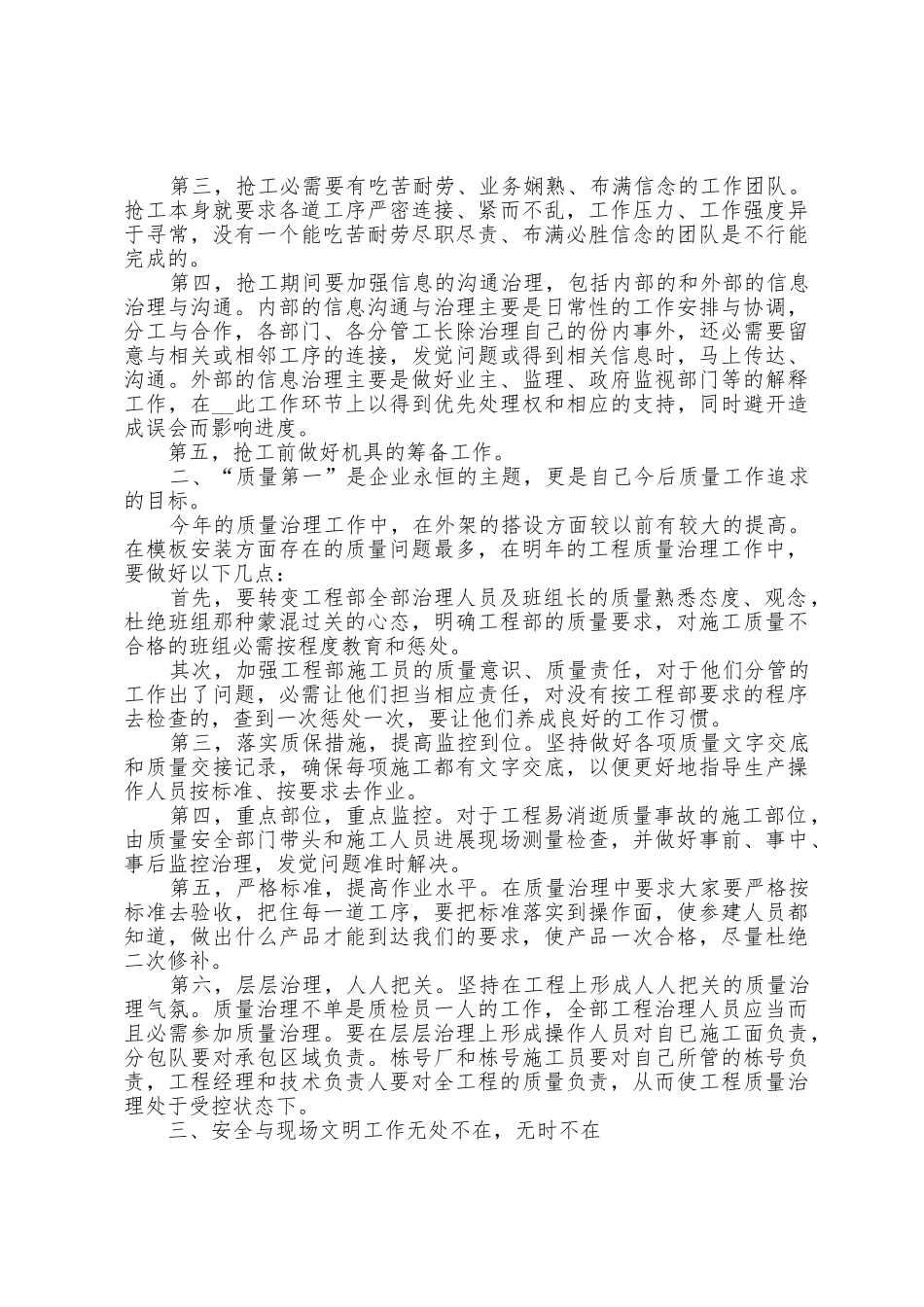

徐州市监管中心(四所合一)工程二标段在雨季期间,已爆破的石方无法外运,为了便于下一步爆破工作的开展,暂缓了外运工作,而改
