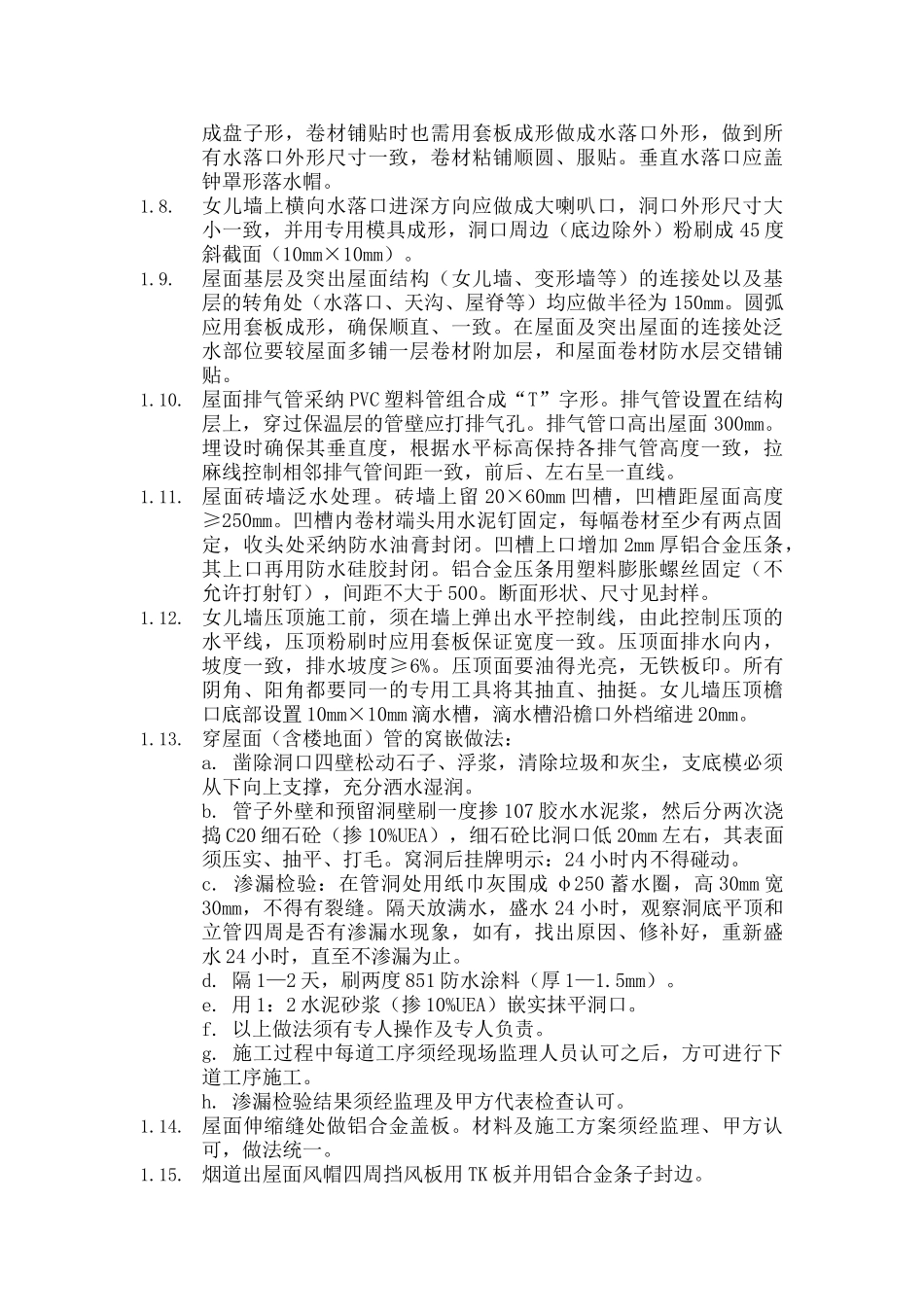

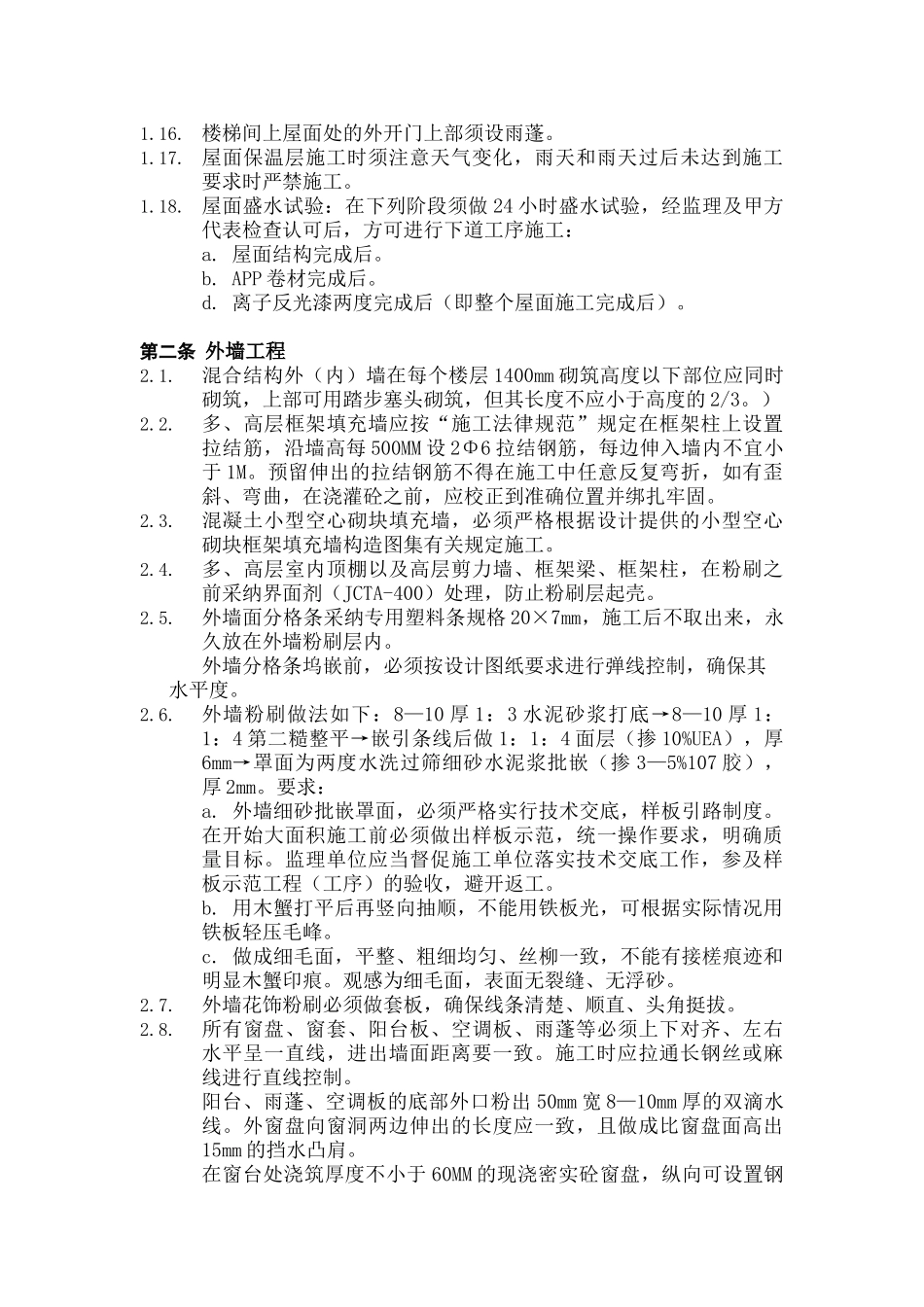

施工技术操作细则第一部分 土建及室外工程第一条 屋面工程1.1.屋面施工做法:A. 上人屋面现浇钢筋砼屋面板→1:2.5 水泥砂浆找坡 1%并压平(最薄处 20厚)→1.5 厚 JS 防水涂料在山墙四周、屋面管道周围涂刷加强层,宽度 250,卷起 250;→4 厚 APP 防水卷材(热粘),接缝处用抹刀热抹平→1:3:8 陶粒混凝土找坡 4%并压平(最薄处 20 厚)→25厚阻燃挤塑聚苯乙烯板 FM250 型→40 厚 C20 细石混凝土,内配筋Ø4@150 双向,设分格缝≤3000×3000(钢筋必须断开),缝内嵌PVC 防水油膏。B. 不上人屋面现浇钢筋砼屋面板→1:2.5 水泥砂浆找坡 1%并压平(最薄处 20厚)→1.5 厚 JS 防水涂料在山墙四周、屋面管道周围涂刷加强层,宽度 250,卷起 250;→3 厚 APP 防水卷材(热粘),接缝处用抹刀热抹平→1:3:8 陶粒混凝土找坡 4%并压平(最薄处 20 厚)→25厚阻燃挤塑聚苯乙烯板 FM250 型→无纺布隔离层→卵石压重。保温层应在女儿墙根部内侧留置 30mm 的通长缝隙。1.2.屋面天沟:现浇钢筋砼屋面板→C15 细石混凝土找坡→20 厚 1:2 水泥沙浆掺 5%防水剂→APP 防水卷材沿女儿墙翻高 250→离子反光漆两度。1.3.各类屋面找平层应均设置间距小于 6m、宽度为 20mm 的分格缝,分格缝均须用防水油膏封堵。分格缝上应空铺附加 200~300 宽的油毡,用沥青胶结材料单边点贴覆盖1.4.屋面面层细石混凝土找平层分格缝必须事先嵌填木格条分割,待混凝土终凝前取出。钢筋应分仓绑扎,置于细石砼中间。1.5.APP 卷材粘贴实行满贴热作法。卷材短边,长边搭接宽度均为80mm,短边搭接缝应错开。施工前要弹出控制线,严格控制相邻卷材边缝顺直以及搭接宽度一致。施工时卷材应从屋面由西向东方向铺贴,从檐口处向屋脊处铺贴;从水落口处向两边“分水岭”处铺贴。屋面防水材料及保温材料必须具有出厂合格证和准用证,在使用前应进行检验复试合格后方能使用。1.6.对穿过屋面板的管道四周,需用 C20 细石混凝土浇罐密实。伸出屋面管道周围的找平层应做成 30mm×30mm 圆锥台,管道及找平层间应留下 10mm×10mm 凹槽,并嵌填防水油膏封堵。防水层在管道收头处用镀锌铁箍箍紧,高度不小于 250m,同一屋面高度一致,并用防水硅胶封严。本条做法需做样板经监理及甲方代表认可后,方可进行全面施工。1.7.屋面垂直水落口杯标高比找平层低 10~15mm,水落口周围使用细石砼做成半径为 500mm,坡度>5%的杯形坡。水...
