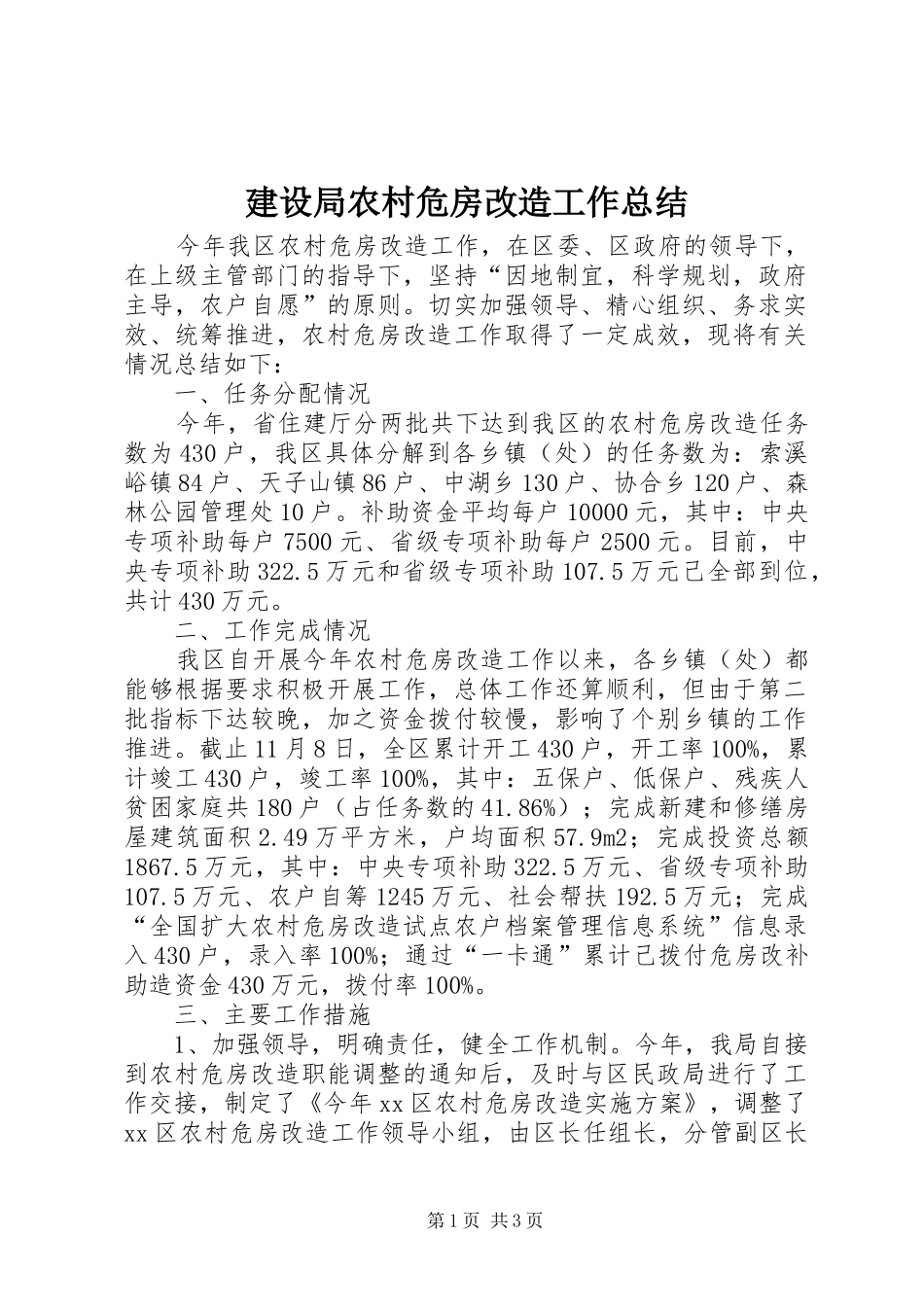

建设局农村危房改造工作总结今年我区农村危房改造工作,在区委、区政府的领导下,在上级主管部门的指导下,坚持“因地制宜,科学规划,政府主导,农户自愿”的原则

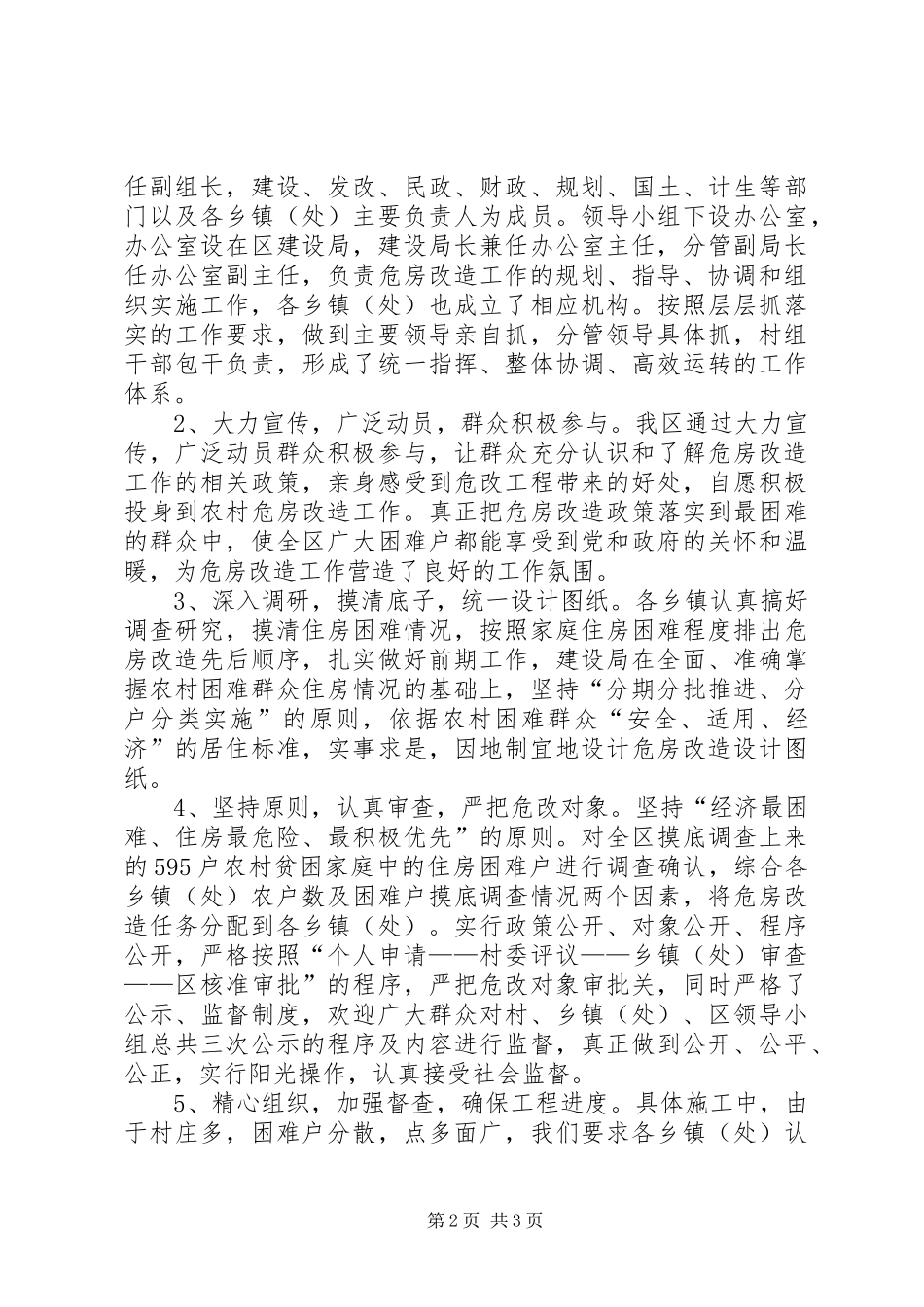

切实加强领导、精心组织、务求实效、统筹推进,农村危房改造工作取得了一定成效,现将有关情况总结如下:一、任务分配情况今年,省住建厅分两批共下达到我区的农村危房改造任务数为430户,我区具体分解到各乡镇(处)的任务数为:索溪峪镇84户、天子山镇86户、中湖乡130户、协合乡120户、森林公园管理处10户
补助资金平均每户10000元,其中:中央专项补助每户7500元、省级专项补助每户2500元
目前,中央专项补助322
5万元和省级专项补助107
5万元己全部到位,共计430万元
二、工作完成情况我区自开展今年农村危房改造工作以来,各乡镇(处)都能够根据要求积极开展工作,总体工作还算顺利,但由于第二批指标下达较晚,加之资金拨付较慢,影响了个别乡镇的工作推进
截止11月8日,全区累计开工430户,开工率100%,累计竣工430户,竣工率100%,其中:五保户、低保户、残疾人贫困家庭共180户(占任务数的41
86%);完成新建和修缮房屋建筑面积2
49万平方米,户均面积57
9m2;完成投资总额1867
5万元,其中:中央专项补助322
5万元、省级专项补助107
5万元、农户自筹1245万元、社会帮扶192
5万元;完成“全国扩大农村危房改造试点农户档案管理信息系统”信息录入430户,录入率100%;通过“一卡通”累计己拨付危房改补助造资金430万元,拨付率100%
三、主要工作措施1、加强领导,明确责任,健全工作机制
今年,我局自接到农村危房改造职能调整的通知后,及时与区民政局进行了工作交接,制定了《今年xx区农村危房改造实施方案》,调整了xx区农村危房改造工作领导小组,由区长任组长,分管副区长第1页共3页任副组长,建设、发
