XX(2025—2025)项目实施监理工作规程之一XX(2025—2025)项目开工(仓)签证监理实施细则(第一版)XXX 工程建设监理有限公司XXX(2025—2025)监理部二O一O年九月1 总则1

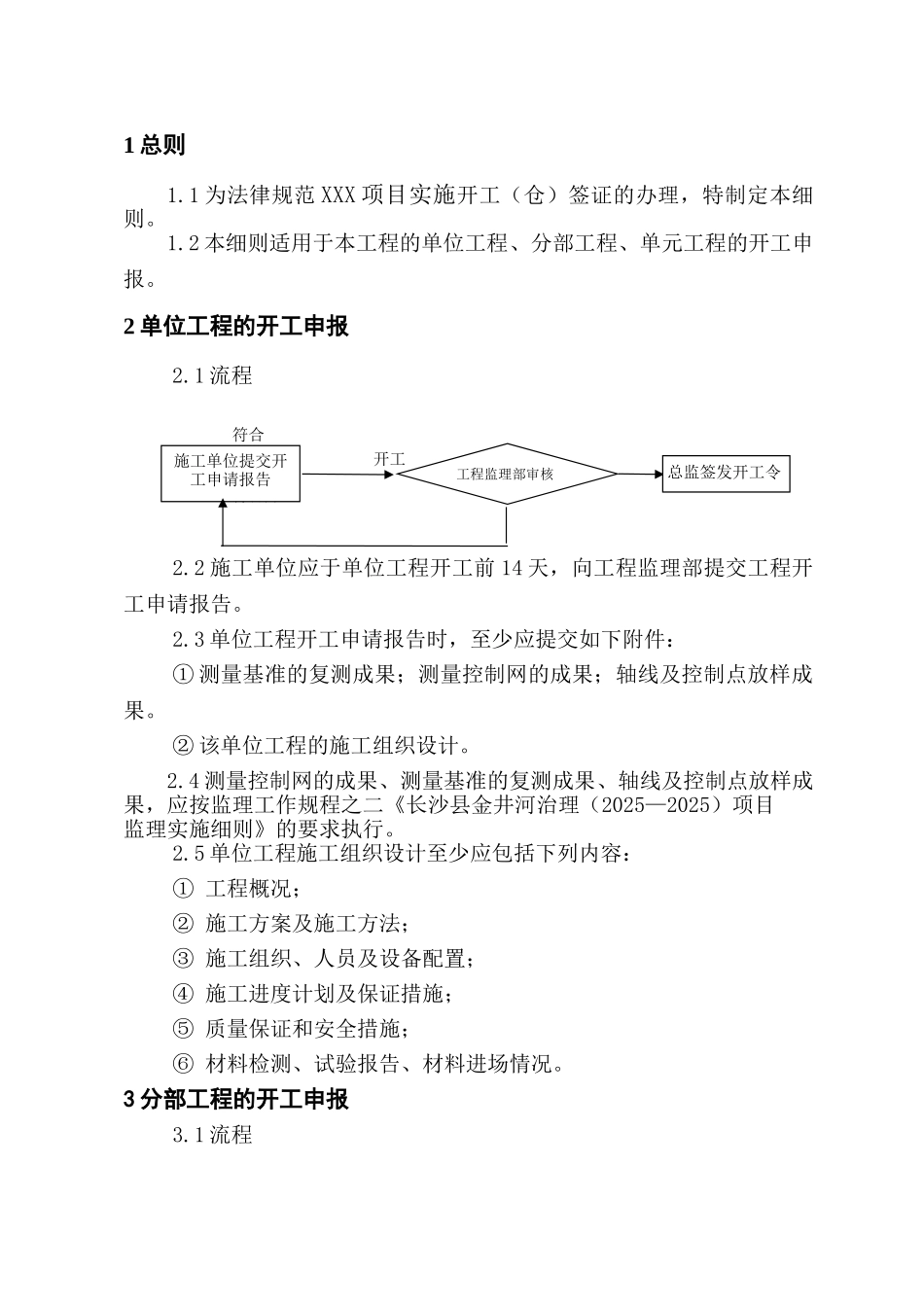

1 为法律规范 XXX 项目实施开工(仓)签证的办理,特制定本细则
2 本细则适用于本工程的单位工程、分部工程、单元工程的开工申报
2 单位工程的开工申报2
1 流程 符合 开工 不符合开工 2
2 施工单位应于单位工程开工前 14 天,向工程监理部提交工程开工申请报告
3 单位工程开工申请报告时,至少应提交如下附件:① 测量基准的复测成果;测量控制网的成果;轴线及控制点放样成果
② 该单位工程的施工组织设计
4 测量控制网的成果、测量基准的复测成果、轴线及控制点放样成果,应按监理工作规程之二《长沙县金井河治理(2025—2025)项目监理实施细则》的要求执行
5 单位工程施工组织设计至少应包括下列内容:① 工程概况;② 施工方案及施工方法;③ 施工组织、人员及设备配置;④ 施工进度计划及保证措施;⑤ 质量保证和安全措施;⑥ 材料检测、试验报告、材料进场情况

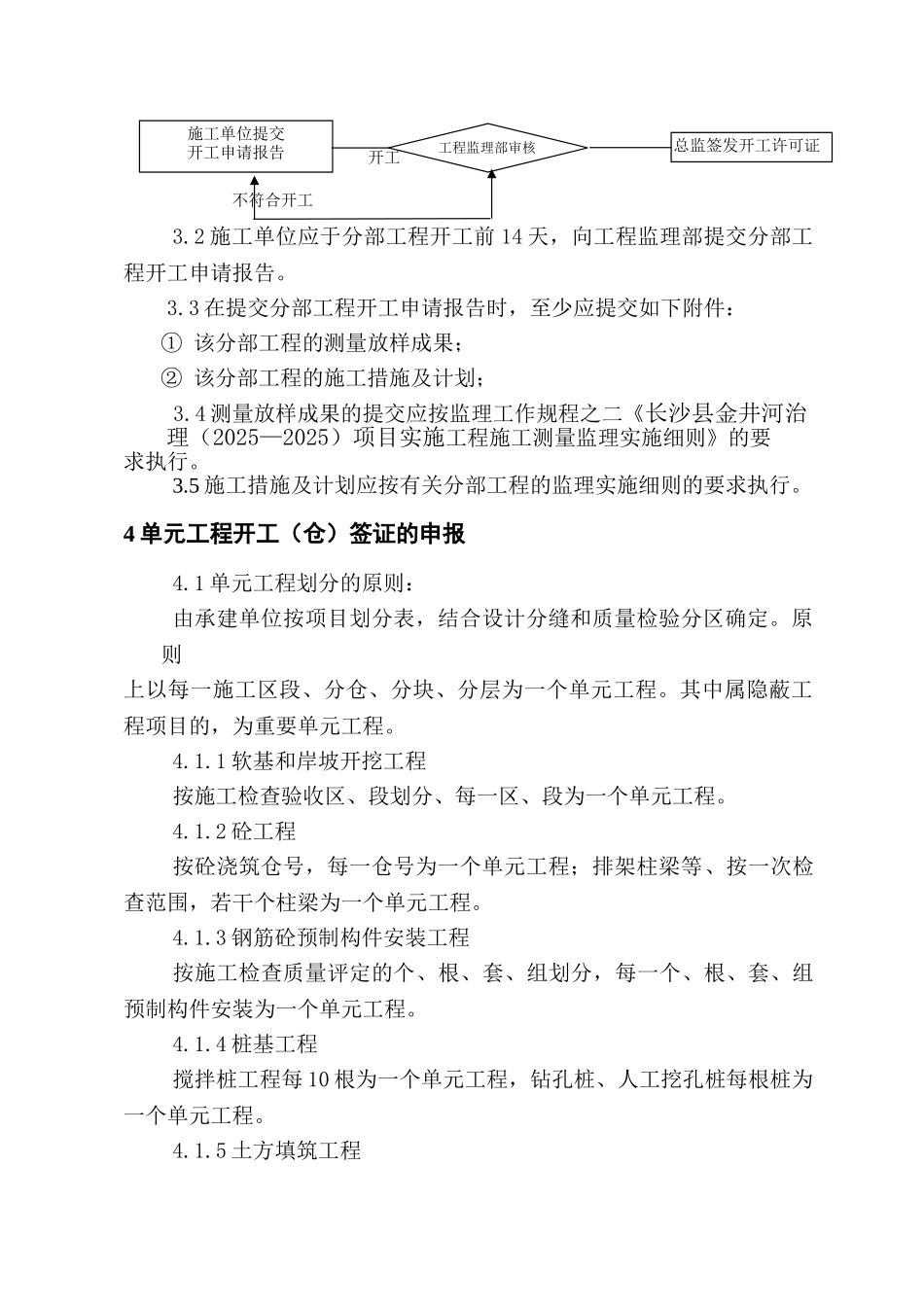

3 分部工程的开工申报3
1 流程施工单位提交开工申请报告工程监理部审核总监签发开工令 符合 开工 不符合开工3
2 施工单位应于分部工程开工前 14 天,向工程监理部提交分部工程开工申请报告
3 在提交分部工程开工申请报告时,至少应提交如下附件:① 该分部工程的测量放样成果;② 该分部工程的施工措施及计划; 3
4 测量放样成果的提交应按监理工作规程之二《长沙县金井河治理(2025—2025)项目实施工程施工测量监理实施细则》的要求执行
5 施工措施及计划应按有关分部工程的监理实施细则的要求执行
4 单元工程开工(仓)签证的申报4
1 单元工程划分的原则:由承建单位按项目划分表,结合设计分缝
