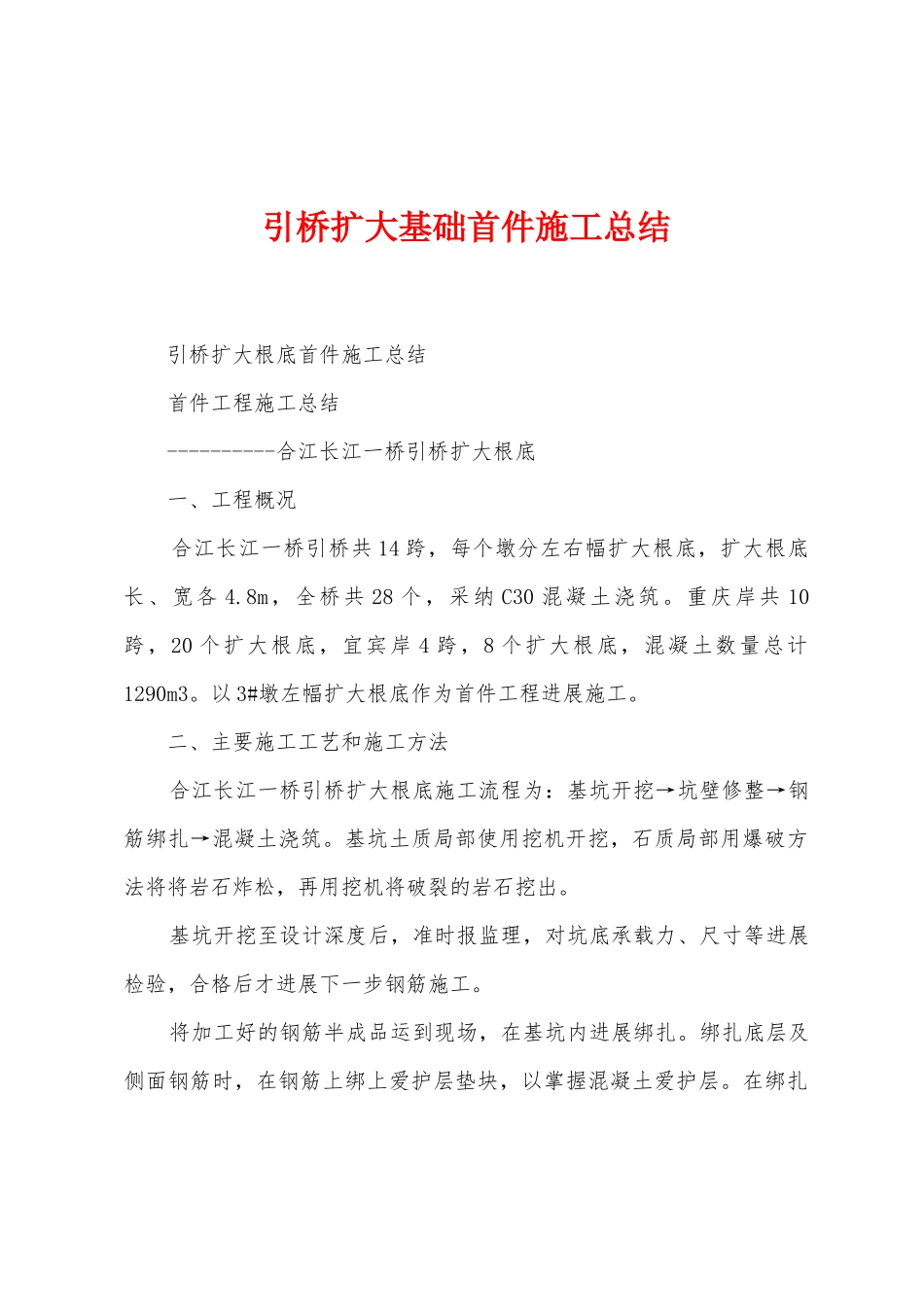

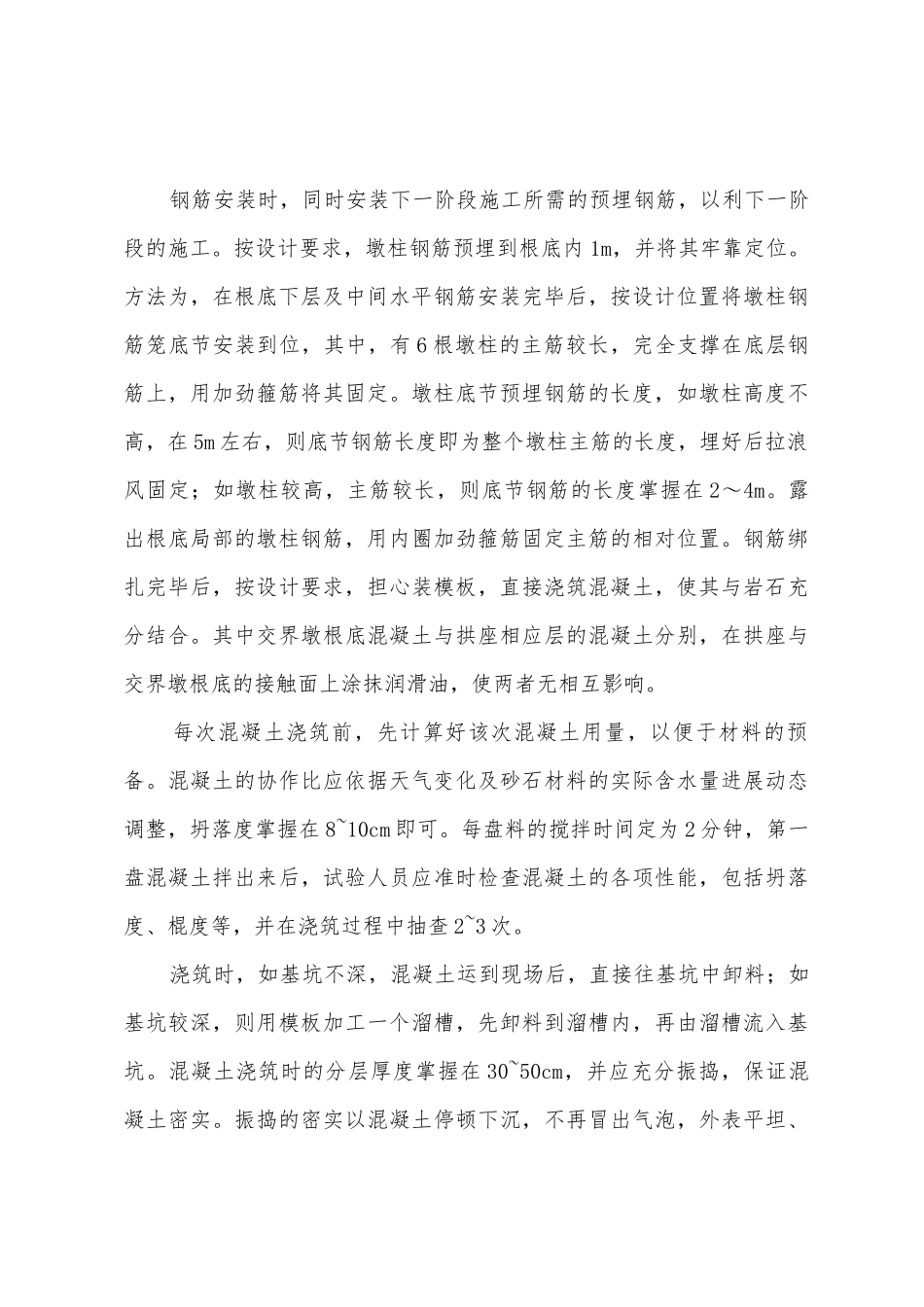

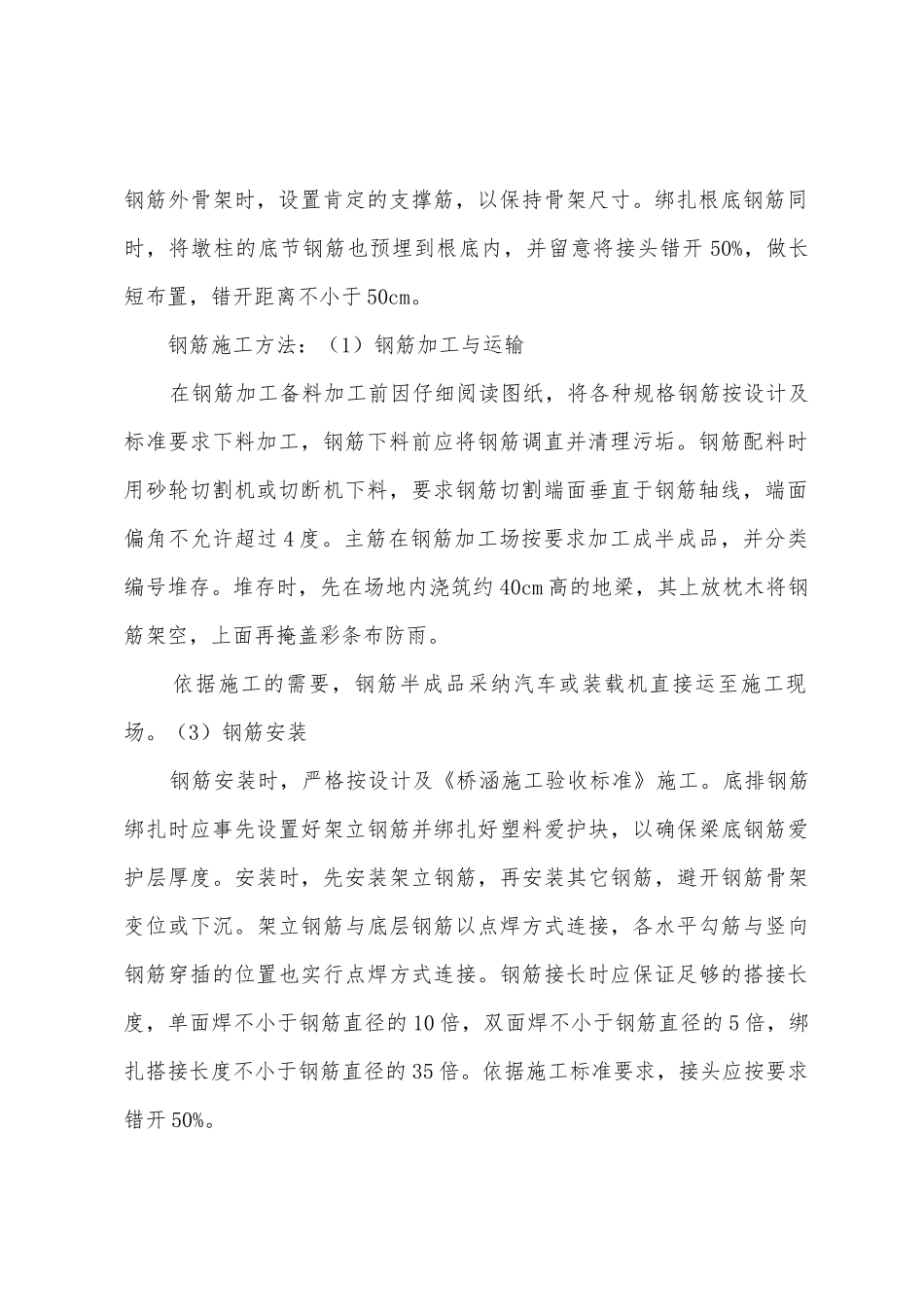

引桥扩大基础首件施工总结 引桥扩大根底首件施工总结 首件工程施工总结 ----------合江长江一桥引桥扩大根底 一、工程概况 合江长江一桥引桥共 14 跨,每个墩分左右幅扩大根底,扩大根底长、宽各 4.8m,全桥共 28 个,采纳 C30 混凝土浇筑。重庆岸共 10跨,20 个扩大根底,宜宾岸 4 跨,8 个扩大根底,混凝土数量总计1290m3。以 3#墩左幅扩大根底作为首件工程进展施工。 二、主要施工工艺和施工方法 合江长江一桥引桥扩大根底施工流程为:基坑开挖→坑壁修整→钢筋绑扎→混凝土浇筑。基坑土质局部使用挖机开挖,石质局部用爆破方法将将岩石炸松,再用挖机将破裂的岩石挖出。 基坑开挖至设计深度后,准时报监理,对坑底承载力、尺寸等进展检验,合格后才进展下一步钢筋施工。 将加工好的钢筋半成品运到现场,在基坑内进展绑扎。绑扎底层及侧面钢筋时,在钢筋上绑上爱护层垫块,以掌握混凝土爱护层。在绑扎钢筋外骨架时,设置肯定的支撑筋,以保持骨架尺寸。绑扎根底钢筋同时,将墩柱的底节钢筋也预埋到根底内,并留意将接头错开 50%,做长短布置,错开距离不小于 50cm。 钢筋施工方法:(1)钢筋加工与运输 在钢筋加工备料加工前因仔细阅读图纸,将各种规格钢筋按设计及标准要求下料加工,钢筋下料前应将钢筋调直并清理污垢。钢筋配料时用砂轮切割机或切断机下料,要求钢筋切割端面垂直于钢筋轴线,端面偏角不允许超过 4 度。主筋在钢筋加工场按要求加工成半成品,并分类编号堆存。堆存时,先在场地内浇筑约 40cm 高的地梁,其上放枕木将钢筋架空,上面再掩盖彩条布防雨。 依据施工的需要,钢筋半成品采纳汽车或装载机直接运至施工现场。(3)钢筋安装 钢筋安装时,严格按设计及《桥涵施工验收标准》施工。底排钢筋绑扎时应事先设置好架立钢筋并绑扎好塑料爱护块,以确保梁底钢筋爱护层厚度。安装时,先安装架立钢筋,再安装其它钢筋,避开钢筋骨架变位或下沉。架立钢筋与底层钢筋以点焊方式连接,各水平勾筋与竖向钢筋穿插的位置也实行点焊方式连接。钢筋接长时应保证足够的搭接长度,单面焊不小于钢筋直径的 10 倍,双面焊不小于钢筋直径的 5 倍,绑扎搭接长度不小于钢筋直径的 35 倍。依据施工标准要求,接头应按要求错开 50%。 钢筋安装时,同时安装下一阶段施工所需的预埋钢筋,以利下一阶段的施工。按设计要求,墩柱钢筋预埋到根底内 1m,并将其牢靠定位。方法为,在根底下层及中间水平钢筋安装完毕...
