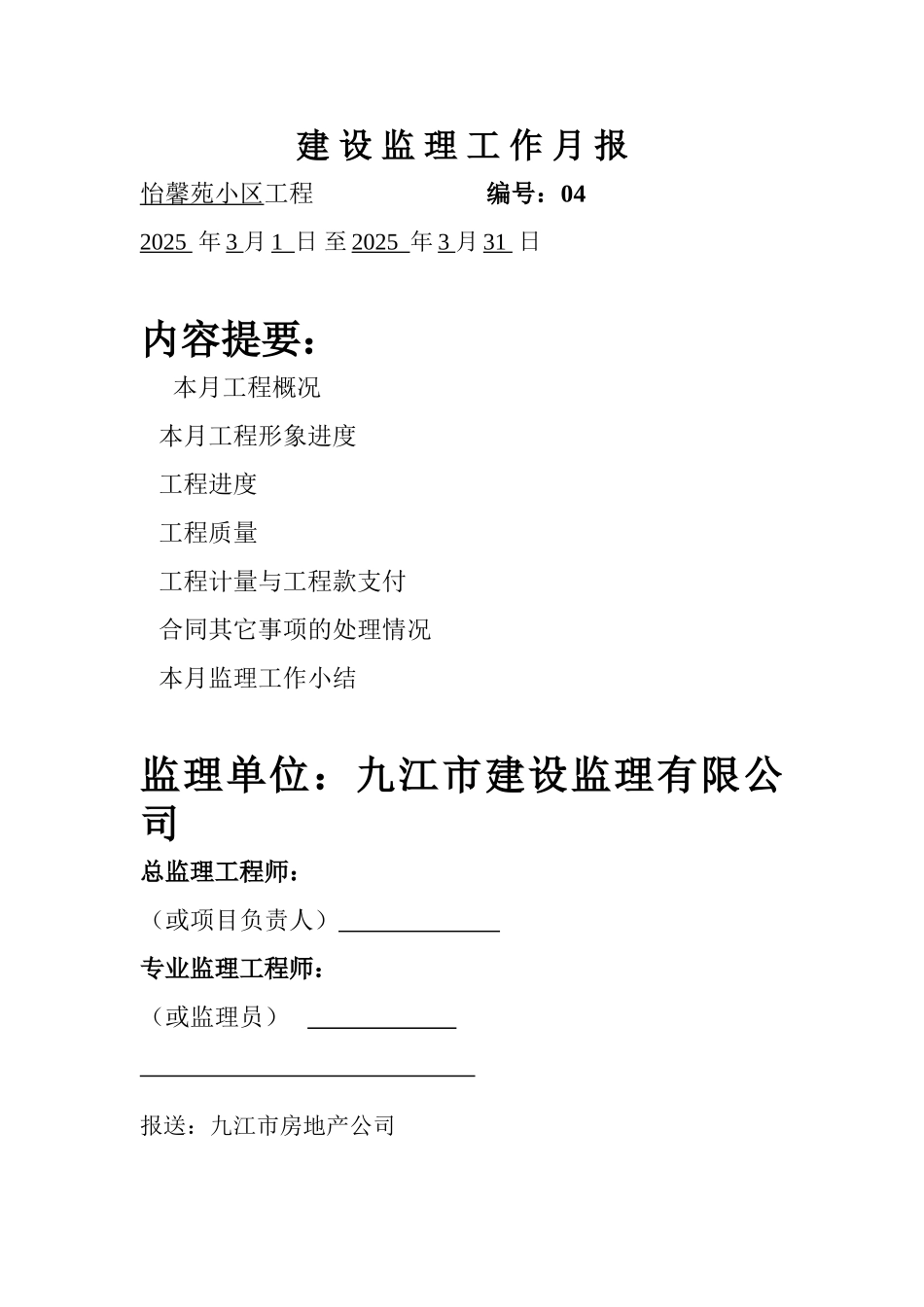

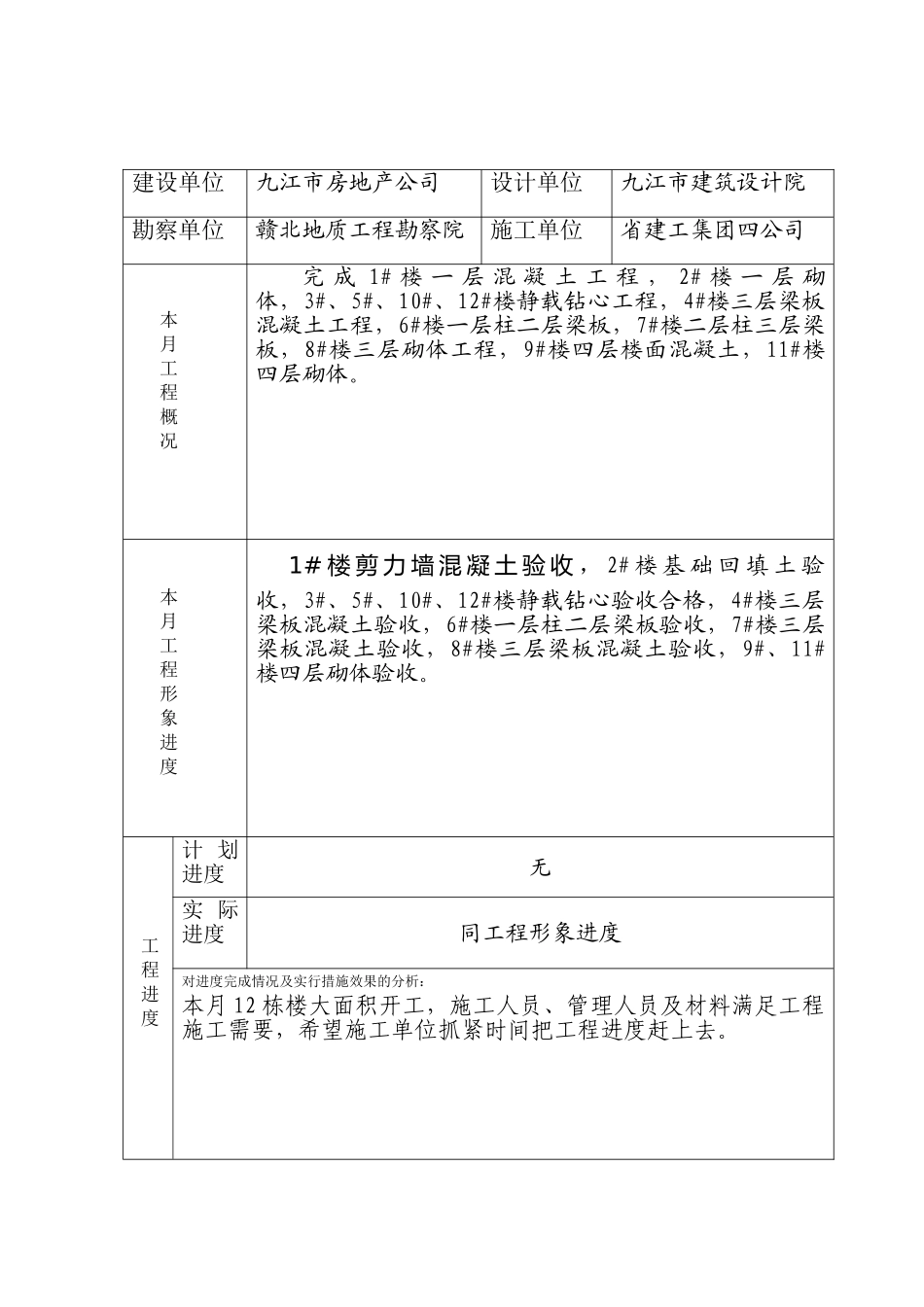

建 设 监 理 工 作 月 报怡馨苑小区工程 编号:042025 年 3 月 1 日 至 2025 年 3 月 31 日内容提要:本月工程概况 本月工程形象进度 工程进度 工程质量 工程计量与工程款支付 合同其它事项的处理情况 本月监理工作小结监理单位:九江市建设监理有限公司总监理工程师:(或项目负责人) 专业监理工程师:(或监理员) 报送:九江市房地产公司建设单位九江市房地产公司设计单位九江市建筑设计院勘察单位赣北地质工程勘察院施工单位省建工集团四公司本月工程概况完 成 1# 楼 一 层 混 凝 土 工 程 , 2# 楼 一 层 砌体,3#、5#、10#、12#楼静载钻心工程,4#楼三层梁板混凝土工程,6#楼一层柱二层梁板,7#楼二层柱三层梁板,8#楼三层砌体工程,9#楼四层楼面混凝土,11#楼四层砌体
本月工程形象进度 1# 楼 剪 力 墙 混 凝 土 验 收 , 2# 楼 基 础 回 填 土 验收,3#、5#、10#、12#楼静载钻心验收合格,4#楼三层梁板混凝土验收,6#楼一层柱二层梁板验收,7#楼三层梁板混凝土验收,8#楼三层梁板混凝土验收,9#、11#楼四层砌体验收
工程进度计 划进度无实 际进度同工程形象进度对进度完成情况及实行措施效果的分析:本月 12 栋楼大面积开工,施工人员、管理人员及材料满足工程施工需要,希望施工单位抓紧时间把工程进度赶上去

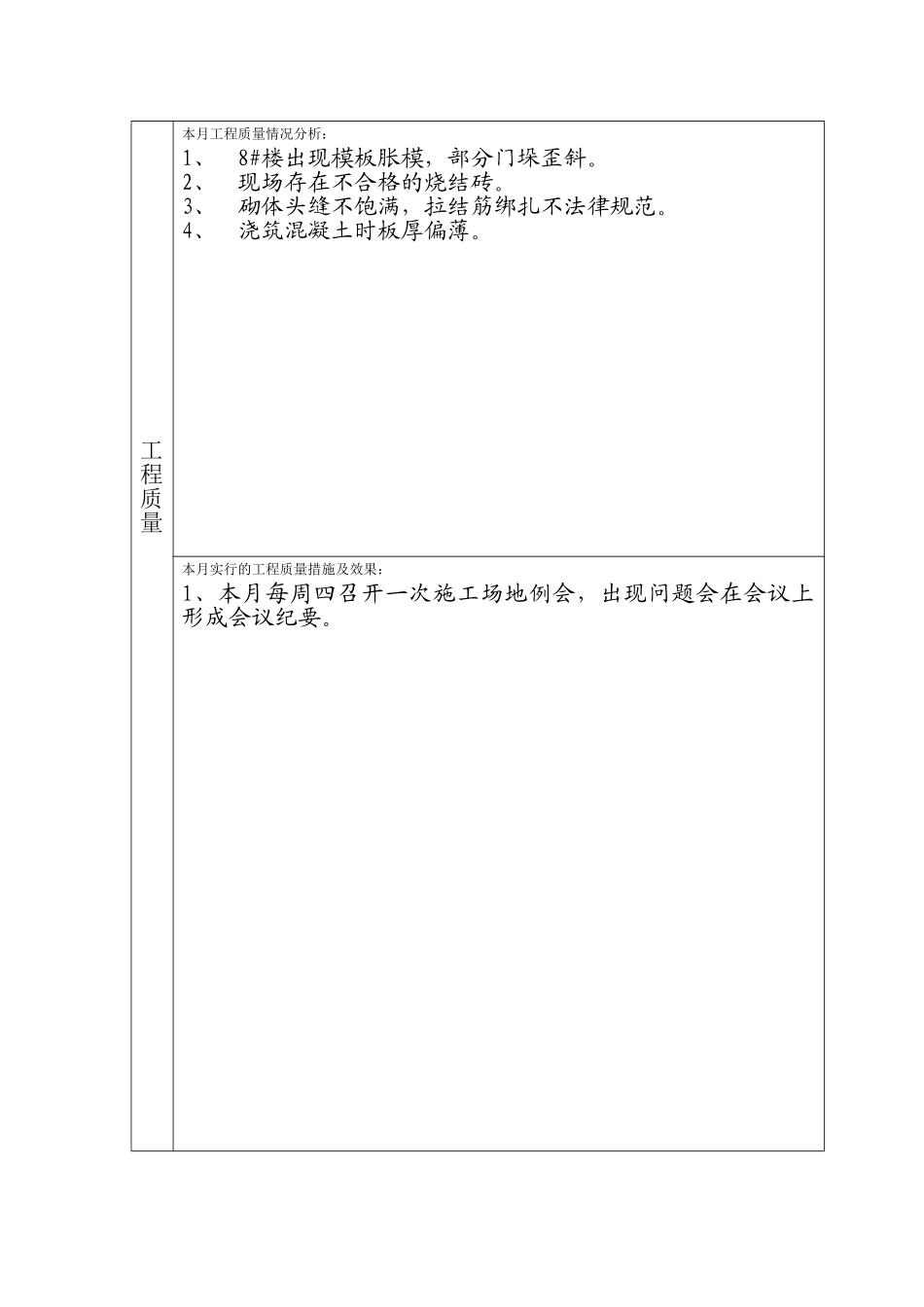

工程质量本月工程质量情况分析:1、8#楼出现模板胀模,部分门垛歪斜
2、现场存在不合格的烧结砖
3、砌体头缝不饱满,拉结筋绑扎不法律规范
4、浇筑混凝土时板厚偏薄
本月实行的工程质量措施及效果:1、本月每周四召开一次施工场地例会,出现问题会在会议上形成会议纪要
工程计量工程款支付工程量审核情况;工程款审批情况及月支付情况;工程款支付情况分析;本月实行的措施及效果
工程款由建设方自行控制合同其它事项的处理情况工程变更
