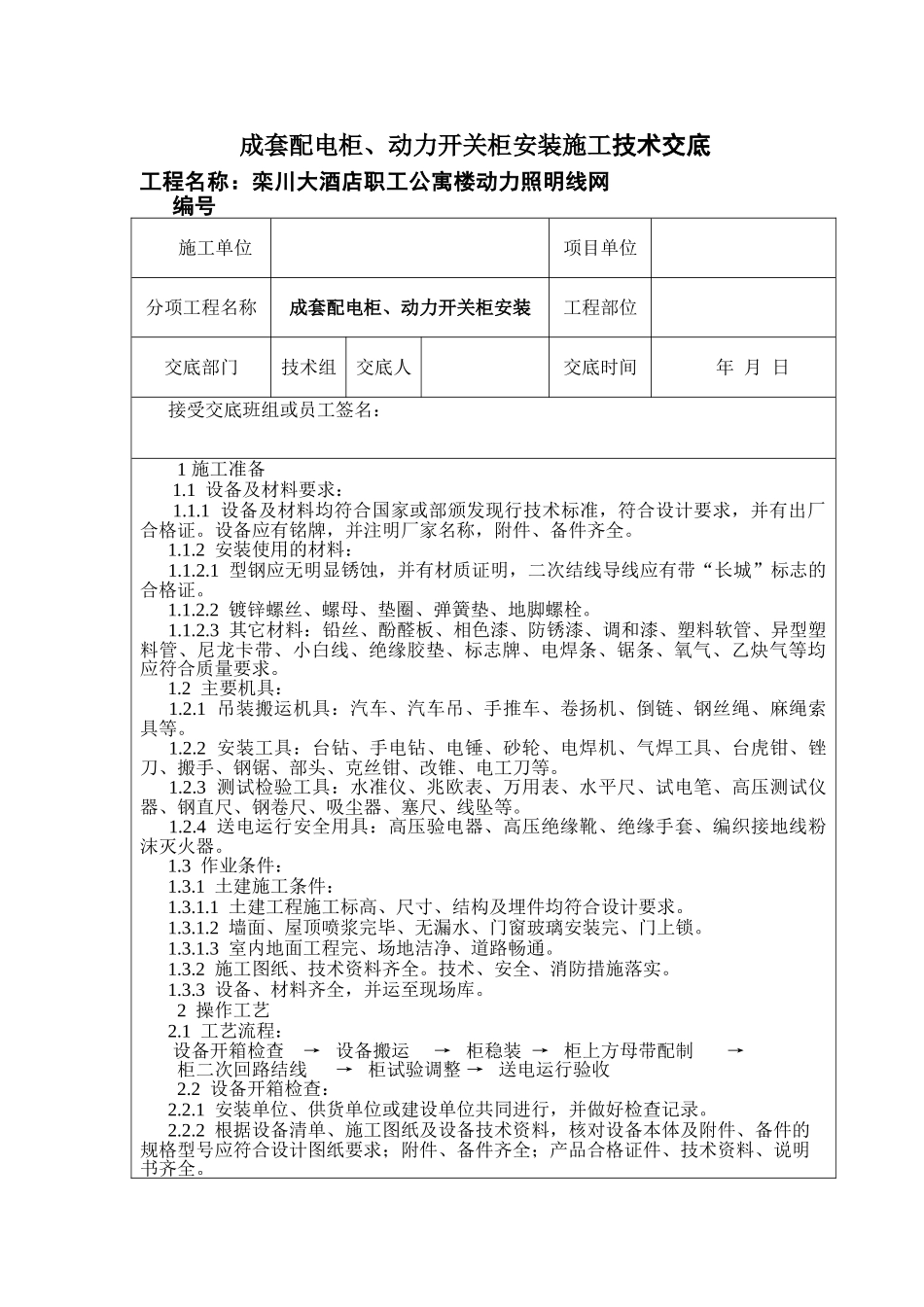

成套配电柜、动力开关柜安装施工技术交底工程名称:栾川大酒店职工公寓楼动力照明线网 编号施工单位项目单位分项工程名称成套配电柜、动力开关柜安装工程部位交底部门技术组交底人交底时间 年 月 日接受交底班组或员工签名:1 施工准备 1
1 设备及材料要求: 1
1 设备及材料均符合国家或部颁发现行技术标准,符合设计要求,并有出厂合格证
设备应有铭牌,并注明厂家名称,附件、备件齐全
2 安装使用的材料: 1
1 型钢应无明显锈蚀,并有材质证明,二次结线导线应有带“长城”标志的合格证
2 镀锌螺丝、螺母、垫圈、弹簧垫、地脚螺栓
3 其它材料:铅丝、酚醛板、相色漆、防锈漆、调和漆、塑料软管、异型塑料管、尼龙卡带、小白线、绝缘胶垫、标志牌、电焊条、锯条、氧气、乙炔气等均应符合质量要求
2 主要机具: 1
1 吊装搬运机具:汽车、汽车吊、手推车、卷扬机、倒链、钢丝绳、麻绳索具等
2 安装工具:台钻、手电钻、电锤、砂轮、电焊机、气焊工具、台虎钳、锉刀、搬手、钢锯、部头、克丝钳、改锥、电工刀等
3 测试检验工具:水准仪、兆欧表、万用表、水平尺、试电笔、高压测试仪器、钢直尺、钢卷尺、吸尘器、塞尺、线坠等
4 送电运行安全用具:高压验电器、高压绝缘靴、绝缘手套、编织接地线粉沫灭火器
3 作业条件: 1
1 土建施工条件: 1
1 土建工程施工标高、尺寸、结构及埋件均符合设计要求
2 墙面、屋顶喷浆完毕、无漏水、门窗玻璃安装完、门上锁
3 室内地面工程完、场地洁净、道路畅通
2 施工图纸、技术资料齐全
技术、安全、消防措施落实
3 设备、材料齐全,并运至现场库
2 操作工艺 2
1 工艺流程:设备开箱检查→ 设备搬运→ 柜稳装 → 柜上方母带配制
