中铁十七局集团郑西铁路客运专线工程技术交底书 编号:铁施监-06工 程 项 目郑西铁路客运专线合 同 号KHZQ11单位工程名称灞河特大桥施工单位中铁十七局集团里 程交底日期交底地点四工区交底内容:承台施工技术交底一、基坑开挖基坑开挖前,按测设的原地面标高,结合基坑的土质,放坡计算基坑的实际开挖线,并用木桩和白灰作标识
桩身混凝土达到一定的强度后方可进行基坑开挖
在基坑开挖线 5m 以外设置纵横向截水沟或排水沟,将地表水排入天然水沟
基坑排水实行在基坑四周设排水沟及集水坑,并由专人负责排除基坑积水,必要时采纳潜水泵配合抽排,严禁积水浸泡基坑
基坑开挖采纳挖掘机放坡开挖,坑底预留 30cm 人工清底
为防止边坡坍塌,在基坑开挖时,根据实际地质情况,必要时设置木桩或钢管桩等临时支护措施
二、凿除桩头、桩基检测破桩头前,应在桩体侧面用红油漆标注桩顶高程线,以防桩头被多凿,造成桩顶伸入承台内的高度不够
破除桩头时采纳风镐结合人工凿除,上部采纳空压机带动的风镐凿除,下部留有10~20cm 用人工进行凿除
凿除过程中保证不扰动设计桩顶以下的桩身混凝土
严禁用挖掘机或铲车清除桩头,以免扰动桩身混凝土和破坏主筋的形状
将伸入承台的桩身钢筋清理整修成设计形状,复测桩顶高程,作好检测前的准备工作
与此同时联系桩基检测单位进点及时进行桩基检测
经超声波或小应变等检测合格,现场具备混凝土垫层施工条件,并经监理工程师验收后,方可浇筑垫层混凝土
交底接受人交底人审核人注:驻地监理抽查

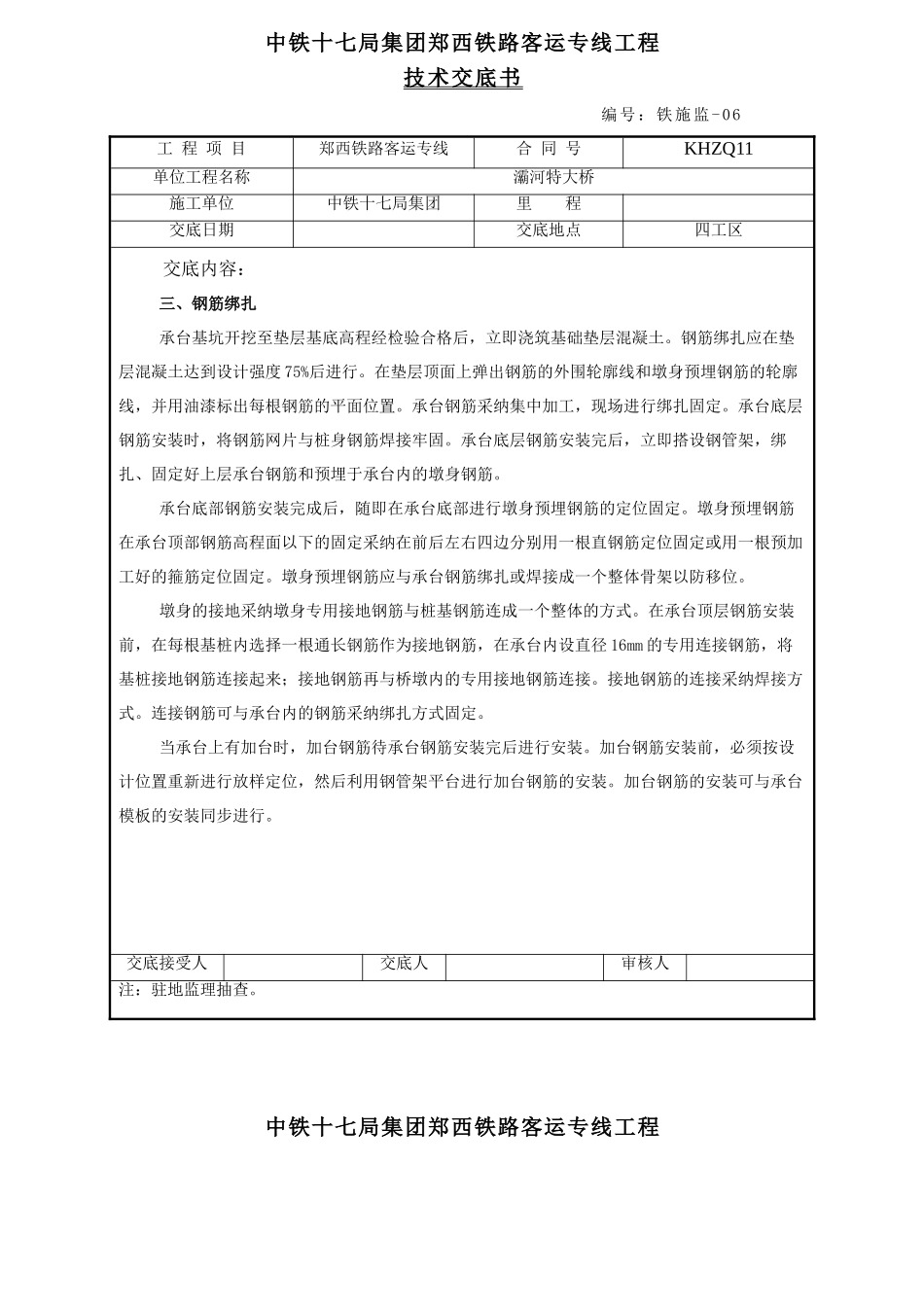

中铁十七局集团郑西铁路客运专线工程技术交底书 编号:铁施监-06中铁十七局集团郑西铁路客运专线工程工 程 项 目郑西铁路客运专线合 同 号KHZQ11单位工程名称灞河特大桥施工单位中铁十七局集团里 程交底日期交底地点四工区交底内容: 三、钢筋绑扎承台基坑开挖至垫层基底高程经检验合格后,立即浇筑基础垫层混凝土
