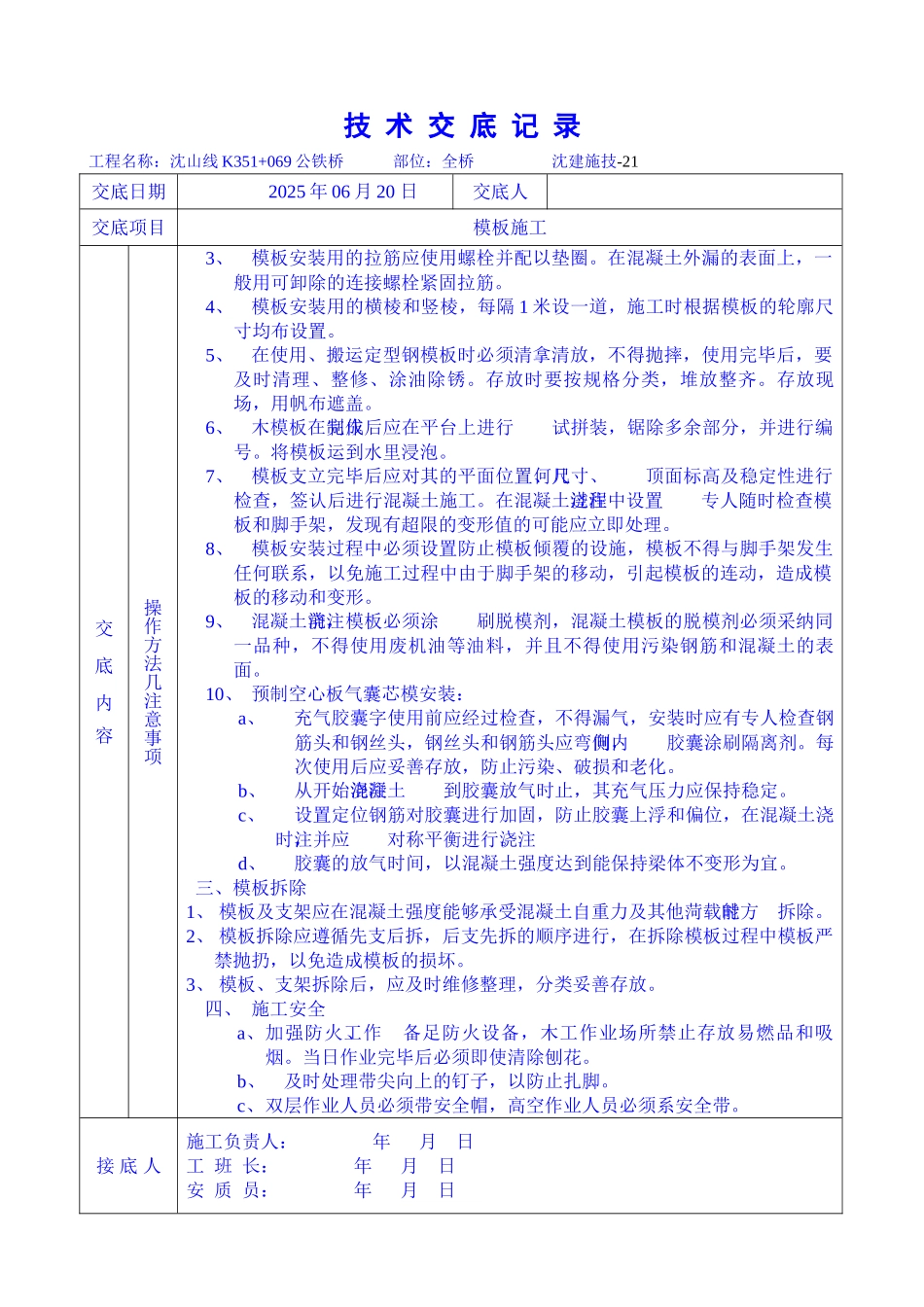

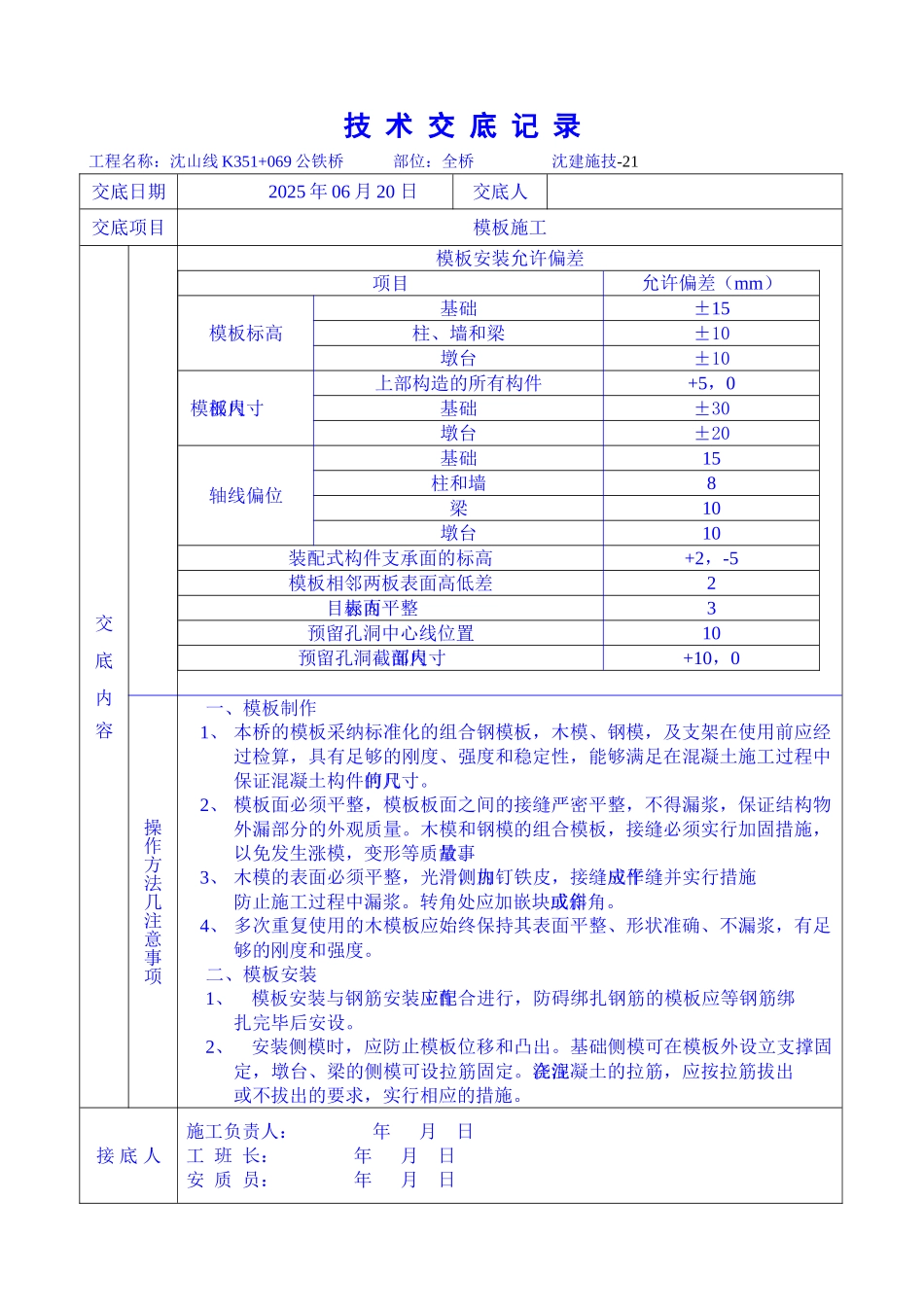

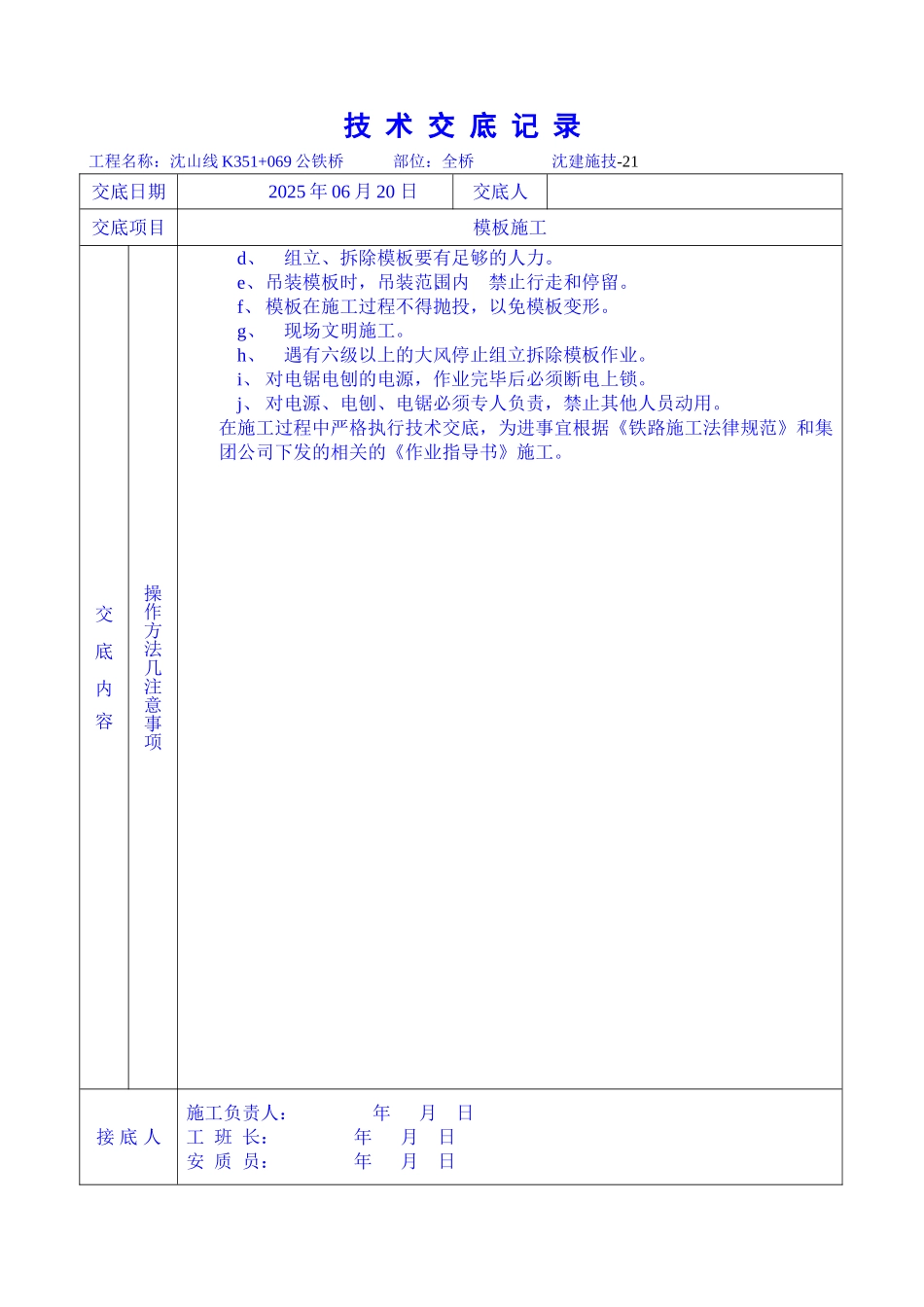

技 术 交 底 记 录工程名称:沈山线 K351+069 公铁桥 部位:全桥 沈建施技-21 交底日期2025 年 06 月 20 日交底人交底项目模板施工交 底 内 容模板安装允许偏差项目允许偏差(mm)模板标高基础±15柱、墙和梁±10墩台±10模板内部尺寸上部构造的所有构件+5,0基础±30墩台±20轴线偏位基础15柱和墙8梁10墩台10装配式构件支承面的标高+2,-5模板相邻两板表面高低差2目标内表面平整3预留孔洞中心线位置10预留孔洞截面内部尺寸+10,0操作方法几注意事项一、模板制作1、 本桥的模板采纳标准化的组合钢模板,木模、钢模,及支架在使用前应经过检算,具有足够的刚度、强度和稳定性,能够满足在混凝土施工过程中保证混凝土构件的几何尺寸。2、 模板面必须平整,模板板面之间的接缝严密平整,不得漏浆,保证结构物外漏部分的外观质量。木模和钢模的组合模板,接缝必须实行加固措施,以免发生涨模,变形等质量事故。3、 木模的表面必须平整,光滑,内侧加钉铁皮,接缝应作成平缝并实行措施防止施工过程中漏浆。转角处应加嵌块或作成斜角。4、 多次重复使用的木模板应始终保持其表面平整、形状准确、不漏浆,有足够的刚度和强度。二、模板安装1、模板安装与钢筋安装工作应配合进行,防碍绑扎钢筋的模板应等钢筋绑扎完毕后安设。2、安装侧模时,应防止模板位移和凸出。基础侧模可在模板外设立支撑固定,墩台、梁的侧模可设拉筋固定。浇注在混凝土的拉筋,应按拉筋拔出或不拔出的要求,实行相应的措施。接 底 人施工负责人: 年 月 日工 班 长: 年 月 日安 质 员: 年 月 日技 术 交 底 记 录工程名称:沈山线 K351+069 公铁桥 部位:全桥 沈建施技-21 交底日期2025 年 06 月 20 日交底人交底项目模板施工交 底 内 容操作方法几注意事项3、模板安装用的拉筋应使用螺栓并配以垫圈。在混凝土外漏的表面上,一般用可卸除的连接螺栓紧固拉筋。4、模板安装用的横棱和竖棱,每隔 1 米设一道,施工时根据模板的轮廓尺寸均布设置。5、在使用、搬运定型钢模板时必须清拿清放,不得抛摔,使用完毕后,要及时清理、整修、涂油除锈。存放时要按规格分类,堆放整齐。存放现场,用帆布遮盖。6、木模板在制作完成后应在平台上进行试拼装,锯除多余部分,并进行编号。将模板运到水里浸泡。7、模板支立完毕后应对其的平面位置、几何尺寸、顶面标高及稳定性进行检查,签认后进行混凝土施工。在混凝土浇注过程中设置专...
