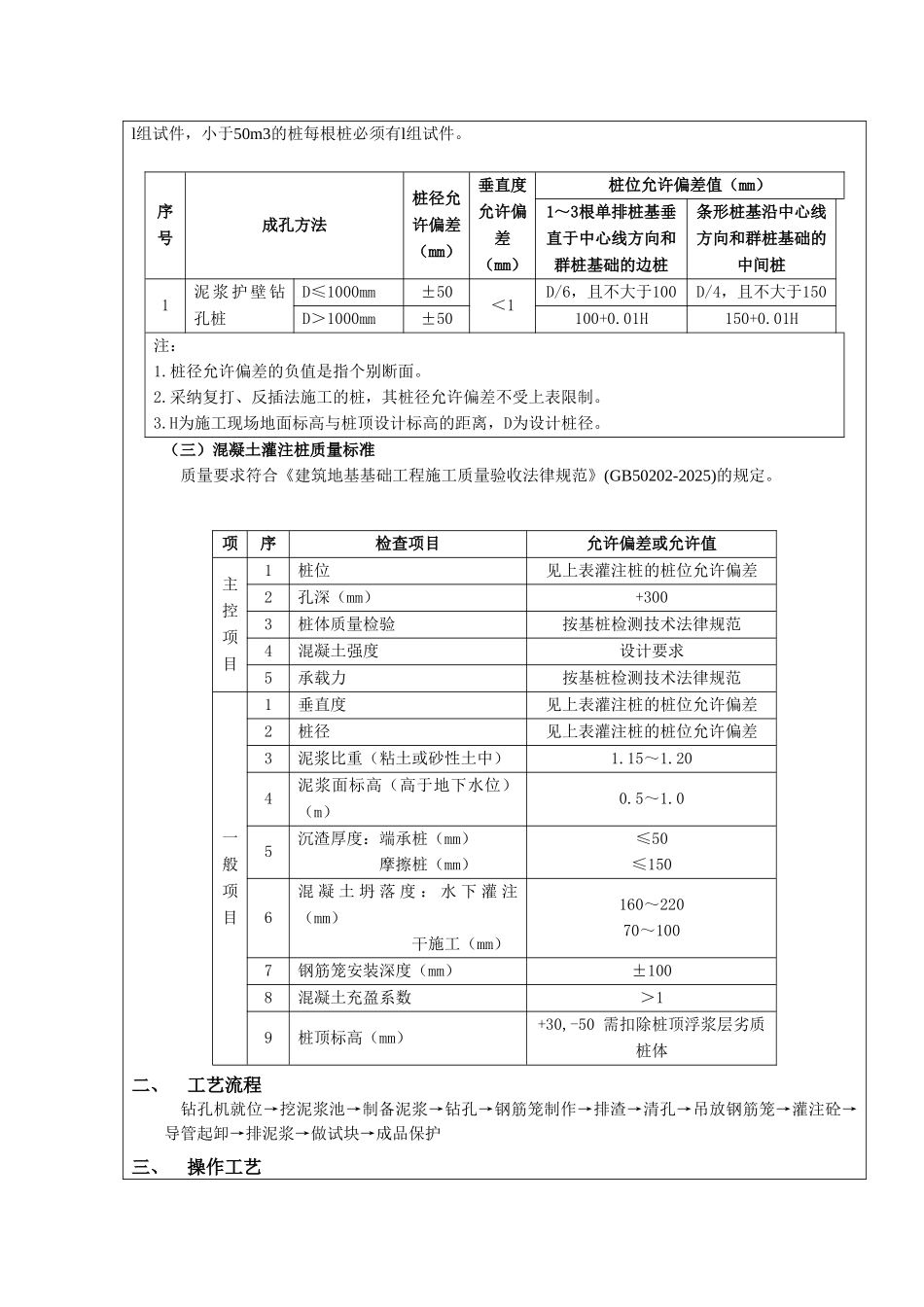

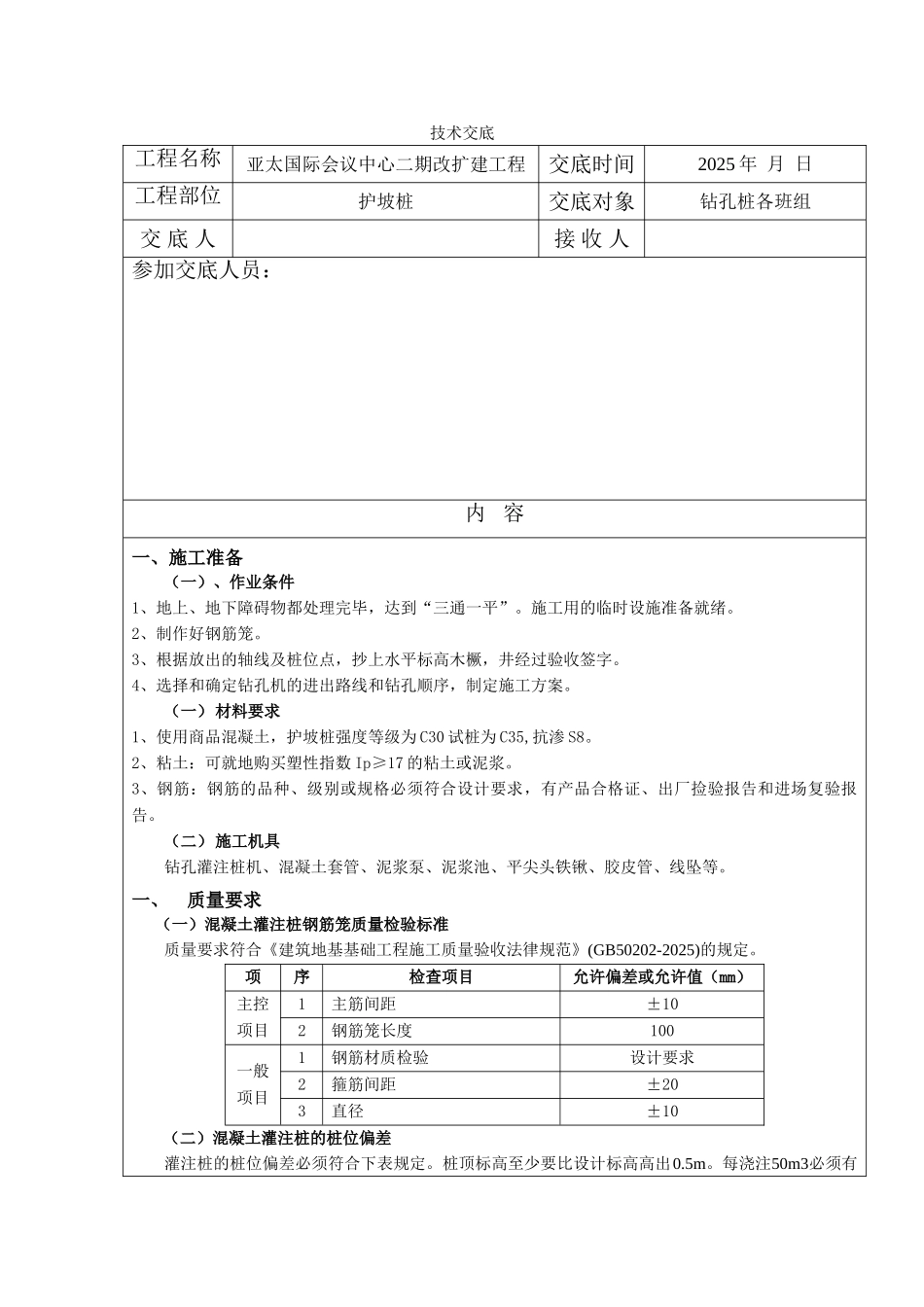

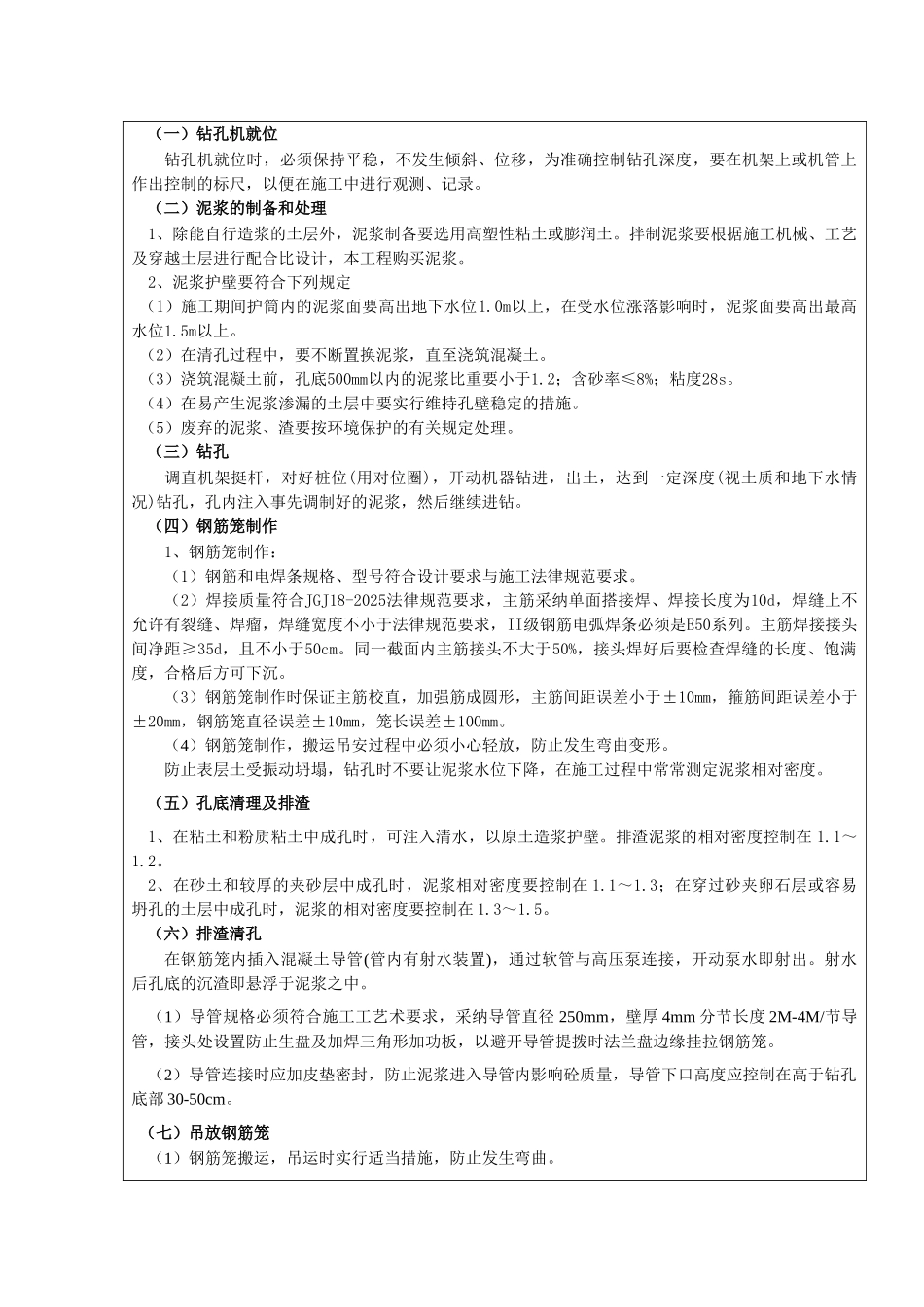

技术交底工程名称亚太国际会议中心二期改扩建工程交底时间2025 年 月 日工程部位护坡桩交底对象钻孔桩各班组交 底 人接 收 人参加交底人员:内 容一、施工准备(一)、作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。2、制作好钢筋笼。3、根据放出的轴线及桩位点,抄上水平标高木橛,井经过验收签字。4、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案。(一)材料要求1、使用商品混凝土,护坡桩强度等级为 C30 试桩为 C35,抗渗 S8。2、粘土:可就地购买塑性指数 Ip≥17 的粘土或泥浆。3、钢筋:钢筋的品种、级别或规格必须符合设计要求,有产品合格证、出厂捡验报告和进场复验报告。(二)施工机具钻孔灌注桩机、混凝土套管、泥浆泵、泥浆池、平尖头铁锹、胶皮管、线坠等。一、质量要求(一)混凝土灌注桩钢筋笼质量检验标准质量要求符合《建筑地基基础工程施工质量验收法律规范》(GB50202-2025)的规定。项序检查项目允许偏差或允许值(mm)主控项目1主筋间距±102钢筋笼长度100一般项目1钢筋材质检验设计要求2箍筋间距±203直径±10(二)混凝土灌注桩的桩位偏差灌注桩的桩位偏差必须符合下表规定。桩顶标高至少要比设计标高高出0.5m。每浇注50m3必须有l组试件,小于50m3的桩每根桩必须有l组试件。序号成孔方法桩径允许偏差(mm)垂直度允许偏差(mm)桩位允许偏差值(mm)1~3根单排桩基垂直于中心线方向和群桩基础的边桩条形桩基沿中心线方向和群桩基础的中间桩1泥 浆 护 壁 钻孔桩D≤1000mm±50<1D/6,且不大于100D/4,且不大于150D>1000mm±50100+0.01H150+0.01H注:1.桩径允许偏差的负值是指个别断面。2.采纳复打、反插法施工的桩,其桩径允许偏差不受上表限制。3.H为施工现场地面标高与桩顶设计标高的距离,D为设计桩径。(三)混凝土灌注桩质量标准质量要求符合《建筑地基基础工程施工质量验收法律规范》(GB50202-2025)的规定。项序检查项目允许偏差或允许值主控项目1桩位见上表灌注桩的桩位允许偏差2孔深(mm)+3003桩体质量检验按基桩检测技术法律规范4混凝土强度设计要求5承载力按基桩检测技术法律规范一般项目1垂直度见上表灌注桩的桩位允许偏差2桩径见上表灌注桩的桩位允许偏差3泥浆比重(粘土或砂性土中)1.15~1.204泥浆面标高(高于地下水位)(m)0.5~1.05沉渣厚度:端承桩(mm) 摩擦桩(mm)≤50≤1506混 凝 土 坍 落 度 : 水 下 灌 注(mm) ...
