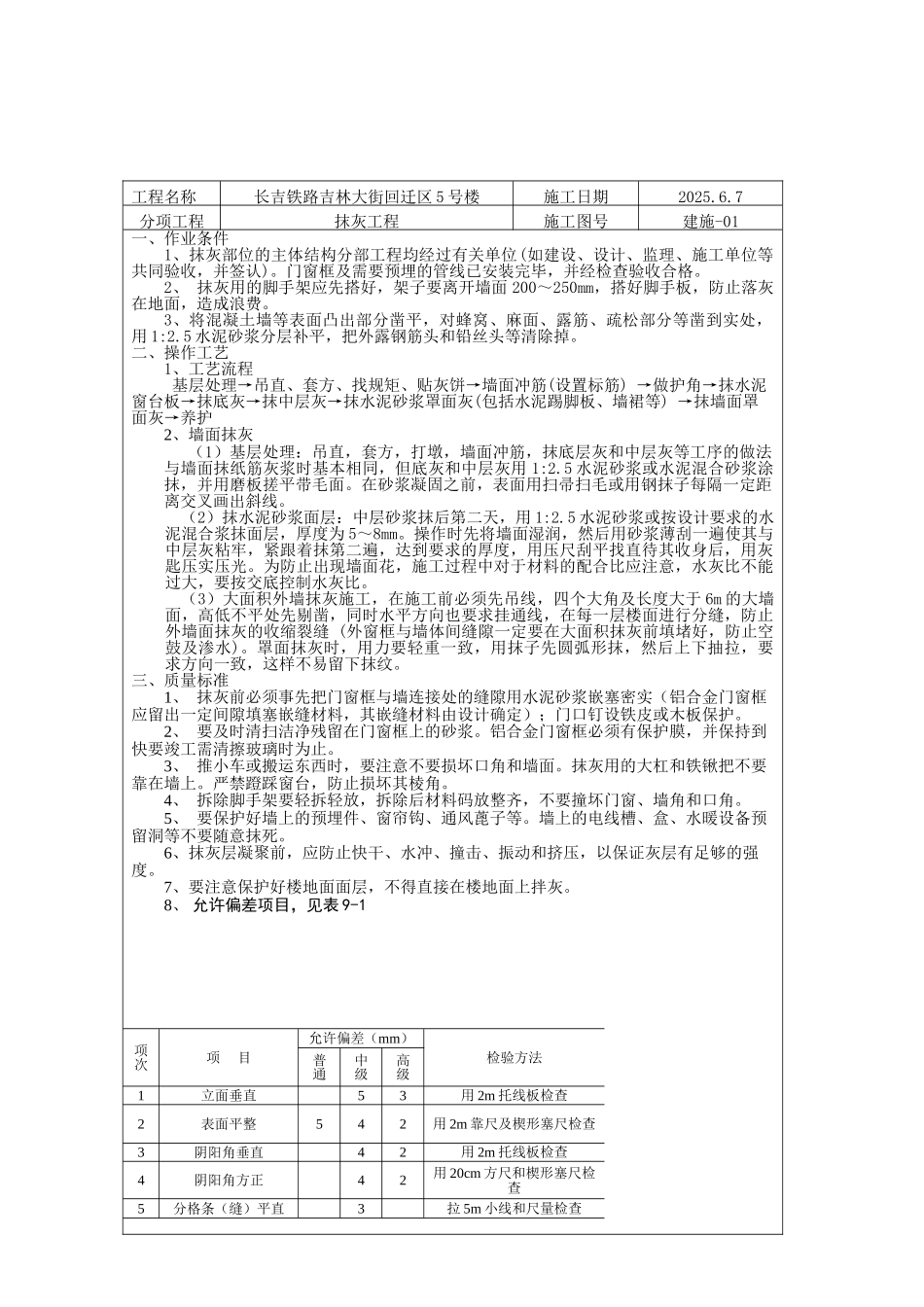

技术交底记录工程名称长吉铁路吉林大街回迁区 5 号楼施工日期2025.6.7分项工程抹灰工程施工图号建施-01一、作业条件1、抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)。门窗框及需要预埋的管线已安装完毕,并经检查验收合格。 2、 抹灰用的脚手架应先搭好,架子要离开墙面 200~250mm,搭好脚手板,防止落灰在地面,造成浪费。3、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用 1:2.5 水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉。二、操作工艺1、工艺流程基层处理→吊直、套方、找规矩、贴灰饼→墙面冲筋(设置标筋) →做护角→抹水泥窗台板→抹底灰→抹中层灰→抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等) →抹墙面罩面灰→养护2、墙面抹灰(1)基层处理:吊直,套方,打墩,墙面冲筋,抹底层灰和中层灰等工序的做法与墙面抹纸筋灰浆时基本相同,但底灰和中层灰用 1:2.5 水泥砂浆或水泥混合砂浆涂抹,并用磨板搓平带毛面。在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。(2)抹水泥砂浆面层:中层砂浆抹后第二天,用 1:2.5 水泥砂浆或按设计要求的水泥混合浆抹面层,厚度为 5~8mm。操作时先将墙面湿润,然后用砂浆薄刮一遍使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其收身后,用灰匙压实压光。为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不能过大,要按交底控制水灰比。(3)大面积外墙抹灰施工,在施工前必须先吊线,四个大角及长度大于 6m 的大墙面,高低不平处先剔凿,同时水平方向也要求挂通线,在每一层楼面进行分缝,防止外墙面抹灰的收缩裂缝 (外窗框与墙体间缝隙一定要在大面积抹灰前填堵好,防止空鼓及渗水)。罩面抹灰时,用力要轻重一致,用抹子先圆弧形抹,然后上下抽拉,要求方向一致,这样不易留下抹纹。三、质量标准1、 抹灰前必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合金门窗框应留出一定间隙填塞嵌缝材料,其嵌缝材料由设计确定);门口钉设铁皮或木板保护。2、 要及时清扫洁净残留在门窗框上的砂浆。铝合金门窗框必须有保护膜,并保持到快要竣工需清擦玻璃时为止。3、 推小车或搬运东西时,要注意不要损坏口角和墙面。抹灰用的大杠和铁锹把不要靠在墙上。严禁蹬踩窗台,防止损坏其棱角。4、 拆除脚手架要轻拆轻放,拆除后材料码放整齐,...
