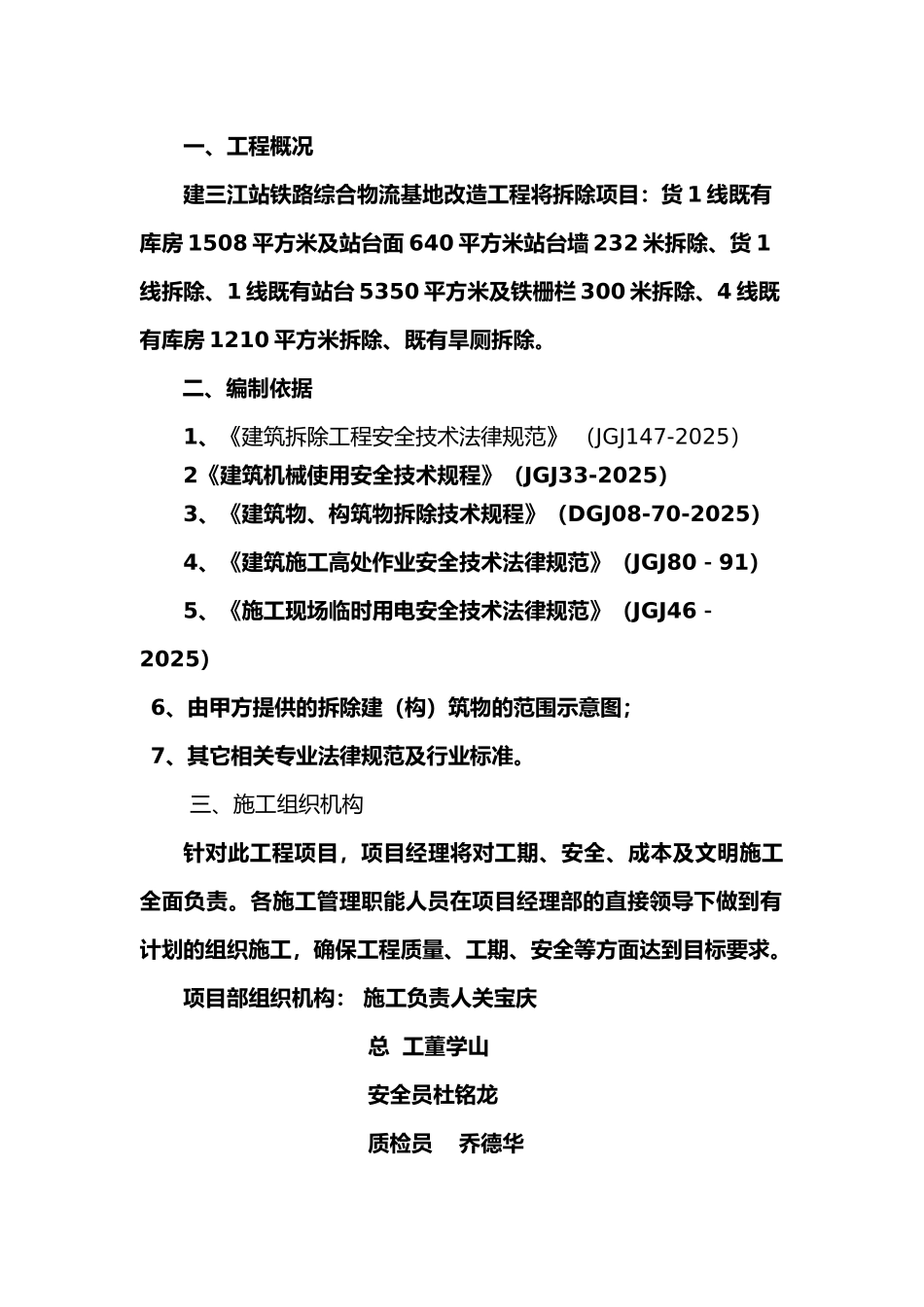

拆 除 工 程 施 工 方 案工程名称:建三江站铁路综合物流基地改造工程 施工单位:哈尔滨市铁房建筑工程公司哈一项目部 施工负责人: 关宝庆编制日期: 2025 年 08 月 31 日 一、工程概况建三江站铁路综合物流基地改造工程将拆除项目:货 1 线既有库房 1508 平方米及站台面 640 平方米站台墙 232 米拆除、货 1线拆除、1 线既有站台 5350 平方米及铁栅栏 300 米拆除、4 线既有库房 1210 平方米拆除、既有旱厕拆除
二、编制依据1、《建筑拆除工程安全技术法律规范》 (JGJ147-2025)2《建筑机械使用安全技术规程》(JGJ33-2025)3、《建筑物、构筑物拆除技术规程》(DGJ08-70-2025)4、《建筑施工高处作业安全技术法律规范》(JGJ80-91)5、《施工现场临时用电安全技术法律规范》(JGJ46-2025)6、由甲方提供的拆除建(构)筑物的范围示意图;7、其它相关专业法律规范及行业标准
三、施工组织机构针对此工程项目,项目经理将对工期、安全、成本及文明施工全面负责
各施工管理职能人员在项目经理部的直接领导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求

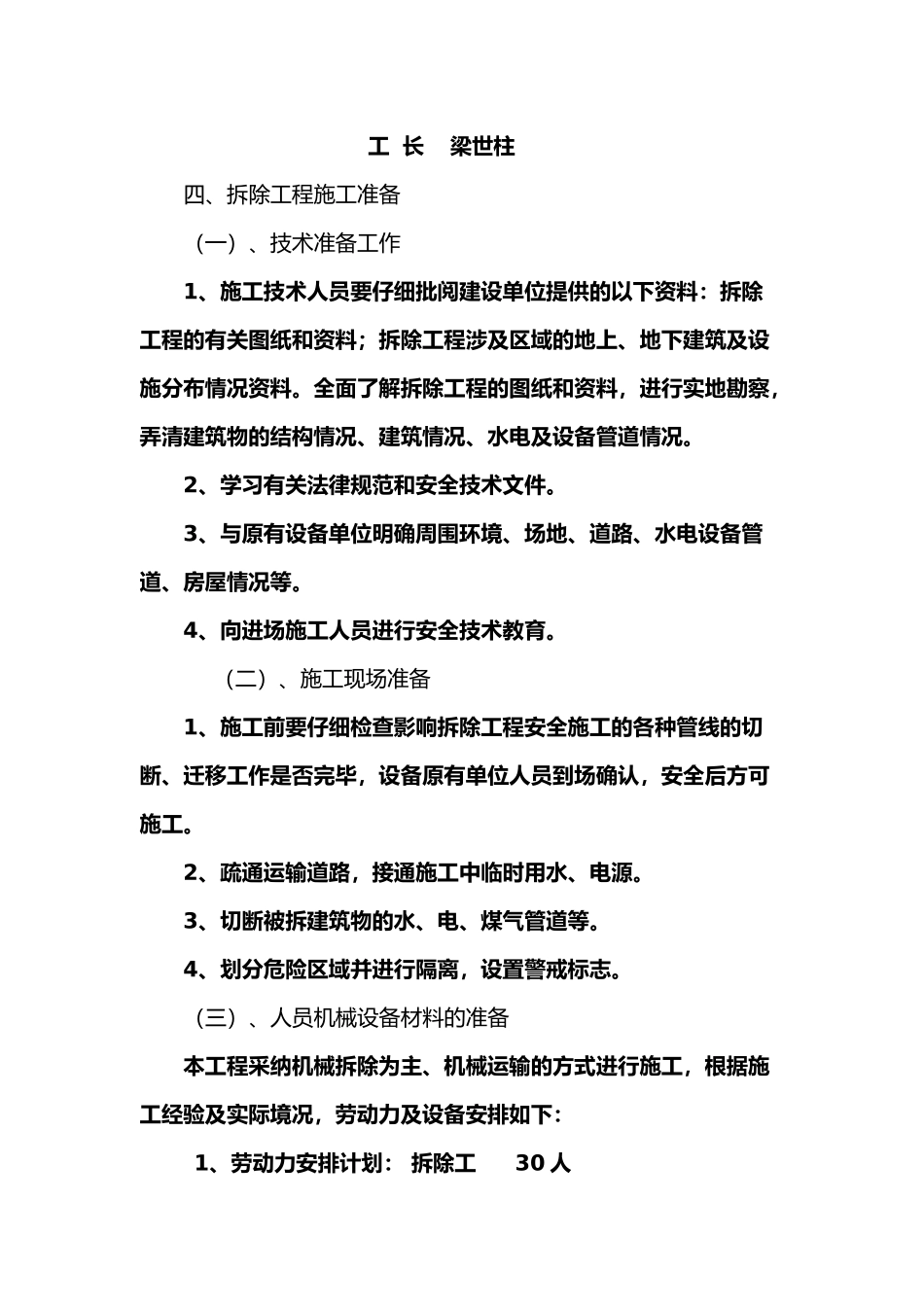

项目部组织机构: 施工负责人关宝庆总 工董学山安全员杜铭龙质检员 乔德华工 长 梁世柱四、拆除工程施工准备(一)、技术准备工作1、施工技术人员要仔细批阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料
全面了解拆除工程的图纸和资料,进行实地勘察,弄清建筑物的结构情况、建筑情况、水电及设备管道情况
2、学习有关法律规范和安全技术文件
3、与原有设备单位明确周围环境、场地、道路、水电设备管道、房屋情况等
4、向进场施工人员进行安全技术教育
(二)、施工现场准备1、施工前要仔细检查影响拆除工程安全施工的各种管
