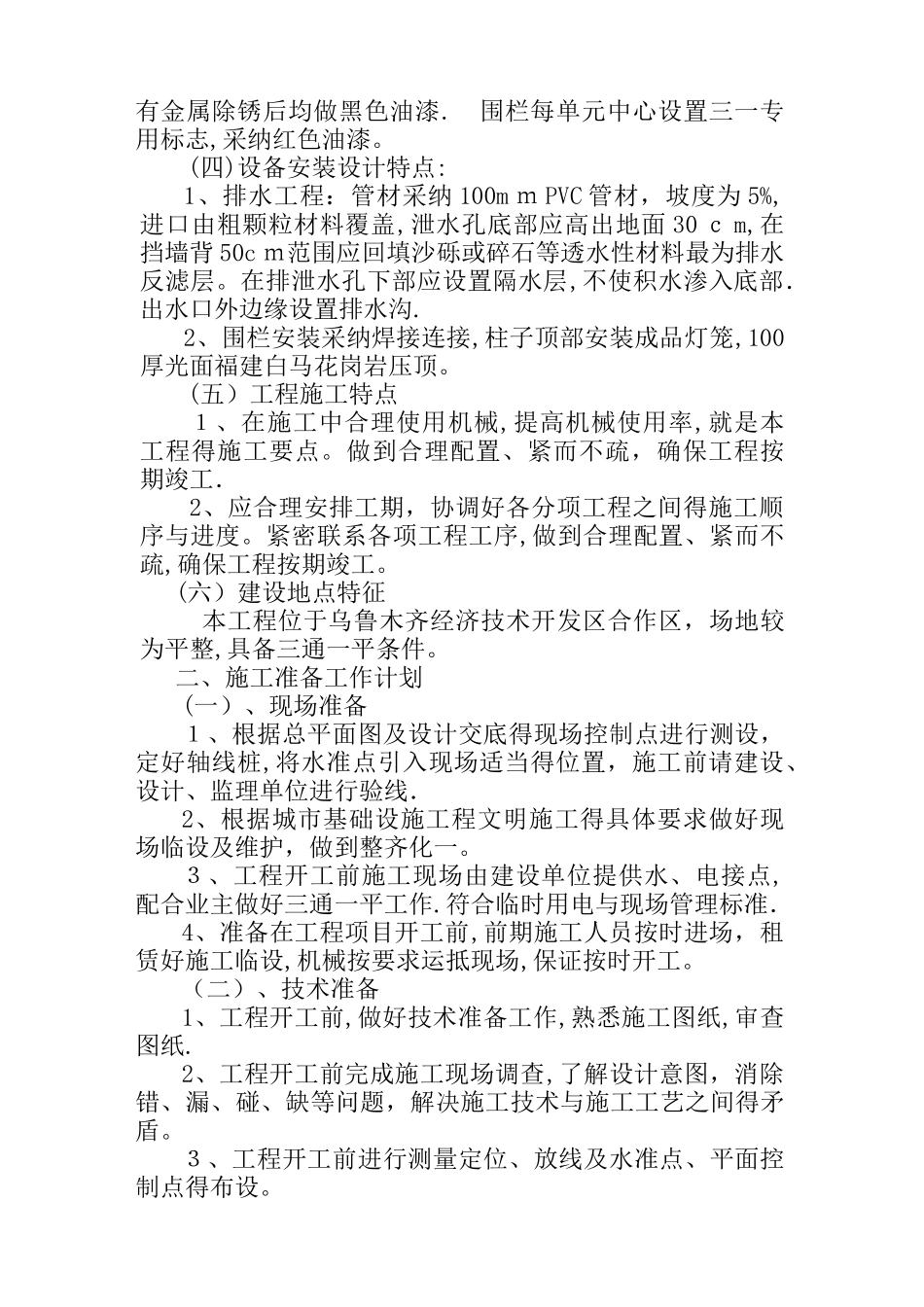

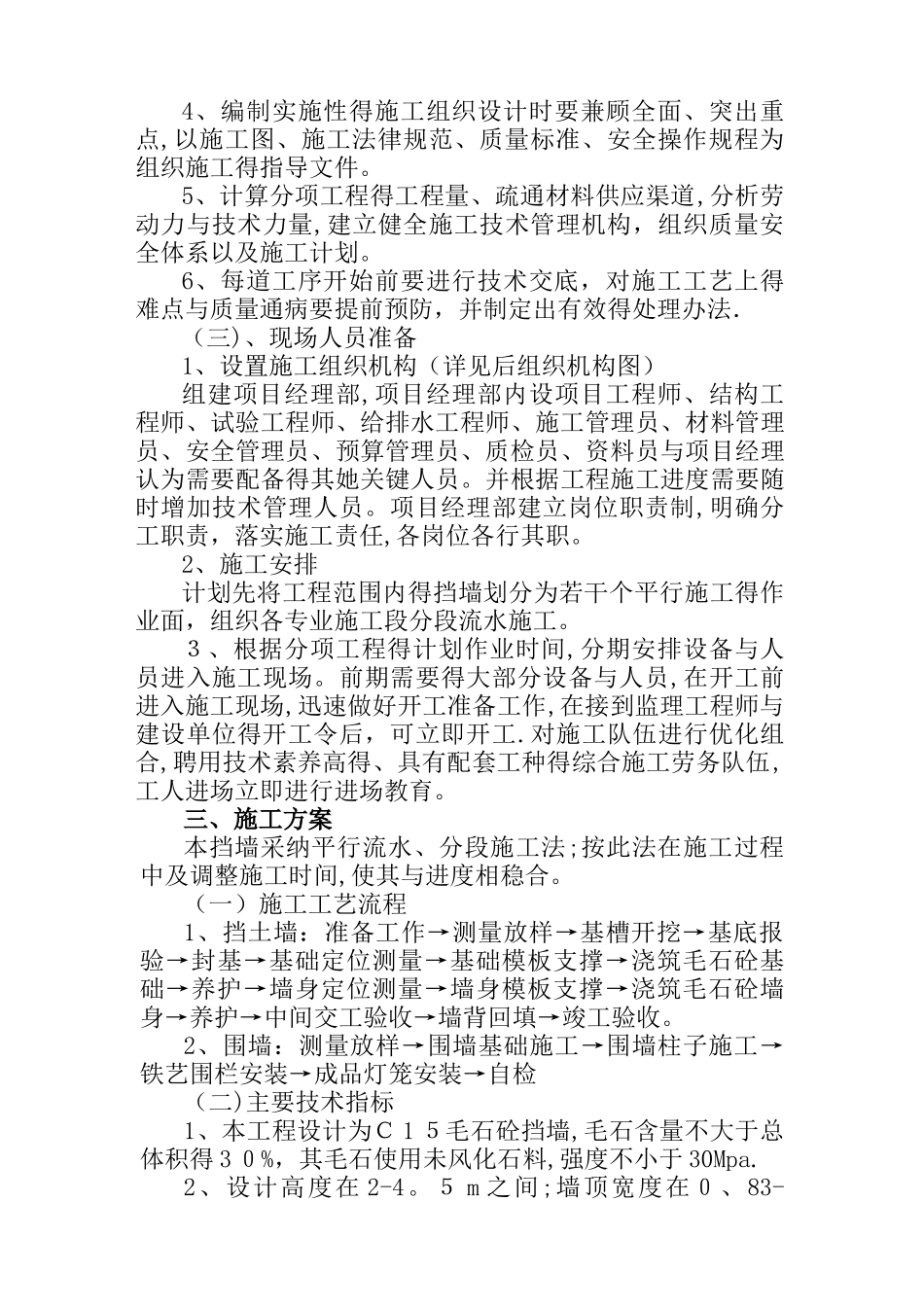

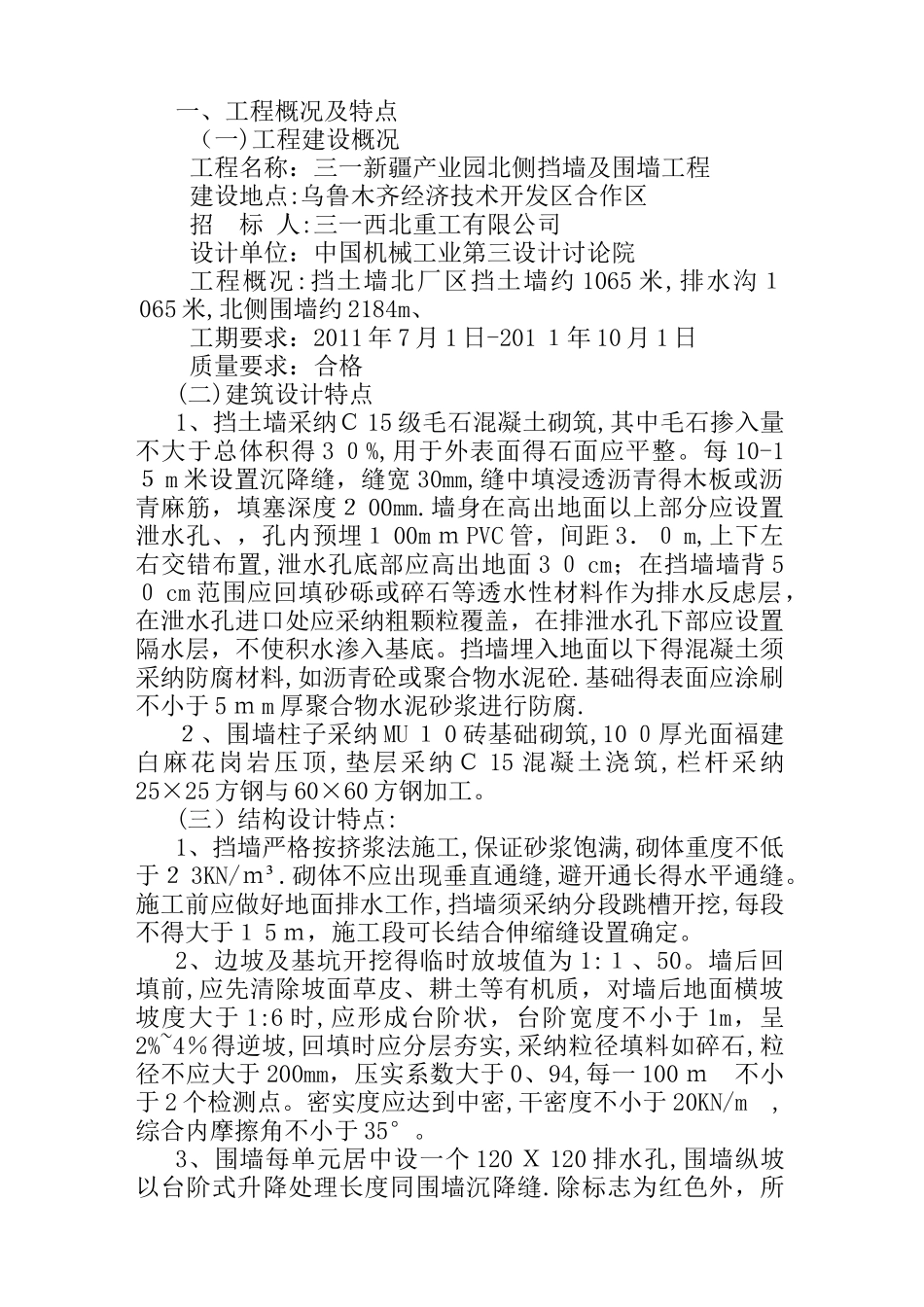

一、工程概况及特点(一)工程建设概况工程名称:三一新疆产业园北侧挡墙及围墙工程建设地点:乌鲁木齐经济技术开发区合作区招 标 人:三一西北重工有限公司设计单位:中国机械工业第三设计讨论院工程概况:挡土墙北厂区挡土墙约 1065 米,排水沟1065 米,北侧围墙约 2184m、工期要求:2011 年 7 月 1 日-201 1年 10 月 1 日 质量要求:合格(二)建筑设计特点1、挡土墙采纳C 15 级毛石混凝土砌筑,其中毛石掺入量不大于总体积得 3 0%,用于外表面得石面应平整
每 10-15 m 米设置沉降缝,缝宽 30mm,缝中填浸透沥青得木板或沥青麻筋,填塞深度2 00mm
墙身在高出地面以上部分应设置泄水孔、,孔内预埋1 00m m PVC 管,间距 3.0 m,上下左右交错布置,泄水孔底部应高出地面 3 0 cm;在挡墙墙背 50 cm 范围应回填砂砾或碎石等透水性材料作为排水反虑层,在泄水孔进口处应采纳粗颗粒覆盖,在排泄水孔下部应设置隔水层,不使积水渗入基底
挡墙埋入地面以下得混凝土须采纳防腐材料,如沥青砼或聚合物水泥砼
基础得表面应涂刷不小于 5 m m 厚聚合物水泥砂浆进行防腐
2、围墙柱子采纳 MU 1 0 砖基础砌筑,10 0厚光面福建白麻花岗岩压顶,垫层采纳C 15 混凝土浇筑,栏杆采纳25×25 方钢与 60×60 方钢加工
(三)结构设计特点:1、挡墙严格按挤浆法施工,保证砂浆饱满,砌体重度不低于2 3KN/m³
砌体不应出现垂直通缝,避开通长得水平通缝
施工前应做好地面排水工作,挡墙须采纳分段跳槽开挖,每段不得大于1 5 m,施工段可长结合伸缩缝设置确定
2、边坡及基坑开挖得临时放坡值为 1:1、50
墙后回填前,应先清除坡面草皮、耕土等有机质,对墙后地面横坡坡度大于 1:6 时,应形成台阶状,台阶宽度不小于 1m,呈2%~4%得逆坡,回填时应分
