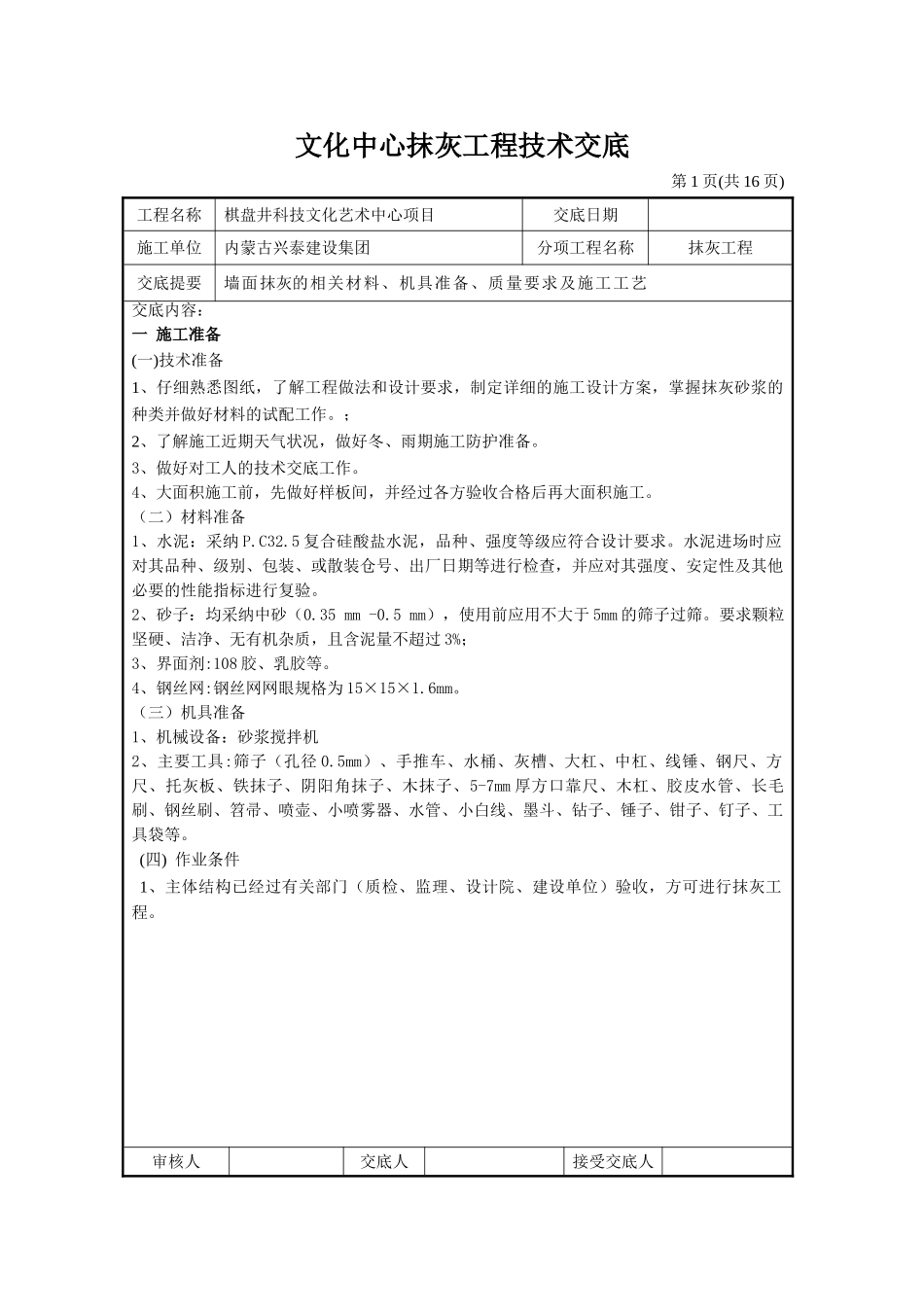

文化中心抹灰工程技术交底第 1 页(共 16 页)工程名称棋盘井科技文化艺术中心项目交底日期施工单位内蒙古兴泰建设集团分项工程名称抹灰工程交底提要墙面抹灰的相关材料、机具准备、质量要求及施工工艺交底内容:一 施工准备(一)技术准备1、仔细熟悉图纸,了解工程做法和设计要求,制定详细的施工设计方案,掌握抹灰砂浆的种类并做好材料的试配工作
; 2、了解施工近期天气状况,做好冬、雨期施工防护准备
3、做好对工人的技术交底工作
4、大面积施工前,先做好样板间,并经过各方验收合格后再大面积施工
(二)材料准备1、水泥:采纳 P
5 复合硅酸盐水泥,品种、强度等级应符合设计要求
水泥进场时应对其品种、级别、包装、或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复验
2、砂子:均采纳中砂(0
35 mm -0
5 mm),使用前应用不大于 5mm 的筛子过筛
要求颗粒坚硬、洁净、无有机杂质,且含泥量不超过 3%;3、界面剂:108 胶、乳胶等
4、钢丝网:钢丝网网眼规格为 15×15×1
(三)机具准备1、机械设备:砂浆搅拌机2、主要工具:筛子(孔径 0
5mm)、手推车、水桶、灰槽、大杠、中杠、线锤、钢尺、方尺、托灰板、铁抹子、阴阳角抹子、木抹子、5-7mm 厚方口靠尺、木杠、胶皮水管、长毛刷、钢丝刷、笤帚、喷壶、小喷雾器、水管、小白线、墨斗、钻子、锤子、钳子、钉子、工具袋等
(四) 作业条件1、主体结构已经过有关部门(质检、监理、设计院、建设单位)验收,方可进行抹灰工程
审核人交底人接受交底人文化中心抹灰工程技术交底第 2 页(共 16 页)工程名称棋盘井科技文化艺术中心项目交底日期施工单位内蒙古兴泰建设集团分项工程名称抹灰工程交底提要墙面抹灰的相关材料、机具准备、质量要求及施工工艺交底内容:2、门窗框安装位置、与墙体连接等已检查符合要求,铝
