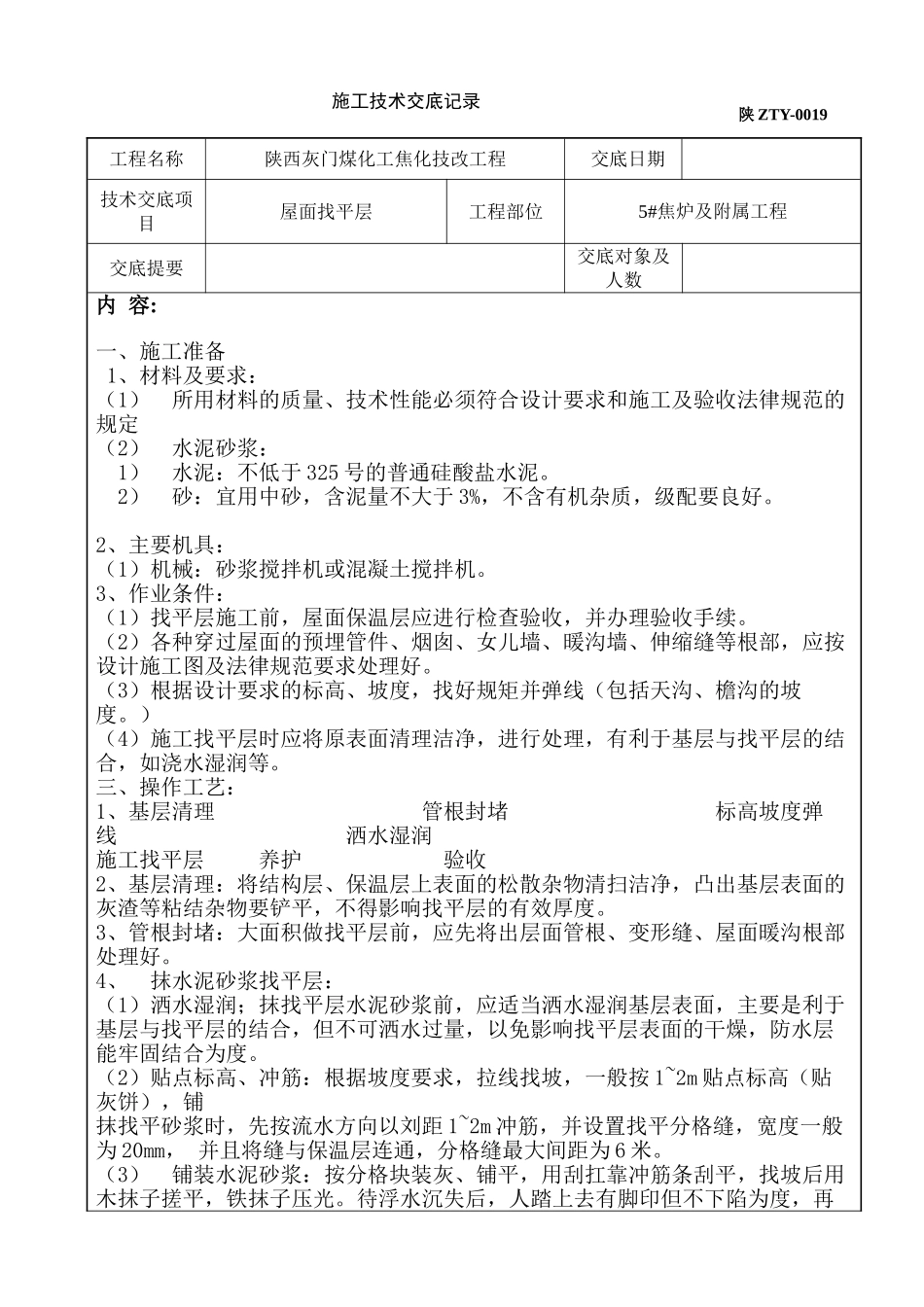

施工技术交底记录工程名称陕西灰门煤化工焦化技改工程交底日期技术交底项目屋面找平层工程部位5#焦炉及附属工程交底提要交底对象及人数内 容:一、施工准备 1、材料及要求:(1) 所用材料的质量、技术性能必须符合设计要求和施工及验收法律规范的规定(2) 水泥砂浆: 1) 水泥:不低于 325 号的普通硅酸盐水泥。 2) 砂:宜用中砂,含泥量不大于 3%,不含有机杂质,级配要良好。 2、主要机具:(1)机械:砂浆搅拌机或混凝土搅拌机。3、作业条件:(1)找平层施工前,屋面保温层应进行检查验收,并办理验收手续。(2)各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及法律规范要求处理好。(3)根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度。)(4)施工找平层时应将原表面清理洁净,进行处理,有利于基层与找平层的结合,如浇水湿润等。三、操作工艺:1、基层清理 管根封堵 标高坡度弹线 洒水湿润施工找平层 养护 验收2、基层清理:将结构层、保温层上表面的松散杂物清扫洁净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。3、管根封堵:大面积做找平层前,应先将出层面管根、变形缝、屋面暖沟根部处理好。4、 抹水泥砂浆找平层:(1)洒水湿润;抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层能牢固结合为度。(2)贴点标高、冲筋:根据坡度要求,拉线找坡,一般按 1~2m 贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以刘距 1~2m 冲筋,并设置找平分格缝,宽度一般为 20mm, 并且将缝与保温层连通,分格缝最大间距为 6 米。(3) 铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再陕 ZTY-0019用铁抹子压第二遍即可交活。找平层水泥砂浆一般配合比为 1:3,拌合稠度控制在 7cm。(4) 养护:找平层抹平、压实以后 24h 可浇水养护,一般养护期为 7d,经干燥后铺设防水层。三、质量标准1、 保证项目:(1)原材料及配合比,必须符合设计要求和施工及验收法律规范的规定。(2)屋面、天沟、檐找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于 5‰;2、 基本项目:(1) 水泥砂浆找平层无脱皮、起砂等缺陷。(2)找平层与...
